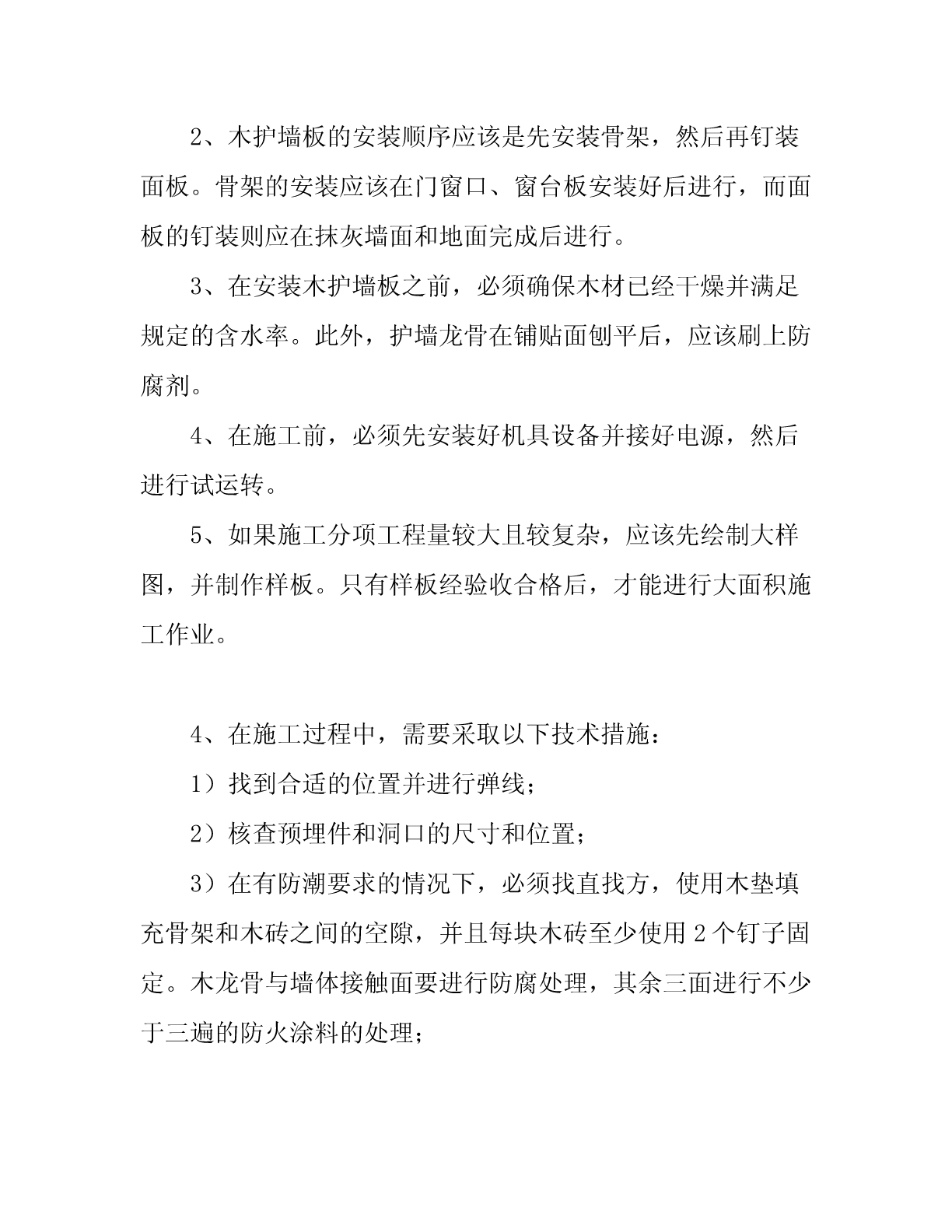

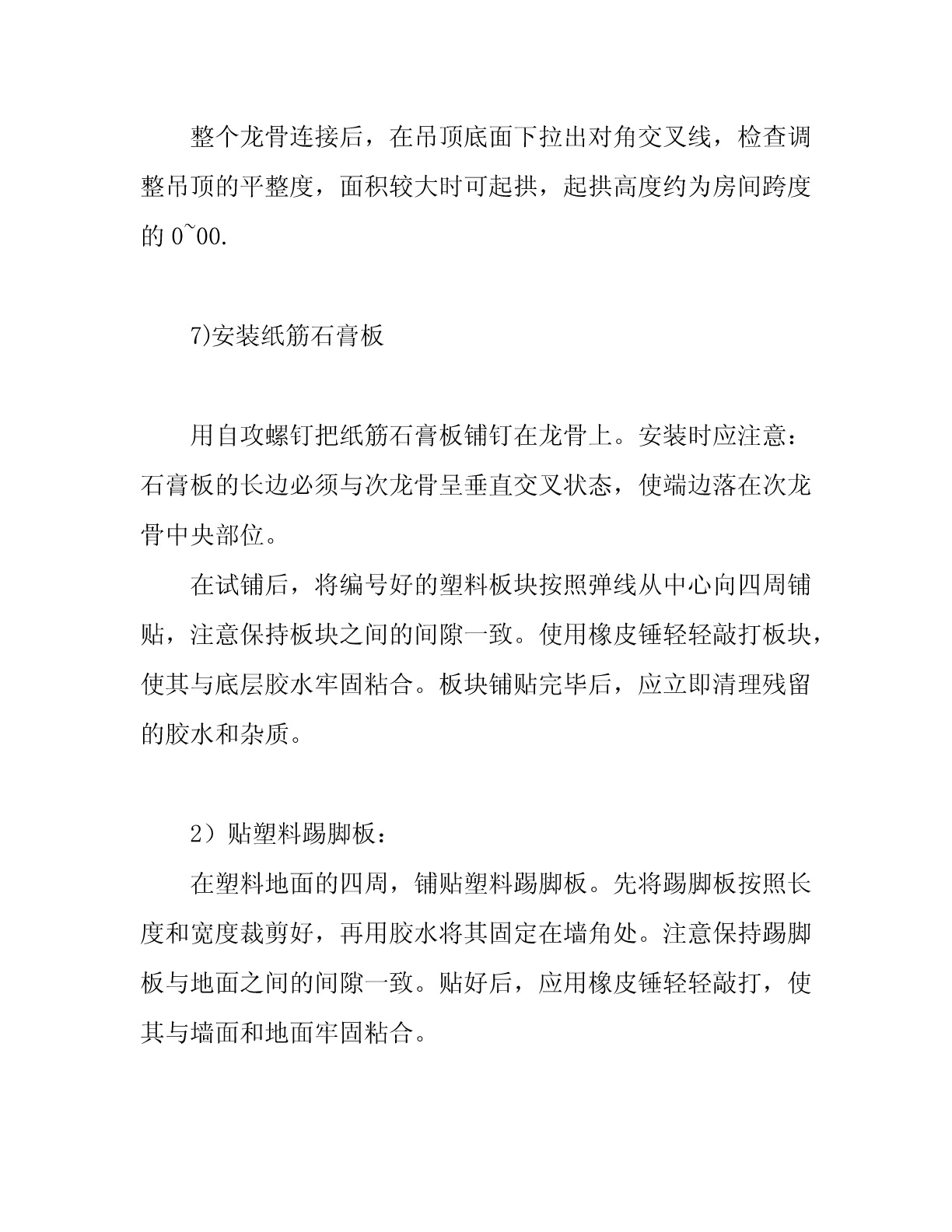

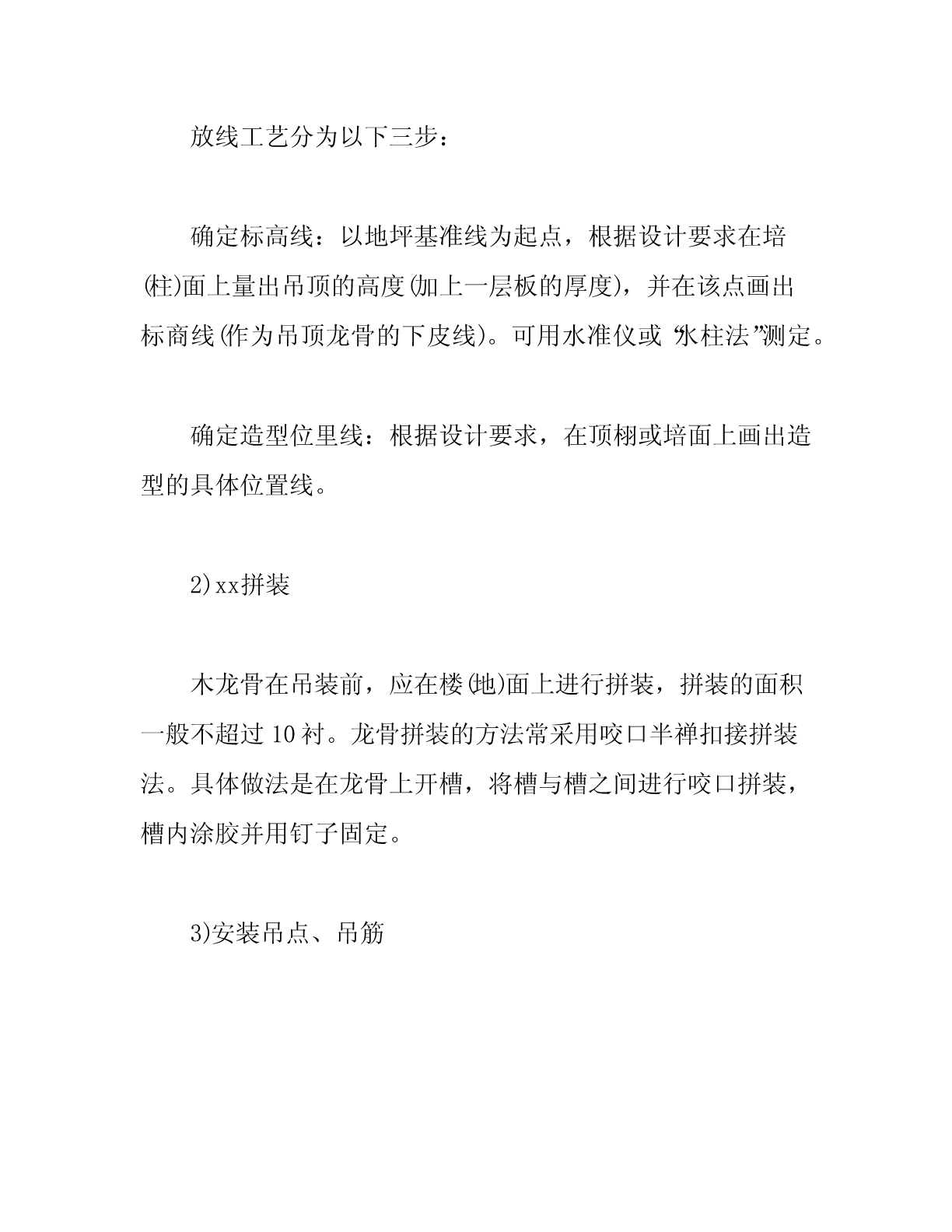

石膏板隔断墙施工主要施工方法本文介绍了石膏板隔断墙和装饰板墙面的施工方法和要求。首先,石膏板隔断墙的施工工艺包括弹线、安装龙骨、水电施工、隐蔽验收等步骤。龙骨采用轻钢龙骨,有沿顶、沿地、竖、横撑和支撑卡等类型。板材可横铺或纵铺,板缝要求错缝处理,留5mm接缝,采用暗缝连接。隔墙骨架与四周主体结构固定形式为膨胀螺栓。面板用自攻螺钉固定于龙骨上,每个螺钉固定位置须先做预钻孔。有防水要求时,需做与踢脚同高的砼导墙,并在板的两面及周边涂刷防水涂料。其次,装饰板墙面施工要求装饰面板的品种、规格、材质等级符合设计图纸要求的规定。龙骨料一般用红松烘干料,含水率不大于12%,材质不得有腐朽、节疤、劈裂、扭曲等缺陷,并预先经防腐处理。衬板选用木工板,装饰面板和辅料包括粘贴剂、防腐剂、乳胶、氟化钠、钉子等。施工作业的相关条件包括安装木护墙板的结构面及洞口过梁处应预埋好木砖或铁件。2、木护墙板的安装顺序应该是先安装骨架,然后再钉装面板。骨架的安装应该在门窗口、窗台板安装好后进行,而面板的钉装则应在抹灰墙面和地面完成后进行。3、在安装木护墙板之前,必须确保木材已经干燥并满足规定的含水率。此外,护墙龙骨在铺贴面刨平后,应该刷上防腐剂。4、在施工前,必须先安装好机具设备并接好电源,然后进行试运转。5、如果施工分项工程量较大且较复杂,应该先绘制大样图,并制作样板。只有样板经验收合格后,才能进行大面积施工作业。4、在施工过程中,需要采取以下技术措施:1)找到合适的位置并进行弹线;2)核查预埋件和洞口的尺寸和位置;3)在有防潮要求的情况下,必须找直找方,使用木垫填充骨架和木砖之间的空隙,并且每块木砖至少使用2个钉子固定。木龙骨与墙体接触面要进行防腐处理,其余三面进行不少于三遍的防火涂料的处理;4)安装衬板时,必须检查龙骨的安装质量,并确保钉子的间距控制在200mm左右。拼接板之间应预留5mm左右的伸缩缝隙,以保证温度变化的伸缩量;5)安装面板时,必须检查龙骨的位置、平直度、钉子的牢固程度以及防潮层等构造要求。只有在面板尺寸、接缝、接头处构造完全合适,木纹方向、颜色观感尚可的情况下,才能进行正式安装。面板接头处安装时应涂胶与龙骨钉牢,钉子的规格应适宜,长度约为面板厚度的2-2.5倍,钉子间距一般为100mm,钉帽应砸扁,并用冲子将钉帽顺木纹方向冲入面板1-2mm。贴脸料应与框料、面板近似,规格尺寸、厚度应一致,接茬应顺平无错槎。三、xx石膏板吊顶施工1、xx吊顶施工工艺流程:放线—木龙骨拼装—安装吊点、吊筋斗固定沿墙龙骨—安装龙骨—安装纸筋石膏板。1)放线放线工艺分为以下三步:确定标高线:以地坪基准线为起点,根据设计要求在培(柱)面上量出吊顶的高度(加上一层板的厚度),并在该点画出标商线(作为吊顶龙骨的下皮线)。可用水准仪或“水柱法”测定。确定造型位里线:根据设计要求,在顶栩或培面上画出造型的具体位置线。2)xx拼装木龙骨在吊装前,应在楼(地)面上进行拼装,拼装的面积一般不超过10衬。龙骨拼装的方法常采用咬口半禅扣接拼装法。具体做法是在龙骨上开槽,将槽与槽之间进行咬口拼装,槽内涂胶并用钉子固定。3)安装吊点、吊筋吊点常用膨胀螺栓、预埋件等,吊筋可用钢筋、角钢或方木,吊点与吊筋之间可采用焊接、绑扎、钩挂、螺栓或螺钉等方式连接。4)固定沿墙龙骨在标高线上方用冲击钻打孔,孔内衬塞木楔,将沿墙龙骨钉在木楔上。5)龙骨吊装固定用铁丝将拼装好的木龙骨吊直在标高线以上,临时固定。用棒线绳或尼龙线沿吊顶标高线拉出几条平行线和对角交叉线,以此为准,将龙骨慢慢移动至与标高线平齐,然后与吊筋连接固定。对叠级吊顶龙骨采用同样的方法进行固定,将上下两级龙骨连接起来。6)龙骨调平、起拱整个龙骨连接后,在吊顶底面下拉出对角交叉线,检查调整吊顶的平整度,面积较大时可起拱,起拱高度约为房间跨度的0~00.7)安装纸筋石膏板用自攻螺钉把纸筋石膏板铺钉在龙骨上。安装时应注意:石膏板的长边必须与次龙骨呈垂直交叉状态,使端边落在次龙骨中央部位。在试铺后,将编号好的塑料板块按照弹线从中心向四周铺贴,注意保持板块之间的间隙一致。使用橡皮锤轻轻敲打板块,使其与底层胶水牢固粘合。板块铺贴完毕后,应立即清理残留的胶水和杂质。2)贴塑料踢脚板:在塑料地面的四周,铺贴塑料踢脚板。先将踢脚板按照长度和宽度裁剪好,再用胶水将其固定在墙角处。注意
