钢结构施工方案.docx
上传人:美丽****ka 上传时间:2024-09-13 格式:DOCX 页数:12 大小:17KB 金币:10 举报 版权申诉
预览加载中,请您耐心等待几秒...

钢结构施工方案.docx

钢结构施工方案.docx

预览

免费试读已结束,剩余 2 页请下载文档后查看

10 金币

下载此文档

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

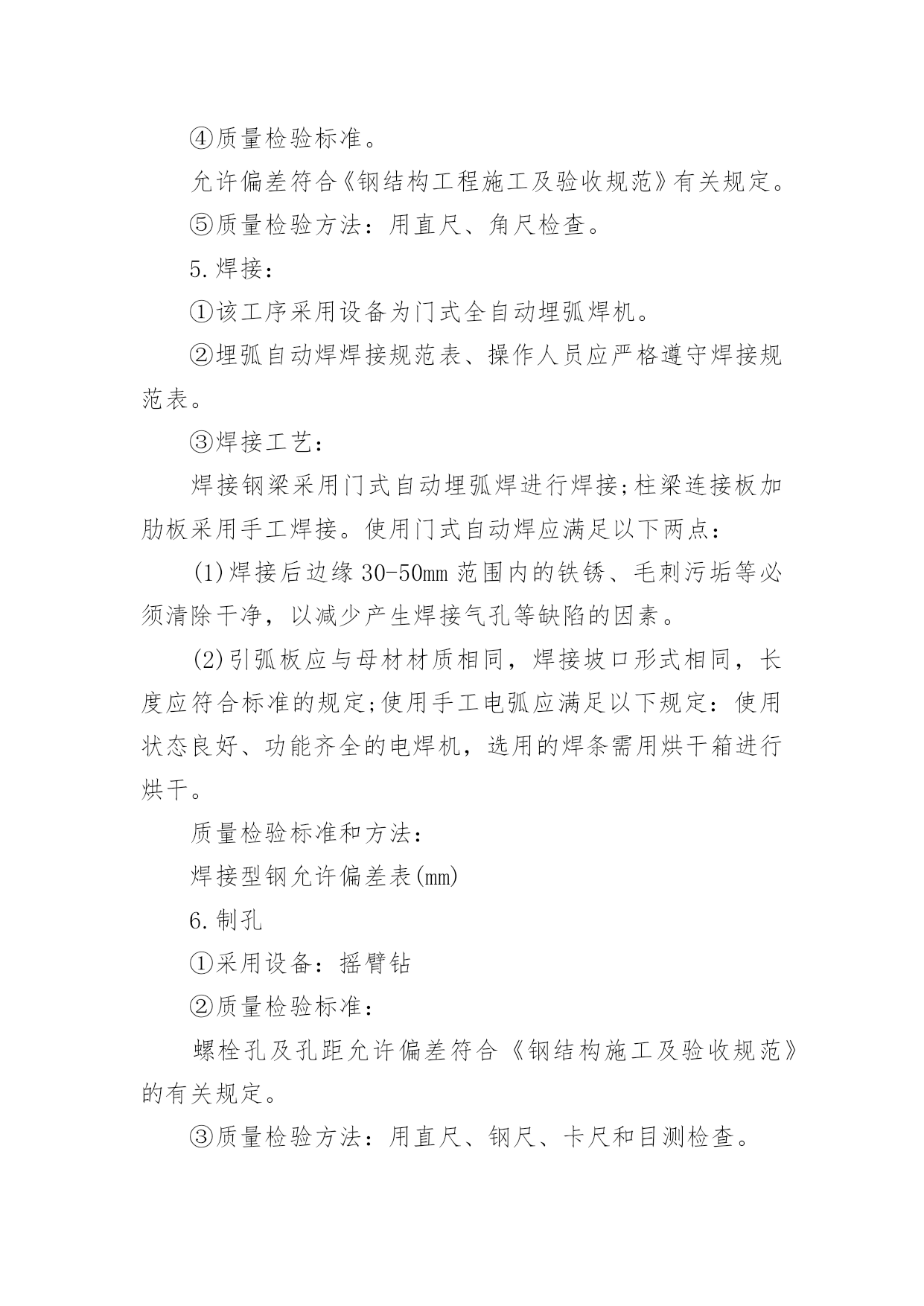

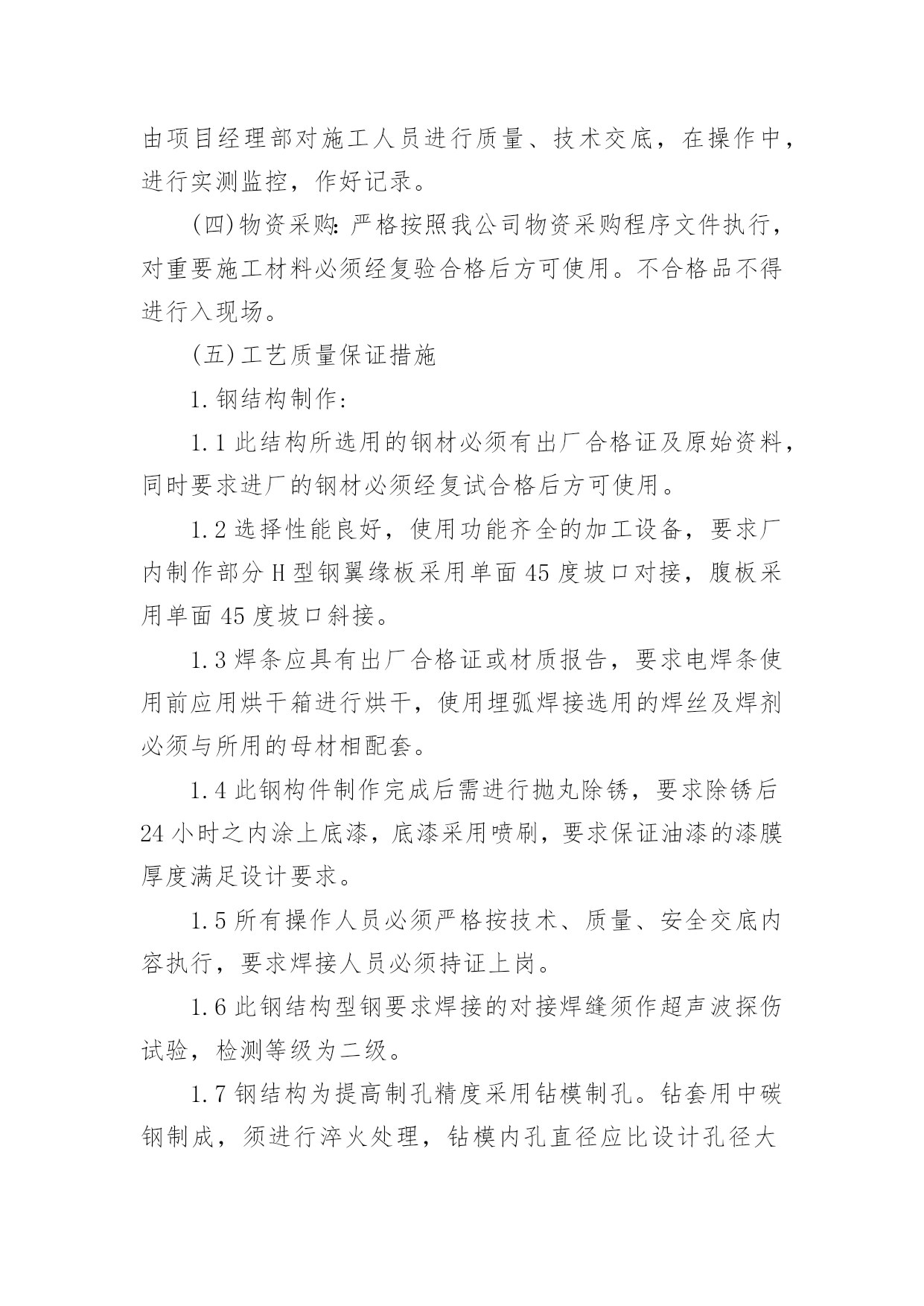

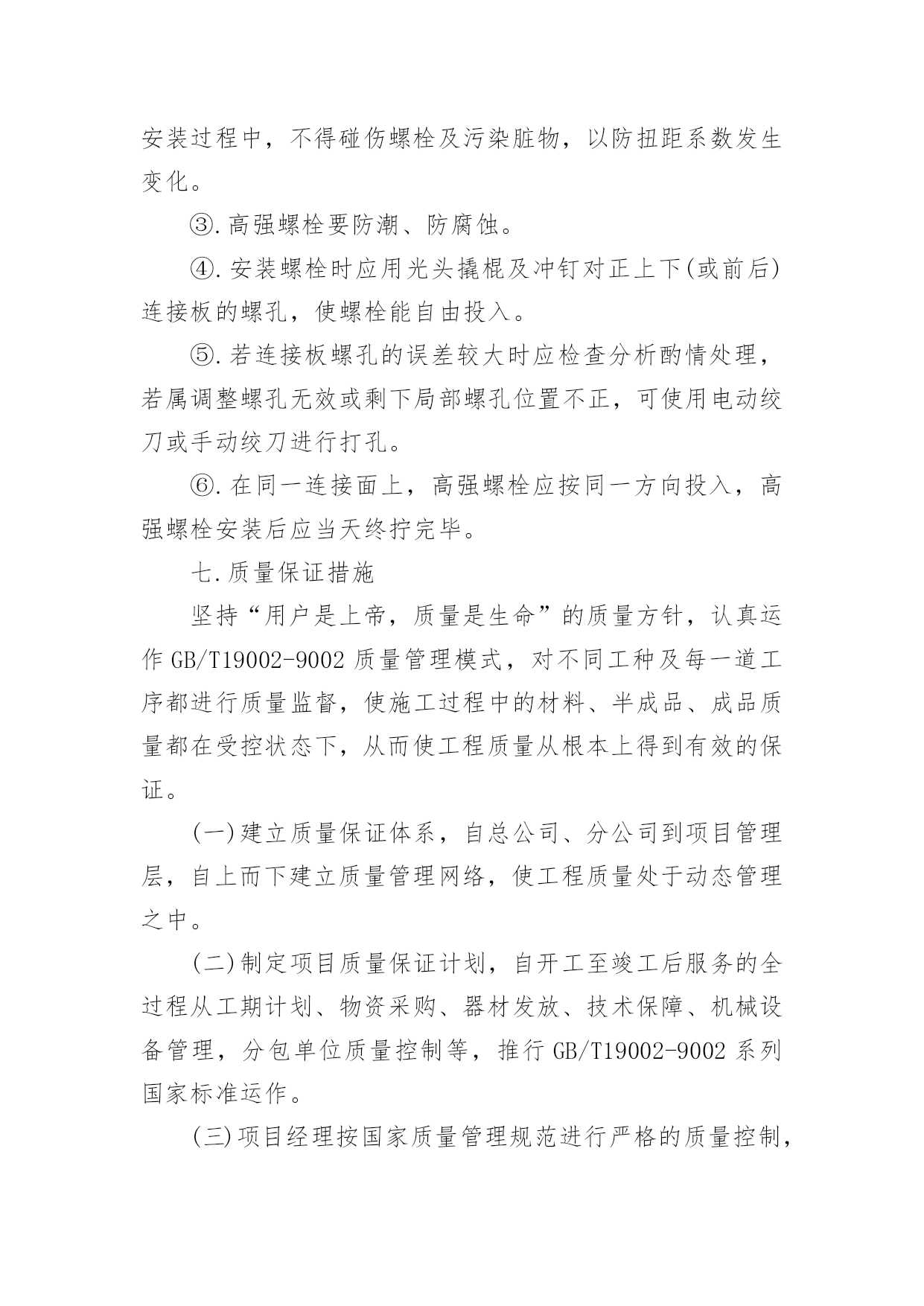

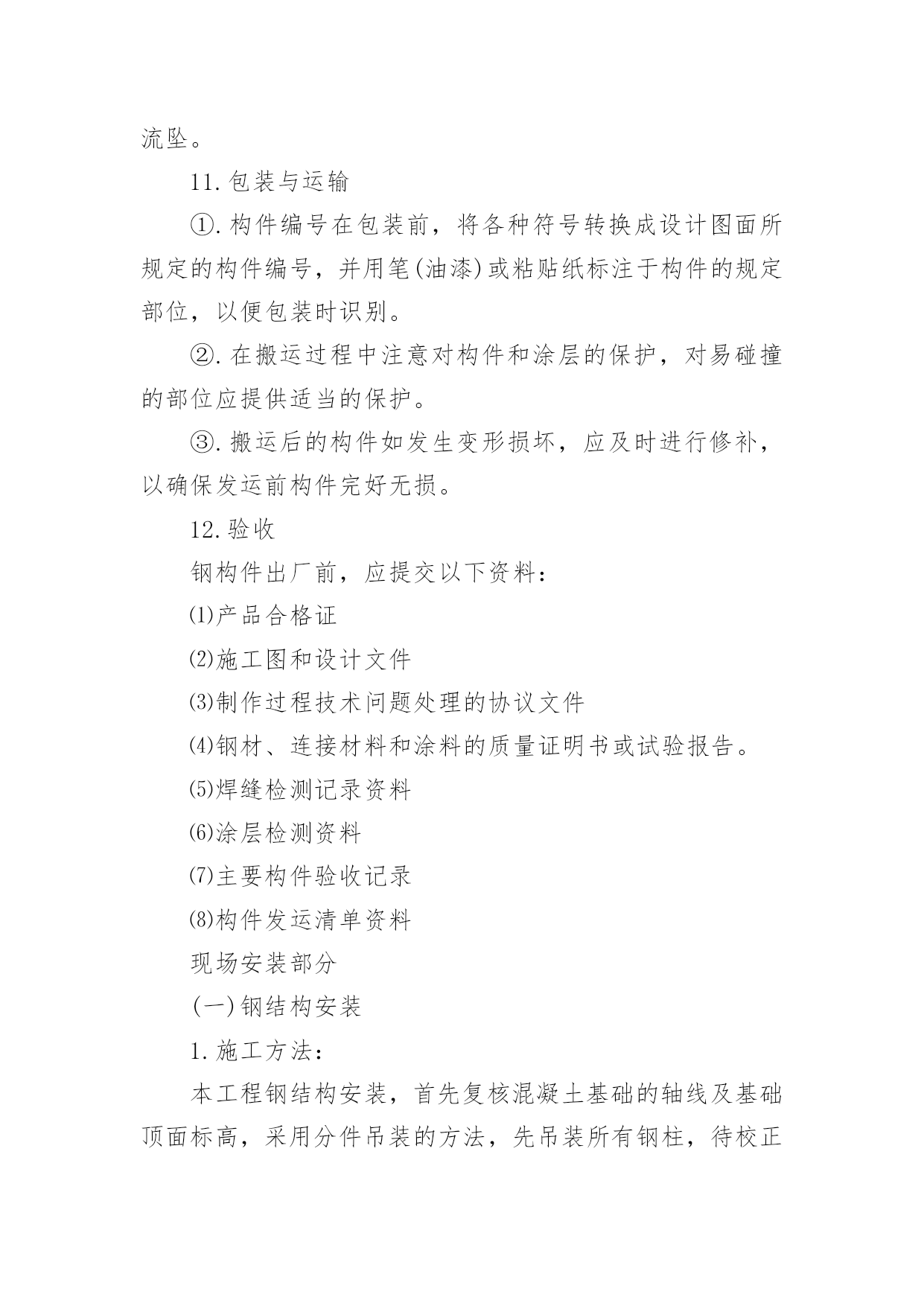

钢结构施工方案钢结构制作:(一).异型柱的加工制作异型柱是由钢板焊接而成,制作工艺与焊接H型钢大体相同。异型柱下料采用数控火焰切割机进行柱板切割,开坡口方法为碳弧气刨切割K型坡口,下料完成后进行调直校正,为保证柱身板拼装准确,需制备组装胎膜,组装顺序为:首先以上盖板为基准,然后放出横隔板与侧腹板的装配线,进行U型组立,最后组装下盖组装完成后进行焊接,柱身主体焊接采用埋弧自动焊,加劲板焊接采用电焊机手工焊接,最后一面隔板焊接电渣压力焊接的方法进行,焊接设置引弧板。异型柱焊接完成后进行调直矫正,后用端头铣床进行端头切割。异型柱涂装严格按标准除锈、刷油,异型柱制作完成后由专职质检人员进行检验、编号。箱型柱制作组装是关键,其组装工艺方法如下:1.首先以上盖板作为组装基准,在其组装面上按施工图要求分别放出隔板及侧腹板装配线,并用样冲标志。2.先组装上盖板与隔板,组装在胎模上进行,装配好后,须施焊完毕方可进行下道工序。3.腹板装配前须检查腹板的平直度,装配时采用一个方向装配,先定位中部加劲板,后定位腹板。4.箱体结构整体组装在U型结构全部完成后进行,先将U型结构腹板边缘矫正好,使其不平度〈L/1000,然后在下盖板上放出腹板装配定位线,翻转与U型结构组装,采用一个方向装配,定位点焊采用对称施焊法。5.隔板最后一面焊接采用电渣压力焊接,采用专用设备电渣压力焊焊接。二).焊接H型钢梁的加工制作工艺过程:1.下料图单①此工序为材料检验部分,其内容包括对工程所选用的型号、规格的确认以及材料的质量检查。②质量检测标准:符合设计要求及国家现行标准的规定。③检验方法:检查钢材质量证明书和复试报告,用钢卷尺、卡尺检查型号、规格。2.放样、号料①放样划线时,应清楚标明装配标记、螺孔标注、加强板的位置方向、倾斜标记及中心线、基准线和检验线,必要时制作样板。②注意预留制作,安装时的焊接收缩余量;切割、刨边和铣加工余量;安装预留尺寸要求。③划线前,材料的弯曲和变形应予以矫正。④放样和样板的允许偏差见下表:⑤号料的允许偏差见下表:⑥质量检验方法:用钢尺检测。3.下料:钢板下料采用数控多头切割机下料,但下料前应将切割表面的铁锈、污物清除干净,以保持切割件的干净和平整,切割后应清除溶渣和飞溅物,操作人员熟练掌握机械设备使用方法和操作规程调整设备最佳参数的最佳值。①质量检验标准:切割的允许偏差值(mm)②钢材剪切面或切割面应无裂纹、夹渣和分层。③质量检验方法:目测或用放大镜、钢尺检查。4.组立、成型钢材在组立前应矫正其变形,并达到符合控制偏差范围内,接触毛面应无毛刺、污物和杂物,以保证构件的组装紧密结合,符合质量标准。组立时应有适量的工具和设备,如直角钢尺,以保证组立后有足够的精度。采用设备为Z12型型钢组立机。①点焊时所采用焊材与焊件匹配,焊缝厚度为设计厚度的2/3且不大于8mm,焊缝长度不小于25mm,位置在焊道以内。②预组立的构件必须进行检查和确定是否符合图纸尺寸,以及构件的精度要求成型。③组立成型时,构件应在自由状态下进行,其结构应符合《施工及验收规范》及有关标准规定。经检查合格后进行编号。④质量检验标准。允许偏差符合《钢结构工程施工及验收规范》有关规定。⑤质量检验方法:用直尺、角尺检查。5.焊接:①该工序采用设备为门式全自动埋弧焊机。②埋弧自动焊焊接规范表、操作人员应严格遵守焊接规范表。③焊接工艺:焊接钢梁采用门式自动埋弧焊进行焊接;柱梁连接板加肋板采用手工焊接。使用门式自动焊应满足以下两点:(1)焊接后边缘30-50mm范围内的铁锈、毛刺污垢等必须清除干净,以减少产生焊接气孔等缺陷的因素。(2)引弧板应与母材材质相同,焊接坡口形式相同,长度应符合标准的规定;使用手工电弧应满足以下规定:使用状态良好、功能齐全的电焊机,选用的焊条需用烘干箱进行烘干。质量检验标准和方法:焊接型钢允许偏差表(mm)6.制孔①采用设备:摇臂钻②质量检验标准:螺栓孔及孔距允许偏差符合《钢结构施工及验收规范》的有关规定。③质量检验方法:用直尺、钢尺、卡尺和目测检查。7.矫正型钢①使用设备:翼缘调直机②工艺要求:操作人员熟悉工艺内容并熟悉掌握设备操作规程,矫正完成后,应进行自检,允许偏差符合《钢结构施工及验收规范》有关规定。钢板矫正允许偏差质量检验方法:目测及直尺检查。8.端头切割焊接型钢柱梁矫正完成,其端部应进行平头切割,所用设备为端头铣床,端部铣平的允许误差见下表:9.除锈除锈采用专用除锈设备,进行抛射除锈可以提高钢材的疲劳强度和抗腐能力。对钢材表面硬度也有不同程度的提高,有利于漆膜的附和不需增加外加的涂层厚度。除锈使用的磨料必须符合质量标准和工艺要求,施工环境相对湿度不应大于85%。经除锈后的钢材表面,用毛刷等工具清扫干净,才能进行下道工序,除锈合格后的钢材表面,如在涂底漆前已返
