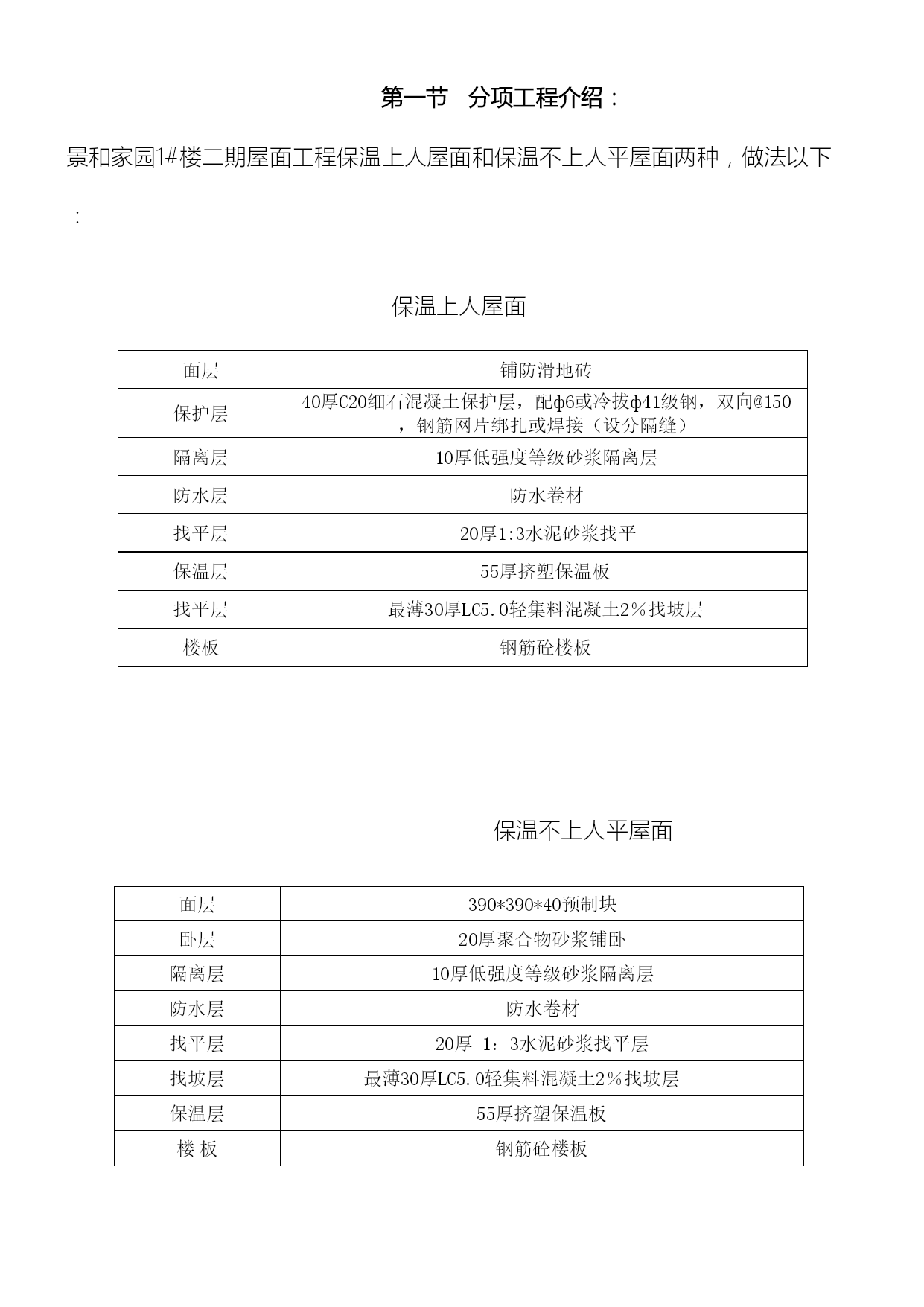

屋面防水保温施工方案白云区大坝景和家园保温上人屋面施工方案白云区大坝景和家园项目部4月8日第一节分项工程介绍:景和家园1#楼二期屋面工程保温上人屋面和保温不上人平屋面两种,做法以下:保温上人屋面面层铺防滑地砖保护层40厚C20细石混凝土保护层,配ф6或冷拔ф41级钢,双向@150,钢筋网片绑扎或焊接(设分隔缝)隔离层10厚低强度等级砂浆隔离层防水层防水卷材找平层20厚1:3水泥砂浆找平保温层55厚挤塑保温板找平层最薄30厚LC5.0轻集料混凝土2%找坡层楼板钢筋砼楼板保温不上人平屋面面层390*390*40预制块卧层20厚聚合物砂浆铺卧隔离层10厚低强度等级砂浆隔离层防水层防水卷材找平层20厚1:3水泥砂浆找平层找坡层最薄30厚LC5.0轻集料混凝土2%找坡层保温层55厚挤塑保温板楼板钢筋砼楼板不上人平屋面面层390*390*40预制块卧层20厚聚合物砂浆铺卧隔离层10厚低强度等级砂浆隔离层防水层防水卷材找平层20厚1:3水泥砂浆找平层找坡层最薄30厚LC5.0轻集料混凝土2%找坡层楼板钢筋砼楼板第二节屋面保温层施工本工程屋面保温层采取55厚挤塑保温板,为了提升保温层施工工艺质量和操作技术水平,其工艺控制程序应以下:(控制含水率)(采取细石膨胀砼)(平整)铺设隔气层施工找平层管根堵孔、固定基层清理(平整密实)(坡度)检验验收拍(刮)平挤塑苯板铺设保温层找坡\埋设排气管防水层施工一、材料要求1、水泥:用32.5号普通硅酸盐水泥,安定性必须合格,其配合比严格按设计要求进行配制,要求新鲜无结块。2、聚苯乙烯泡沫塑料板:应符合《隔热用聚苯乙烯泡沫塑料》(GB10801-89)标准中ZR阻燃型第一类要求(见表2)板厚应依照节能设计要求确定。挤塑保温板技术要求表2表面密度(kg/m3)导热系数(w/m·k)吸水率%(v/v)氧指数(%)厚度偏差(mm)≥18≤0.041≤4≥30±23、嵌缝材料:建筑密封膏,应符合《建筑密封膏》(JC482∽484-92)标准要求。4、发泡聚乙烯圆棒:用于填塞膨胀缝,作密封膏隔离材料,其直径按缝宽1.3倍选取。5、机械锚固件:尼龙胀栓(依照聚苯板设计厚度采取不一样规格)二、主要机具设备1、机械设备:砂浆搅拌机2、主要工具:壁纸刀、螺丝刀、剪刀、扫帚、钢丝刷、墨斗、棕刷、电动搅拌器、冲击钻、抹子、打磨抹子、压子、阴阳角抿子、托线板、2m靠尺等。三、作业条件1、屋面结构层已施工完成,已进行隐蔽工程检验,办理交接手续。屋面上吊钩及其它露出物应去除掉,残留痕迹应铲平,抹入灰浆层内,屋面应清理洁净。2、穿过屋面各种预埋管件根部及伸出屋面管道、女儿墙、设备基础、机房、伸缩缝等根部均已按设计要求施工完成。穿过屋面和女儿墙等结构管道根部,应用细石膨胀混凝土填塞密实,做好转角处理,将管根部固定。3、板状保温材料运到现场,应堆放在平整坚实场地上妥加保管、盖护、预防雨淋、受潮或破损、污染。四、操作工艺(一)清理基层铺设保温层基层应平整、干燥和洁净。应将表面泥土、杂物等清理洁净。(二)铺设挤塑保温板1、结构墙体基面必须清理洁净,并检验墙面平整度和垂直度。用2m靠尺检验,最大偏差小于5mm,超差部分应剔凿或用聚合物水泥砂浆修补平整。对旧房节能改造,应彻底清理不利于粘贴聚苯板原外墙面层,用水泥砂浆修补缺馅,加固找平。2、依照图纸要求,在墙面弹出外门窗控制线、膨胀缝线及膨胀缝宽度线等。3、聚苯板切割:用电热丝切割器或裁纸刀切割,标准板面尺寸为1200mm×600mm,对角线及板厚误差±2mm,非标准板按实际需要尺寸加工,尺寸允许偏差为±2mm,大小面垂直。4、粘接剂配制:将粘接剂直接加水(1:0.21~0.24)搅拌均匀后静置3分钟,一次配制量以1小时内用完为宜,若使用中有过干现象出现,可适当加水再次搅匀使用。5、膨胀缝线两侧及边缘处聚苯板上预贴250mm宽包底网格布。6、用粘接剂在聚苯板面四面涂抹一圈粘接剂,宽50mm;板心按梅花形布设粘接点,间距150mm-200mm,直径100mm。抹完粘接剂后,立刻将板立起就位粘贴,粘贴时应轻揉、均匀挤压,并随时用托线板检验垂直平整,板与板间挤紧,碰头缝处不留粘接剂。粘贴聚苯板时应做到上下错缝,每贴完一块板,应及时去除挤出。7、需采取机械锚固时,按附图所表示使用尼龙涨栓进行加固;涨栓规格依照聚苯板不一样设计厚度,采取不一样规格(∮8×100,∮10×115,∮10×135,∮10×160等);涨栓要求栓尖全部打入基材;(贴面砖
