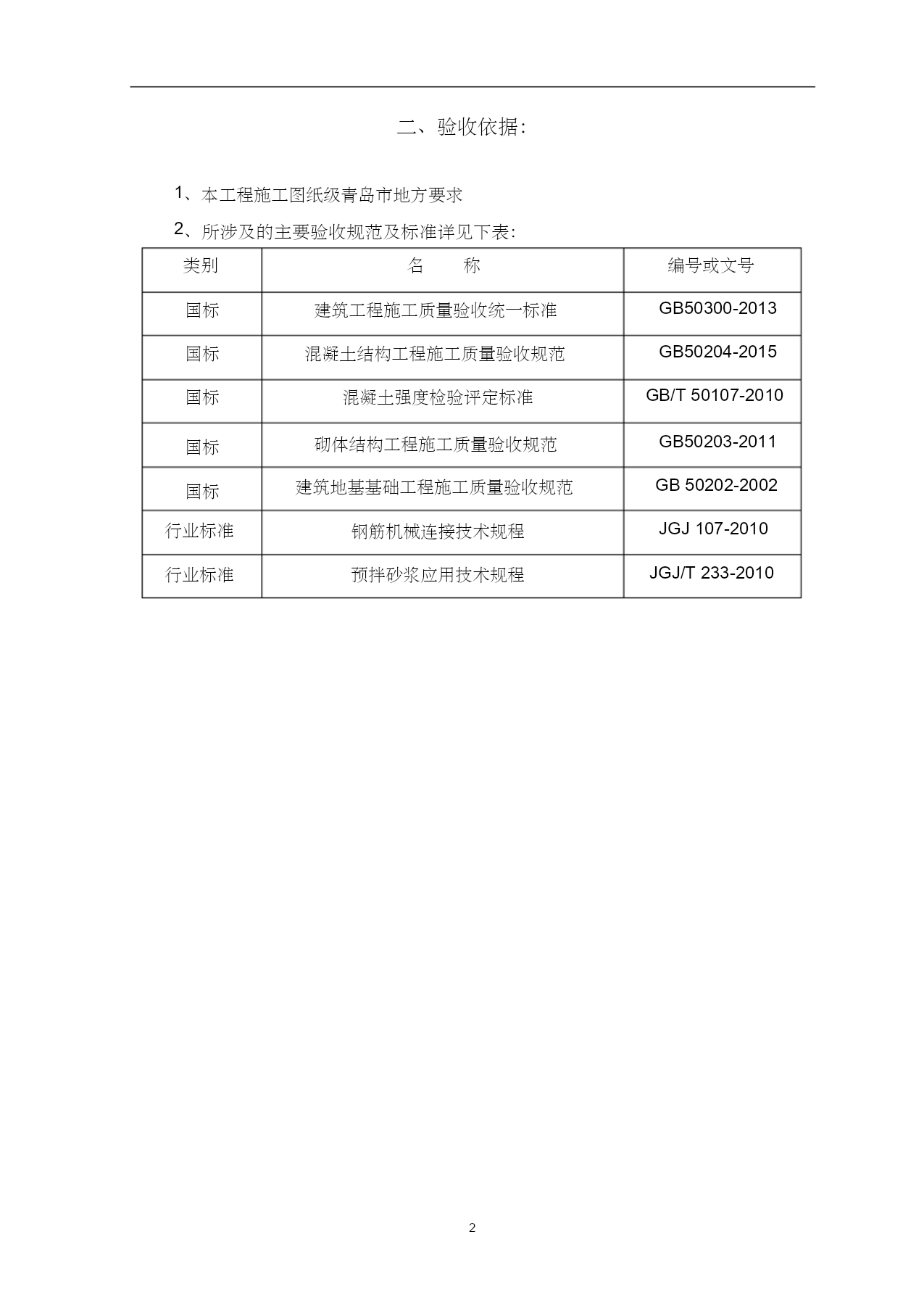

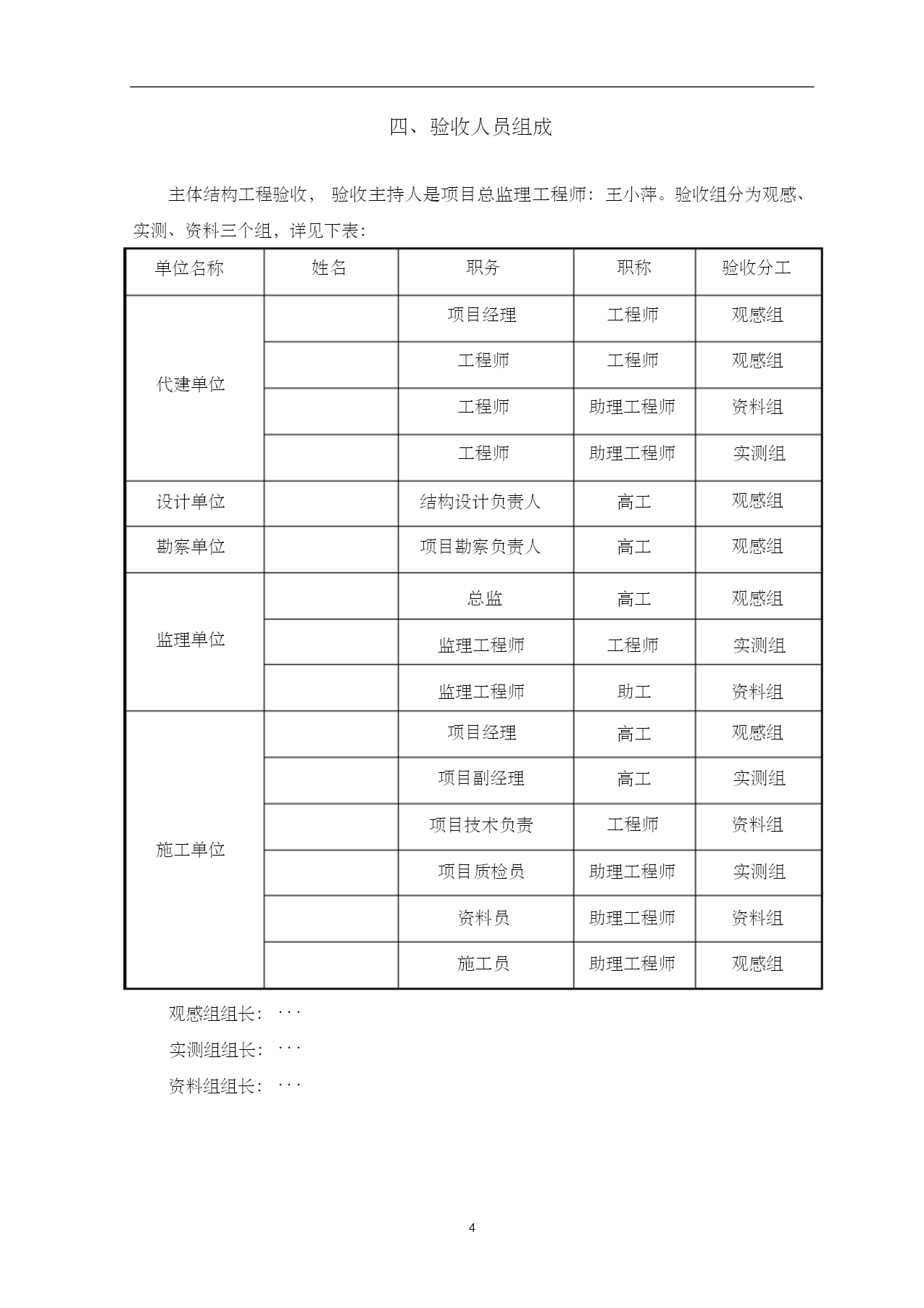

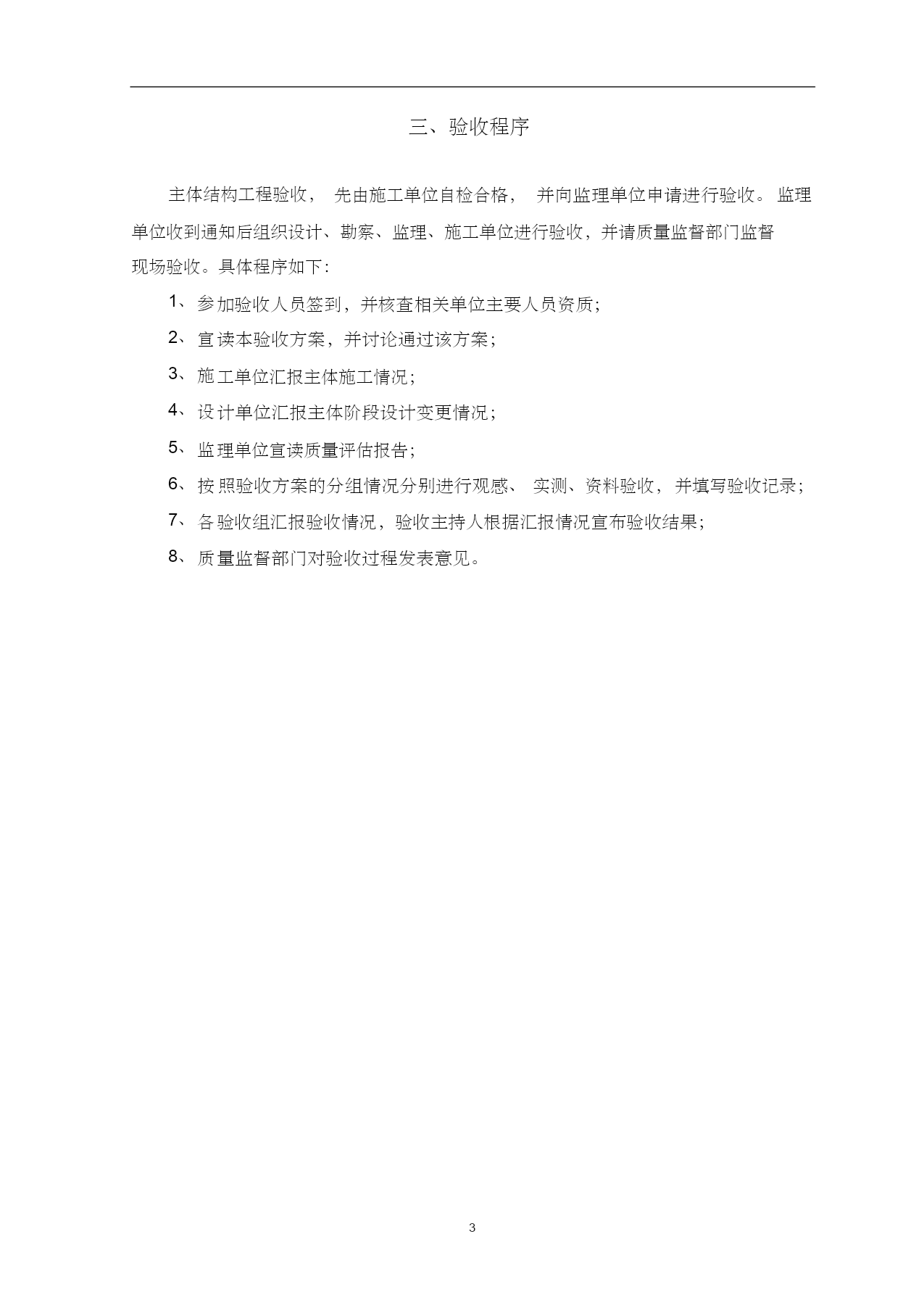

************************项目主体结构工程验收方案********公司20**年**月**日一、工程概况:工程名称:工程地址:青岛市建设单位:青岛设计单位:青岛勘察单位:青岛监理单位:青岛施工单位:青本工程位于***********3号,由************代建,*********公司监理,**********公司总承包施工,集·····、······、·····、····一体,总建筑面积·····㎡,建筑高度····m,现浇混凝土框架结构。建筑结构抗震等级为三级,抗震设防7度,基础类型为桩基础,质量要求为合格。承台、承台梁、地下室底板、地下室顶板、地下室挡土墙、框架柱混凝土标号为C40,其他部位均为C30。钢筋均为HRB400级,规格有6/8/10/12/14/16/18/20/22/25/28。钢筋连接采用机械连接和搭接相结合的方式,机械连接方式为直螺纹套筒连接,现场规格≥20的刚接采用直螺纹连接。砌体二次结构的混凝土标号均为C25。砌体结构施工的蒸压加气混凝土砌块等级为A5B07,粉煤灰砖等级为MU10,砌筑砂浆等级为M5。二、验收依据:1、本工程施工图纸级青岛市地方要求2、所涉及的主要验收规范及标准详见下表:类别名称编号或文号国标建筑工程施工质量验收统一标准GB50300-2013国标混凝土结构工程施工质量验收规范GB50204-2015国标混凝土强度检验评定标准GB/T50107-2010国标砌体结构工程施工质量验收规范GB50203-2011国标建筑地基基础工程施工质量验收规范GB50202-2002行业标准钢筋机械连接技术规程JGJ107-2010行业标准预拌砂浆应用技术规程JGJ/T233-20102三、验收程序主体结构工程验收,先由施工单位自检合格,并向监理单位申请进行验收。监理单位收到通知后组织设计、勘察、监理、施工单位进行验收,并请质量监督部门监督现场验收。具体程序如下:1、参加验收人员签到,并核查相关单位主要人员资质;2、宣读本验收方案,并讨论通过该方案;3、施工单位汇报主体施工情况;4、设计单位汇报主体阶段设计变更情况;5、监理单位宣读质量评估报告;6、按照验收方案的分组情况分别进行观感、实测、资料验收,并填写验收记录;7、各验收组汇报验收情况,验收主持人根据汇报情况宣布验收结果;8、质量监督部门对验收过程发表意见。3四、验收人员组成主体结构工程验收,验收主持人是项目总监理工程师:王小萍。验收组分为观感、实测、资料三个组,详见下表:单位名称姓名职务职称验收分工项目经理工程师观感组工程师工程师观感组代建单位工程师助理工程师资料组工程师助理工程师实测组设计单位结构设计负责人高工观感组勘察单位项目勘察负责人高工观感组总监高工观感组监理单位监理工程师工程师实测组监理工程师助工资料组项目经理高工观感组项目副经理高工实测组项目技术负责工程师资料组施工单位项目质检员助理工程师实测组资料员助理工程师资料组施工员助理工程师观感组观感组组长:···实测组组长:···资料组组长:···4五、验收内容及验收要求按照《建筑工程施工质量验收统一标准》GB50300-2013,分部工程质量验收合格应符合第5.0.3条的下列规定:1、所含分项工程的质量均应验收合格;2、质量控制资料应完整;3、有关安全、节能、环境保护和重要使用功能的抽样检验结果符合相应规定;4、观感质量应符合要求。分项工程质量验收合格应符合第5.0.2条的下列规定:1、所含检验批的质量均应验收合格;2、所含检验批的质量验收记录应完整;检验批质量验收合格应符合第5.0.1条的下列规定:1、主控项目的质量抽样检验均应合格;2、一般项目的质量经抽样检验合格;3、具有完整的施工操作依据、质量验收记录。5.1观感验收主要验收混凝土结构表面质量,混凝土表面是否存在严重缺陷,混凝土构件尺寸偏差是否影响结构性能和使用功能。根据《混凝土结构工程施工质量验收规范》(GB50204-2015)中8.2.1条,现浇结构的外观质量不应有严重缺陷;8.2.2条现浇结构的外观质量不应有一般缺陷。对已经出现的严重缺陷,应由施工单位提出技术处理方案,并经监理单位认可后进行处理;对裂缝、连接部位出现的严重缺陷及其他影响结构安全的严重缺陷,技术处理方案尚应经设计单位认可。对经处理的部位应重新验收。对已经
