SG-A089_避雷引下线和变配电室接地干线敷设安装工程检验批质量验收记录.docx
上传人:lj****88 上传时间:2024-09-10 格式:DOCX 页数:1 大小:16KB 金币:10 举报 版权申诉
预览加载中,请您耐心等待几秒...

SG-A089_避雷引下线和变配电室接地干线敷设安装工程检验批质量验收记录.docx

SG-A089_避雷引下线和变配电室接地干线敷设安装工程检验批质量验收记录.docx

预览

在线预览结束,喜欢就下载吧,查找使用更方便

10 金币

下载此文档

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

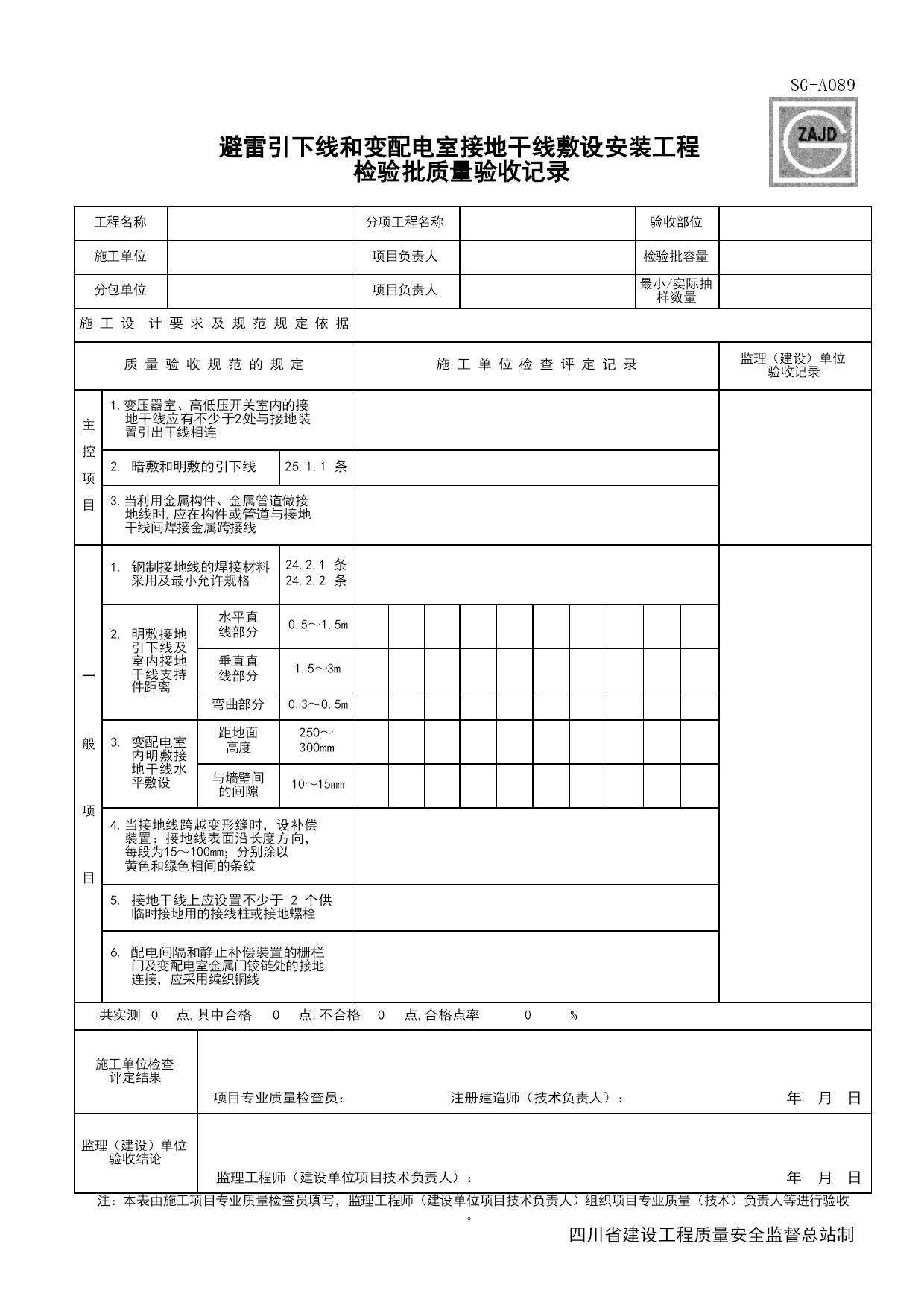

SG-A089避雷引下线和变配电室接地干线敷设安装工程检验批质量验收记录工程名称分项工程名称验收部位施工单位项目负责人检验批容量分包单位项目负责人最小/实际抽样数量施工设计要求及规范规定依据质量验收规范的规定施工单位检查评定记录监理(建设)单位验收记录主控项目1.变压器室、高低压开关室内的接地干线应有不少于2处与接地装置引出干线相连2.暗敷和明敷的引下线25.1.1条3.当利用金属构件、金属管道做接地线时,应在构件或管道与接地干线间焊接金属跨接线一般项目1.钢制接地线的焊接材料采用及最小允许规格条条2.明敷接地引下线及室内接地干线支持件距离水平直线部分0.5~1.5m垂直直线部分1.5~3m弯曲部分0.3~0.5m3.变配电室内明敷接地干线水平敷设距地面高度250~300mm与墙壁间的间隙10~15mm4.当接地线跨越变形缝时,设补偿装置;接地线表面沿长度方向,每段为15~100mm;分别涂以黄色和绿色相间的条纹5.接地干线上应设置不少于2个供临时接地用的接线柱或接地螺栓6.配电间隔和静止补偿装置的栅栏门及变配电室金属门铰链处的接地连接,应采用编织铜线共实测0点,其中合格0点,不合格0点,合格点率0施工单位检查评定结果项目专业质量检查员:注册建造师(技术负责人):年月日监理(建设)单位验收结论监理工程师(建设单位项目技术负责人):年月日注:本表由施工项目专业质量检查员填写,监理工程师(建设单位项目技术负责人)组织项目专业质量(技术)负责人等进行验收。四川省建设工程质量安全监督总站制
