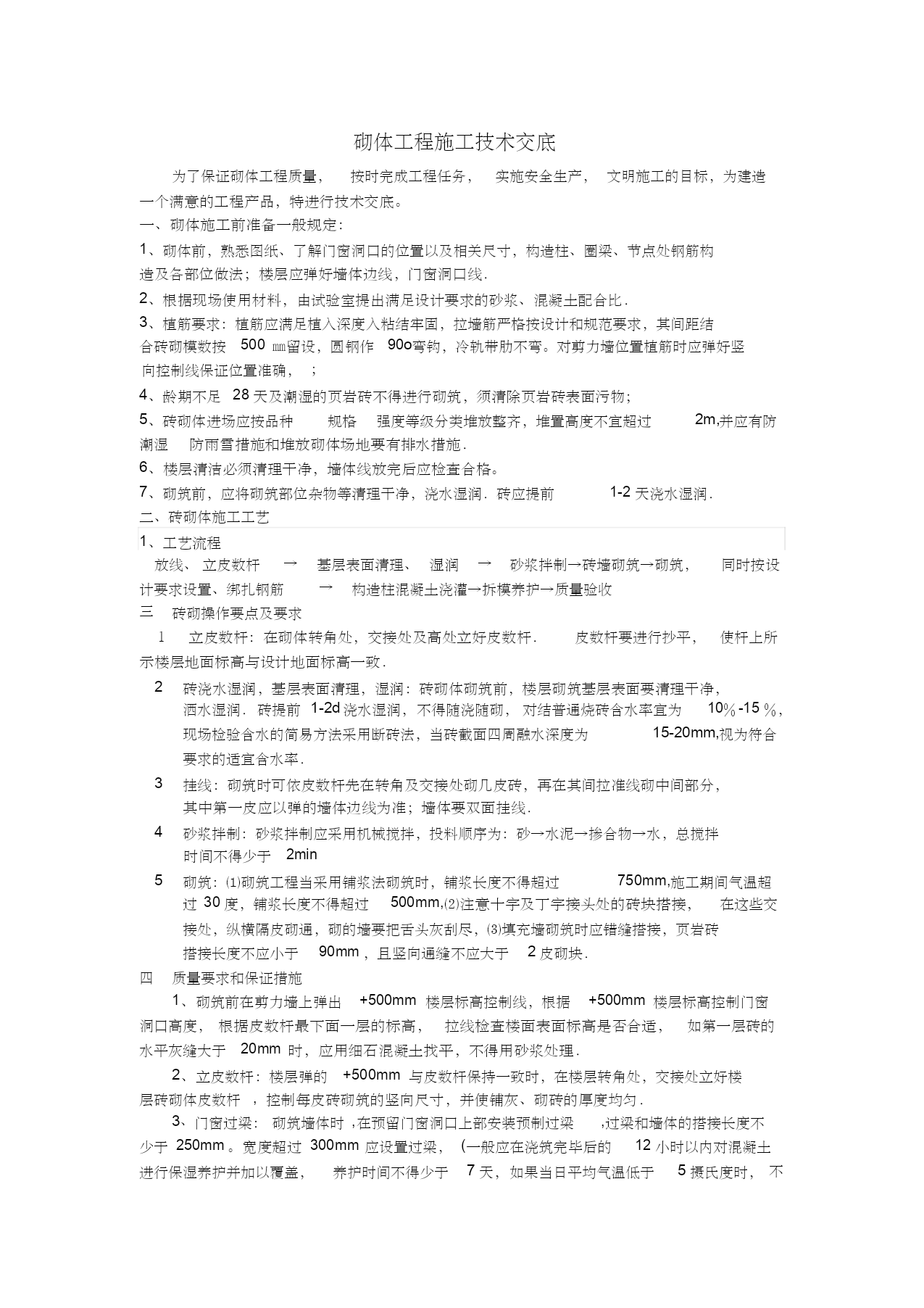

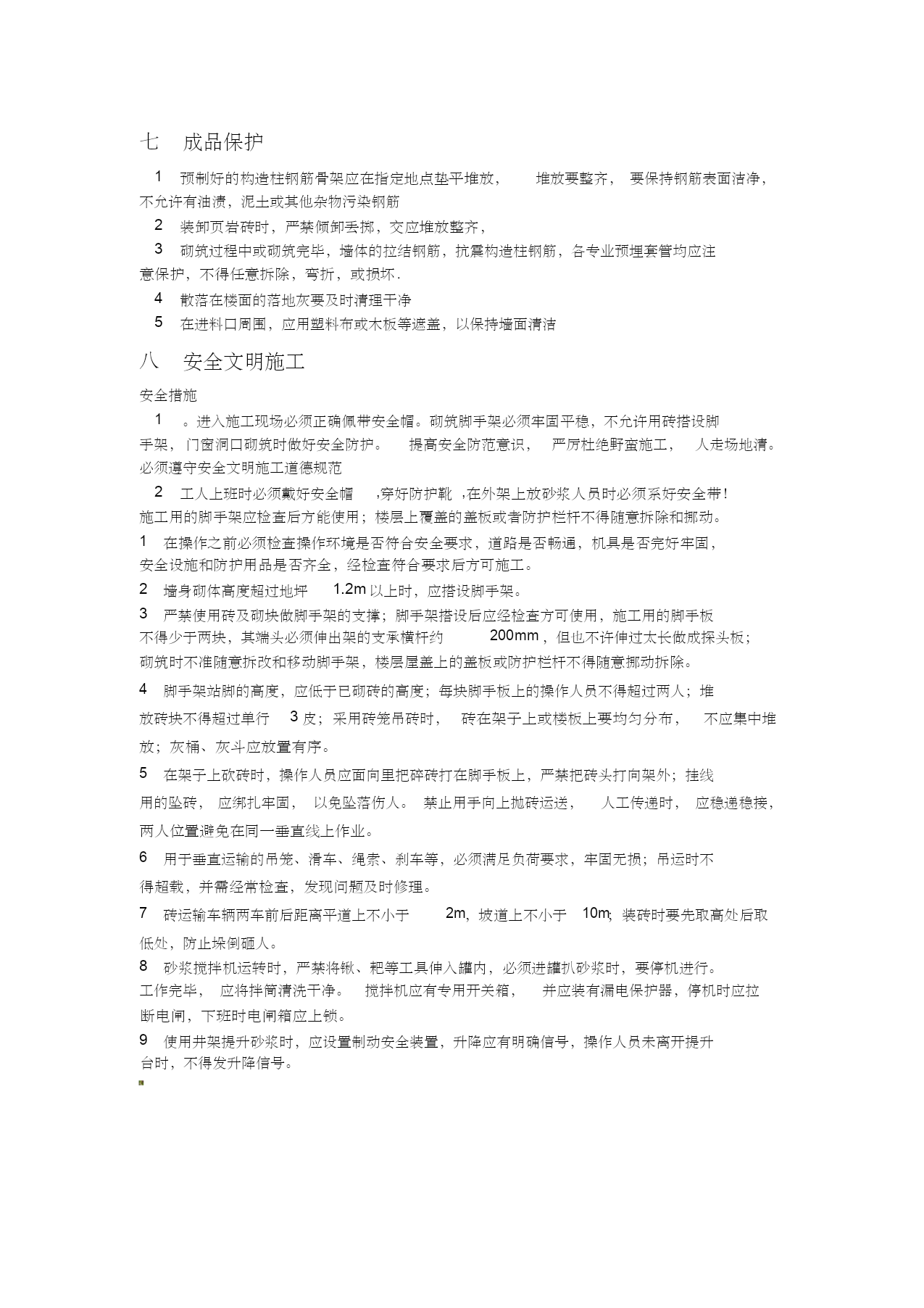

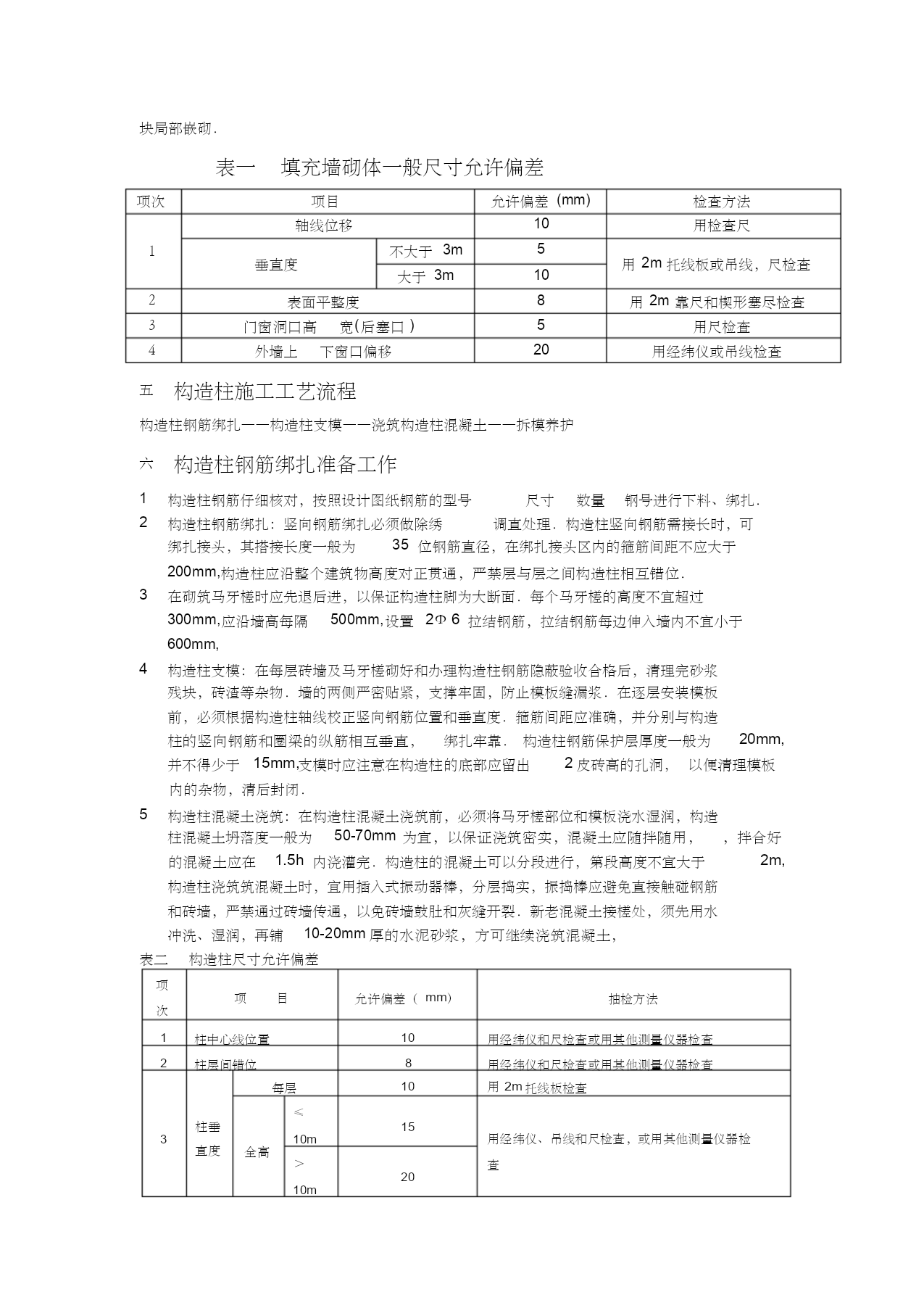

砌体工程施工技术交底为了保证砌体工程质量,按时完成工程任务,实施安全生产,文明施工的目标,为建造一个满意的工程产品,特进行技术交底。一、砌体施工前准备一般规定:1、砌体前,熟悉图纸、了解门窗洞口的位置以及相关尺寸,构造柱、圈梁、节点处钢筋构造及各部位做法;楼层应弹好墙体边线,门窗洞口线.2、根据现场使用材料,由试验室提出满足设计要求的砂浆、混凝土配合比.3、植筋要求:植筋应满足植入深度入粘结牢固,拉墙筋严格按设计和规范要求,其间距结合砖砌模数按500㎜留设,圆钢作90o弯钩,冷轨带肋不弯。对剪力墙位置植筋时应弹好竖向控制线保证位置准确,;4、龄期不足28天及潮湿的页岩砖不得进行砌筑,须清除页岩砖表面污物;5、砖砌体进场应按品种规格强度等级分类堆放整齐,堆置高度不宜超过2m,并应有防潮湿防雨雪措施和堆放砌体场地要有排水措施.6、楼层清洁必须清理干净,墙体线放完后应检查合格。7、砌筑前,应将砌筑部位杂物等清理干净,浇水湿润.砖应提前1-2天浇水湿润.二、砖砌体施工工艺1、工艺流程放线、立皮数杆→基层表面清理、湿润→砂浆拌制→砖墙砌筑→砌筑,同时按设计要求设置、绑扎钢筋→构造柱混凝土浇灌→拆模养护→质量验收三砖砌操作要点及要求1立皮数杆:在砌体转角处,交接处及高处立好皮数杆.皮数杆要进行抄平,使杆上所示楼层地面标高与设计地面标高一致.2砖浇水湿润,基层表面清理,湿润:砖砌体砌筑前,楼层砌筑基层表面要清理干净,洒水湿润.砖提前1-2d浇水湿润,不得随浇随砌,对结普通烧砖含水率宜为10%-15%,现场检验含水的简易方法采用断砖法,当砖截面四周融水深度为15-20mm,视为符合要求的适宜含水率.3挂线:砌筑时可依皮数杆先在转角及交接处砌几皮砖,再在其间拉准线砌中间部分,其中第一皮应以弹的墙体边线为准;墙体要双面挂线.4砂浆拌制:砂浆拌制应采用机械搅拌,投料顺序为:砂→水泥→掺合物→水,总搅拌时间不得少于2min5砌筑:⑴砌筑工程当采用铺浆法砌筑时,铺浆长度不得超过750mm,施工期间气温超过30度,铺浆长度不得超过500mm,⑵注意十字及丁字接头处的砖块搭接,在这些交接处,纵横隔皮砌通,砌的墙要把舌头灰刮尽,⑶填充墙砌筑时应错缝搭接,页岩砖搭接长度不应小于90mm,且竖向通缝不应大于2皮砌块.四质量要求和保证措施1、砌筑前在剪力墙上弹出+500mm楼层标高控制线,根据+500mm楼层标高控制门窗洞口高度,根据皮数杆最下面一层的标高,拉线检查楼面表面标高是否合适,如第一层砖的水平灰缝大于20mm时,应用细石混凝土找平,不得用砂浆处理.2、立皮数杆:楼层弹的+500mm与皮数杆保持一致时,在楼层转角处,交接处立好楼层砖砌体皮数杆,控制每皮砖砌筑的竖向尺寸,并使铺灰、砌砖的厚度均匀.3、门窗过梁:砌筑墙体时,在预留门窗洞口上部安装预制过梁,过梁和墙体的搭接长度不少于250mm。宽度超过300mm应设置过梁,(一般应在浇筑完毕后的12小时以内对混凝土进行保湿养护并加以覆盖,养护时间不得少于7天,如果当日平均气温低于5摄氏度时,不得浇水。用塑料布覆盖养护的混凝土,敞露的全部表面应覆盖严密,并应保持塑料布内有凝结水。)4、砌体施工前应将基层表面砂浆和杂物清除干净,并浇水湿润养护。5、砂浆现场拌制时,各组分材料应采用重量计量.砌筑砂浆应采用机械搅拌时:水泥砂浆和混合砂浆不得少于2min;凡砂浆中掺用外加剂时不得少于3min;砂浆拌成后和使用时,均应盛入贮灰器中.如砂浆出现泌水现象,应在砌筑前再次拌合;砂浆应随拌随用,砂浆应在3h内使用完毕,当施工期间最高气温超过30oc,应在拌成后2h内使用完毕.6、常温条件下,砖墙每天砌筑高以不超过1.8m为宜或一步脚手架的高度内.7、砌体的水平灰缝应满足平直度的要求,灰缝厚度一般为8~12mm,竖向灰缝必须垂直对齐。8、砌体灰缝要横平竖直,砂浆饱满,上下错缝,内外搭接,水平灰缝的砂浆饱满度要达到80%以上9、砌砖时严禁干砖上墙。10、砖砌体错缝搭接,不准出现通缝,以保证砌体的整体性及稳定性。11、接槎可靠,不能同时砌筑时应砌成斜槎,斜槎的长度不小于墙高2/3,如留斜槎困难必须留成阳槎,并加设拉结钢筋。每120mm墙厚放置两根Φ6的钢筋,其间距沿墙高不应超过500mm,接槎处的表面应清理干净。浇水湿润。12、合理安排砌体转角处和交接处应同时砌筑,严禁无可靠连接措施的内外墙分砌施工,对不能同时砌筑的而又必须留置的临时间断处应砌成斜槎,斜槎水平投影长度不应小于高度的三分之二,当不能留斜槎的要留凸槎,且应设拉结筋,拉结钢筋应符合如下规定:①每120mm墙厚放置1¢6拉结钢筋(120mm厚墙应放置
