监理年终总结.docx
上传人:小云****66 上传时间:2024-09-14 格式:DOCX 页数:46 大小:44KB 金币:10 举报 版权申诉
预览加载中,请您耐心等待几秒...

监理年终总结.docx

监理年终总结.docx

预览

免费试读已结束,剩余 36 页请下载文档后查看

10 金币

下载此文档

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

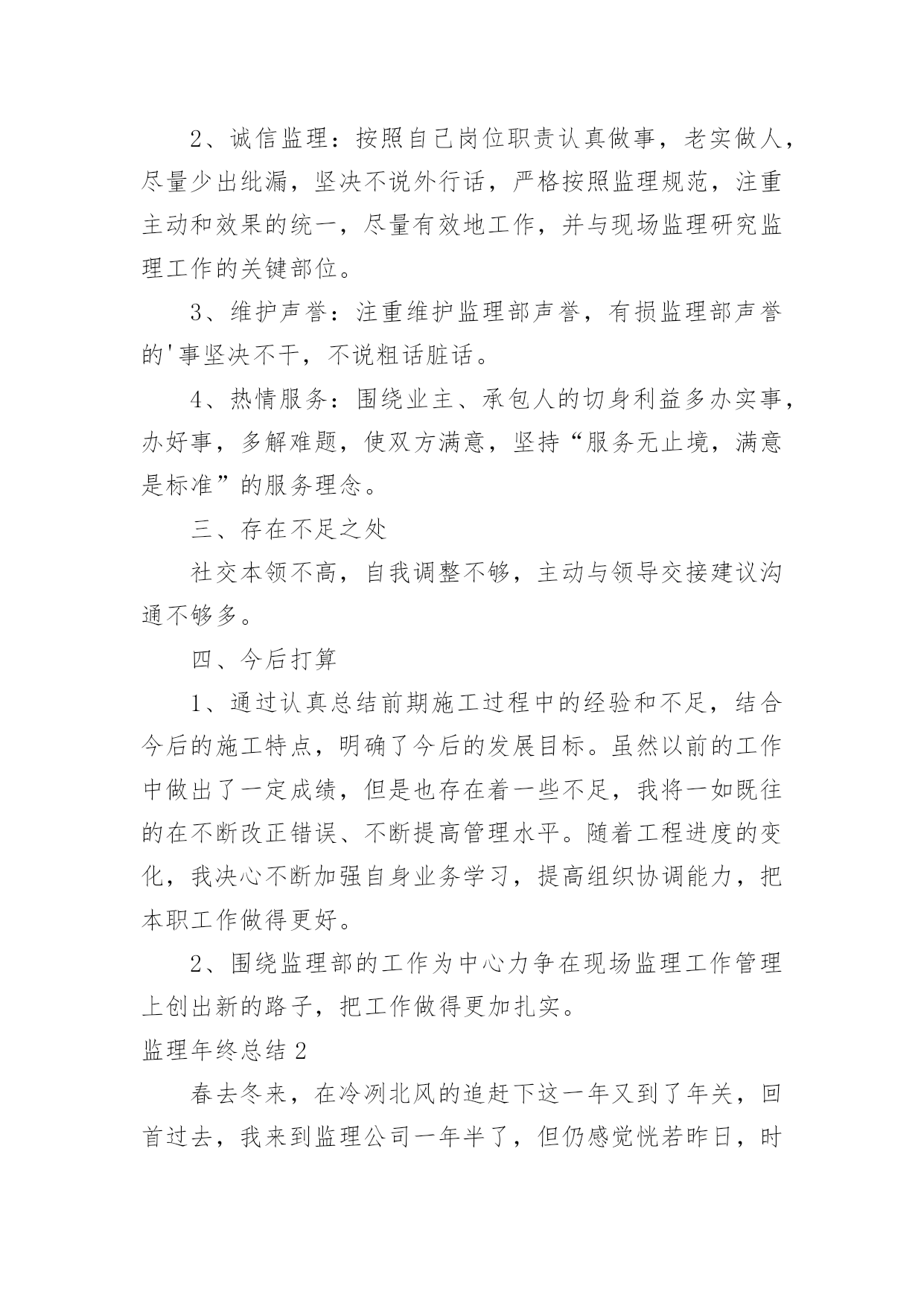

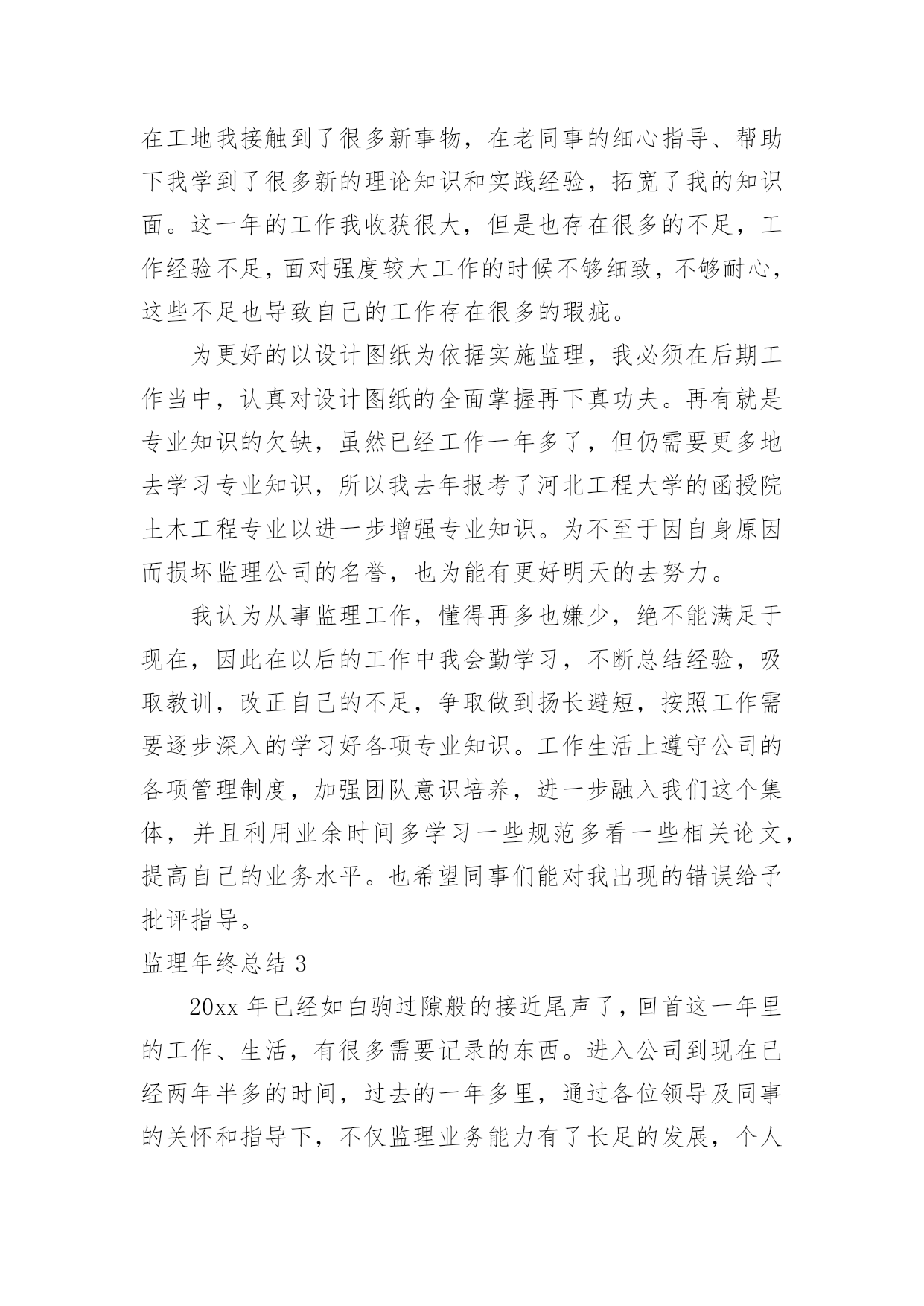

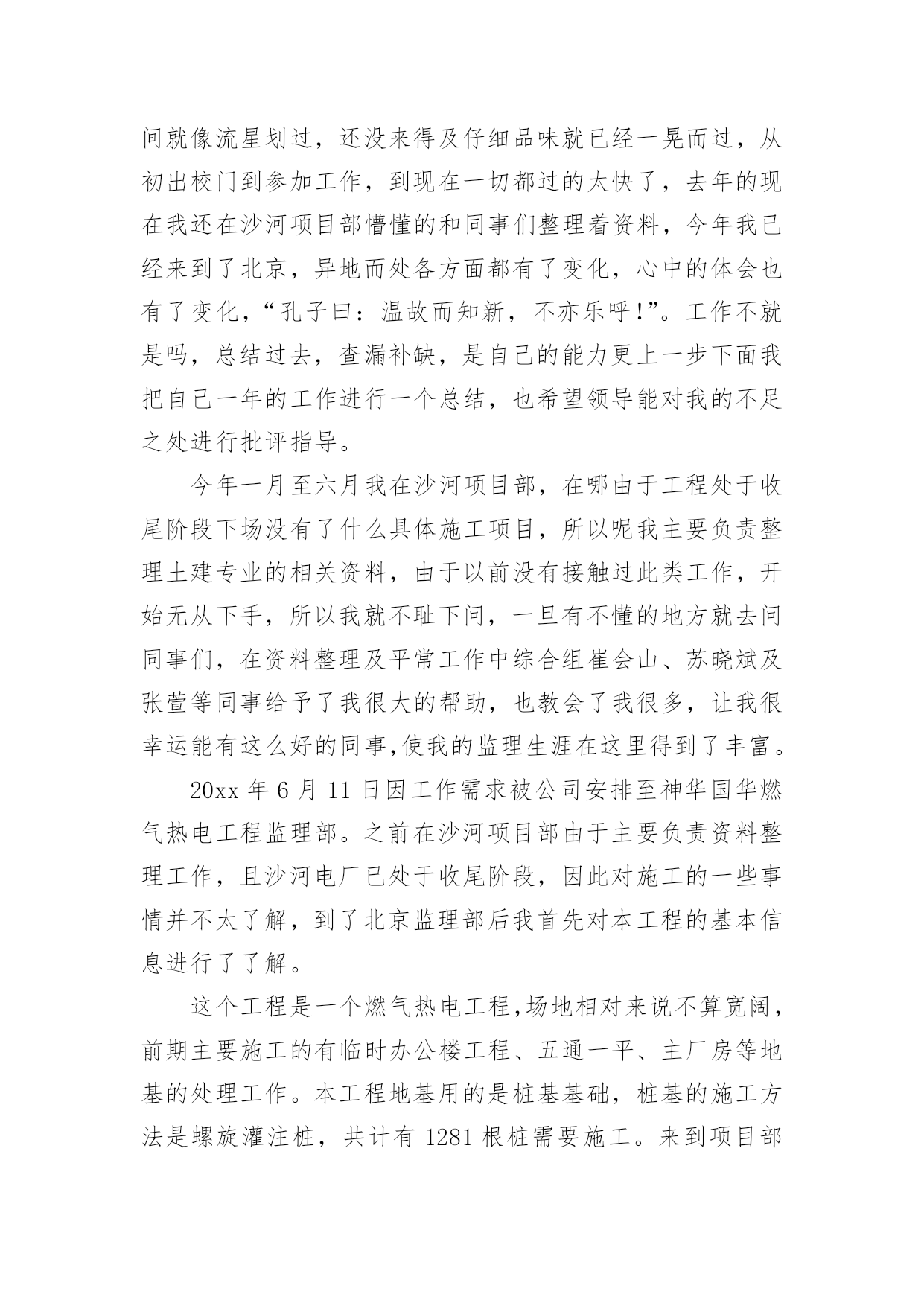

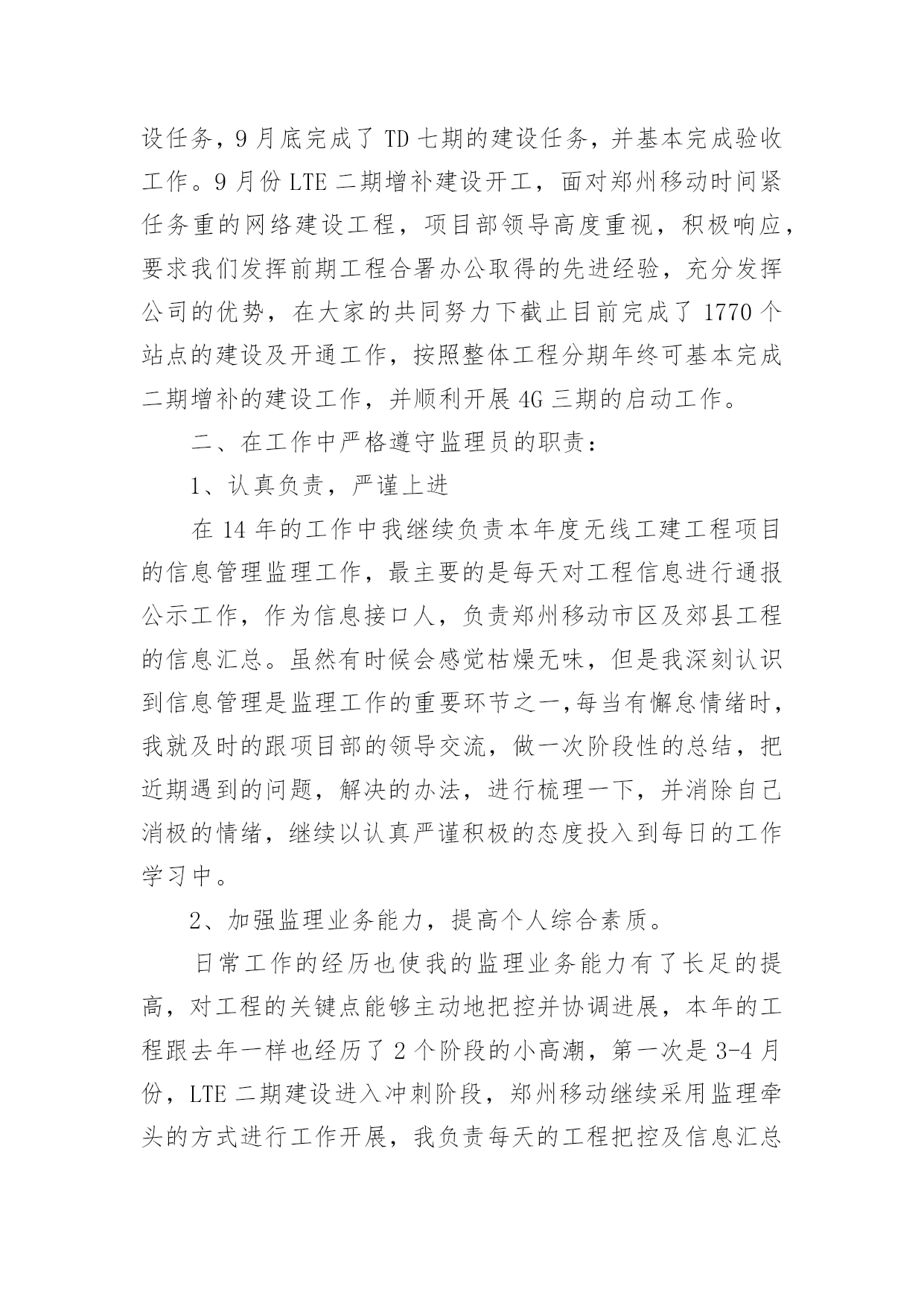

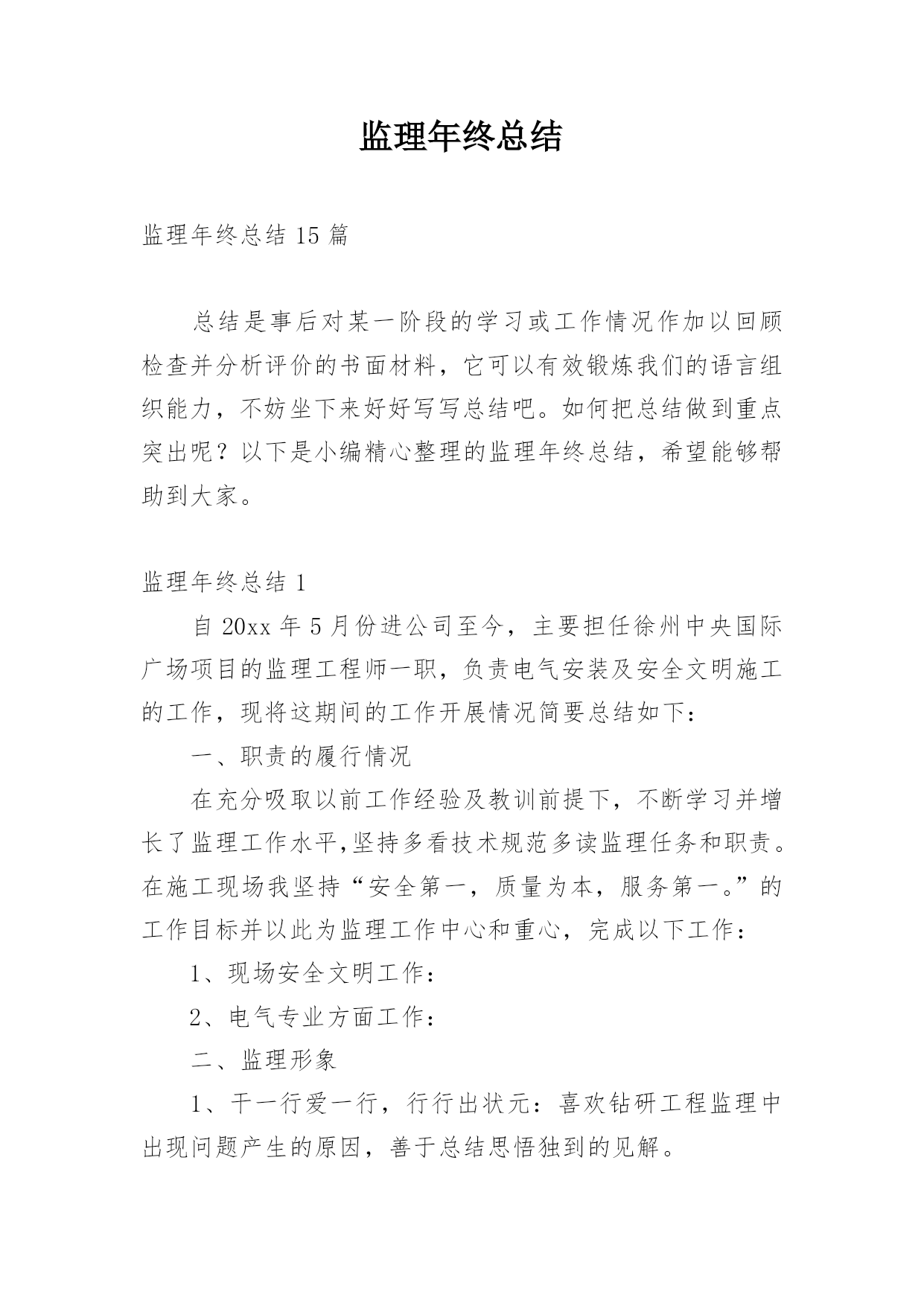

监理年终总结监理年终总结15篇总结是事后对某一阶段的学习或工作情况作加以回顾检查并分析评价的书面材料,它可以有效锻炼我们的语言组织能力,不妨坐下来好好写写总结吧。如何把总结做到重点突出呢?以下是小编精心整理的监理年终总结,希望能够帮助到大家。监理年终总结1自20xx年5月份进公司至今,主要担任徐州中央国际广场项目的监理工程师一职,负责电气安装及安全文明施工的工作,现将这期间的工作开展情况简要总结如下:一、职责的履行情况在充分吸取以前工作经验及教训前提下,不断学习并增长了监理工作水平,坚持多看技术规范多读监理任务和职责。在施工现场我坚持“安全第一,质量为本,服务第一。”的工作目标并以此为监理工作中心和重心,完成以下工作:1、现场安全文明工作:2、电气专业方面工作:二、监理形象1、干一行爱一行,行行出状元:喜欢钻研工程监理中出现问题产生的原因,善于总结思悟独到的见解。2、诚信监理:按照自己岗位职责认真做事,老实做人,尽量少出纰漏,坚决不说外行话,严格按照监理规范,注重主动和效果的统一,尽量有效地工作,并与现场监理研究监理工作的关键部位。3、维护声誉:注重维护监理部声誉,有损监理部声誉的'事坚决不干,不说粗话脏话。4、热情服务:围绕业主、承包人的切身利益多办实事,办好事,多解难题,使双方满意,坚持“服务无止境,满意是标准”的服务理念。三、存在不足之处社交本领不高,自我调整不够,主动与领导交接建议沟通不够多。四、今后打算1、通过认真总结前期施工过程中的经验和不足,结合今后的施工特点,明确了今后的发展目标。虽然以前的工作中做出了一定成绩,但是也存在着一些不足,我将一如既往的在不断改正错误、不断提高管理水平。随着工程进度的变化,我决心不断加强自身业务学习,提高组织协调能力,把本职工作做得更好。2、围绕监理部的工作为中心力争在现场监理工作管理上创出新的路子,把工作做得更加扎实。监理年终总结2春去冬来,在冷冽北风的追赶下这一年又到了年关,回首过去,我来到监理公司一年半了,但仍感觉恍若昨日,时间就像流星划过,还没来得及仔细品味就已经一晃而过,从初出校门到参加工作,到现在一切都过的太快了,去年的现在我还在沙河项目部懵懂的和同事们整理着资料,今年我已经来到了北京,异地而处各方面都有了变化,心中的体会也有了变化,“孔子曰:温故而知新,不亦乐呼!”。工作不就是吗,总结过去,查漏补缺,是自己的能力更上一步下面我把自己一年的工作进行一个总结,也希望领导能对我的不足之处进行批评指导。今年一月至六月我在沙河项目部,在哪由于工程处于收尾阶段下场没有了什么具体施工项目,所以呢我主要负责整理土建专业的相关资料,由于以前没有接触过此类工作,开始无从下手,所以我就不耻下问,一旦有不懂的地方就去问同事们,在资料整理及平常工作中综合组崔会山、苏晓斌及张萱等同事给予了我很大的帮助,也教会了我很多,让我很幸运能有这么好的同事,使我的监理生涯在这里得到了丰富。20xx年6月11日因工作需求被公司安排至神华国华燃气热电工程监理部。之前在沙河项目部由于主要负责资料整理工作,且沙河电厂已处于收尾阶段,因此对施工的一些事情并不太了解,到了北京监理部后我首先对本工程的基本信息进行了了解。这个工程是一个燃气热电工程,场地相对来说不算宽阔,前期主要施工的有临时办公楼工程、五通一平、主厂房等地基的处理工作。本工程地基用的是桩基基础,桩基的施工方法是螺旋灌注桩,共计有1281根桩需要施工。来到项目部后我主要负责桩基的监理旁站及数据收集工作。工程资料方面,每天根据工地现场情况写好监理日记,并将当天的旁站记录等资料整理归档,督促施工单位上报相应的工程资料。定期将见证取样、平行检测等资料整理归档,并且将各项的台账做好,力求在工程结束时资料也备齐归档。在沙河项目后期开始一些资料上的整理归档工作时,就发现因工程过程中辞职人员与新来员工交接不及时,部分资料的管理工作,出现断层以至于到后期,资料归档时出现困难,从这件事上我体会到了工程中资料的同步重要性,所以在本工程的管理是见资料在验收以保证资料与施工同步,并做好台帐以保证其他同事在未交接的情况下也能快速理清头绪,不至于资料断层做无用功!。由于是首次参与桩基施工,且现场所施工的桩又是新型桩长螺旋钻孔压灌混凝土后插钢筋笼混凝土灌注桩,所以对于桩基上的专业知识比较缺乏,所以我首先阅读了《桩基基础技术规范》及北京地方标准《长螺旋钻孔压灌混凝土后插钢筋笼混凝土灌注桩技术规程》等桩基相关知识,初步了解了一下桩基的施工知识。工程前期因为施工队伍施工措施不太合理、人员配合不协调,导致经常出现堵管现象,施工进度慢,后来经过监理组织开会协商讨论,给出建议:建议施工队伍首先将钢筋笼串好再经监理检验合格后由吊车提前提起做好插笼准备,且要在混凝土到位经监理检验合格后方可开始钻孔,以
