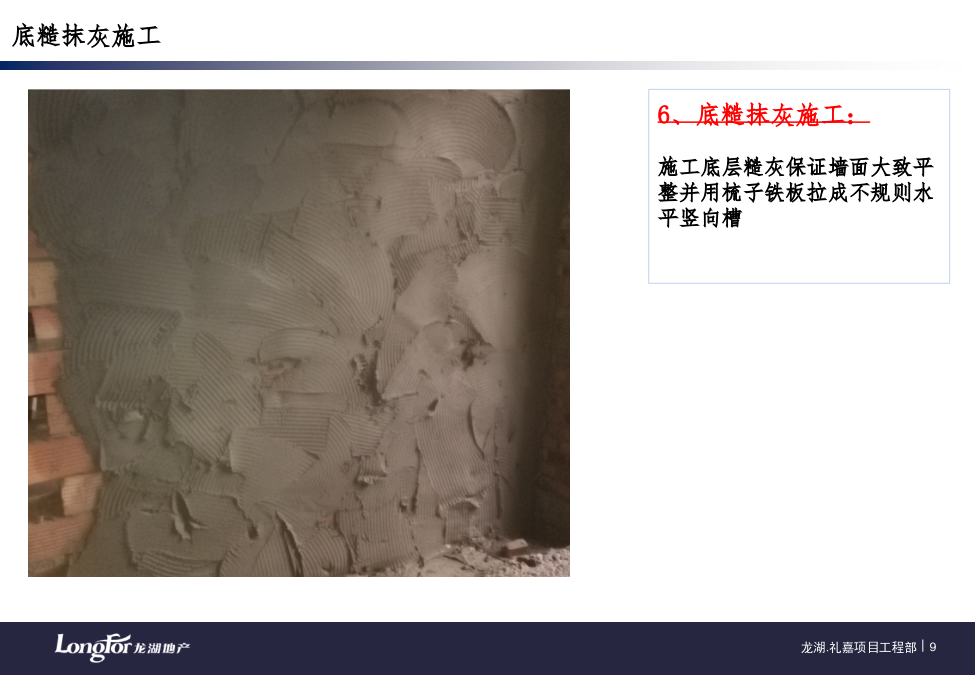

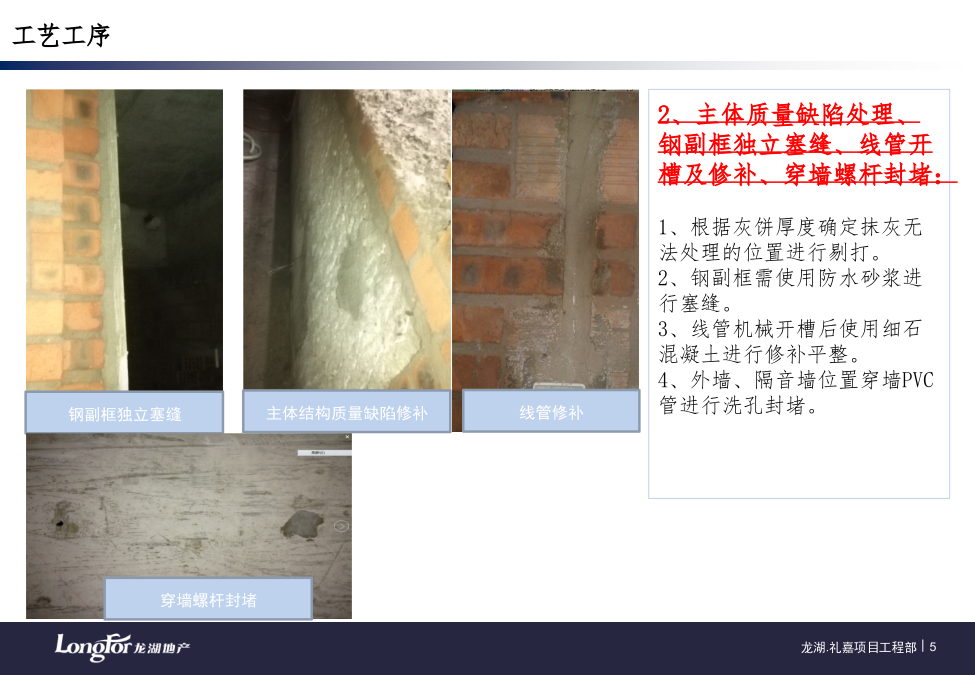

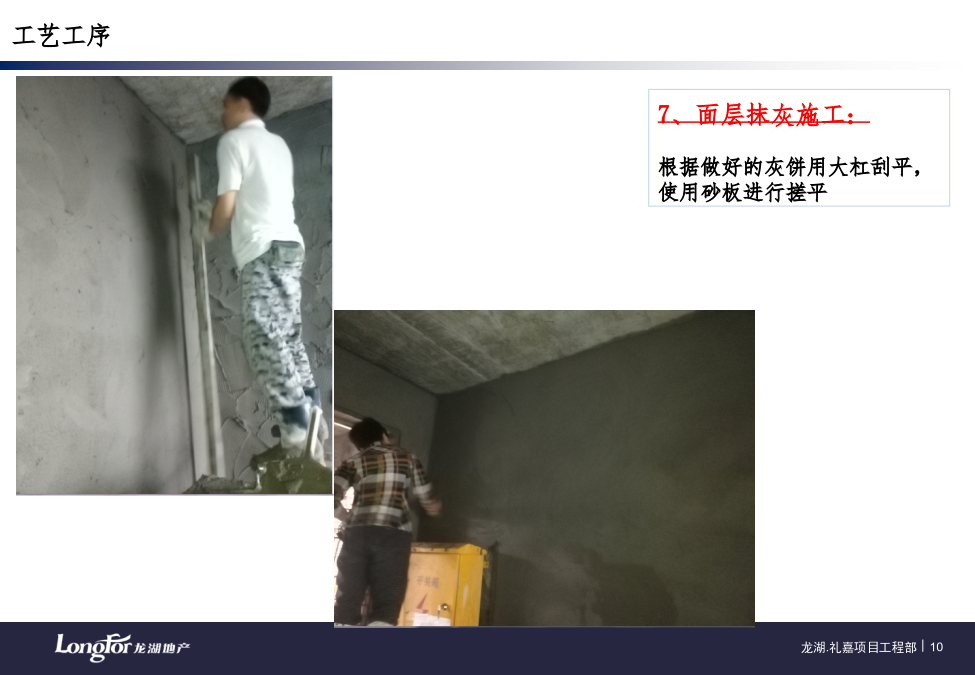

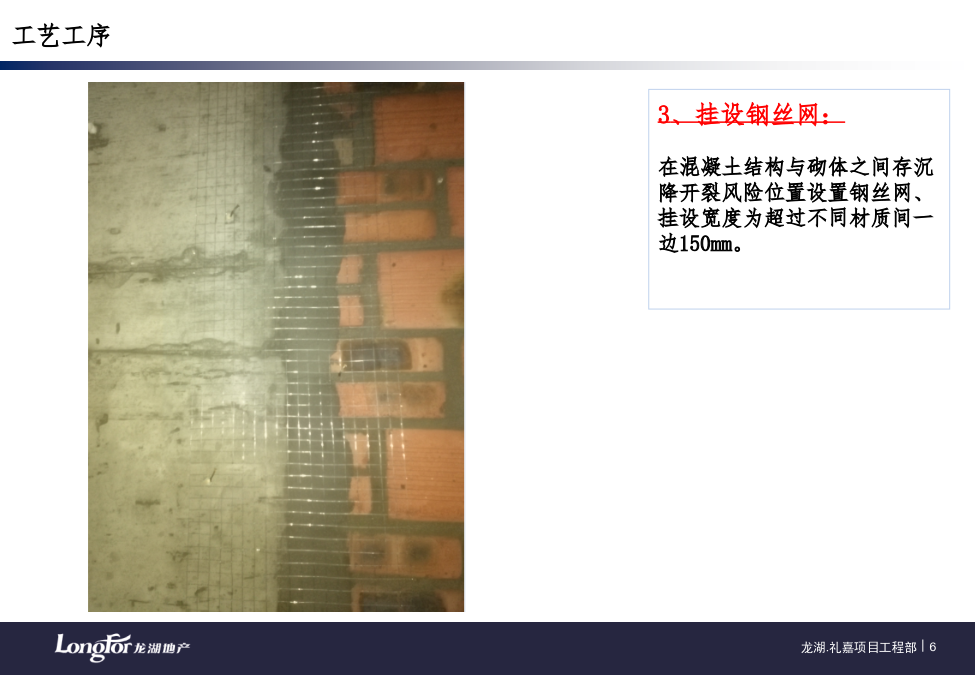

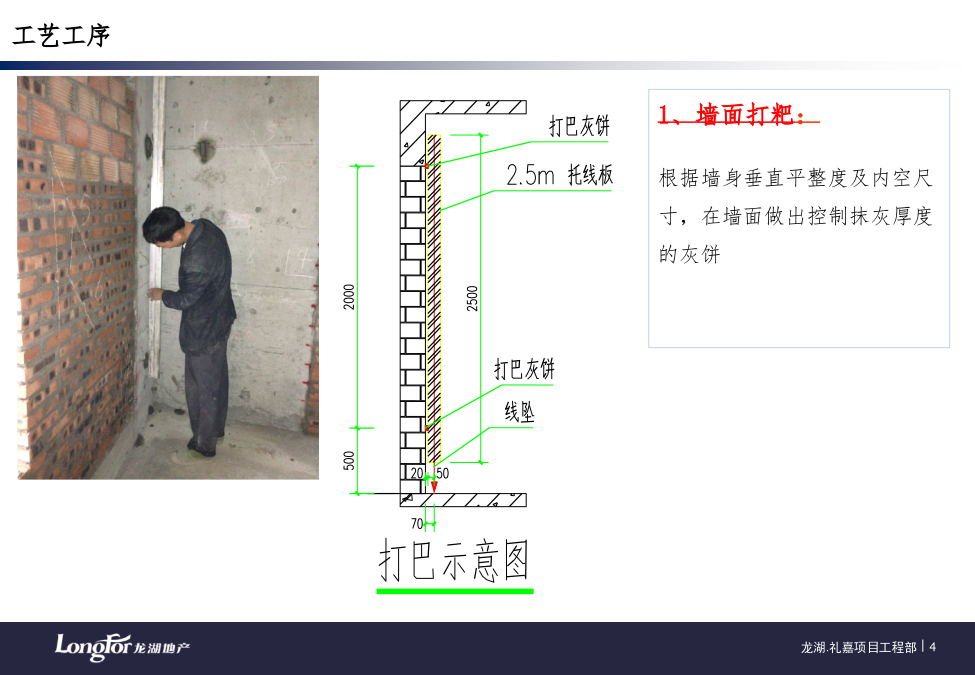

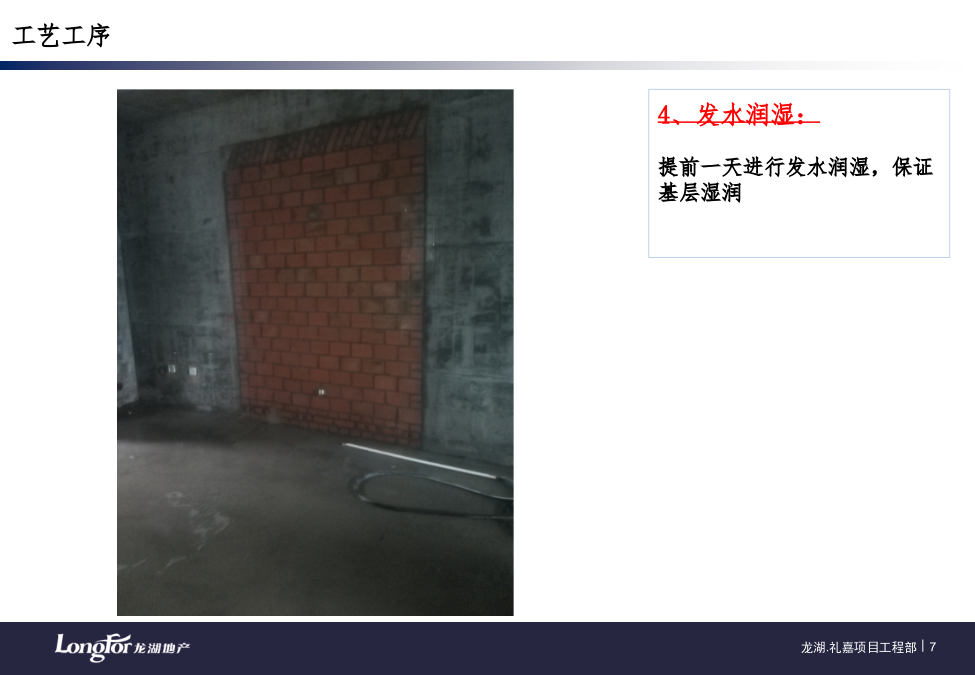

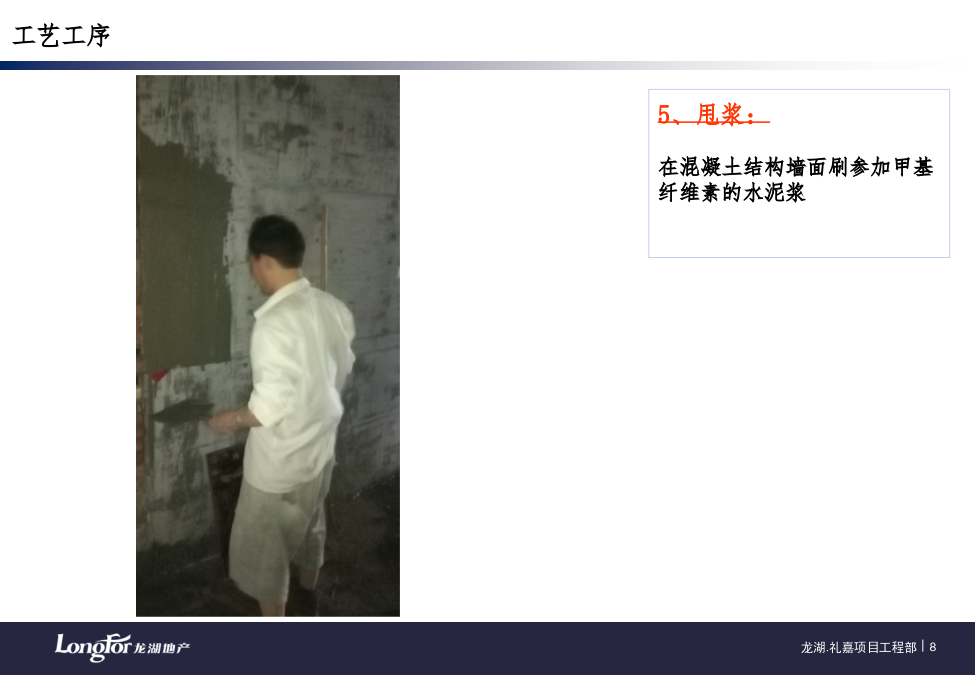

目录1、墙面打粑:根据墙身垂直平整度及内空尺寸,在墙面做出控制抹灰厚度的灰饼2、主体质量缺陷处理、钢副框独立塞缝、线管开槽及修补、穿墙螺杆封堵:1、根据灰饼厚度确定抹灰无法处理的位置进行剔打。2、钢副框需使用防水砂浆进行塞缝。3、线管机械开槽后使用细石混凝土进行修补平整。4、外墙、隔音墙位置穿墙PVC管进行洗孔封堵。3、挂设钢丝网:在混凝土结构与砌体之间存沉降开裂风险位置设置钢丝网、挂设宽度为超过不同材质间一边150mm。4、发水润湿:提前一天进行发水润湿,保证基层湿润5、甩浆:在混凝土结构墙面刷参加甲基纤维素的水泥浆6、底糙抹灰施工:施工底层糙灰保证墙面大致平整并用梳子铁板拉成不规则水平竖向槽7、面层抹灰施工:根据做好的灰饼用大杠刮平,使用砂板进行搓平8、养护:抹灰完成24小时后进行喷水养护9、收边收口:对门窗洞口进行抹灰10、实测实量:在墙面原位标注实测数据1、原材料质量要求(水泥、砂、外加剂、钢丝网)2、技术交底3、灰饼质量4、穿pvc套管螺杆洞封堵质量5、主体质量缺陷处理质量6、钢丝网挂设质量7、墙面发水质量8、混凝土墙面抹灰界面处理质量9、底糙抹灰质量10、罩面灰抹灰质量11、抹灰允许偏差质量12、抹灰控制线质量13、管洞口抹灰质量14、线盒周边抹灰质量15、门洞口尺寸质量16、窗边收口质量17、天棚接缝处收口质量18、烟道抹灰质量1、原材料质量控制:(1)水泥、砂、外加剂按规范要求进行复验1、原材料质量控制:(2)掺塑化剂水泥抹灰砂浆必须要有实验室试配配合比报告及现场实施配合比挂牌1、原材料质量控制:(3)钢丝网采用12.7x12.7x0.7规格2、抹灰交底质量要求:在抹灰施工之前必须对班组及工人进行施工技术交底看,并通知监理单位参加,将交底文件传送建设单位及监理单位。3、做灰饼质量要求:墙面打粑布置按左图实施,灰饼用M15砂浆做成5cm见方,抹灰厚度不宜大于20mm4、穿墙螺杆封堵质量要求:按右图实施5、主体质量缺陷要求:将胀模部分剔凿,但不得剔除钢筋;若剔除钢筋则按重大质量缺陷处理。6、钢丝网挂设质量要求:①、不同材料机体交接处(梁下口与砖交接处、混凝土墙与砌体交接处、线管修补处、烟道与墙体交接处)应采取防止开裂的加强措施,采用钢丝网时与各机体搭接宽度不小于150mm②、钢丝网固定采用钢钉固定,间距300mm梅花形布置③、剪力墙固定需钻孔加木屑固定钢钉7、墙面发水要求:抹灰施工前应提前24h发水润舒,保证润湿深度达到1~2cm,抹灰前墙面不得有明水8、甩浆要求:在钢筋混凝土截面应涂刷界面砂浆,应覆盖全部混凝土界面厚度不应大于2mm9、底糙抹灰要求:底层抹灰应先薄抹一层,必须将墙体摸严,抹灰时用力压实使砂浆挤入小缝隙内,表面使用铁抹子拉毛处理10、罩面抹灰要求:罩面灰应在底层糙灰六七成干开始抹(底层抹灰过干应浇水润湿),表面搓平。11、抹灰允许偏差及检查要求:按左表进行检查12、标高控制线要求:抹灰施工时应预留一个小口露出原结构1m标高控制线,抹灰完成后应及时恢复13、管洞口抹灰要求:剪力墙预埋洞口外应加设PVC套管与抹灰面平齐14、线盒周围抹灰要求:线盒表面应与抹灰面平整齐、光滑15、门洞口尺寸要求:设计尺寸900x2500门洞口抹灰完成尺寸为870x245016、窗边收口质量要求:内墙抹灰均抹平钢副框外口,并将钢副框上砂浆清理干净17、天棚接缝要求:天棚接缝需清理砂浆保证接缝清晰平整18、烟道抹灰要求:在结构1.5m高位置设置10mmX10mm抹灰层分割槽,严禁后切施工安全文明施工搅拌房设置要求:必须进行集中搅拌,并设置全搅拌房砂浆搁置要求:严禁直接在楼板上堆放抹灰砂浆工完场清要求:抹灰施工完及时清理管理措施谢谢关注!ByeBye
