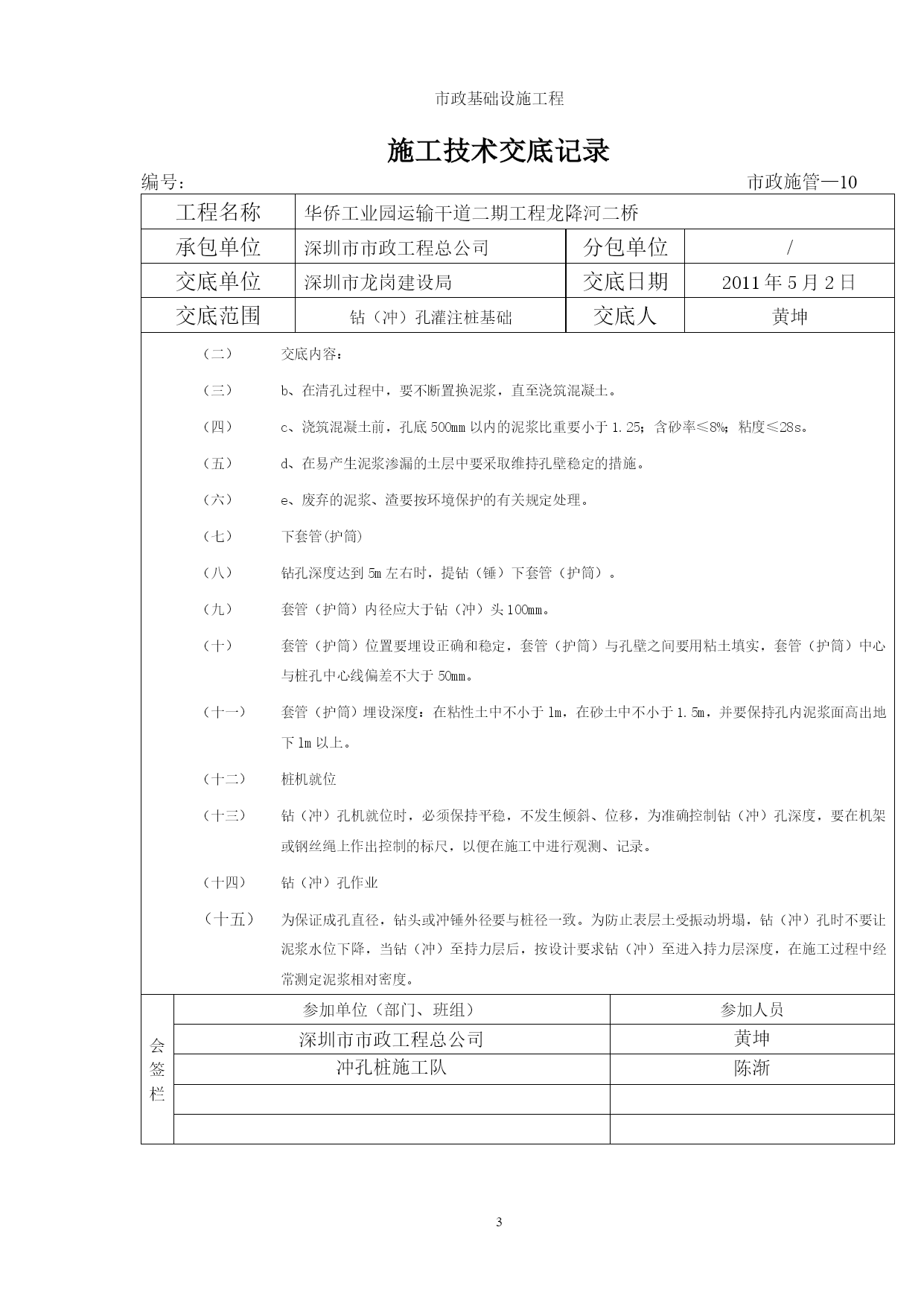

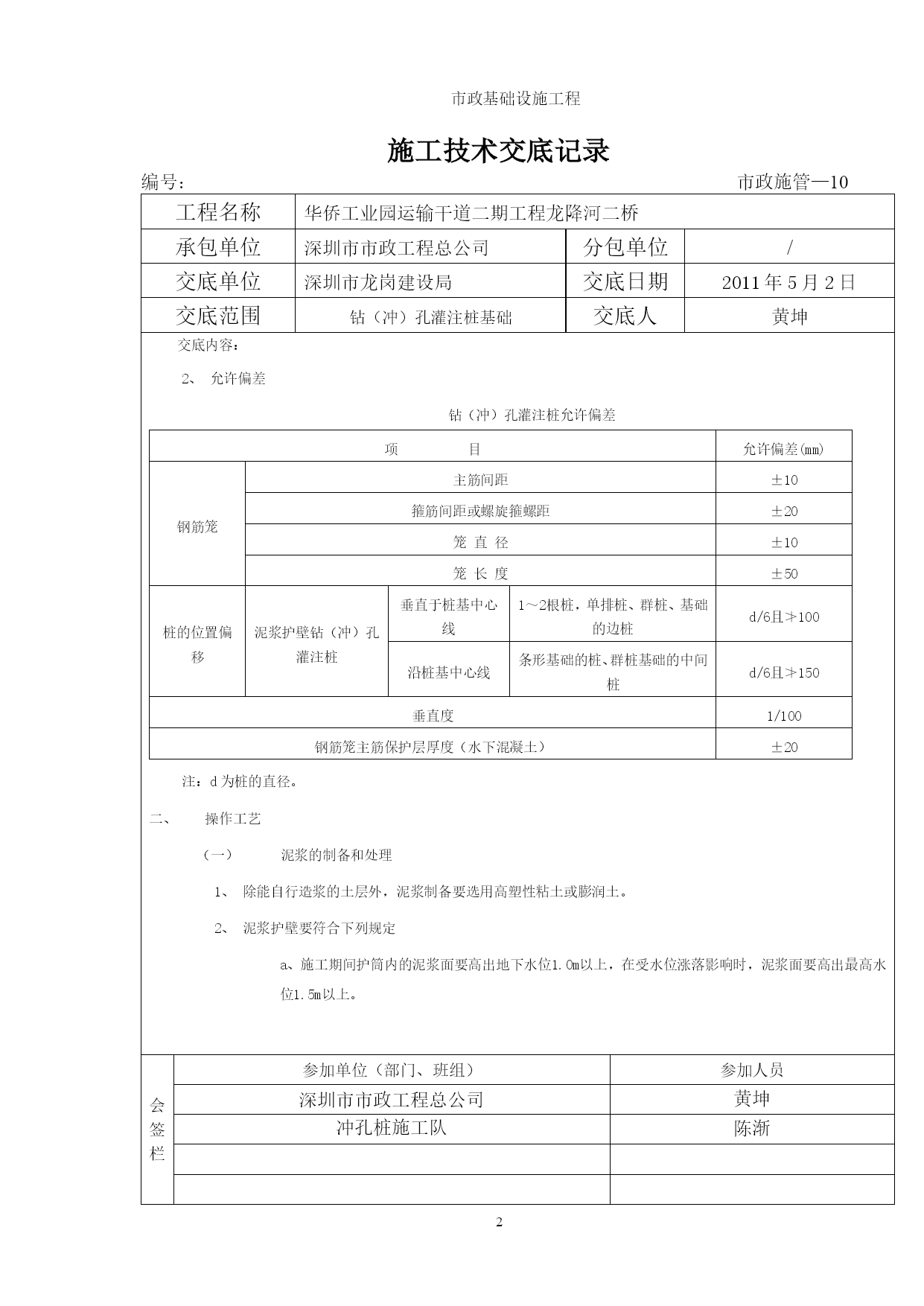

市政基础设施工程施工技术交底记录编号:市政施管—10工程名称华侨工业园运输干道二期工程龙降河二桥承包单位HYPERLINK"http://www.szme.cn/"\t"_blank"深圳市市政工程总公司分包单位/交底单位深圳市龙岗建设局交底日期2011年5月2日交底范围钻(冲)孔灌注桩基础交底人黄坤交底内容:质量标准保证项目灌注桩用的原材料和混凝土强度必须符合设计要求和施工规范的规定。成孔深度必须符合设计要求,桩端持力层为中风化泥质粉砂岩,桩端进入持力层深度应≥hr(入岩深度);遇软弱夹层时必须穿越软弱夹层。桩身材料:混凝土等级为C35,为水下混凝土;钢筋HPB235级,HRB335级。纵筋的混凝土保护层厚度为70mm。混凝土最大水灰比为0.45(可加减水剂),最小水泥用量为360kg/m3,铝酸三钙含量≤8%,最大氯离子含量为0.06%,最大碱含量为3.0kg/m3。分段钢筋笼中的纵筋采用搭接焊接长,单面搭焊10d;纵向钢筋接头应每隔一根错开,同一截面可接长50%的总钢筋面积的钢筋,相邻接头错开1000mm;螺旋箍筋与纵筋点焊,螺旋箍筋采用单面搭接焊10d接长。采用正循环工艺成孔和清孔,桩身垂直度偏差要求不大于1%,桩径偏差要求不得超过-50mm,灌注混凝土前孔底沉渣厚度要求不大于50mm。成孔过程中泥浆比重应控制在1.1~1.30。浇注混凝土前孔底500mm以内的泥浆比重应小于1.25;含砂率≤8%,粘度≤28s;清孔至浇灌混凝土的时间不得大于30分钟,否则须重新清孔;混凝土浇注过程中要进行记录,混凝土充盈系数不得小于1.0。水下混凝土的塌落度为180~220mm。水下混凝土必须连续施工,每根桩的浇注时间按初盘混凝土的初凝时间控制。对浇注过程中的一切故障均应记录备案。导管埋深宜为2~6m,严禁导管提出混凝土面。工程桩施工应超灌至少800mm的混凝土。会签栏参加单位(部门、班组)参加人员HYPERLINK"http://www.szme.cn/"\t"_blank"深圳市市政工程总公司黄坤冲孔桩施工队陈渐市政基础设施工程施工技术交底记录编号:市政施管—10工程名称华侨工业园运输干道二期工程龙降河二桥承包单位HYPERLINK"http://www.szme.cn/"\t"_blank"深圳市市政工程总公司分包单位/交底单位深圳市龙岗建设局交底日期2011年5月2日交底范围钻(冲)孔灌注桩基础交底人黄坤交底内容:允许偏差钻(冲)孔灌注桩允许偏差项目允许偏差(mm)钢筋笼主筋间距±10箍筋间距或螺旋箍螺距±20笼直径±10笼长度±50桩的位置偏移泥浆护壁钻(冲)孔灌注桩垂直于桩基中心线1~2根桩,单排桩、群桩、基础的边桩d/6且≯100沿桩基中心线条形基础的桩、群桩基础的中间桩d/6且≯150垂直度1/100钢筋笼主筋保护层厚度(水下混凝土)±20注:d为桩的直径。操作工艺泥浆的制备和处理除能自行造浆的土层外,泥浆制备要选用高塑性粘土或膨润土。泥浆护壁要符合下列规定a、施工期间护筒内的泥浆面要高出地下水位1.0m以上,在受水位涨落影响时,泥浆面要高出最高水位1.5m以上。会签栏参加单位(部门、班组)参加人员HYPERLINK"http://www.szme.cn/"\t"_blank"深圳市市政工程总公司黄坤冲孔桩施工队陈渐市政基础设施工程施工技术交底记录编号:市政施管—10工程名称华侨工业园运输干道二期工程龙降河二桥承包单位HYPERLINK"http://www.szme.cn/"\t"_blank"深圳市市政工程总公司分包单位/交底单位深圳市龙岗建设局交底日期2011年5月2日交底范围钻(冲)孔灌注桩基础交底人黄坤交底内容:b、在清孔过程中,要不断置换泥浆,直至浇筑混凝土。c、浇筑混凝土前,孔底500mm以内的泥浆比重要小于1.25;含砂率≤8%;粘度≤28s。d、在易产生泥浆渗漏的土层中要采取维持孔壁稳定的措施。e、废弃的泥浆、渣要按环境保护的有关规定处理。下套管(护筒)钻孔深度达到5m左右时,提钻(锤)下套管(护筒)。套管(护筒)内径应大于钻(冲)头100mm。套管(护筒)位置要埋设正确和稳定,套管(护筒)与孔壁之间要用粘土填实,套管(护筒)中心与桩孔中心线偏差不大于50mm。套管(护筒)埋设深度:在粘性土中不小于lm,在砂土中不小于1.5m,并要保持孔内泥浆面高出地下lm以上。桩机就位钻(冲)孔机就位时,必须保持平稳,不发生倾斜、位移,为准确控制钻(冲)孔深度,要在机架或钢丝绳上作出控制的标尺,以便在施工中进行观测、记录。钻(冲)孔作业为保证成孔直径,钻头或冲锤外径要与桩径一致。为防止表层
