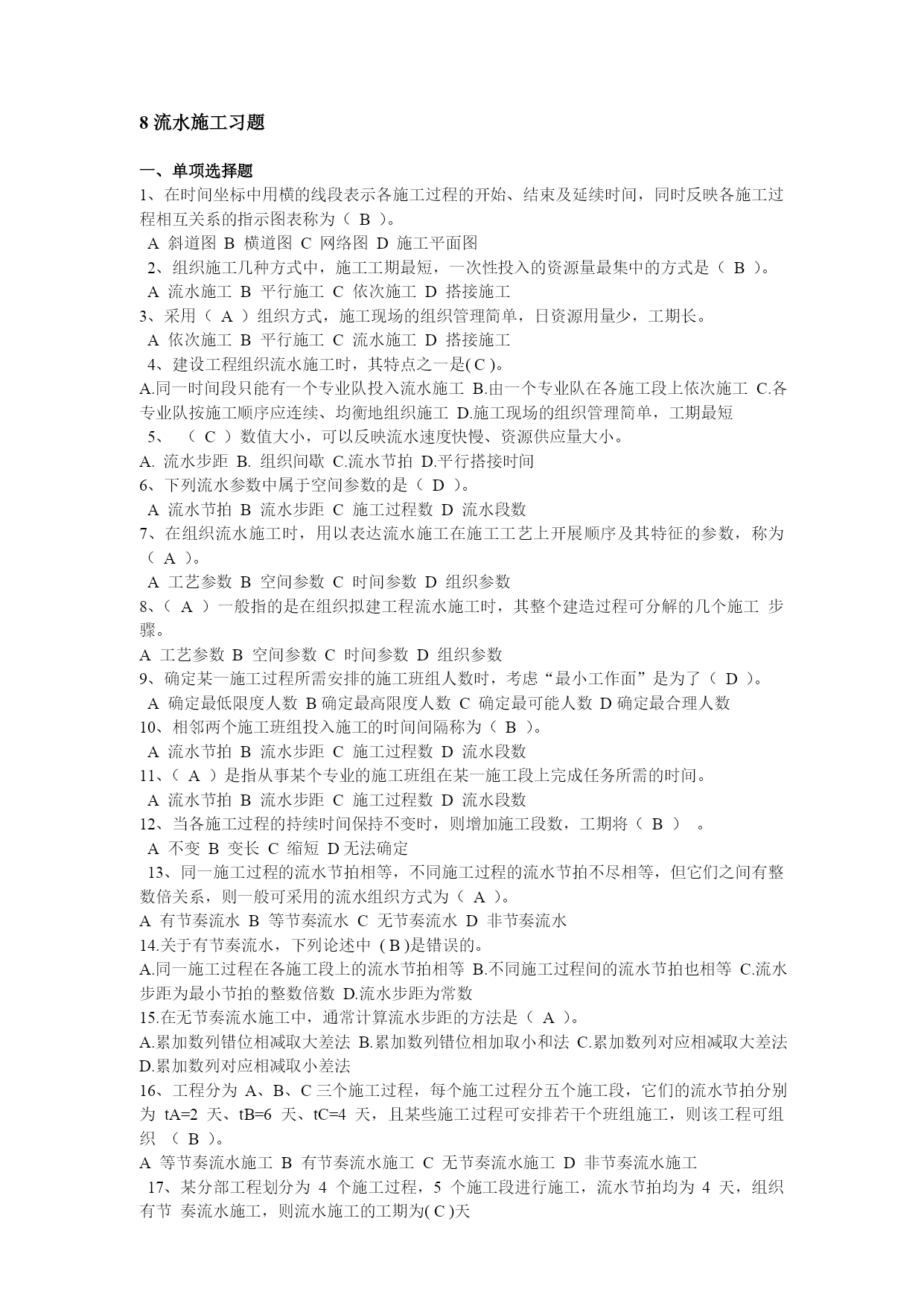

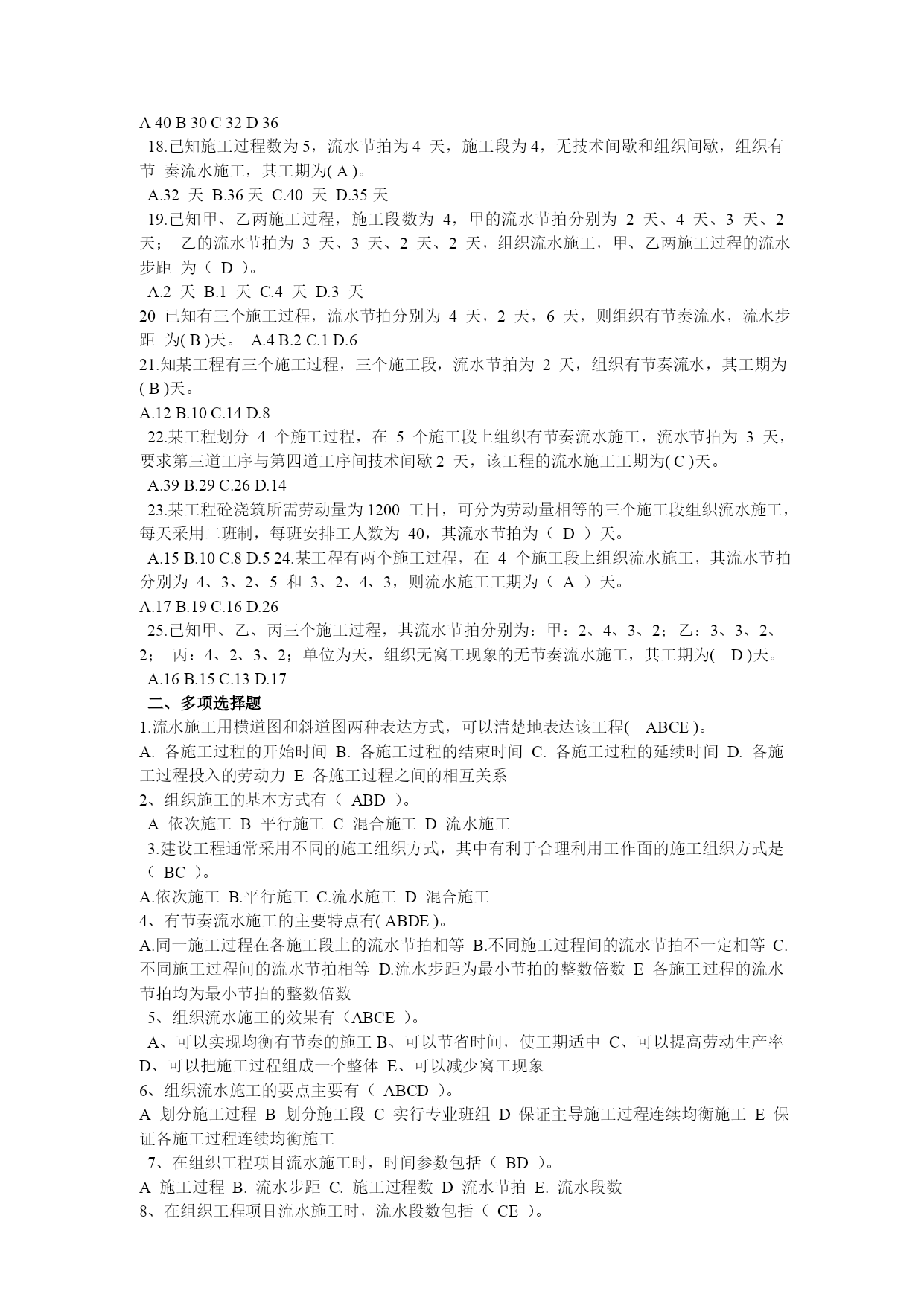

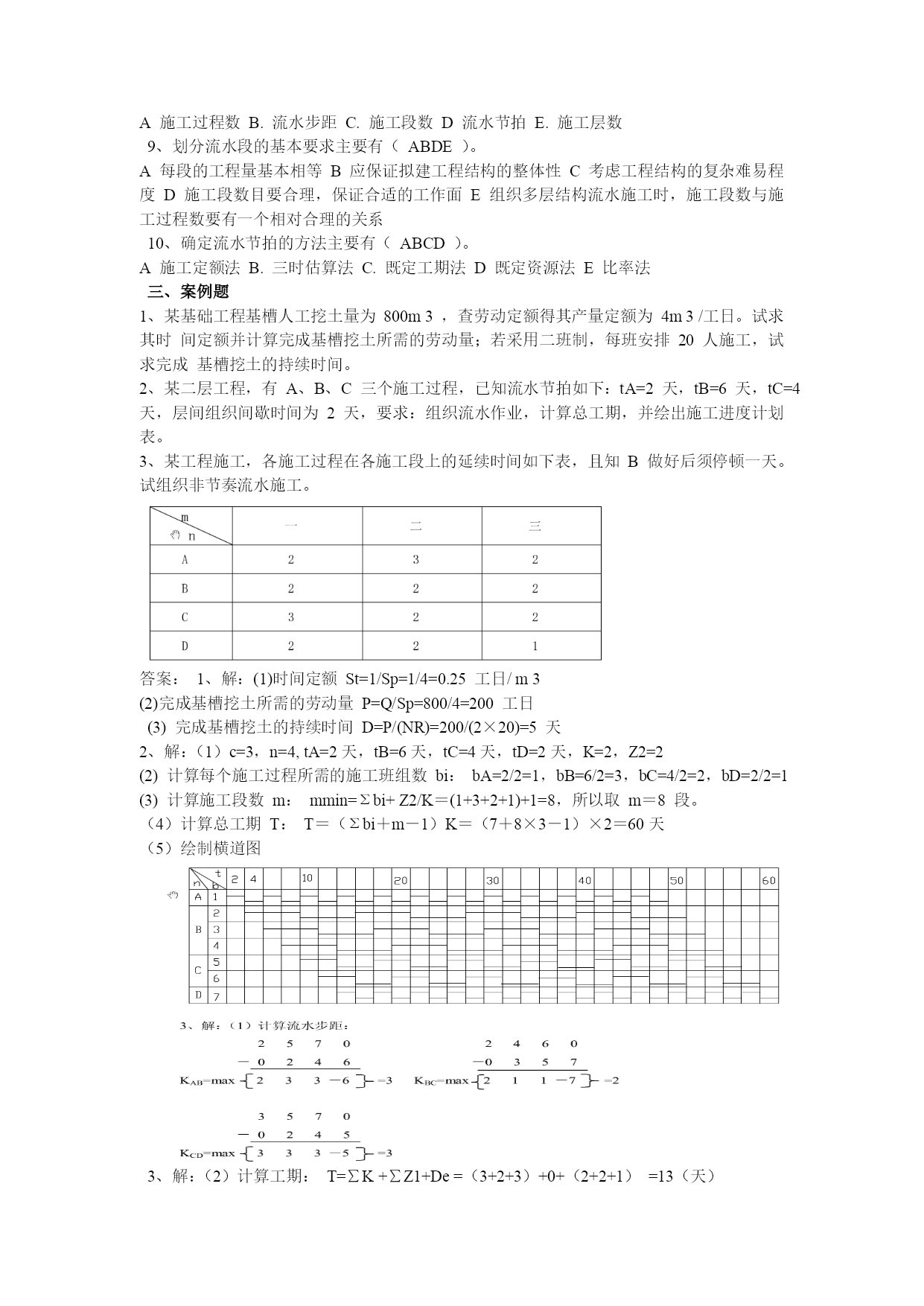

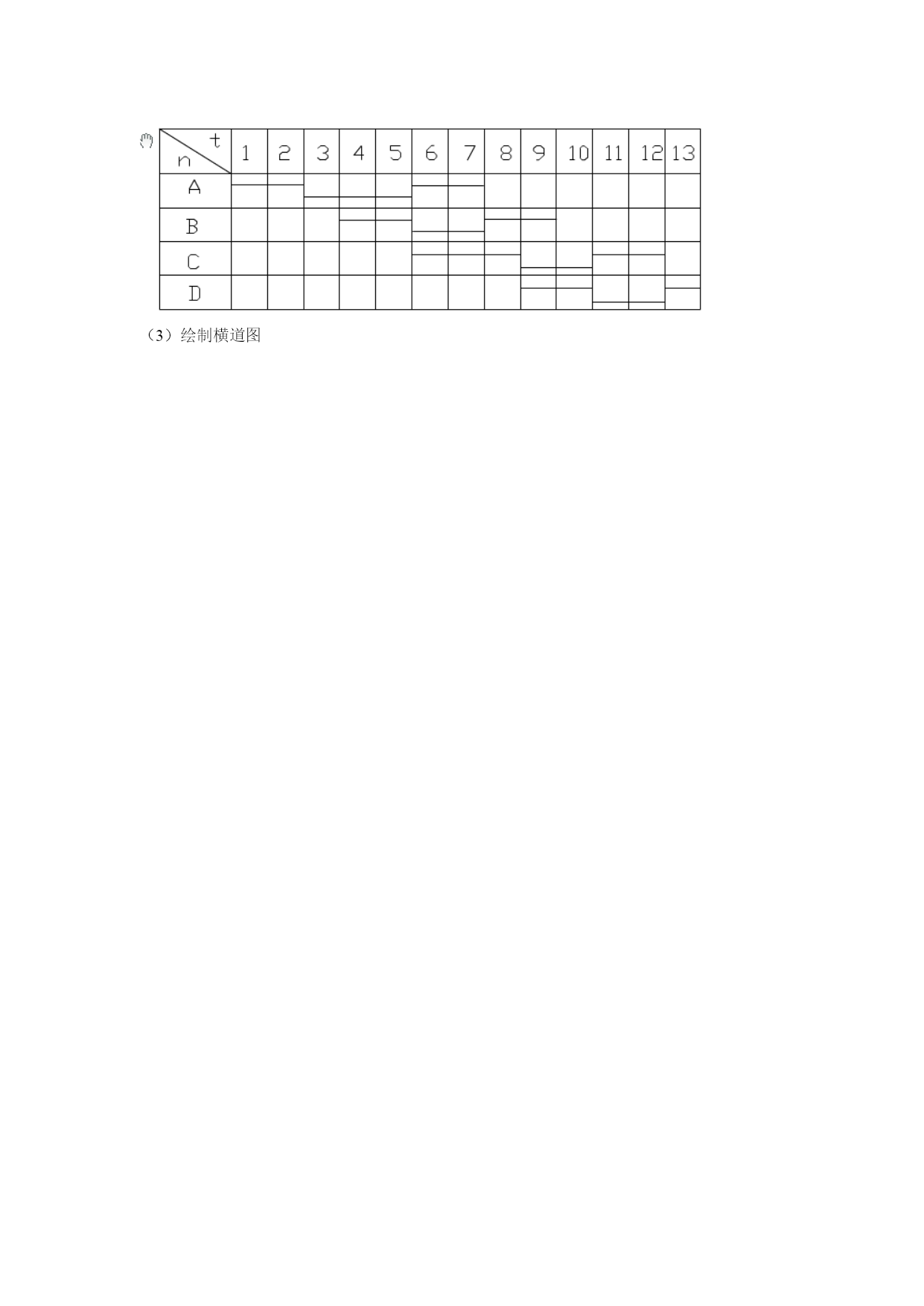

8流水施工习题一、单项选择题1、在时间坐标中用横的线段表示各施工过程的开始、结束及延续时间,同时反映各施工过程相互关系的指示图表称为(B)。A斜道图B横道图C网络图D施工平面图2、组织施工几种方式中,施工工期最短,一次性投入的资源量最集中的方式是(B)。A流水施工B平行施工C依次施工D搭接施工3、采用(A)组织方式,施工现场的组织管理简单,日资源用量少,工期长。A依次施工B平行施工C流水施工D搭接施工4、建设工程组织流水施工时,其特点之一是(C)。A.同一时间段只能有一个专业队投入流水施工B.由一个专业队在各施工段上依次施工C.各专业队按施工顺序应连续、均衡地组织施工D.施工现场的组织管理简单,工期最短5、(C)数值大小,可以反映流水速度快慢、资源供应量大小。A.流水步距B.组织间歇C.流水节拍D.平行搭接时间6、下列流水参数中属于空间参数的是(D)。A流水节拍B流水步距C施工过程数D流水段数7、在组织流水施工时,用以表达流水施工在施工工艺上开展顺序及其特征的参数,称为(A)。A工艺参数B空间参数C时间参数D组织参数8、(A)一般指的是在组织拟建工程流水施工时,其整个建造过程可分解的几个施工步骤。A工艺参数B空间参数C时间参数D组织参数9、确定某一施工过程所需安排的施工班组人数时,考虑“最小工作面”是为了(D)。A确定最低限度人数B确定最高限度人数C确定最可能人数D确定最合理人数10、相邻两个施工班组投入施工的时间间隔称为(B)。A流水节拍B流水步距C施工过程数D流水段数11、(A)是指从事某个专业的施工班组在某一施工段上完成任务所需的时间。A流水节拍B流水步距C施工过程数D流水段数12、当各施工过程的持续时间保持不变时,则增加施工段数,工期将(B)。A不变B变长C缩短D无法确定13、同一施工过程的流水节拍相等,不同施工过程的流水节拍不尽相等,但它们之间有整数倍关系,则一般可采用的流水组织方式为(A)。A有节奏流水B等节奏流水C无节奏流水D非节奏流水14.关于有节奏流水,下列论述中(B)是错误的。A.同一施工过程在各施工段上的流水节拍相等B.不同施工过程间的流水节拍也相等C.流水步距为最小节拍的整数倍数D.流水步距为常数15.在无节奏流水施工中,通常计算流水步距的方法是(A)。A.累加数列错位相减取大差法B.累加数列错位相加取小和法C.累加数列对应相减取大差法D.累加数列对应相减取小差法16、工程分为A、B、C三个施工过程,每个施工过程分五个施工段,它们的流水节拍分别为tA=2天、tB=6天、tC=4天,且某些施工过程可安排若干个班组施工,则该工程可组织(B)。A等节奏流水施工B有节奏流水施工C无节奏流水施工D非节奏流水施工17、某分部工程划分为4个施工过程,5个施工段进行施工,流水节拍均为4天,组织有节奏流水施工,则流水施工的工期为(C)天A40B30C32D3618.已知施工过程数为5,流水节拍为4天,施工段为4,无技术间歇和组织间歇,组织有节奏流水施工,其工期为(A)。A.32天B.36天C.40天D.35天19.已知甲、乙两施工过程,施工段数为4,甲的流水节拍分别为2天、4天、3天、2天;乙的流水节拍为3天、3天、2天、2天,组织流水施工,甲、乙两施工过程的流水步距为(D)。A.2天B.1天C.4天D.3天20已知有三个施工过程,流水节拍分别为4天,2天,6天,则组织有节奏流水,流水步距为(B)天。A.4B.2C.1D.621.知某工程有三个施工过程,三个施工段,流水节拍为2天,组织有节奏流水,其工期为(B)天。A.12B.10C.14D.822.某工程划分4个施工过程,在5个施工段上组织有节奏流水施工,流水节拍为3天,要求第三道工序与第四道工序间技术间歇2天,该工程的流水施工工期为(C)天。A.39B.29C.26D.1423.某工程砼浇筑所需劳动量为1200工日,可分为劳动量相等的三个施工段组织流水施工,每天采用二班制,每班安排工人数为40,其流水节拍为(D)天。A.15B.10C.8D.524.某工程有两个施工过程,在4个施工段上组织流水施工,其流水节拍分别为4、3、2、5和3、2、4、3,则流水施工工期为(A)天。A.17B.19C.16D.2625.已知甲、乙、丙三个施工过程,其流水节拍分别为:甲:2、4、3、2;乙:3、3、2、2;丙:4、2、3、2;单位为天,组织无窝工现象的无节奏流水施工,其工期为(D)天。A.16B.15C.13D.17二、多项选择题1.流水施工用横道图和斜道图两种表达方式,可以清楚地表达该工程(ABCE)。A.各施工过程的开始时间B.各施工过程的结束时间C.各施工过程的延续时间D
