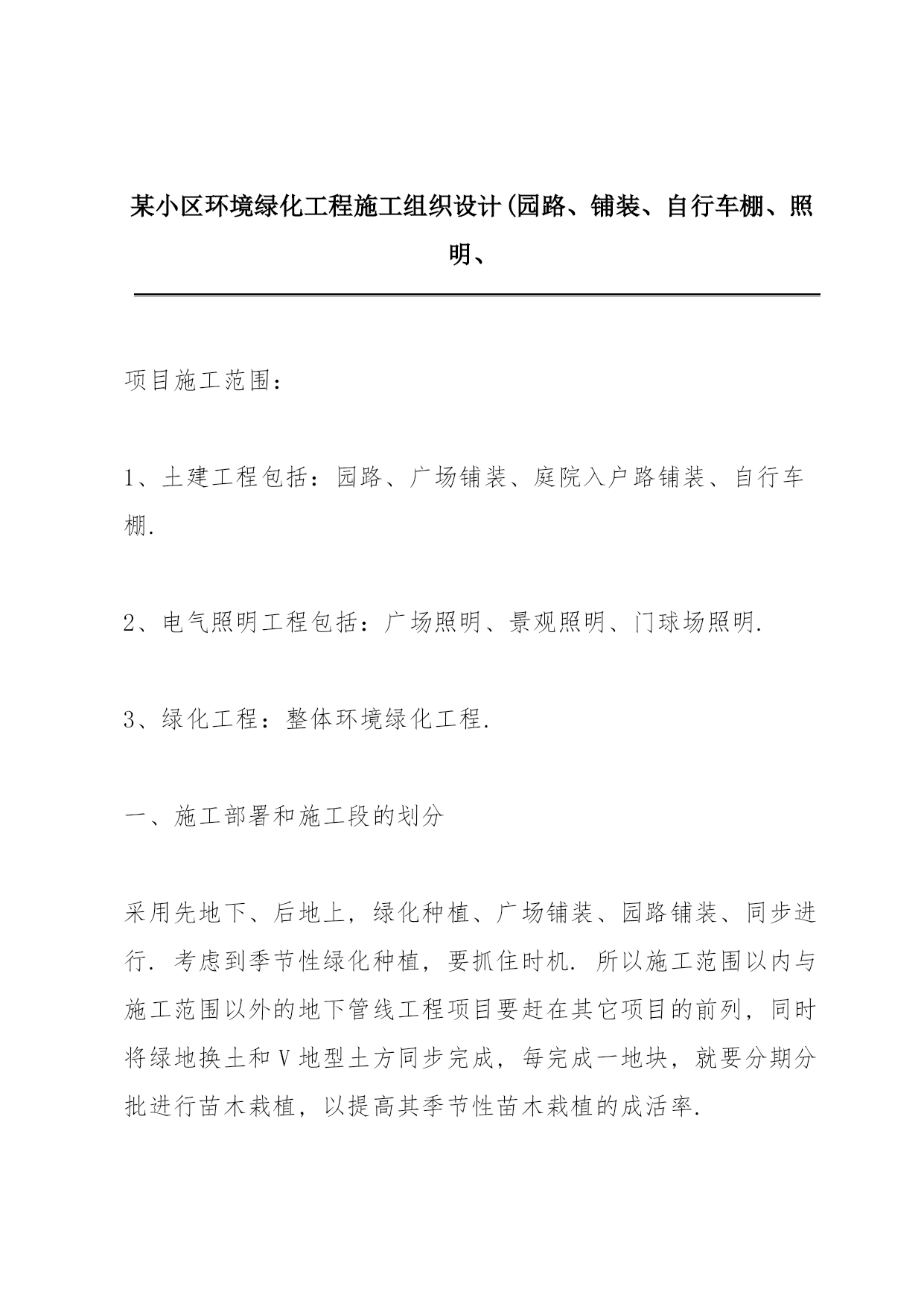

如果您无法下载资料,请参考说明:
1、部分资料下载需要金币,请确保您的账户上有足够的金币
2、已购买过的文档,再次下载不重复扣费
3、资料包下载后请先用软件解压,在使用对应软件打开
某小区环境绿化工程施工组织设计(园路、铺装、自行车棚、照明、项目施工范围:1、土建工程包括:园路、广场铺装、庭院入户路铺装、自行车棚.2、电气照明工程包括:广场照明、景观照明、门球场照明.3、绿化工程:整体环境绿化工程.一、施工部署和施工段的划分采用先地下、后地上,绿化种植、广场铺装、园路铺装、同步进行.考虑到季节性绿化种植,要抓住时机.所以施工范围以内与施工范围以外的地下管线工程项目要赶在其它项目的前列,同时将绿地换土和V地型土方同步完成,每完成一地块,就要分期分批进行苗木栽植,以提高其季节性苗木栽植的成活率.1、施工部署的划分:1.1第一部署:地下管线敷设1.2第二部署:园路及辅路施工1.3第三部署:广场及棚架施工1.4第四部署:自行车棚、景观小品、绿化种植等配套设施施工以上四项部署自开工之日起均遵循同步流水作业施工.方法执行先地下、后地上,先广场、后主路、再次路的施工部署,合理组织施工并逐项落实到各分项工程之中.2、分项工程施工段的划分:2.1第一分项工程段①电气管线挖土方②电气照明管线敷设③管线回填土2.2第二分项工程段①园区道路②甬路、次路③入户路④步汀石路2.3第三分项工程段①下沉广场②中心广场③小广场重点景观广场2.4第四分项工程段①自行车棚②花架③座椅④景观小品2.5第五分项工程段①春季苗木栽植②草坪播种③养护管理二、施工方案及技术措施本工程项目施工具有一定的特殊性,本次招标范围内与范围外的项目有着很关键的相互协调性.如:雨污水管线、市政给水、市政中水、绿地浇灌系统、电气工程、弱电综合管线都属地下敷设管线,需要与本次招标范围内的项目同时进行施工,以便于协调管理和保证工程整体竣工质量.(一)、定位放线、高程抄测:开工后第一项工作就是定位放线,高程抄测.请测绘院实测人员到施工现场按照设计图纸所给的方格网控制坐标,确定方位及角度,并给出回龙观临近地区的绝对标高水准点,我施工方即可由此引至施工现场的每一单项工程项目,做好定位放线并满足施工需要的标准.1、坐标方格网经测绘院确认后在其原点钉桩并加以保护,以保证坐标控制网的准确性.2、在横坐标由B0至B220至B-220,每10米钉桩控制其单项工程位置的准确.3、在纵坐标由A0至A240至A-225,每10米钉桩控制其单项工程位置的准确.4、绝对标高现有地平标高东侧入口为41.57和41.95,西侧入口为42.18和42.17;经测绘院复测确认和所给绝对标高点位,由此引入本工程项目内的原有永久建筑设施或钉桩加以保护,来控制整体工程中的每一分部分项工程,以满足设计图纸要求.5、定位放线,高程抄测完成后必须经甲方、监理、设计验收合格并办理相关资料签认手续后方可进入下一道工序的施工.(二)、园路施工方案及技术措施:→→→→→1、园路与人行主路铺装工程的施工做法及要求:在铺混凝土砌块砖时要以道牙为铺砖的高度控制线,道牙要在夯实三七灰土后再进行安装,安装完道牙后,道牙两侧一定要按图纸要求和施工规范的要求,根据图纸的施工做法把道牙两侧的灰土进行夯实,并弹好铺装面层控制线.2、整理施工场地:按设计要求对场地平整、并进行初测,对所要施工的范围的情况有一个明确的了解;然后根据高程控制点,确定所施工场地的高低情况,为下一步挖土方创造条件,减少不必要的工日浪费.3、放线:根据竖向布置图和放线图进行放线,并根据实际情况调整,如有较大的与图纸不符的情况要及时与设计单位进行联系,以便尽快做出合理的变动,确保工程及时顺利进展.定点放线以设计提供的标准点或固定建筑物为依据.定点放线应符合图纸设计要求,位置要明确,标记要明显.定点放线后应由设计或有关人员验点,合格后方可施工.放线时要连同高程引入每个施工人行道的施工范围内.园路与人行主路要按规范要求,测出中心控制桩,每10m钉一控制桩,对于弧形路根据半径的大小加密控制桩的数量,控制桩以上标明位置与高程,并做好每个桩的测量记录.4、挖土方:根据放线时的人行道的外边线和引入的高层控制点,进行有顺序的施工,如遇土方较多,而施工面积也较大的地方或地下管线和上下水井的地方尽量使用机械开挖,挖土方要根据所施工场地的实际情况来确定挖土采用的方式,能使用机械的地方尽量选择机械挖土.5、素土夯实:土方挖至设计底标高以上,留3-5cm进行人工清理基底,并按图纸中的设计高程控制好标高,基底清至设计底标高上3cm,平整后,进行基底的素土夯实.用蛙式打夯机进行夯实,注意一夯压半夯至少夯实三遍,同时注意土的干湿情况及时调整处理,碾压机压实遍数不少于八遍,如有橡皮土要及时的进行换土,使夯实土的密度达到图纸的设计要求.并按施工规范管理规程的要求取样进行干密度试验.取土时要严格按取土要求进行取土.取土要用环刀取土.报送实验室做干密度试验.6、灰土垫层:灰土所使用的土为粉质粘土.灰土
