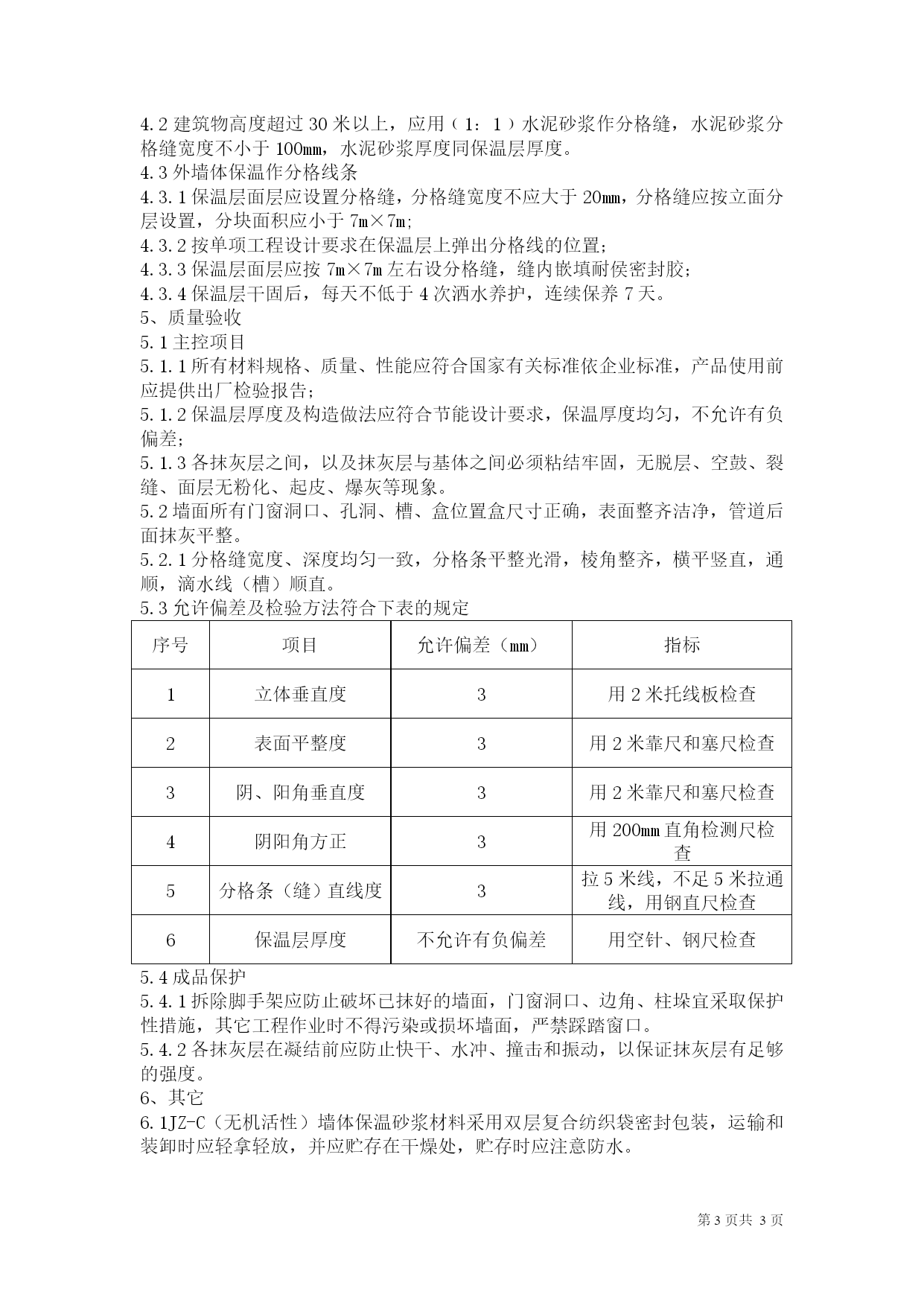

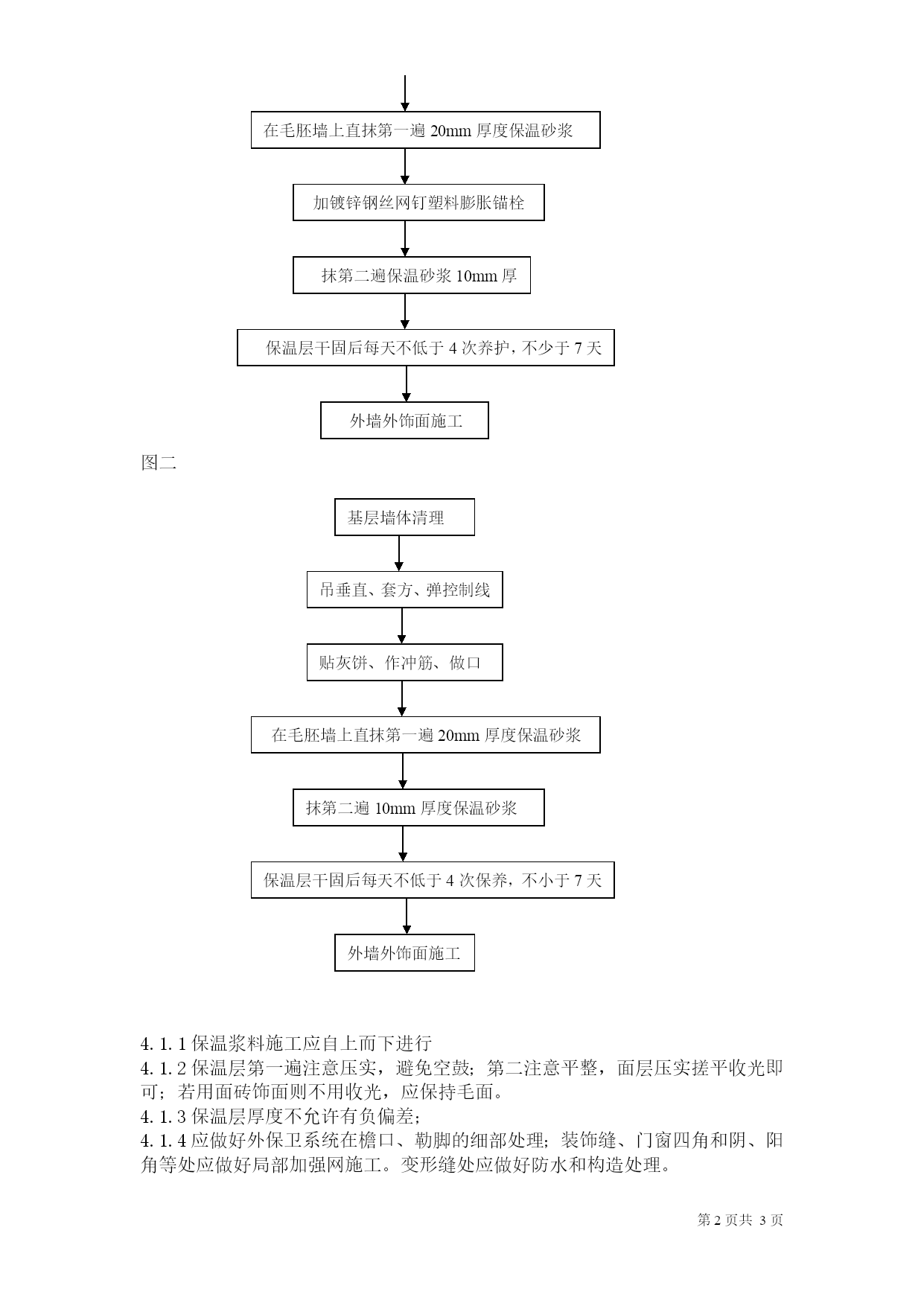

第页共NUMPAGES3页外墙外保温施工方案施工准备1.1基层处理1.1.1墙体应清理干净、无污垢、无油渍、砼墙面凿毛。1.1.2吊垂直、套方、找规矩、弹厚度控制线,拉水平通线,按厚度控制线用JZ-C(无机活性)墙体保温砂浆做保温层厚度标高,贴灰饼、冲筋。1.1.3作业前湿润墙体,构造柱与梁表面用素浆甩毛,并随刷随抹第一遍保温砂浆。1.2材料配制1.2.1保温砂浆的配制:涂料饰面:一立方保温砂浆配325或425水泥200kg,并兑水400kg~450kg,瓷砖饰面:一立方保温砂浆配325或425水泥220kg,并兑水400kg~450kg,加20小袋(添加剂由厂家供)JZ-C无机活性添加剂充分搅拌混合均匀。1.2.2向搅拌机内倒料的程序:①先向搅拌机注入每罐用水量的80%左右的清水;②现按比例倒入添加剂,搅拌2分钟左右(有泡沫出现);③按比例倒入2/3或3/4的保温材料搅拌2分钟;④按比例把水泥一次倒入罐内搅拌2分钟左右;⑤把剩余的保温材料全部倒入罐内一边搅拌一边在根据需要加入相应的清水直到达到要求即可。注:JZ-C(无机活性)墙体保温砂浆材料一立方为20袋,每袋为0.05立方米,应随搅随用,一般在4小时用完。作业条件2.1结构工程应符合《砌体工程施工质量验收规范》(GB50203-2002)《混凝土结构工程验收规范》(GB50204-2002)和《建筑装饰工程质量验收规范》(GB50210-2001)的要求。2.2墙面上的雨水管卡、预埋预设的铁件、设备穿墙管道等应提前装完毕,并预留出内外保温层的厚度。结构施工时的预留空洞等应提前堵塞严实。2.3作业时环境温度不应低于5摄氏度风力不应大于10m/s,应采取相应的措施。3、施工程序3.1JZ-C(无机活性)墙体保温砂浆外墙外保温按下列程序施工;3.1.1B型保温砂浆第一遍抹压厚度为20mm,保持毛面,待凝。3.1.2当上一遍抹灰初凝(用手按不动表面为准),涂料饰面即可抹第二遍10mm厚度。瓷砖饰面:在墙面每隔500mm打保温钉一个,并挂钢丝网,即1平方米平均打保温钉7个,钢丝网的重叠度为30~50mm,即可抹第二遍厚保持毛面。参照以下工艺流程图:(瓷砖饰面如图一、涂料饰面如图二)图一贴灰饼、作冲筋、做口吊垂直、套方、弹控制线基层墙体清理在毛胚墙上直抹第一遍20mm厚度保温砂浆加镀锌钢丝网钉塑料膨胀锚栓保温层干固后每天不低于4次养护,不少于7天抹第二遍保温砂浆10mm厚外墙外饰面施工图二外墙外饰面施工保温层干固后每天不低于4次保养,不小于7天抹第二遍10mm厚度保温砂浆在毛胚墙上直抹第一遍20mm厚度保温砂浆贴灰饼、作冲筋、做口吊垂直、套方、弹控制线基层墙体清理4.1.1保温浆料施工应自上而下进行4.1.2保温层第一遍注意压实,避免空鼓;第二注意平整,面层压实搓平收光即可;若用面砖饰面则不用收光,应保持毛面。4.1.3保温层厚度不允许有负偏差;4.1.4应做好外保卫系统在檐口、勒脚的细部处理;装饰缝、门窗四角和阴、阳角等处应做好局部加强网施工。变形缝处应做好防水和构造处理。4.2建筑物高度超过30米以上,应用﹙1:1﹚水泥砂浆作分格缝,水泥砂浆分格缝宽度不小于100mm,水泥砂浆厚度同保温层厚度。4.3外墙体保温作分格线条4.3.1保温层面层应设置分格缝,分格缝宽度不应大于20mm,分格缝应按立面分层设置,分块面积应小于7m×7m;4.3.2按单项工程设计要求在保温层上弹出分格线的位置;4.3.3保温层面层应按7m×7m左右设分格缝,缝内嵌填耐侯密封胶;4.3.4保温层干固后,每天不低于4次洒水养护,连续保养7天。5、质量验收5.1主控项目5.1.1所有材料规格、质量、性能应符合国家有关标准依企业标准,产品使用前应提供出厂检验报告;5.1.2保温层厚度及构造做法应符合节能设计要求,保温厚度均匀,不允许有负偏差;5.1.3各抹灰层之间,以及抹灰层与基体之间必须粘结牢固,无脱层、空鼓、裂缝、面层无粉化、起皮、爆灰等现象。5.2墙面所有门窗洞口、孔洞、槽、盒位置盒尺寸正确,表面整齐洁净,管道后面抹灰平整。5.2.1分格缝宽度、深度均匀一致,分格条平整光滑,棱角整齐,横平竖直,通顺,滴水线(槽)顺直。5.3允许偏差及检验方法符合下表的规定序号项目允许偏差(mm)指标1立体垂直度3用2米托线板检查2表面平整度3用2米靠尺和塞尺检查3阴、阳角垂直度3用2米靠尺和塞尺检查4阴阳角方正3用200mm直角检测尺检查5分格条(缝)直线度3拉5米线,不足5米拉通线,用钢直尺检查6保温层厚度不允许有负偏
