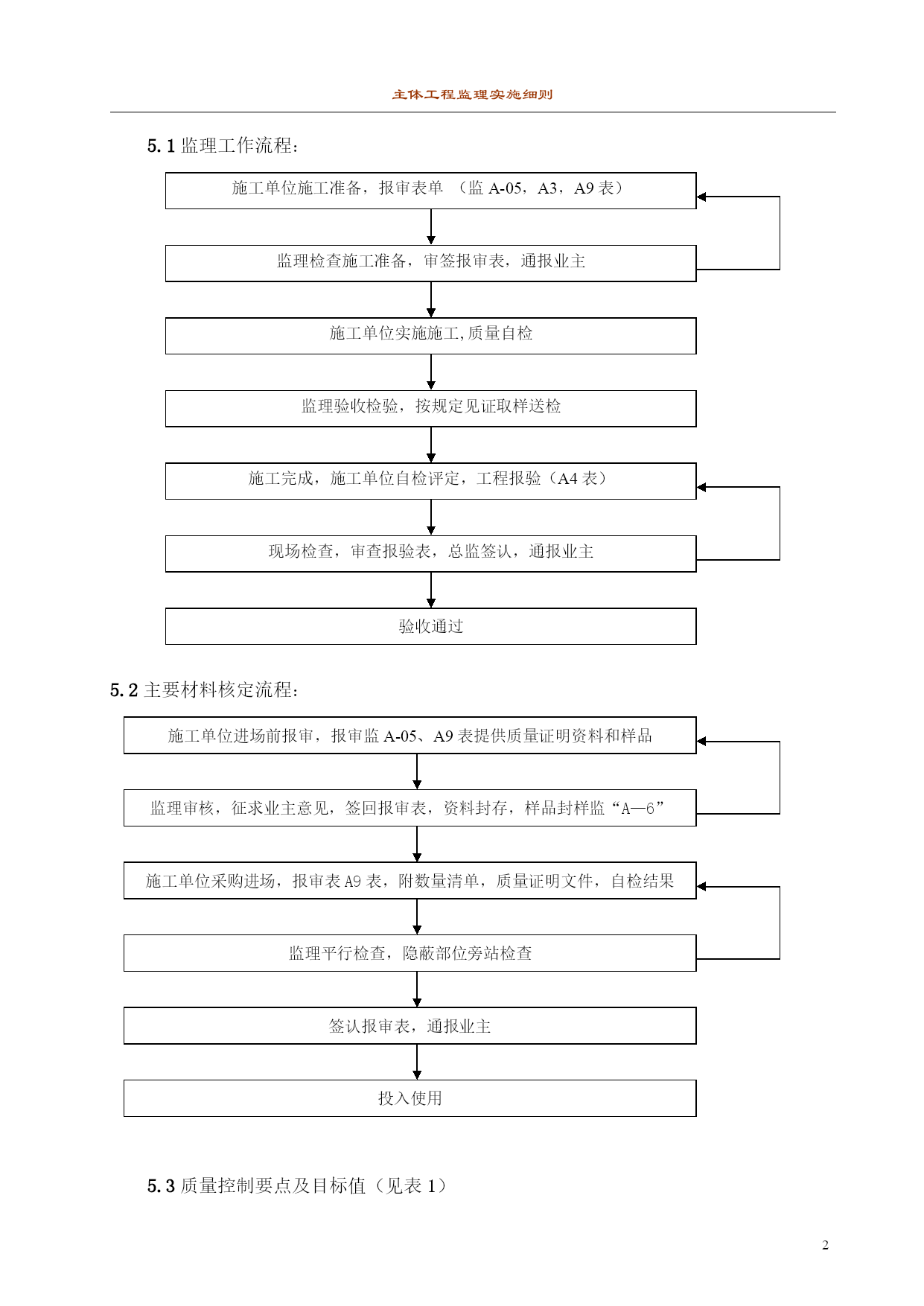

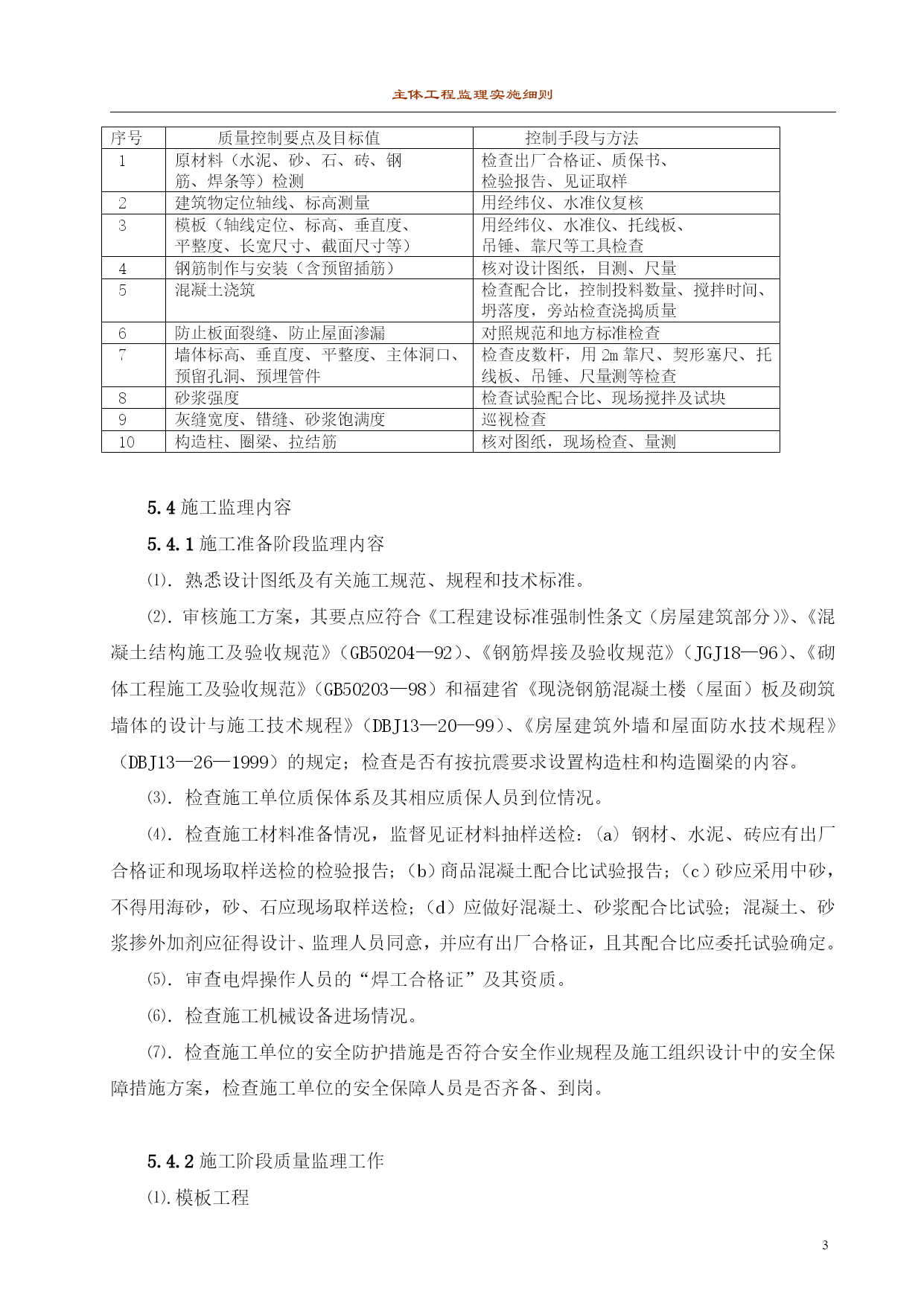

主体工程监理实施细则主体工程监理实施细则1.编制目的:编制并执行本细则,监督施工单位严格按设计和规范要求施工,控制本工程项目主体工程的施工质量,保证主体工程按质按量如期完成,并能与后续工序顺利交接。2.编制依据及适用范围:本细则依据本工程项目的《监理规划》、与主体工程相关的标准、设计文件和技术资料及已批准的《施工组织设计》编写。适用于本工程项目主体工程施工及验收的监督管理。3.职责:本细则由本工程项目部土建监理工程师编写,项目总监理工程师审核批准,项目监理部组织实施,项目土建监理工程师具体执行并对其负相应的责任。4.工程概况:(按本工程项目主体工程设计内容略述)5.监理工作内容:5.1监理工作流程:施工单位施工准备,报审表单(监A-05,A3,A9表)监理检查施工准备,审签报审表,通报业主施工单位实施施工,质量自检监理验收检验,按规定见证取样送检施工完成,施工单位自检评定,工程报验(A4表)现场检查,审查报验表,总监签认,通报业主验收通过5.2主要材料核定流程:施工单位进场前报审,报审监A-05、A9表提供质量证明资料和样品监理审核,征求业主意见,签回报审表,资料封存,样品封样监“A—6”施工单位采购进场,报审表A9表,附数量清单,质量证明文件,自检结果监理平行检查,隐蔽部位旁站检查签认报审表,通报业主投入使用5.3质量控制要点及目标值(见表1)序号质量控制要点及目标值控制手段与方法1原材料(水泥、砂、石、砖、钢筋、焊条等)检测检查出厂合格证、质保书、检验报告、见证取样2建筑物定位轴线、标高测量用经纬仪、水准仪复核3模板(轴线定位、标高、垂直度、平整度、长宽尺寸、截面尺寸等)用经纬仪、水准仪、托线板、吊锤、靠尺等工具检查4钢筋制作与安装(含预留插筋)核对设计图纸,目测、尺量5混凝土浇筑检查配合比,控制投料数量、搅拌时间、坍落度,旁站检查浇捣质量6防止板面裂缝、防止屋面渗漏对照规范和地方标准检查7墙体标高、垂直度、平整度、主体洞口、预留孔洞、预埋管件检查皮数杆,用2m靠尺、契形塞尺、托线板、吊锤、尺量测等检查8砂浆强度检查试验配合比、现场搅拌及试块9灰缝宽度、错缝、砂浆饱满度巡视检查10构造柱、圈梁、拉结筋核对图纸,现场检查、量测5.4施工监理内容5.4.1施工准备阶段监理内容⑴.熟悉设计图纸及有关施工规范、规程和技术标准。⑵.审核施工方案,其要点应符合《工程建设标准强制性条文(房屋建筑部分)》、《混凝土结构施工及验收规范》(GB50204—92)、《钢筋焊接及验收规范》(JGJ18—96)、《砌体工程施工及验收规范》(GB50203—98)和福建省《现浇钢筋混凝土楼(屋面)板及砌筑墙体的设计与施工技术规程》(DBJ13—20—99)、《房屋建筑外墙和屋面防水技术规程》(DBJ13—26—1999)的规定;检查是否有按抗震要求设置构造柱和构造圈梁的内容。⑶.检查施工单位质保体系及其相应质保人员到位情况。⑷.检查施工材料准备情况,监督见证材料抽样送检:(a)钢材、水泥、砖应有出厂合格证和现场取样送检的检验报告;(b)商品混凝土配合比试验报告;(c)砂应采用中砂,不得用海砂,砂、石应现场取样送检;(d)应做好混凝土、砂浆配合比试验;混凝土、砂浆掺外加剂应征得设计、监理人员同意,并应有出厂合格证,且其配合比应委托试验确定。⑸.审查电焊操作人员的“焊工合格证”及其资质。⑹.检查施工机械设备进场情况。⑺.检查施工单位的安全防护措施是否符合安全作业规程及施工组织设计中的安全保障措施方案,检查施工单位的安全保障人员是否齐备、到岗。5.4.2施工阶段质量监理工作⑴.模板工程①.审核施工单位填报的《施工测量放线报验单》(监A—15)和模板分项的《工程报验单》(监A—14),复核模板的定位轴线、标高,检查模板的平整度、垂直度和截面尺寸。②.检查模板及其支撑的强度、刚度和稳定性。③.检查模板的起拱度是否符合规范要求。④.检查模板的接缝宽度是否符合规范要求。⑤.检查模板安装偏差是否符合规范要求。⑥.经检查合格的,签回有关报验单,同意进入下一道工序;不合格的,签发《监理工程师通知单》(B1表),要求施工单位整改后重新报验。⑦.检查拆模时间是否符合《混凝土结构工程施工及验收规范》(GB50204—92)和福建省地方标准(DBJ13—20—99)的规定。⑵.钢筋工程①.审核《建筑材料报审表》(监A—06),检查施工单位报送的钢筋出厂质保书,核查其是否现场按批见证取样,检查试验报告各项技术数据是否符合标准规定,试验项目是否齐全。②.检查进场钢筋的型
