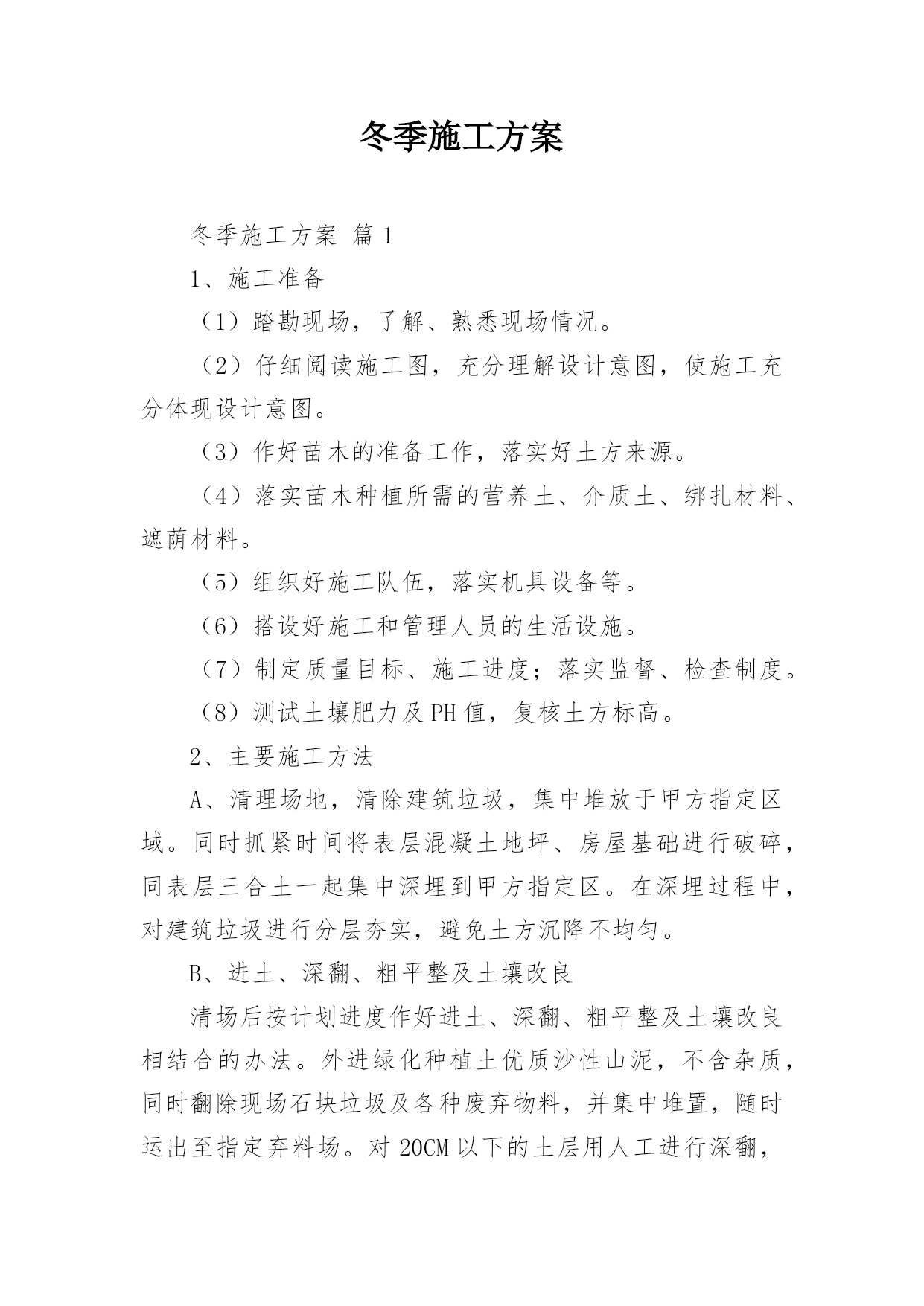

冬季施工方案冬季施工方案篇11、施工准备(1)踏勘现场,了解、熟悉现场情况。(2)仔细阅读施工图,充分理解设计意图,使施工充分体现设计意图。(3)作好苗木的准备工作,落实好土方来源。(4)落实苗木种植所需的营养土、介质土、绑扎材料、遮荫材料。(5)组织好施工队伍,落实机具设备等。(6)搭设好施工和管理人员的生活设施。(7)制定质量目标、施工进度;落实监督、检查制度。(8)测试土壤肥力及PH值,复核土方标高。2、主要施工方法A、清理场地,清除建筑垃圾,集中堆放于甲方指定区域。同时抓紧时间将表层混凝土地坪、房屋基础进行破碎,同表层三合土一起集中深埋到甲方指定区。在深埋过程中,对建筑垃圾进行分层夯实,避免土方沉降不均匀。B、进土、深翻、粗平整及土壤改良清场后按计划进度作好进土、深翻、粗平整及土壤改良相结合的办法。外进绿化种植土优质沙性山泥,不含杂质,同时翻除现场石块垃圾及各种废弃物料,并集中堆置,随时运出至指定弃料场。对20CM以下的土层用人工进行深翻,剔除垃圾,保证土壤质量并使土壤疏松、平整、平整之后的绿地地势饱满,自然坡度达到3%左右,做到无积水现象,为下一步工序打好基础。土壤改良:在种植土内掺和有机肥。栽植大乔木处用黄沙掺和,有利于改善土壤的渗水性,减少土壤粘性。另外可增施过磷到钙,按100公斤每过磷钙施入土层内,确保樾手长时所需的养分。有机肥组成:由堆肥、醋渣、珍珠岩、草木灰、鸡粪、共籽饼等成份。其优点一是重量轻,有机肥含氮、磷、钾等多种营养成分,偏酸,PH值6---6.5,且营养释放缓慢,极利于树木的吸收;有机肥通气性好,渗水率高,有利根系发育;有机肥内含有大量微生物,能吸收原土壤中的'碱性物质,将其转化成有机物或进行分解,提高原土壤的理化性状。除此之外,对于乔木和喜酸植物种植区域(香樟、杜鹃等)增设隔水层,防止盐碱随毛细水上升而对植物根系的侵蚀,并进行部分换土,采用山泥做种植的顺填土壤,加快植物的恢复生长,提高植物的成活率。地被草坪种植区域对表层土壤进行改良,采用砻糠、醋渣与原表土相拌和(1:1.5)铺设在表土层内。醋渣为酸性物质,可以大大降低土壤的PH值,砻糠可以使土壤疏松、透气,防止表土层的板结,增大地被的成活率。砻糠、醋渣还可以增加土壤的蓄水能力,防止水份过度蒸发造成脱水现象。冬季施工方案篇2一、目前工程进展情况(1)路基工程挖方完成万方,占总量的61%。填方完成万方,占总量的27%。(2)片石混凝土挡土墙工程本标段片石混凝土挡土墙共方,已完成方,剩余方。(3)过水隧洞1#水洞已完成101米,占总量的30%。2#水洞已完成3米,占总量的2%。3#水洞上导已经贯通,下导已完成50米,占总量的80%。4#水洞未开工。二、冬季施工计划1、施工工期:路基工程:冬季期间不停工(春节假期除外);过水隧洞:冬季期间不停工(春节假期除外);片石混凝土挡土墙:我部初步决定在下大雪前不停止施工,具体停工日期根据天气变化情况决定。2、投入设备、材料、劳力:(1)、机械劳力:挖机4台、汽车15台、推土机4台、平地机1台、压实设备7台、破碎锤2台、装载机5台、大型空压机3台劳力及机械作业人员136人(2)、主要材料储备彩条布30卷、棉衣150套、棉被150套、棉手套20xx双、电炉30个、-20柴油100t、煤炭(目前20t)、防冻液150桶。三、施工和技术保证措施Ⅰ、路基工程1、半挖半填段落和挖填方交界处不进行冬季施工。2、冬季施工选用未冻结的石渣,填筑路基,填筑前应先清除路基表面的积雪和冰块。3、填筑路堤,应按横断面全宽平填,每层松铺厚度应比正常施工减少20%-30%,且松铺厚度不得超过300mm。4、当填筑标高距路床底面1m时,碾压密实后应停止填筑,在顶面覆盖防冻保温层,待冬季过后整理复压,再分层填至设计标高。5、冬季过后必须将填方路堤进行补充压实,压实度应达到规范要求。6、挖方边坡不得一次挖到设计线,应预留一定厚度的覆盖层,待到正常施工季节后再修整到设计坡面。7、路基挖至路床顶面以上1m时,完成临时排水沟后,应停止开挖,待冬季过后再施工。8、施工人员保温措施项目部管理技术人员住房内采用暖气集中供暖。施工人员供暖以暖气为主,火炉、电炉为辅。施工时穿戴棉衣、棉鞋、手套等保温。Ⅱ、过水隧洞1、钢筋加工:钢筋加工及焊接。钢筋焊接采用在搭设的钢筋棚内进行,但在室外进行焊接时,温度不宜低于-20℃,并采取防雪挡风措施,减小焊件温度差,焊接后的接头严禁立刻接触冰雪。对于已加工好的半成品钢筋或绑扎好的钢筋骨架为防雪采用蓬布进行覆盖。2、混凝土拌和:原材料保证措施:碎石采用防水彩条布覆盖,防雪、保温;中砂采用钢管布棚,棚内放置2座火炉保温;隧道二衬砼用砂及水泥存放于洞内保温。砼用水采用加热水箱(2.5t),电热棒和炭火加热法加温确保水温达到60℃
