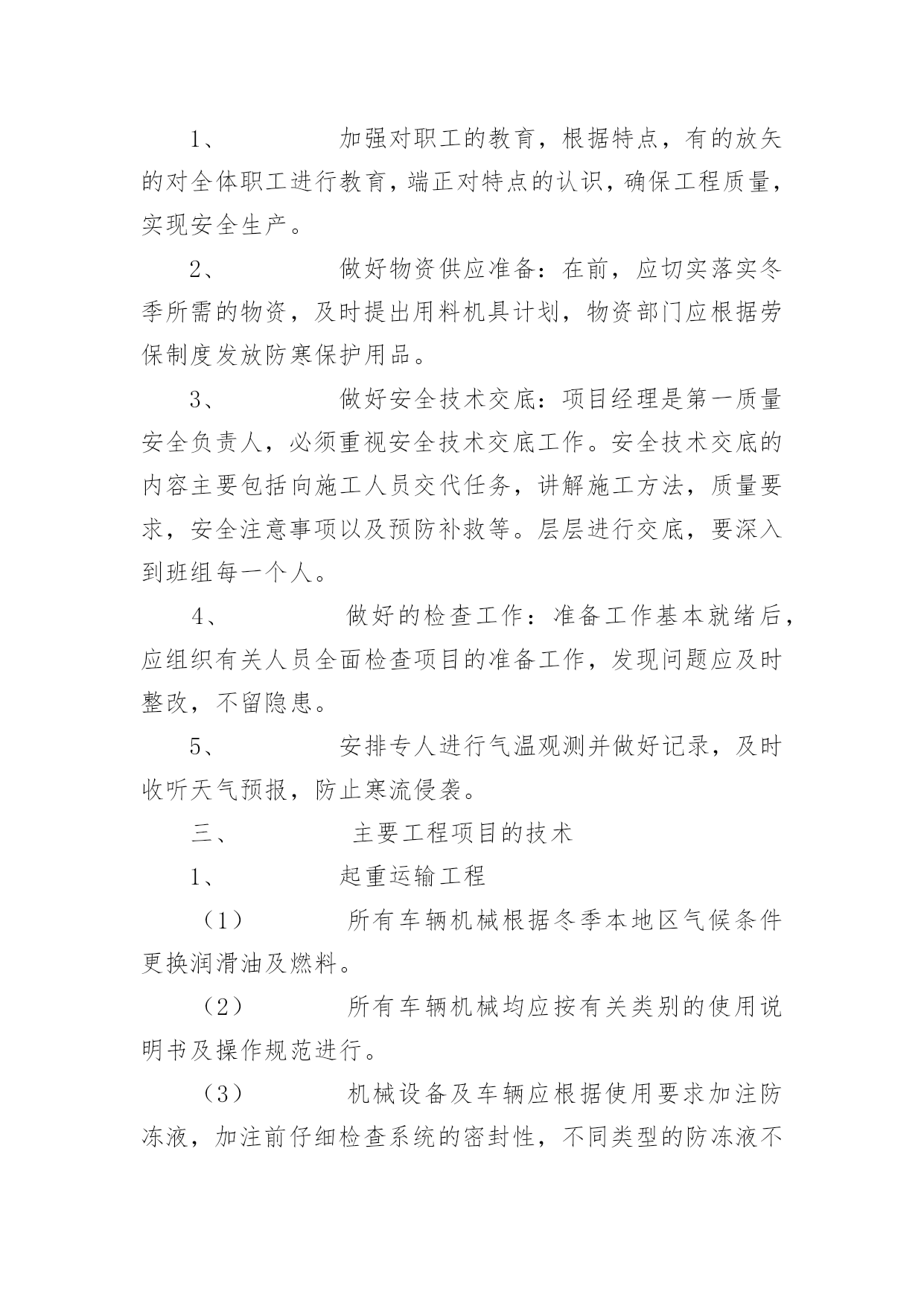

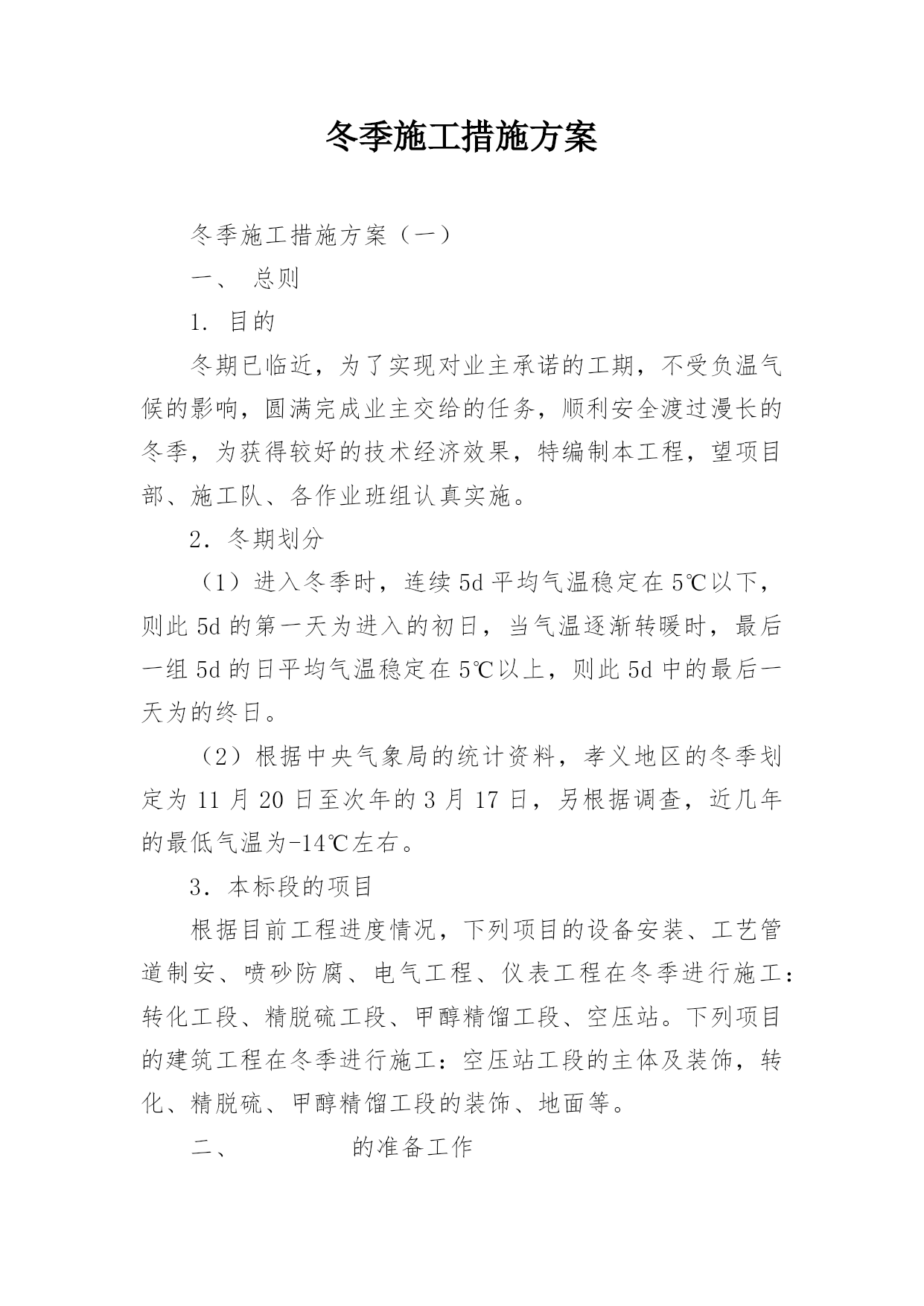

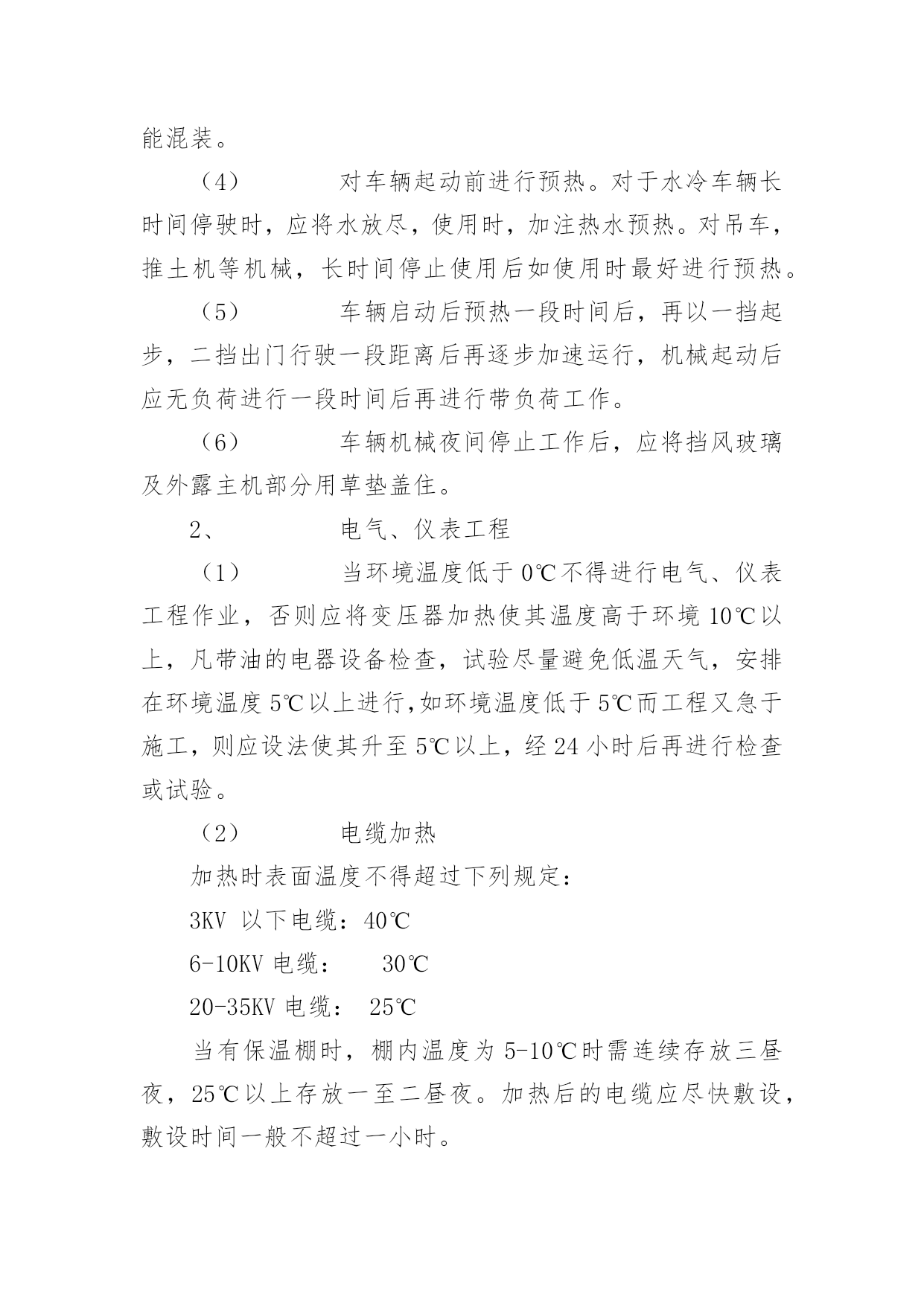

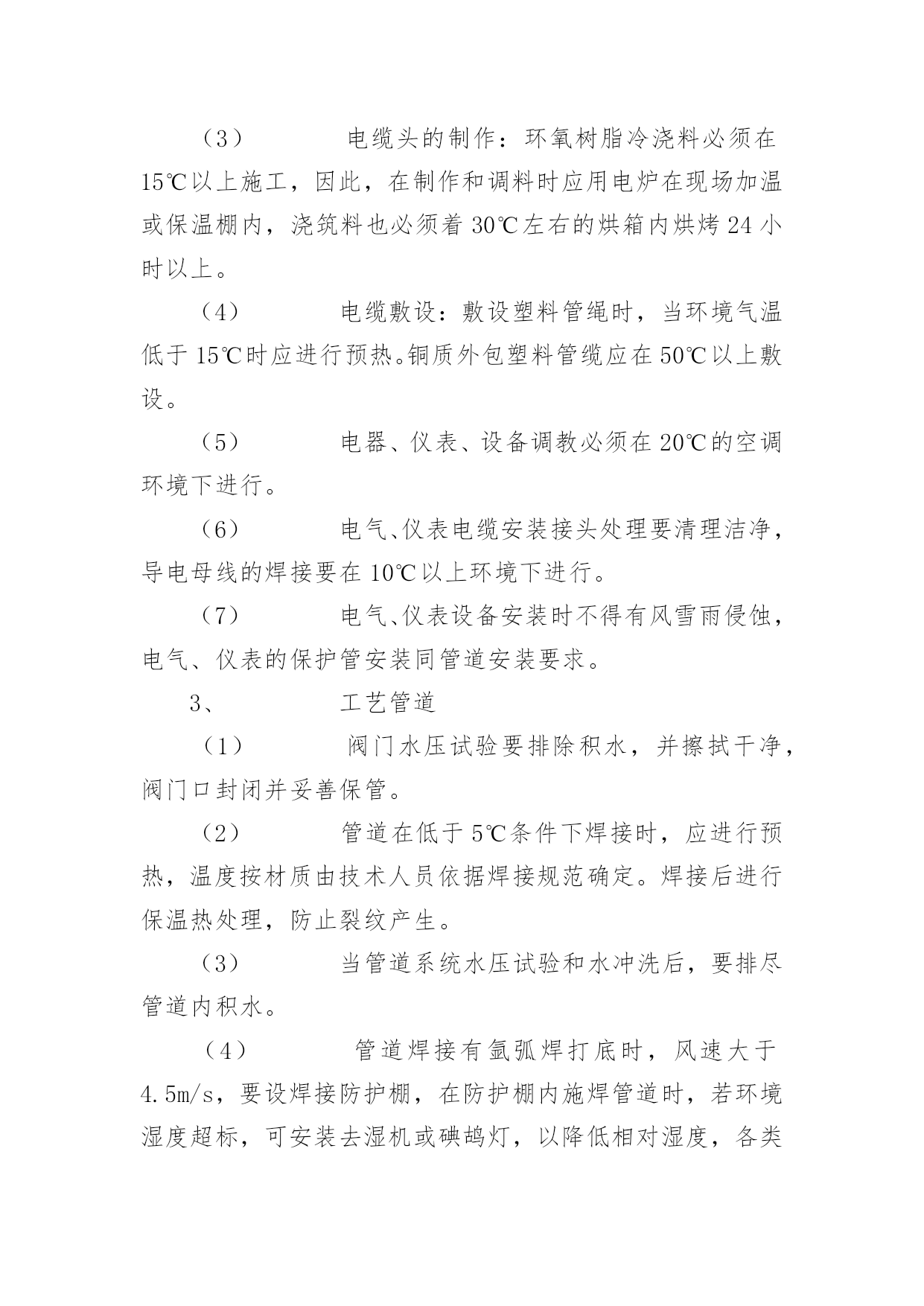

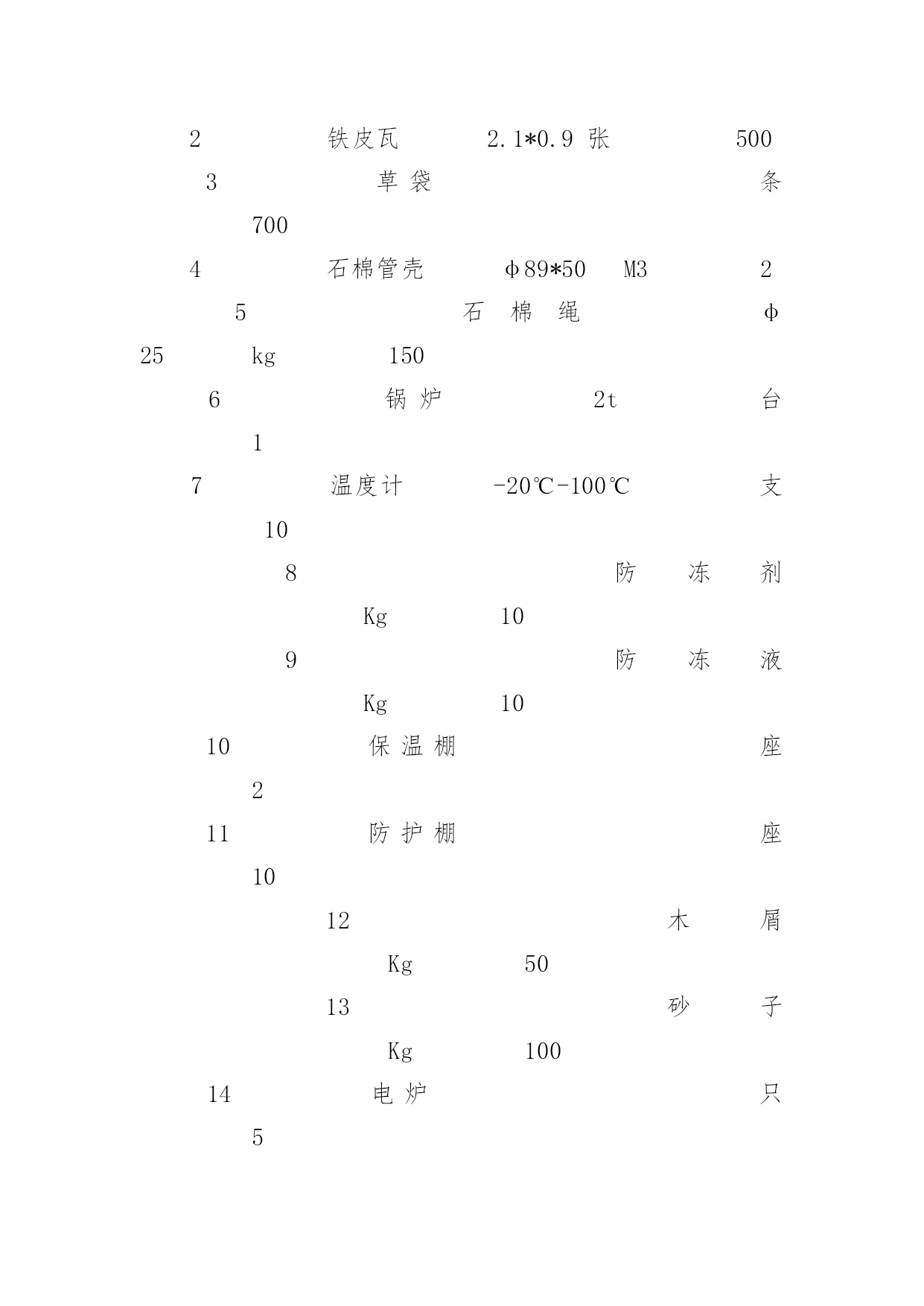

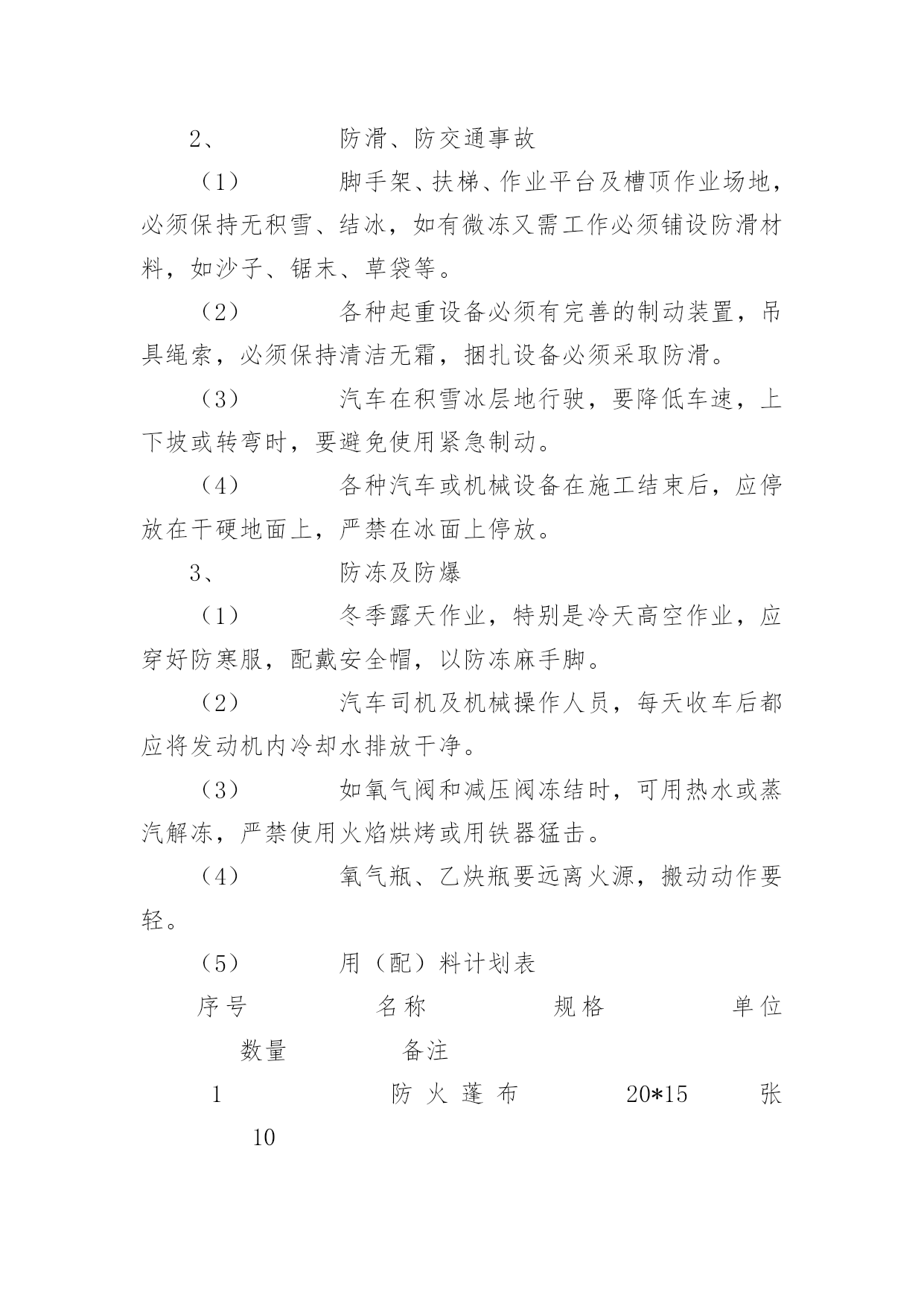

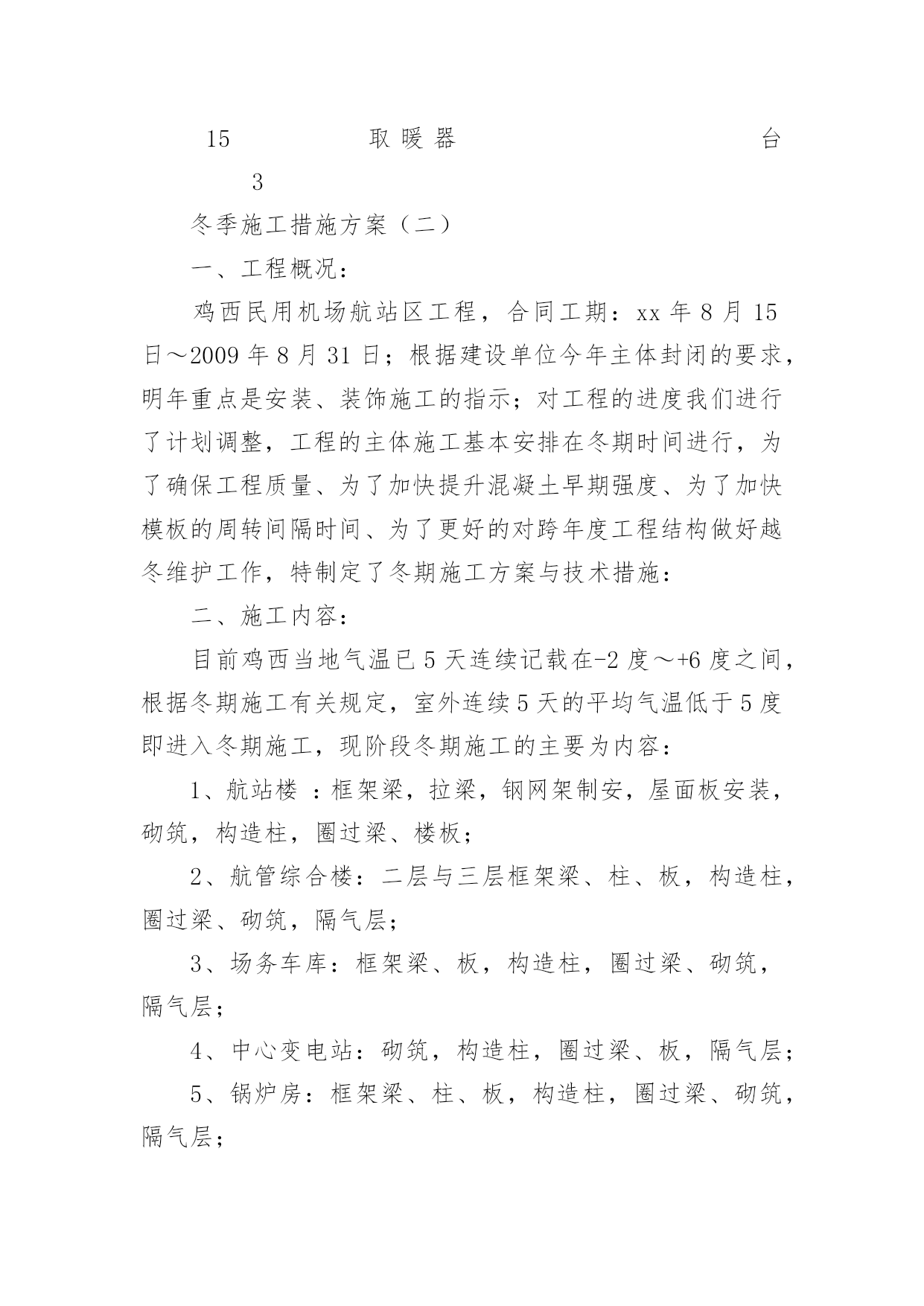

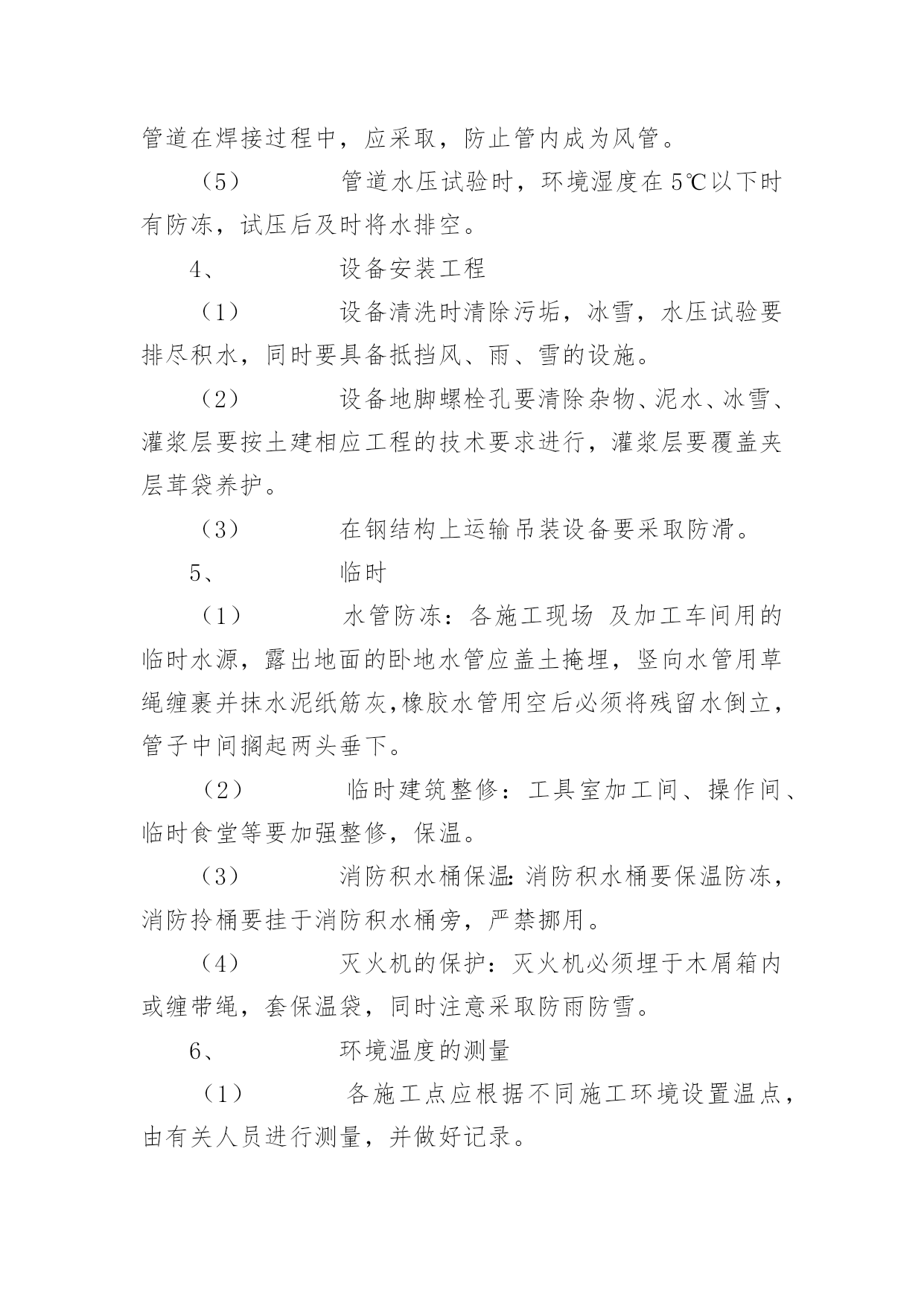

冬季施工措施方案冬季施工措施方案(一)一、总则1.目的冬期已临近,为了实现对业主承诺的工期,不受负温气候的影响,圆满完成业主交给的任务,顺利安全渡过漫长的冬季,为获得较好的技术经济效果,特编制本工程,望项目部、施工队、各作业班组认真实施。2.冬期划分(1)进入冬季时,连续5d平均气温稳定在5℃以下,则此5d的第一天为进入的初日,当气温逐渐转暖时,最后一组5d的日平均气温稳定在5℃以上,则此5d中的最后一天为的终日。(2)根据中央气象局的统计资料,孝义地区的冬季划定为11月20日至次年的3月17日,另根据调查,近几年的最低气温为-14℃左右。3.本标段的项目根据目前工程进度情况,下列项目的设备安装、工艺管道制安、喷砂防腐、电气工程、仪表工程在冬季进行施工:转化工段、精脱硫工段、甲醇精馏工段、空压站。下列项目的建筑工程在冬季进行施工:空压站工段的主体及装饰,转化、精脱硫、甲醇精馏工段的装饰、地面等。二、的准备工作1、加强对职工的教育,根据特点,有的放矢的对全体职工进行教育,端正对特点的认识,确保工程质量,实现安全生产。2、做好物资供应准备:在前,应切实落实冬季所需的物资,及时提出用料机具计划,物资部门应根据劳保制度发放防寒保护用品。3、做好安全技术交底:项目经理是第一质量安全负责人,必须重视安全技术交底工作。安全技术交底的内容主要包括向施工人员交代任务,讲解施工方法,质量要求,安全注意事项以及预防补救等。层层进行交底,要深入到班组每一个人。4、做好的检查工作:准备工作基本就绪后,应组织有关人员全面检查项目的准备工作,发现问题应及时整改,不留隐患。5、安排专人进行气温观测并做好记录,及时收听天气预报,防止寒流侵袭。三、主要工程项目的技术1、起重运输工程(1)所有车辆机械根据冬季本地区气候条件更换润滑油及燃料。(2)所有车辆机械均应按有关类别的使用说明书及操作规范进行。(3)机械设备及车辆应根据使用要求加注防冻液,加注前仔细检查系统的密封性,不同类型的防冻液不能混装。(4)对车辆起动前进行预热。对于水冷车辆长时间停驶时,应将水放尽,使用时,加注热水预热。对吊车,推土机等机械,长时间停止使用后如使用时最好进行预热。(5)车辆启动后预热一段时间后,再以一挡起步,二挡出门行驶一段距离后再逐步加速运行,机械起动后应无负荷进行一段时间后再进行带负荷工作。(6)车辆机械夜间停止工作后,应将挡风玻璃及外露主机部分用草垫盖住。2、电气、仪表工程(1)当环境温度低于0℃不得进行电气、仪表工程作业,否则应将变压器加热使其温度高于环境10℃以上,凡带油的电器设备检查,试验尽量避免低温天气,安排在环境温度5℃以上进行,如环境温度低于5℃而工程又急于施工,则应设法使其升至5℃以上,经24小时后再进行检查或试验。(2)电缆加热加热时表面温度不得超过下列规定:3KV以下电缆:40℃6-10KV电缆:30℃20-35KV电缆:25℃当有保温棚时,棚内温度为5-10℃时需连续存放三昼夜,25℃以上存放一至二昼夜。加热后的电缆应尽快敷设,敷设时间一般不超过一小时。(3)电缆头的制作:环氧树脂冷浇料必须在15℃以上施工,因此,在制作和调料时应用电炉在现场加温或保温棚内,浇筑料也必须着30℃左右的烘箱内烘烤24小时以上。(4)电缆敷设:敷设塑料管绳时,当环境气温低于15℃时应进行预热。铜质外包塑料管缆应在50℃以上敷设。(5)电器、仪表、设备调教必须在20℃的空调环境下进行。(6)电气、仪表电缆安装接头处理要清理洁净,导电母线的焊接要在10℃以上环境下进行。(7)电气、仪表设备安装时不得有风雪雨侵蚀,电气、仪表的保护管安装同管道安装要求。3、工艺管道(1)阀门水压试验要排除积水,并擦拭干净,阀门口封闭并妥善保管。(2)管道在低于5℃条件下焊接时,应进行预热,温度按材质由技术人员依据焊接规范确定。焊接后进行保温热处理,防止裂纹产生。(3)当管道系统水压试验和水冲洗后,要排尽管道内积水。(4)管道焊接有氩弧焊打底时,风速大于4.5m/s,要设焊接防护棚,在防护棚内施焊管道时,若环境湿度超标,可安装去湿机或碘鸪灯,以降低相对湿度,各类管道在焊接过程中,应采取,防止管内成为风管。(5)管道水压试验时,环境湿度在5℃以下时有防冻,试压后及时将水排空。4、设备安装工程(1)设备清洗时清除污垢,冰雪,水压试验要排尽积水,同时要具备抵挡风、雨、雪的设施。(2)设备地脚螺栓孔要清除杂物、泥水、冰雪、灌浆层要按土建相应工程的技术要求进行,灌浆层要覆盖夹层茸袋养护。(3)在钢结构上运输吊装设备要采取防滑。5、临时(1)水管防冻:各施工现场及加工车间用的临时水源,露出地面的卧地水管应盖土掩埋,竖向水管用草绳缠裹并抹水泥纸筋灰,橡胶水管用空后必须将残留水倒立,管子中间搁起两头垂下。(2)临时建筑
