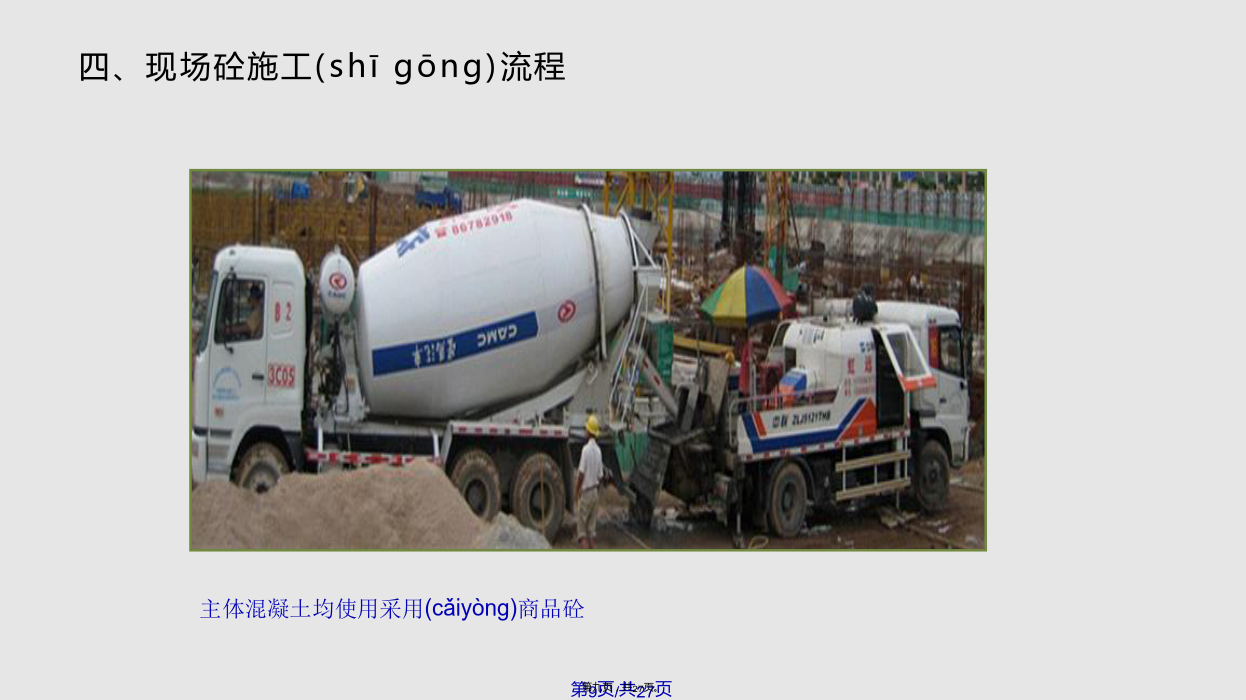

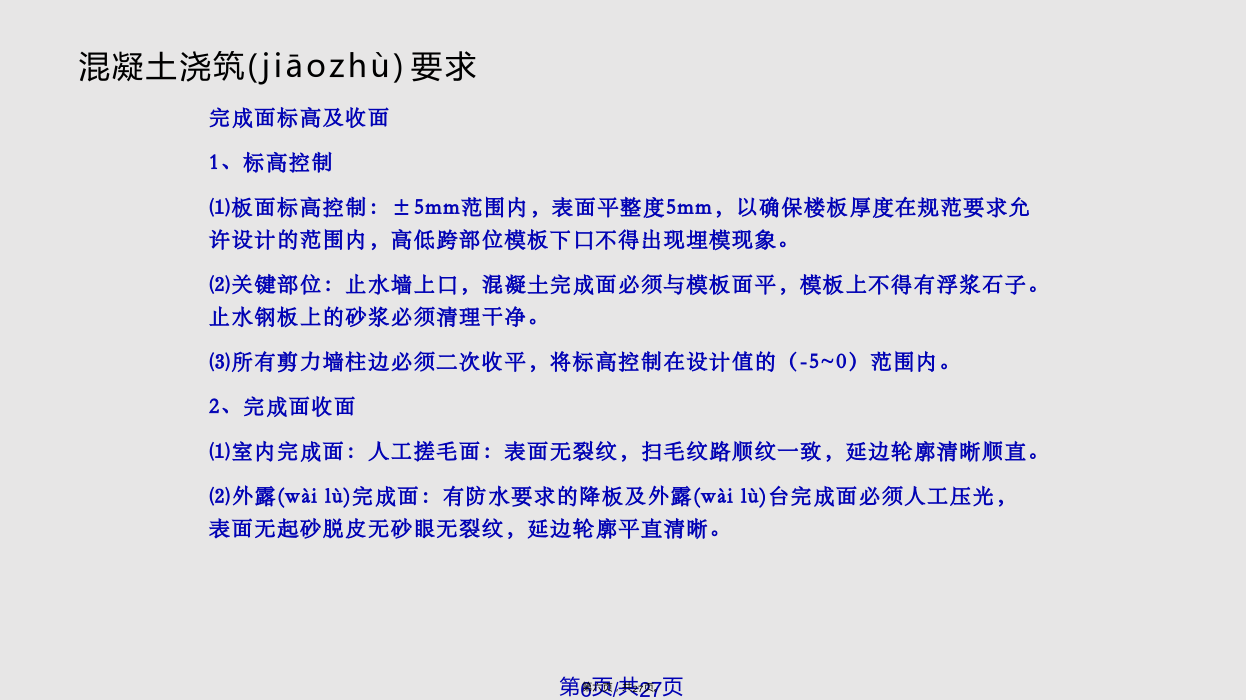

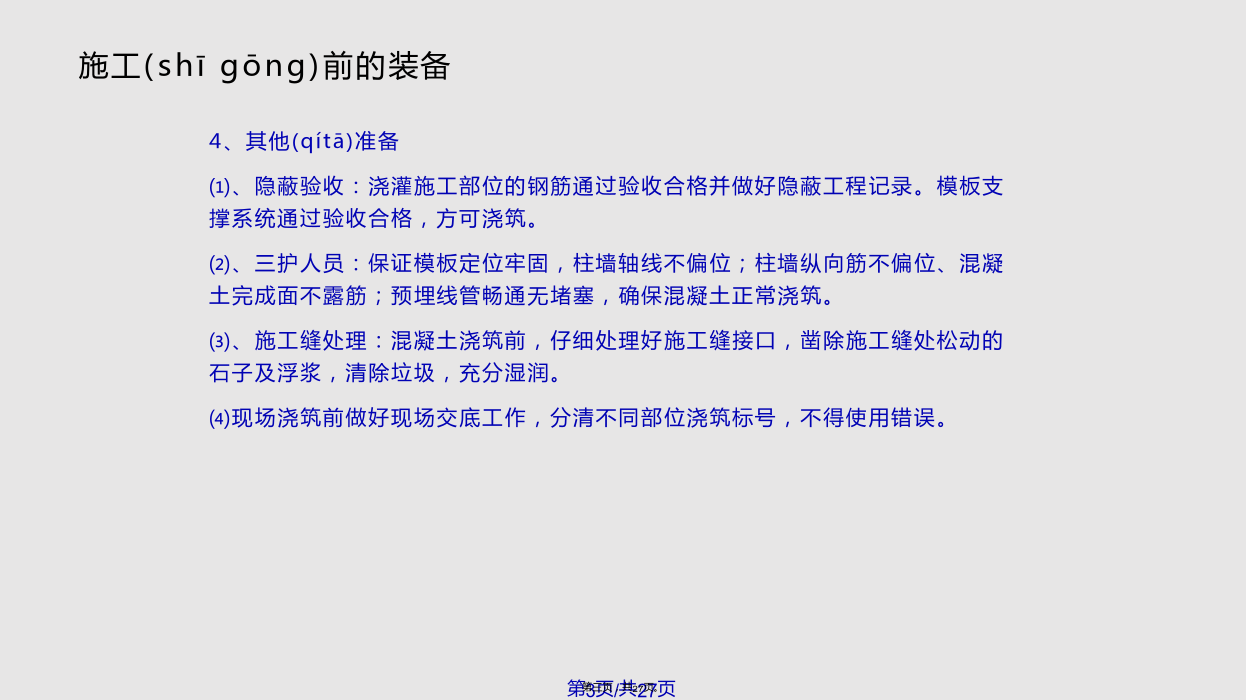

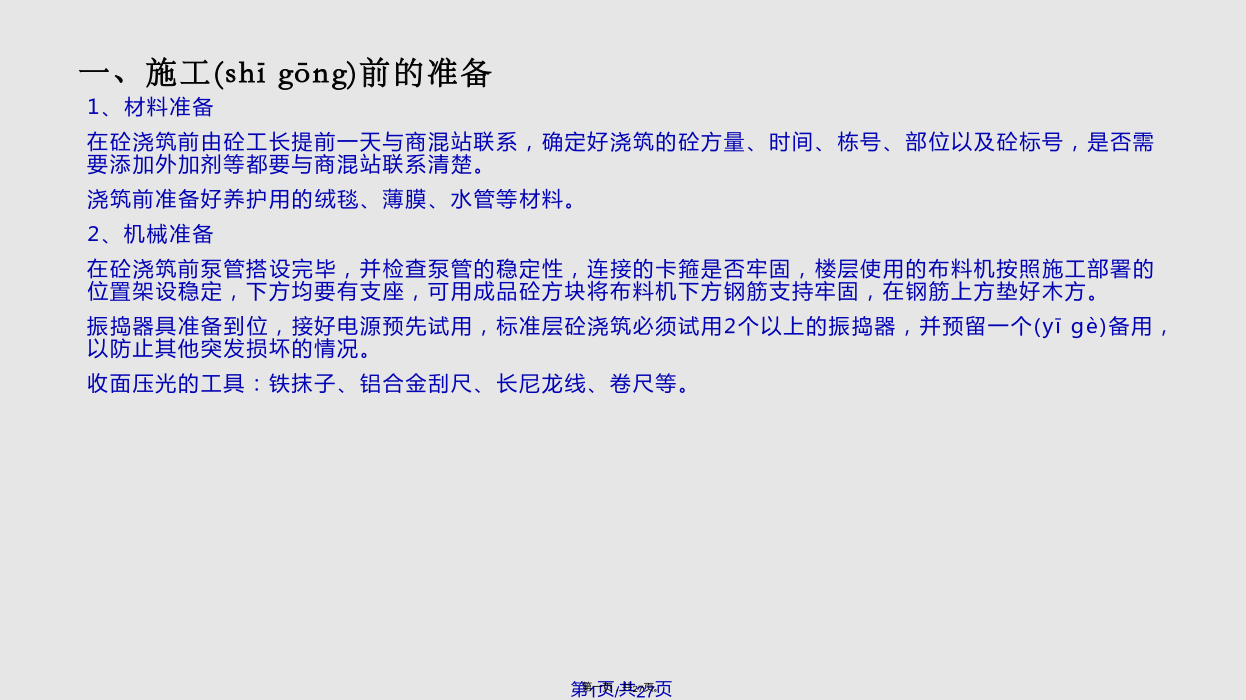

一、施工(shīgōng)前的准备3、人员准备根据混凝土的方量和浇筑时间,合理组织施工人员,所有施工人员上岗前做好三级教育。施工过程中严禁疲劳作业,实行多班制,现场工长要随时注意浇筑人员的身体精神状况,由于是重体力劳动,要及时更换工作时间过长的工人,以免疲劳作业产生安全及质量上的隐患。施工(shīgōng)前的装备二、混凝土浇筑(jiāozhù)要求混凝土浇筑(jiāozhù)要求混凝土浇筑(jiāozhù)要求混凝土浇筑(jiāozhù)要求三、质量(zhìliàng)要求四、现场砼施工(shīgōng)流程模板下脚提前一天用砂浆进行封堵模板进行(jìnxíng)淋水湿润浇筑振捣边梁或墙柱时用模板拦住,砼不能洒出楼面外。楼面标高进行通线控制(kòngzhì),并且使用叉铅对板厚控制(kòngzhì)砼面层(miàncénɡ)进行第一次收面机械二次收面压光漏浆及时用水冲洗(chōngxǐ)掉干净吊模降板成型(chéngxíng)质量淋水养护一个星期/五、安全文明(wénmíng)施工1、文明施工⑴混凝土泵管应连接牢固、严密、防止混凝土飞溅。⑵混凝土浇筑过程中洒落在道路上的砼应及时清理干净。⑶砼罐车浇筑完成后要求冲洗干净后方可驶出现场。⑷浇筑过程中污染在模板及楼层内的浆料应及时用水冲洗干净,由其是T6的铝模。⑸混凝土浇筑完成后,地泵车周边及时清理干净。六、砼实体质量通病/楼层(lóucénɡ)砼面未进行二次收面结构面混凝土浇筑整体(zhěngtǐ)平整度不达标,模板拼装后下口缝隙过大。降板标高不符合设计要求。在混凝土浇筑收面时,在墙柱根部位置必须人工二次收平,保证墙柱根部板面平整度。降板部位必须人工二次收面压光,标高必须控制在吊模下口5mm内。剪力墙面漏振存在狗洞蜂窝麻面,剪力墙根部烂根。感谢您的观看(guānkàn)!
