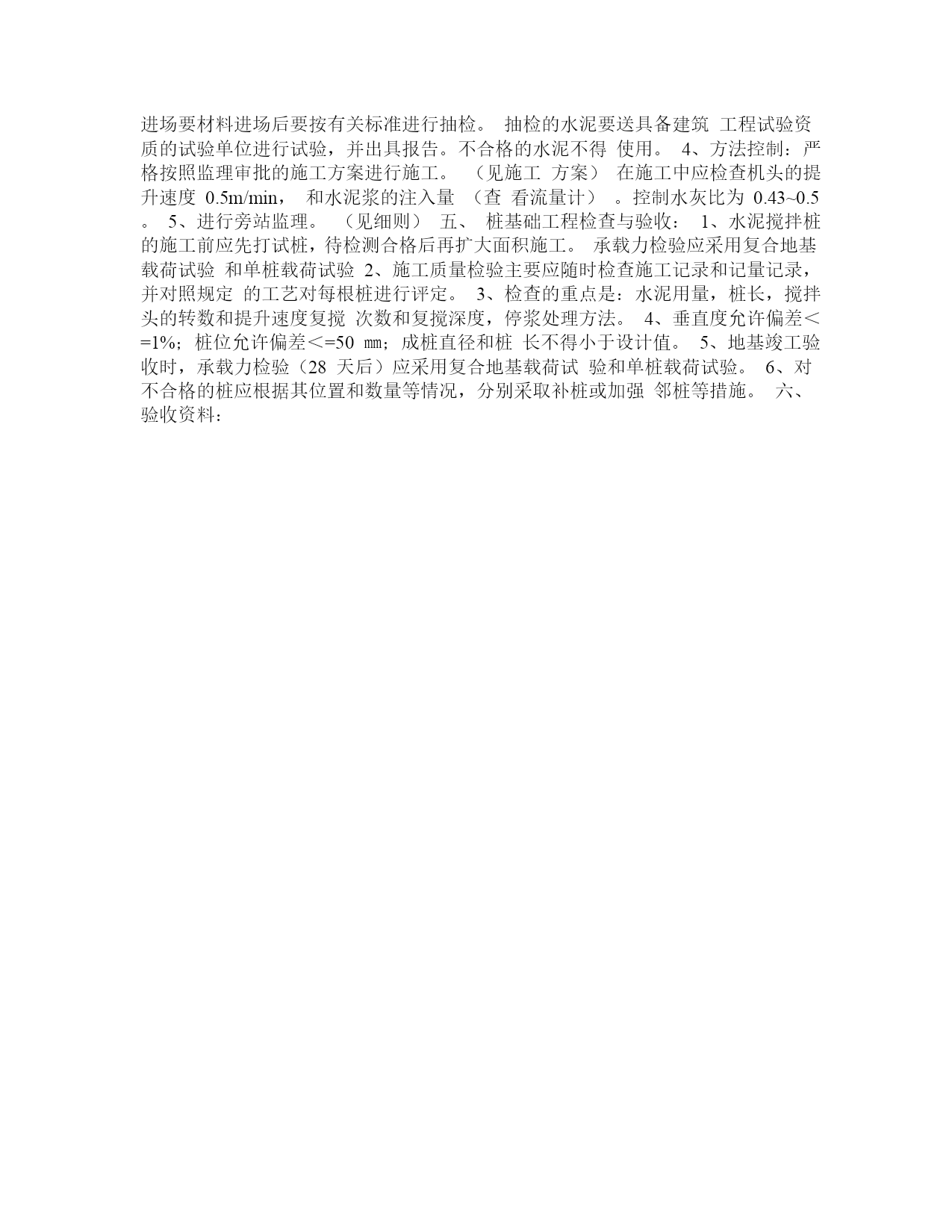

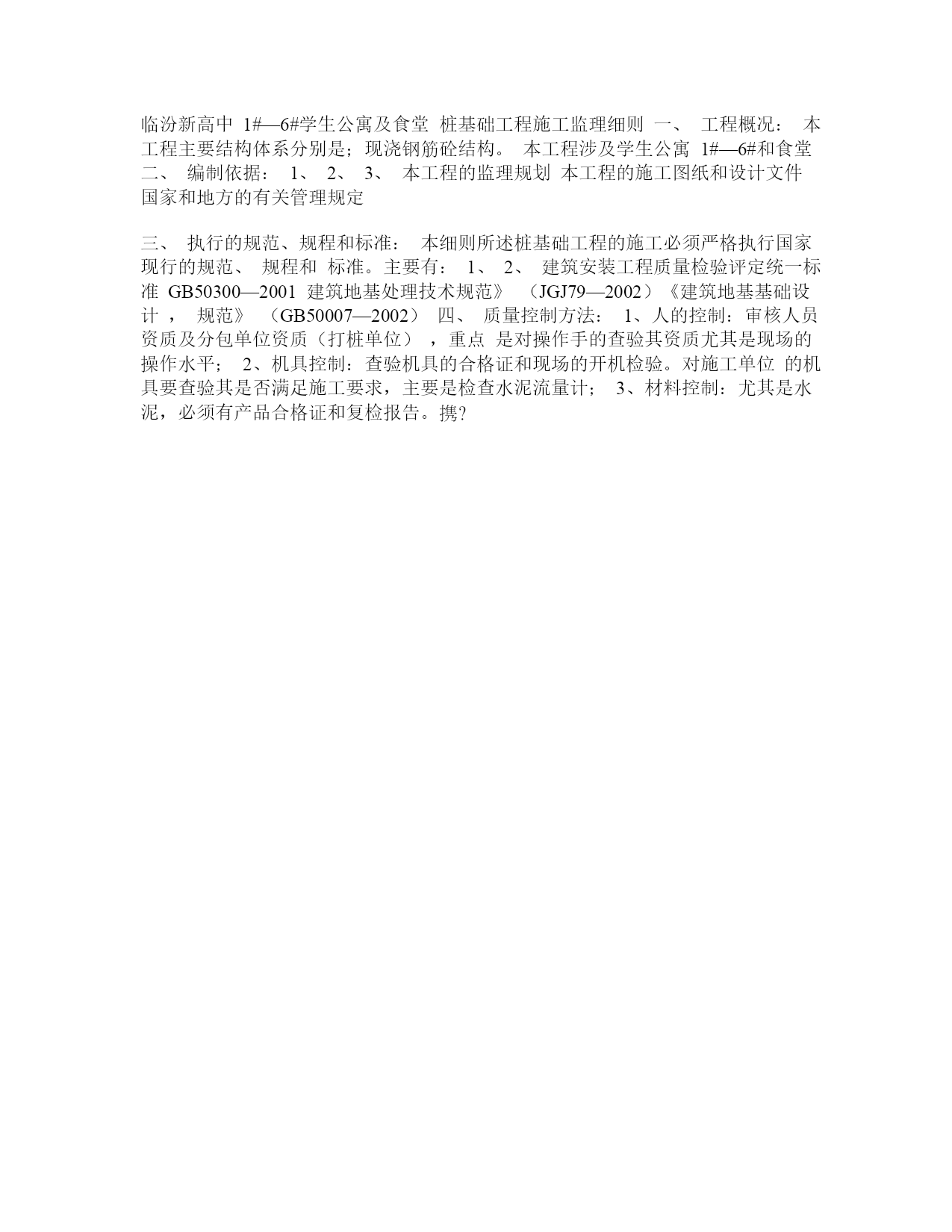

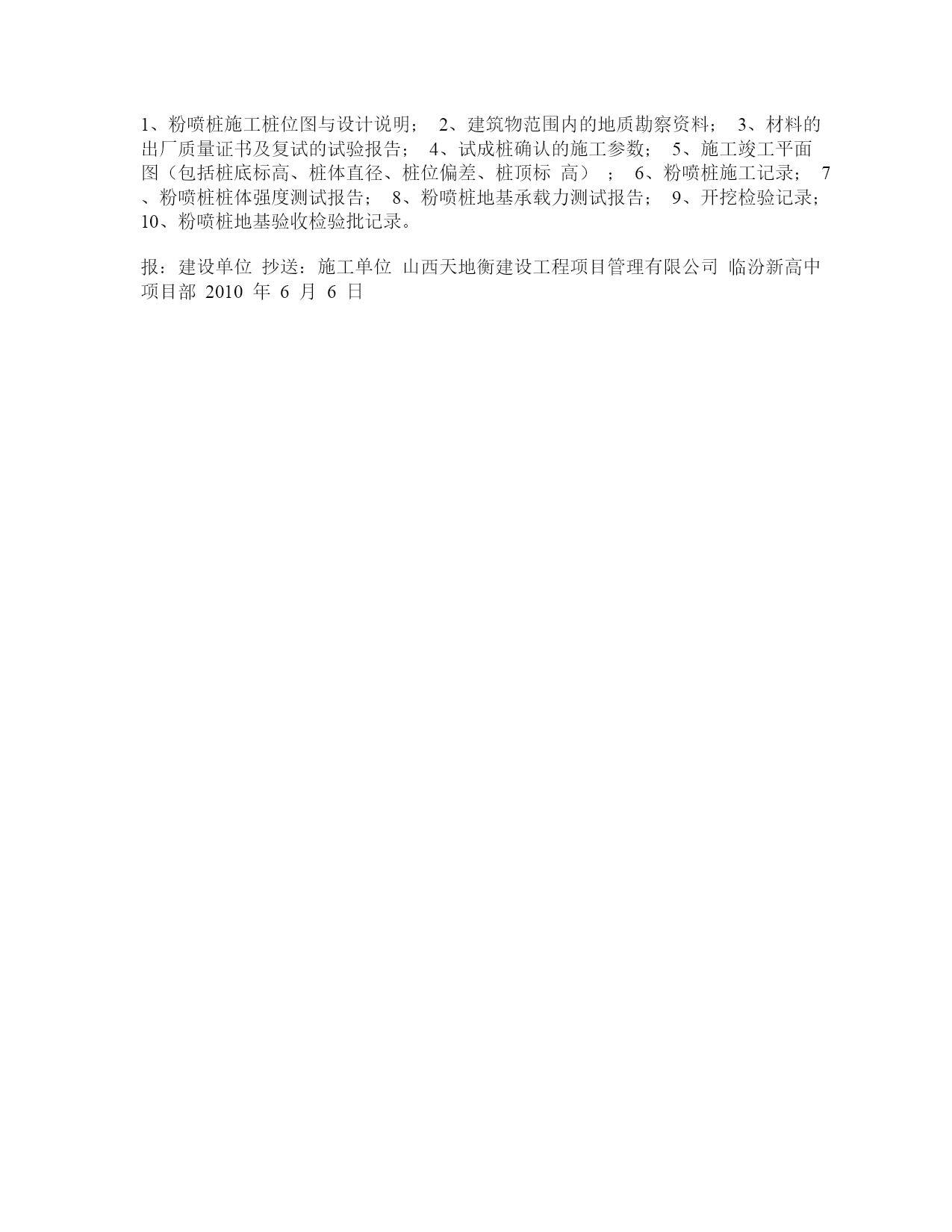

临汾新高中1#—6#学生公寓及食堂桩工程监理细则编制人:陈立东批准人:申文玉山西天地衡建设工程项目管理有限公司新高中项目部发布实施日期:2010年6月6日临汾新高中1#—6#学生公寓及食堂桩基础工程施工监理细则一、工程概况:本工程主要结构体系分别是;现浇钢筋砼结构。本工程涉及学生公寓1#—6#和食堂二、编制依据:1、2、3、本工程的监理规划本工程的施工图纸和设计文件国家和地方的有关管理规定三、执行的规范、规程和标准:本细则所述桩基础工程的施工必须严格执行国家现行的规范、规程和标准。主要有:1、2、建筑安装工程质量检验评定统一标准GB50300—2001建筑地基处理技术规范》(JGJ79—2002)《建筑地基基础设计,规范》(GB50007—2002)四、质量控制方法:1、人的控制:审核人员资质及分包单位资质(打桩单位),重点是对操作手的查验其资质尤其是现场的操作水平;2、机具控制:查验机具的合格证和现场的开机检验。对施工单位的机具要查验其是否满足施工要求,主要是检查水泥流量计;3、材料控制:尤其是水泥,必须有产品合格证和复检报告。?进场要材料进场后要按有关标准进行抽检。抽检的水泥要送具备建筑工程试验资质的试验单位进行试验,并出具报告。不合格的水泥不得使用。4、方法控制:严格按照监理审批的施工方案进行施工。(见施工方案)在施工中应检查机头的提升速度0.5m/min,和水泥浆的注入量(查看流量计)。控制水灰比为0.43~0.5。5、进行旁站监理。(见细则)五、桩基础工程检查与验收:1、水泥搅拌桩的施工前应先打试桩,待检测合格后再扩大面积施工。承载力检验应采用复合地基载荷试验和单桩载荷试验2、施工质量检验主要应随时检查施工记录和记量记录,并对照规定的工艺对每根桩进行评定。3、检查的重点是:水泥用量,桩长,搅拌头的转数和提升速度复搅次数和复搅深度,停浆处理方法。4、垂直度允许偏差<=1%;桩位允许偏差<=50㎜;成桩直径和桩长不得小于设计值。5、地基竣工验收时,承载力检验(28天后)应采用复合地基载荷试验和单桩载荷试验。6、对不合格的桩应根据其位置和数量等情况,分别采取补桩或加强邻桩等措施。六、验收资料:1、粉喷桩施工桩位图与设计说明;2、建筑物范围内的地质勘察资料;3、材料的出厂质量证书及复试的试验报告;4、试成桩确认的施工参数;5、施工竣工平面图(包括桩底标高、桩体直径、桩位偏差、桩顶标高);6、粉喷桩施工记录;7、粉喷桩桩体强度测试报告;8、粉喷桩地基承载力测试报告;9、开挖检验记录;10、粉喷桩地基验收检验批记录。报:建设单位抄送:施工单位山西天地衡建设工程项目管理有限公司临汾新高中项目部2010年6月6日
