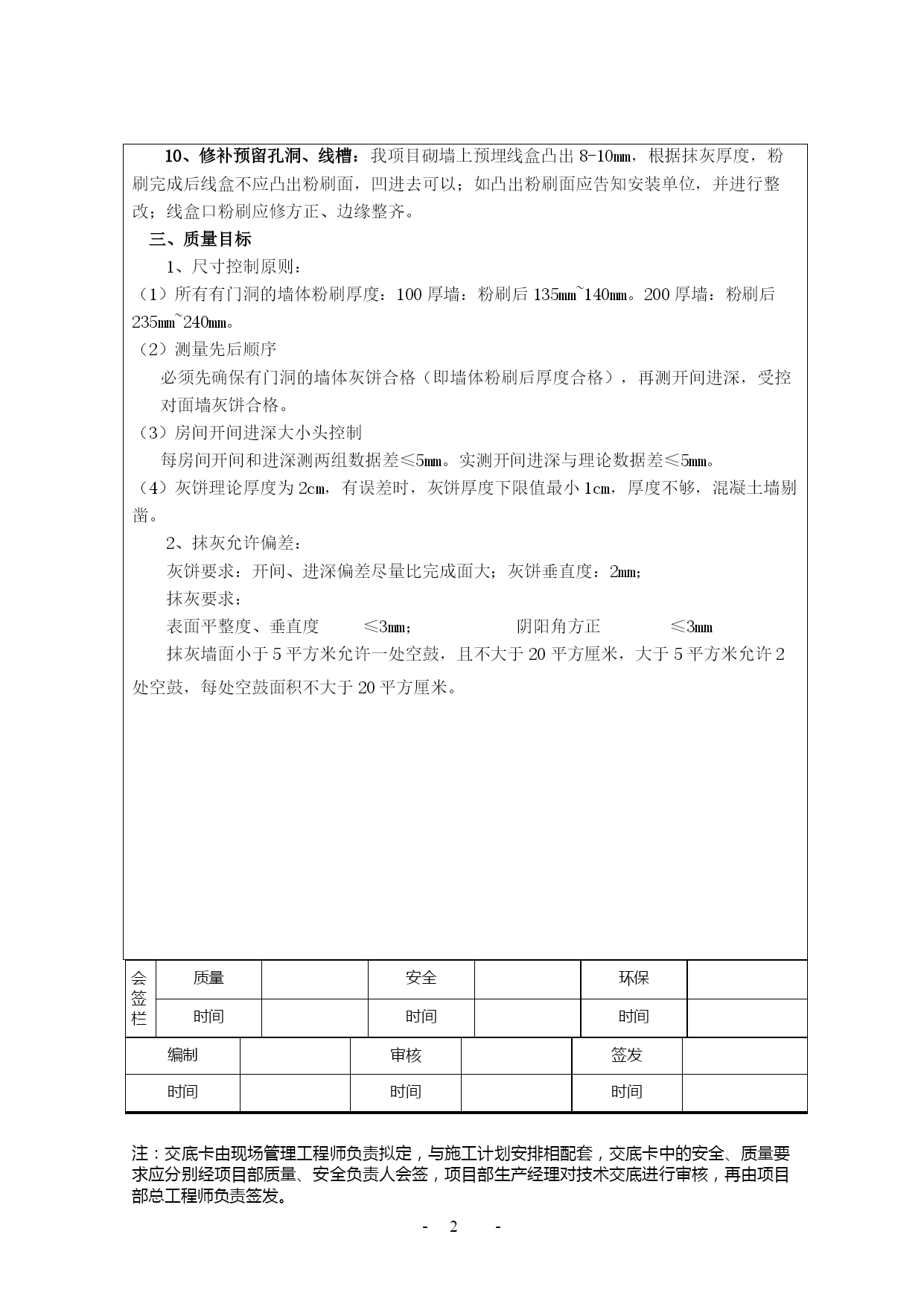

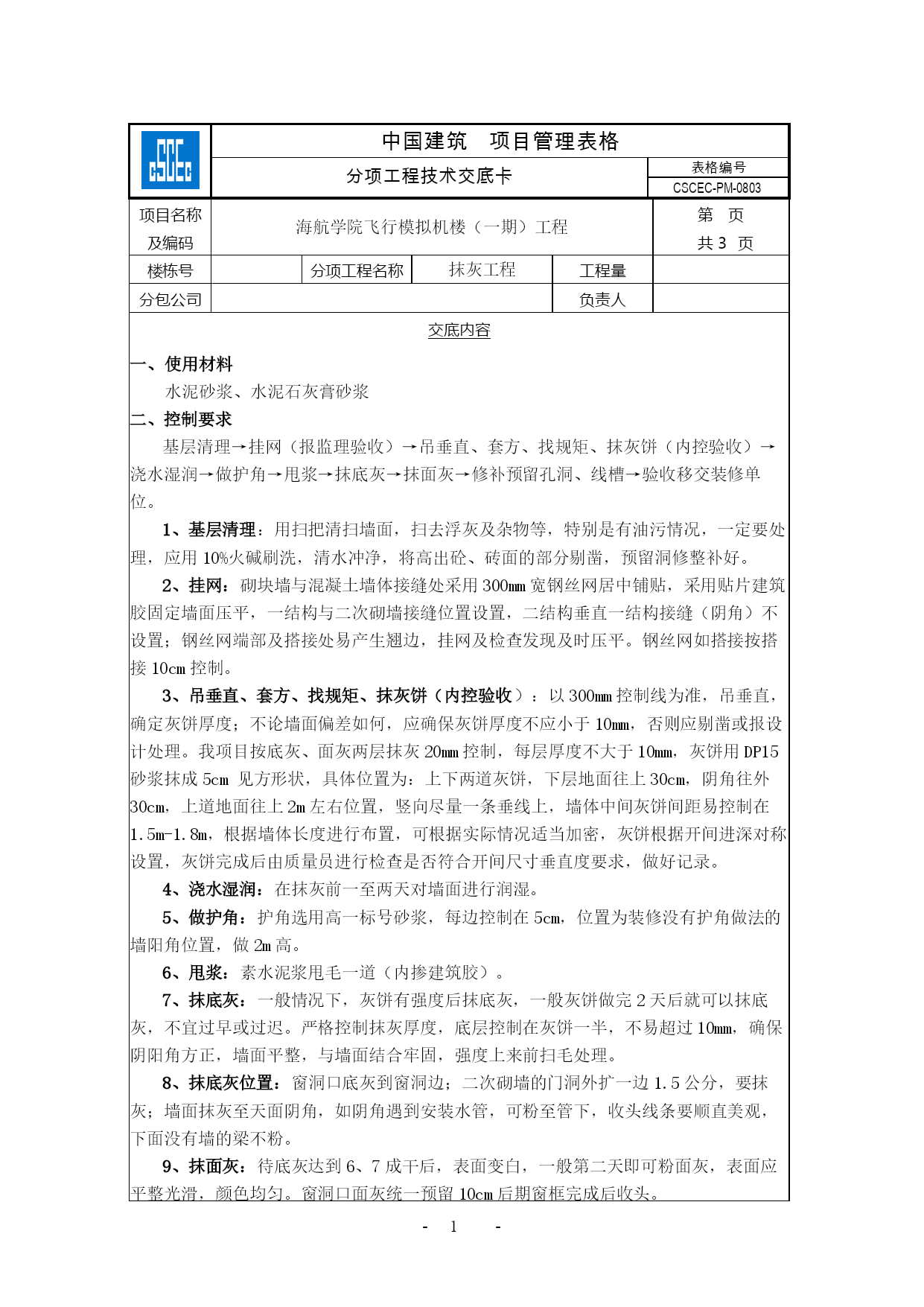

----中国建筑项目管理表格分项工程技术交底卡表格编号CSCEC-PM-0803项目名称及编码海航学院飞行模拟机楼(一期)工程第页楼栋号分项工程名称抹灰工程工程量分包公司负责人交底内容使用材料水泥砂浆、水泥石灰膏砂浆二、控制要求基层清理→挂网(报监理验收)→吊垂直、套方、找规矩、抹灰饼(内控验收)→浇水湿润→做护角→甩浆→抹底灰→抹面灰→修补预留孔洞、线槽→验收移交装修单位。1、基层清理:用扫把清扫墙面,扫去浮灰及杂物等,特别是有油污情况,一定要处理,应用10%火碱刷洗,清水冲净,将高出砼、砖面的部分剔凿,预留洞修整补好。2、挂网:砌块墙与混凝土墙体接缝处采用300mm宽钢丝网居中铺贴,采用贴片建筑胶固定墙面压平,一结构与二次砌墙接缝位置设置,二结构垂直一结构接缝(阴角)不设置;钢丝网端部及搭接处易产生翘边,挂网及检查发现及时压平。钢丝网如搭接按搭接10cm控制。3、吊垂直、套方、找规矩、抹灰饼(内控验收):以300mm控制线为准,吊垂直,确定灰饼厚度;不论墙面偏差如何,应确保灰饼厚度不应小于10mm,否则应剔凿或报设计处理。我项目按底灰、面灰两层抹灰20mm控制,每层厚度不大于10mm,灰饼用DP15砂浆抹成5cm见方形状,具体位置为:上下两道灰饼,下层地面往上30cm,阴角往外30cm,上道地面往上2m左右位置,竖向尽量一条垂线上,墙体中间灰饼间距易控制在1.5m-1.8m,根据墙体长度进行布置,可根据实际情况适当加密,灰饼根据开间进深对称设置,灰饼完成后由质量员进行检查是否符合开间尺寸垂直度要求,做好记录。4、浇水湿润:在抹灰前一至两天对墙面进行润湿。5、做护角:护角选用高一标号砂浆,每边控制在5cm,位置为装修没有护角做法的墙阳角位置,做2m高。6、甩浆:素水泥浆甩毛一道(内掺建筑胶)。7、抹底灰:一般情况下,灰饼有强度后抹底灰,一般灰饼做完2天后就可以抹底灰,不宜过早或过迟。严格控制抹灰厚度,底层控制在灰饼一半,不易超过10mm,确保阴阳角方正,墙面平整,与墙面结合牢固,强度上来前扫毛处理。8、抹底灰位置:窗洞口底灰到窗洞边;二次砌墙的门洞外扩一边1.5公分,要抹灰;墙面抹灰至天面阴角,如阴角遇到安装水管,可粉至管下,收头线条要顺直美观,下面没有墙的梁不粉。9、抹面灰:待底灰达到6、7成干后,表面变白,一般第二天即可粉面灰,表面应平整光滑,颜色均匀。窗洞口面灰统一预留10cm后期窗框完成后收头。10、修补预留孔洞、线槽:我项目砌墙上预埋线盒凸出8-10mm,根据抹灰厚度,粉刷完成后线盒不应凸出粉刷面,凹进去可以;如凸出粉刷面应告知安装单位,并进行整改;线盒口粉刷应修方正、边缘整齐。三、质量目标1、尺寸控制原则:(1)所有有门洞的墙体粉刷厚度:100厚墙:粉刷后135mm~140mm。200厚墙:粉刷后235mm~240mm。(2)测量先后顺序必须先确保有门洞的墙体灰饼合格(即墙体粉刷后厚度合格),再测开间进深,受控对面墙灰饼合格。(3)房间开间进深大小头控制每房间开间和进深测两组数据差≤5mm。实测开间进深与理论数据差≤5mm。(4)灰饼理论厚度为2cm,有误差时,灰饼厚度下限值最小1cm,厚度不够,混凝土墙剔凿。2、抹灰允许偏差:灰饼要求:开间、进深偏差尽量比完成面大;灰饼垂直度:2mm;抹灰要求:表面平整度、垂直度≤3mm;阴阳角方正≤3mm抹灰墙面小于5平方米允许一处空鼓,且不大于20平方厘米,大于5平方米允许2处空鼓,每处空鼓面积不大于20平方厘米。会签栏质量安全环保时间时间时间编制审核签发时间时间时间注:交底卡由现场管理工程师负责拟定,与施工计划安排相配套,交底卡中的安全、质量要求应分别经项目部质量、安全负责人会签,项目部生产经理对技术交底进行审核,再由项目部总工程师负责签发。
