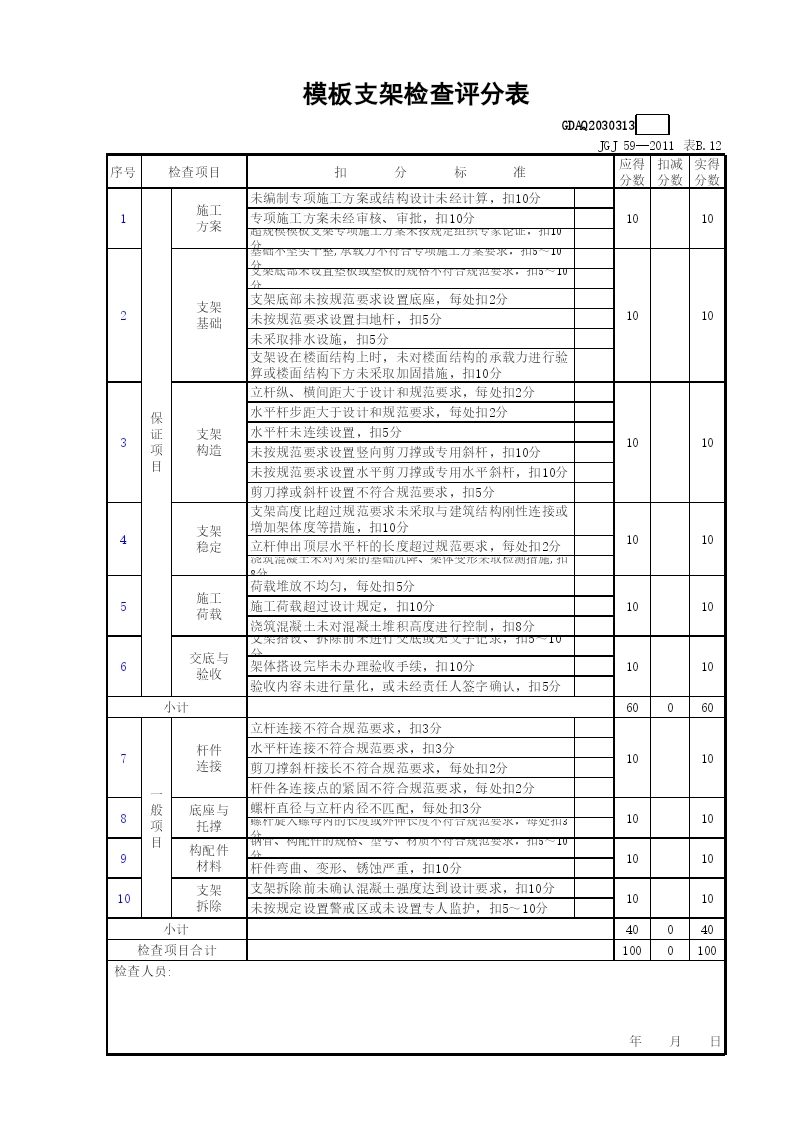

模板支架检查评分表GDAQ2030313JGJ59—2011表B.12序号检查项目扣分标准应得分数扣减分数实得分数1保证项目施工方案未编制专项施工方案或结构设计未经计算,扣10分1010专项施工方案未经审核、审批,扣10分超规模模板支架专项施工方案未按规定组织专家论证,扣10分2支架基础基础不坚实平整,承载力不符合专项施工方案要求,扣5~10分1010支架底部未设置垫板或垫板的规格不符合规范要求,扣5~10分支架底部未按规范要求设置底座,每处扣2分未按规范要求设置扫地杆,扣5分未采取排水设施,扣5分支架设在楼面结构上时,未对楼面结构的承载力进行验算或楼面结构下方未采取加固措施,扣10分3支架构造立杆纵、横间距大于设计和规范要求,每处扣2分1010水平杆步距大于设计和规范要求,每处扣2分水平杆未连续设置,扣5分未按规范要求设置竖向剪刀撑或专用斜杆,扣10分未按规范要求设置水平剪刀撑或专用水平斜杆,扣10分剪刀撑或斜杆设置不符合规范要求,扣5分4支架稳定支架高度比超过规范要求未采取与建筑结构刚性连接或增加架体度等措施,扣10分1010立杆伸出顶层水平杆的长度超过规范要求,每处扣2分浇筑混凝土未对对架的基础沉降、架体变形采取检测措施,扣8分5施工荷载荷载堆放不均匀,每处扣5分1010施工荷载超过设计规定,扣10分浇筑混凝土未对混凝土堆积高度进行控制,扣8分6交底与验收支架搭设、拆除前未进行交底或无文字记录,扣5~10分1010架体搭设完毕未办理验收手续,扣10分验收内容未进行量化,或未经责任人签字确认,扣5分小计600607一般项目杆件连接立杆连接不符合规范要求,扣3分1010水平杆连接不符合规范要求,扣3分剪刀撑斜杆接长不符合规范要求,每处扣2分杆件各连接点的紧固不符合规范要求,每处扣2分8底座与托撑螺杆直径与立杆内径不匹配,每处扣3分1010螺杆旋入螺母内的长度或外伸长度不符合规范要求,每处扣3分9构配件材料钢管、构配件的规格、型号、材质不符合规范要求,扣5~10分1010杆件弯曲、变形、锈蚀严重,扣10分10支架拆除支架拆除前未确认混凝土强度达到设计要求,扣10分1010未按规定设置警戒区或未设置专人监护,扣5~10分小计40040检查项目合计1000100检查人员:
