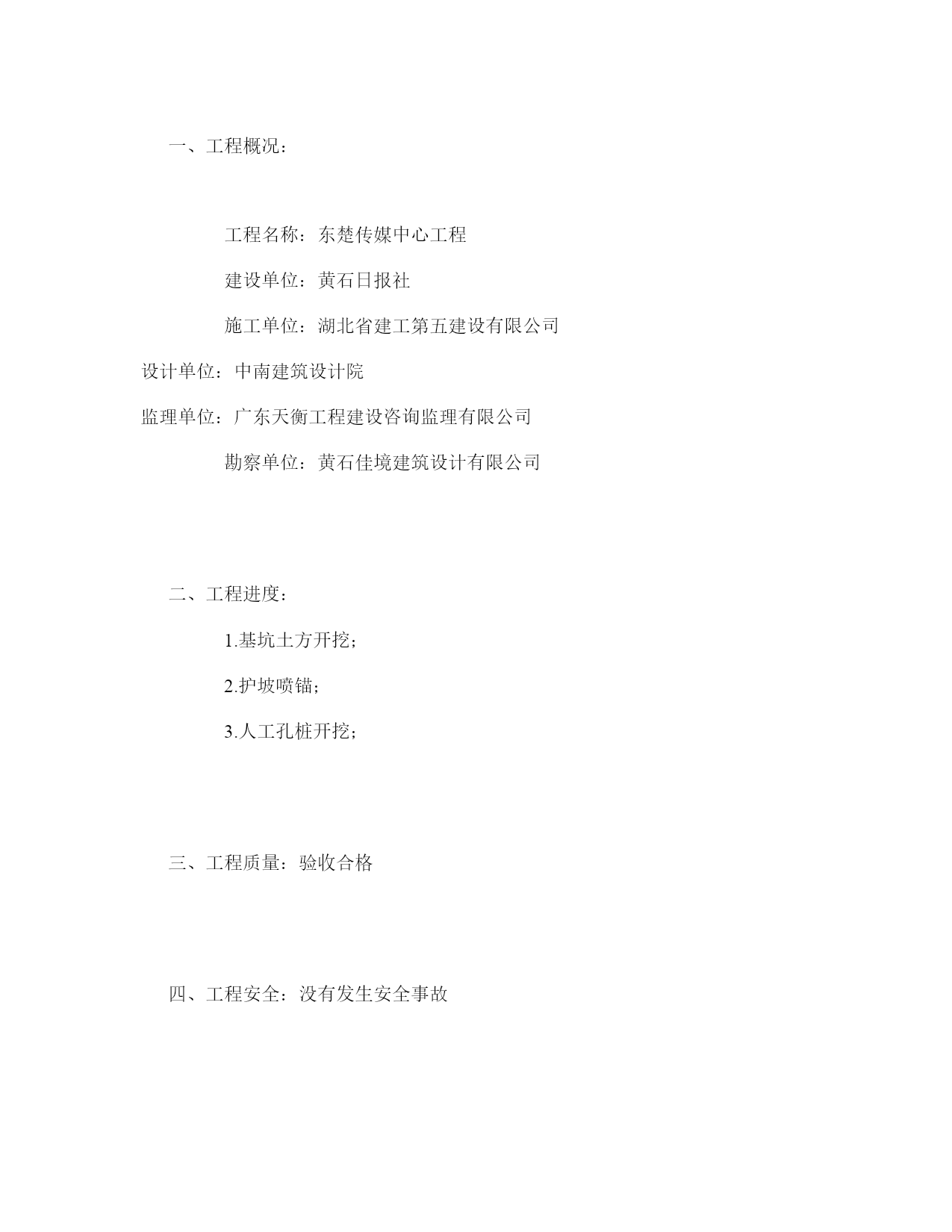

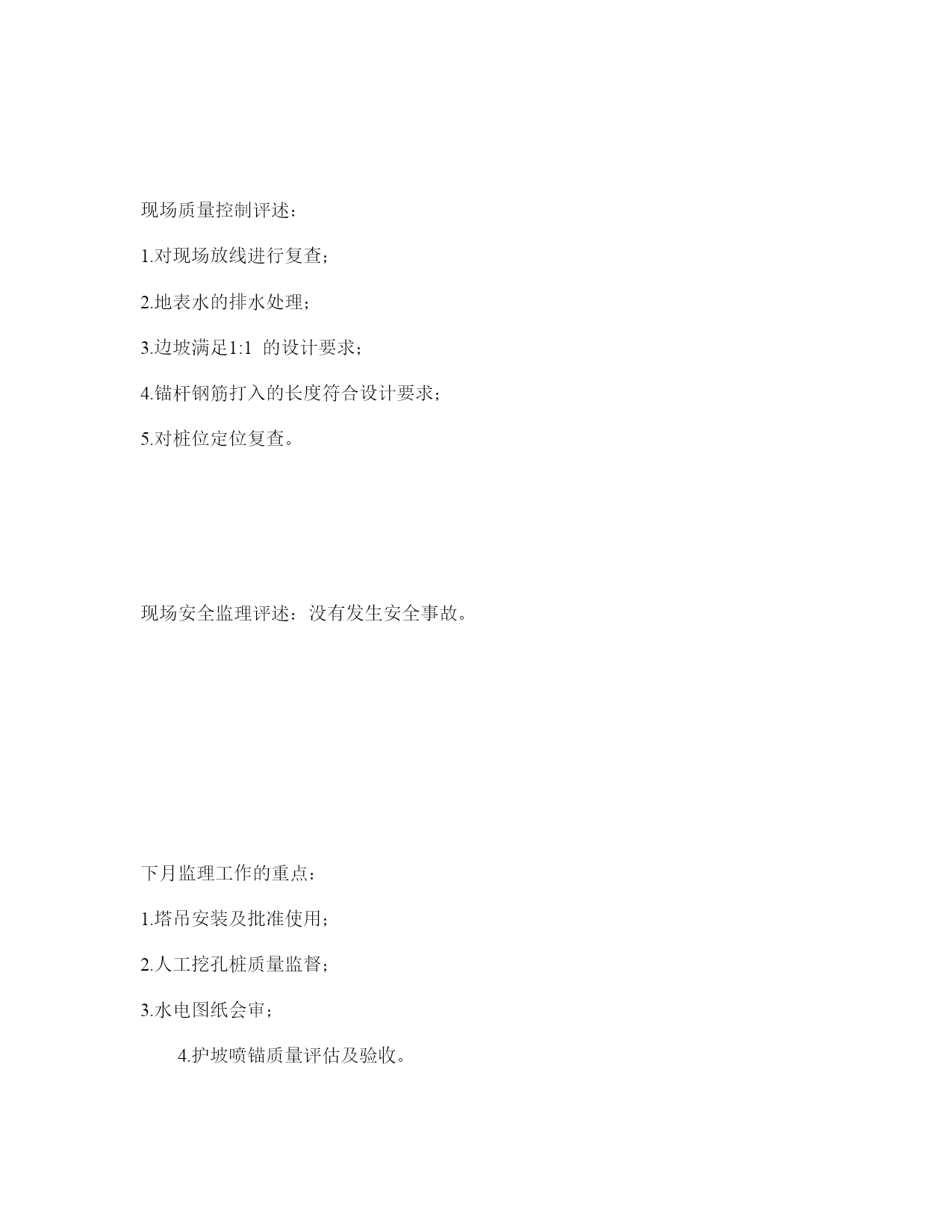

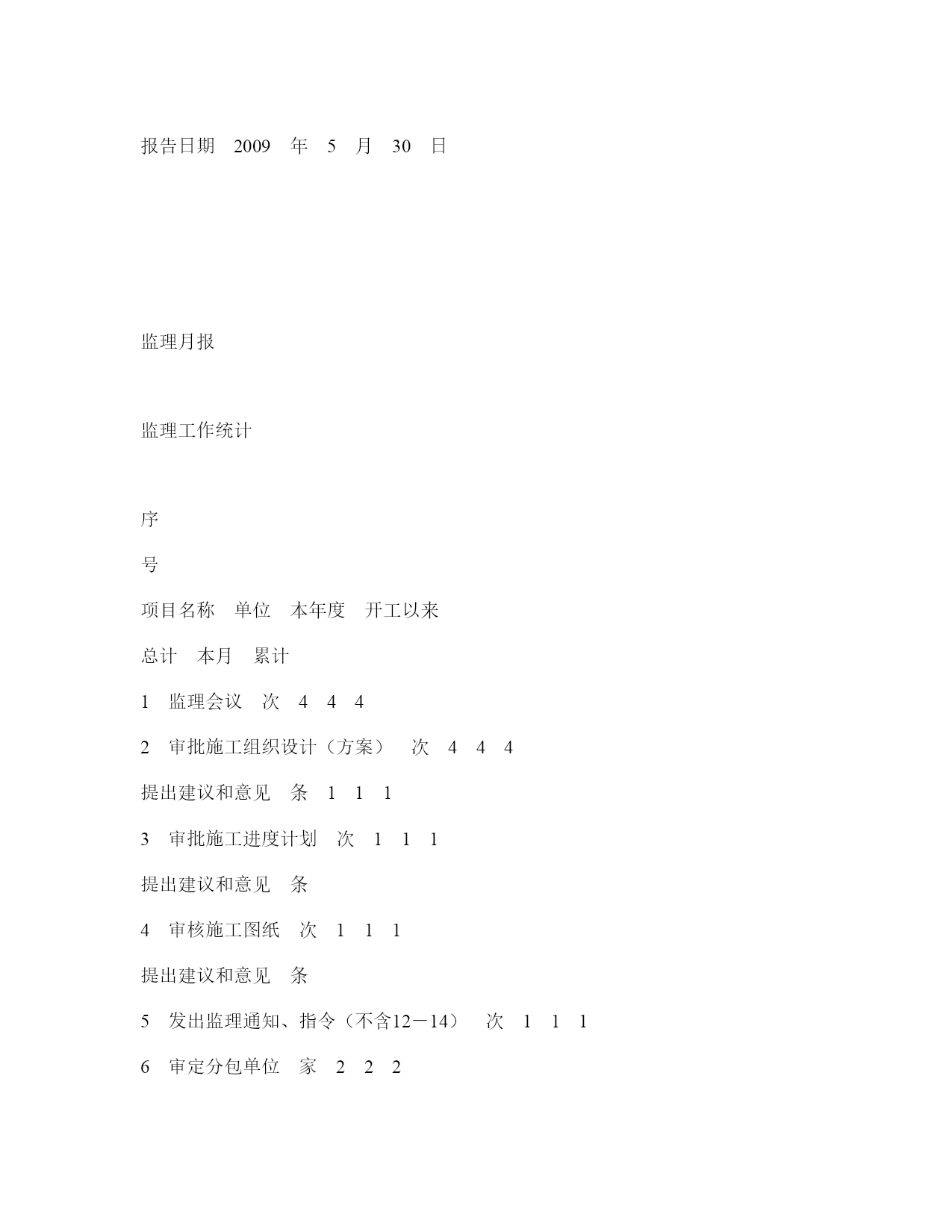

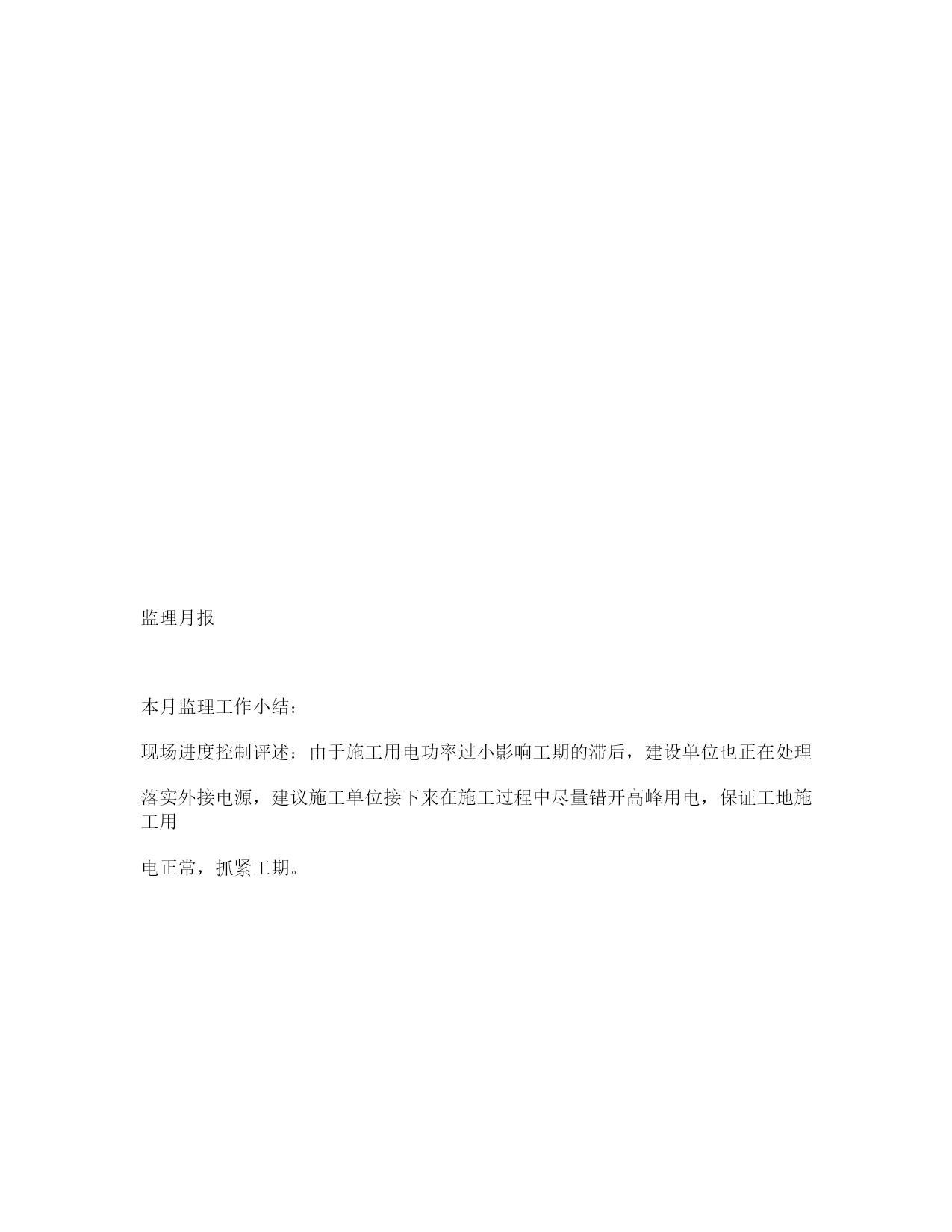

监理月报监理月报工程名称XX传媒中心工程建设单位黄石日报社承包单位湖北省XX第五建设有限公司分包单位XX装饰工程公司2009年5月1日至2009年5月30日编制人监理单位(章)广东省XX工程建设咨询监理有限公司XX项目部报告日期2009年5月30日监理月报监理工作统计序号项目名称单位本年度开工以来总计本月累计1监理会议次4442审批施工组织设计(方案)次444提出建议和意见条1113审批施工进度计划次111提出建议和意见条4审核施工图纸次111提出建议和意见条5发出监理通知、指令(不含12-14)次1116审定分包单位家2227原材料审批件2228构配件审批件9设备审批件22210分项工程质量签证次11111发出工程质量整改通知次111提出建议和意见条22212发出不合格工程项目通知次22213发出工程部分暂停施工指令次14监理抽查、复试次33315监理见证取样次33316考察施工单位实验室次11117考察生产厂家次18监理专题报告次提出建议和意见条本表一式二份,建设单位、监理单位各一份。监理月报简要说明本月工程情况评述:一、工程概况:工程名称:东楚传媒中心工程建设单位:黄石日报社施工单位:湖北省建工第五建设有限公司设计单位:中南建筑设计院监理单位:广东天衡工程建设咨询监理有限公司勘察单位:黄石佳境建筑设计有限公司二、工程进度:1.基坑土方开挖;2.护坡喷锚;3.人工孔桩开挖;三、工程质量:验收合格四、工程安全:没有发生安全事故监理月报本月监理工作小结:现场进度控制评述:由于施工用电功率过小影响工期的滞后,建设单位也正在处理落实外接电源,建议施工单位接下来在施工过程中尽量错开高峰用电,保证工地施工用电正常,抓紧工期。现场质量控制评述:1.对现场放线进行复查;2.地表水的排水处理;3.边坡满足1:1的设计要求;4.锚杆钢筋打入的长度符合设计要求;5.对桩位定位复查。现场安全监理评述:没有发生安全事故。下月监理工作的重点:1.塔吊安装及批准使用;2.人工挖孔桩质量监督;3.水电图纸会审;4.护坡喷锚质量评估及验收。本表一式二份,建设单位、监理单位各一份。
