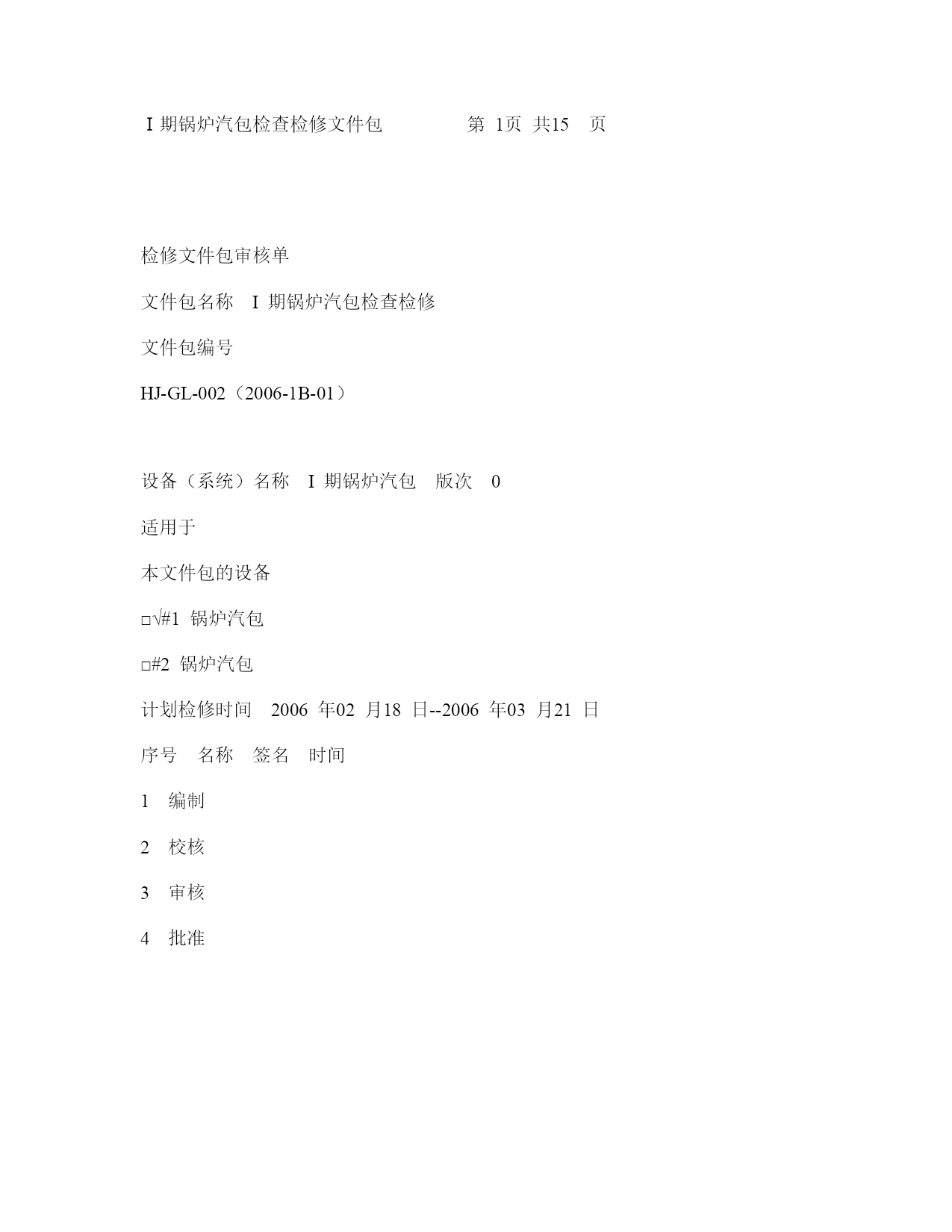

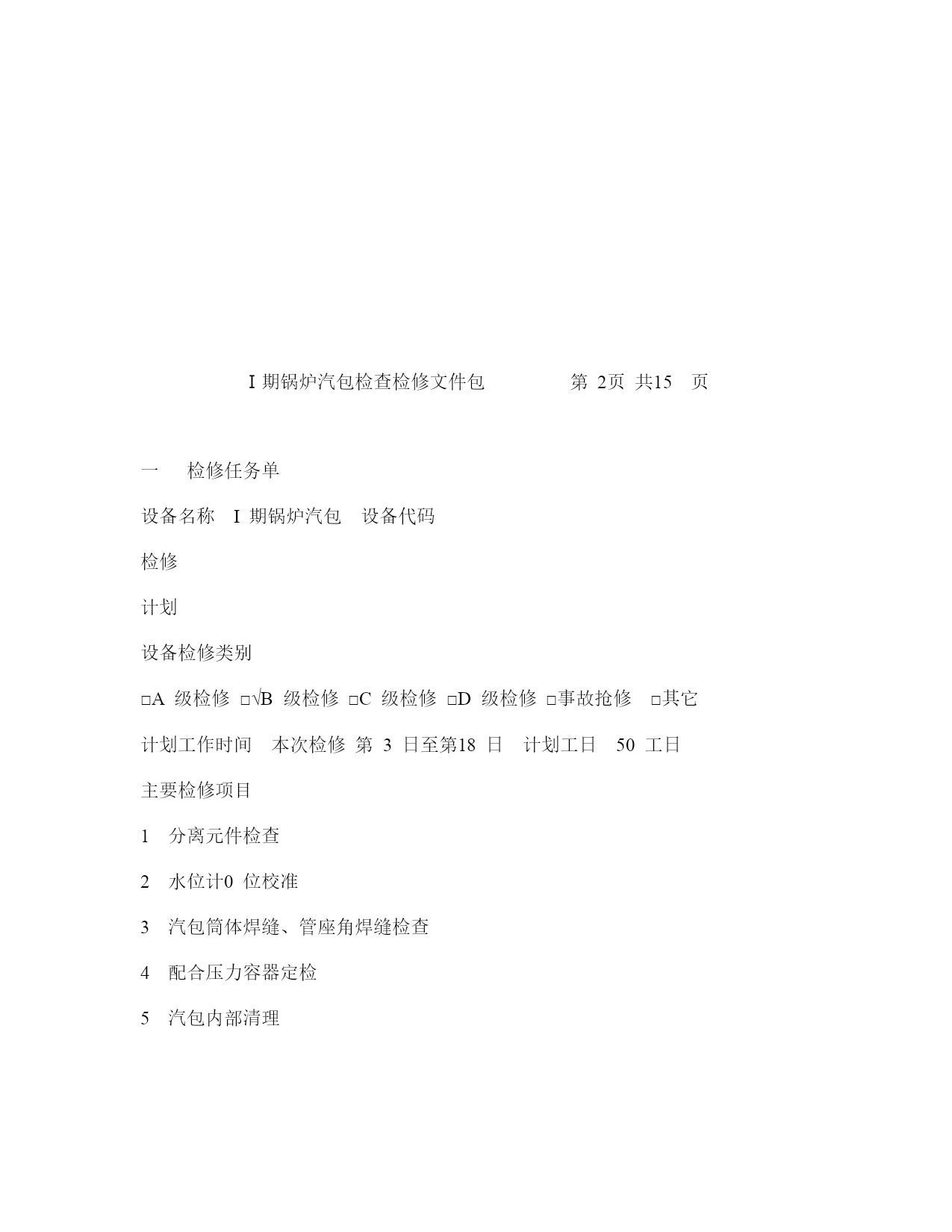

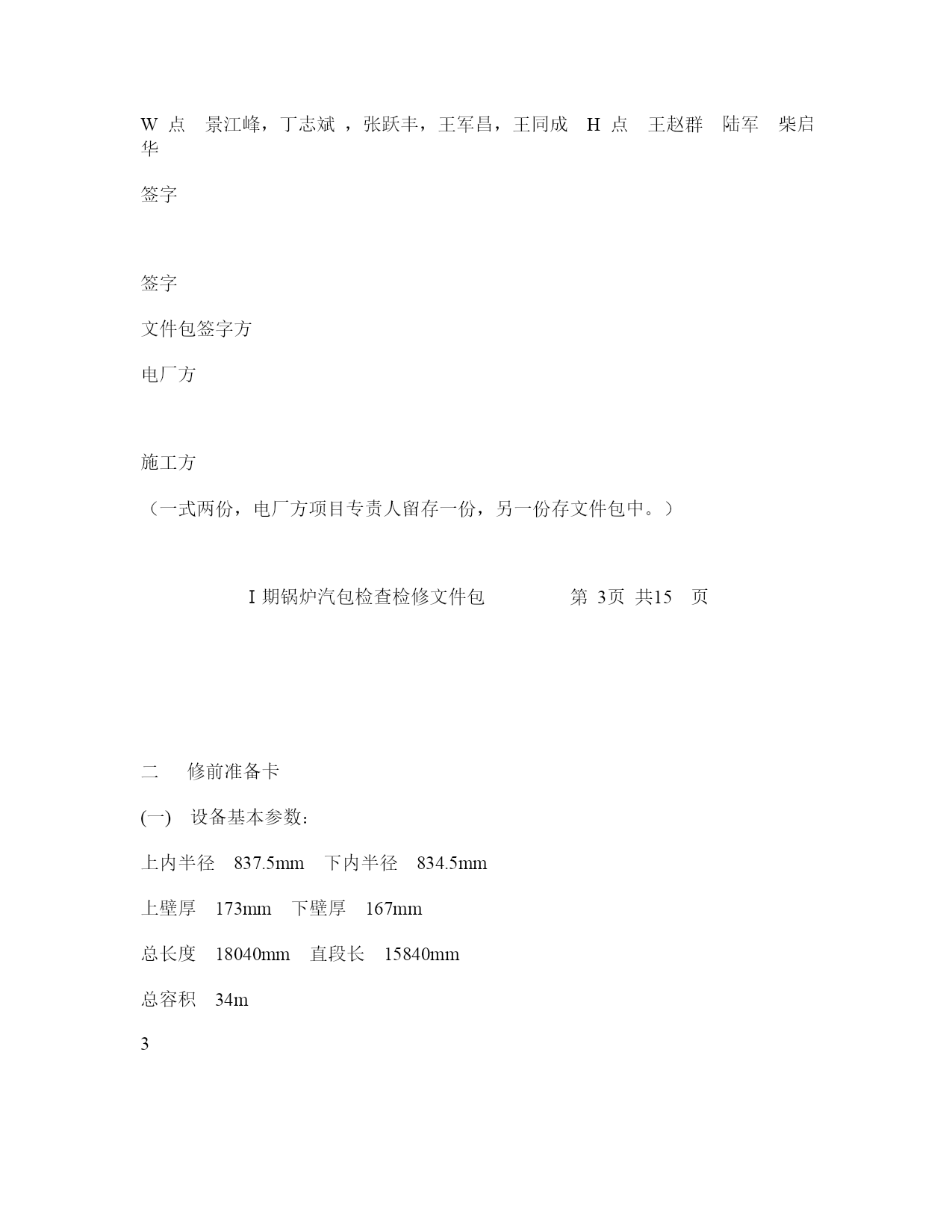

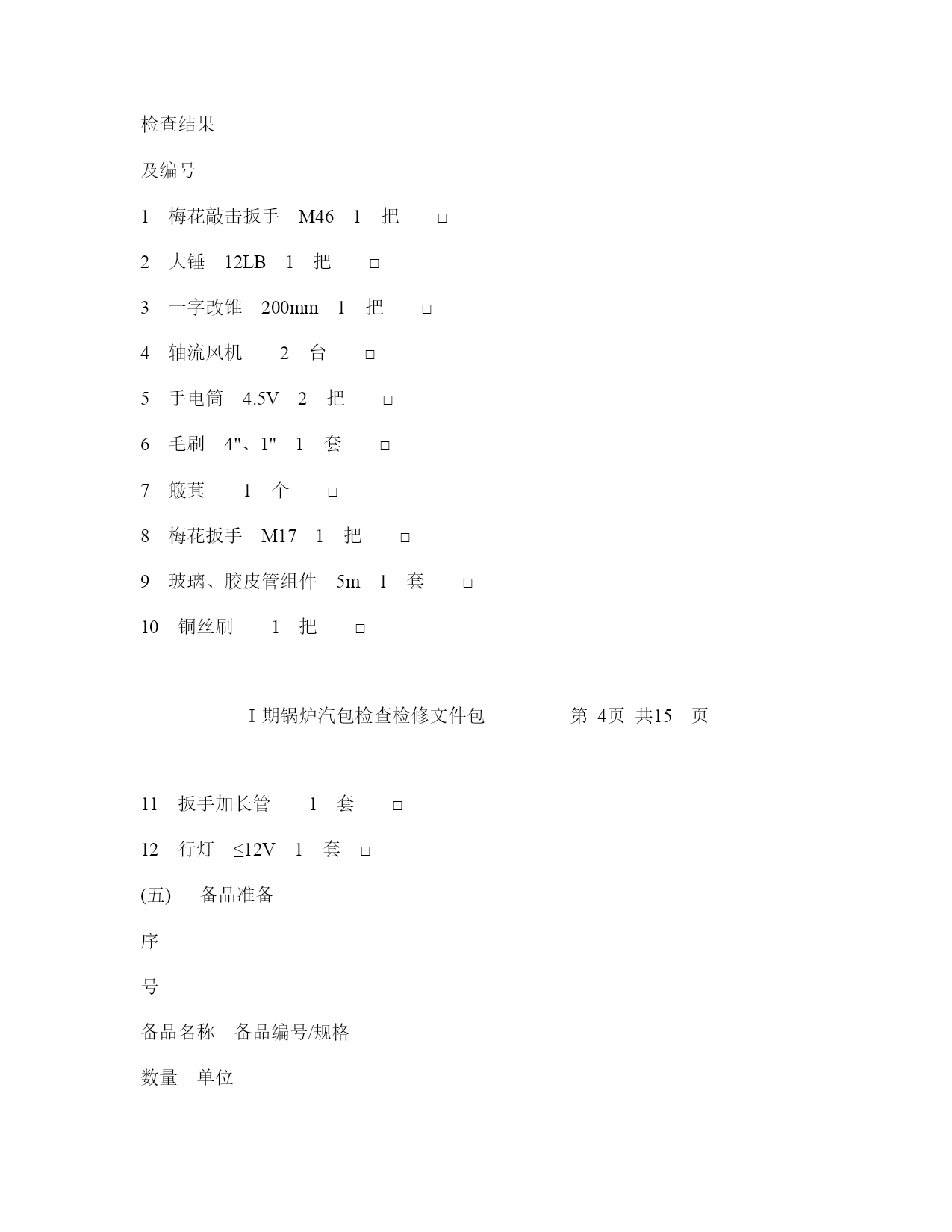

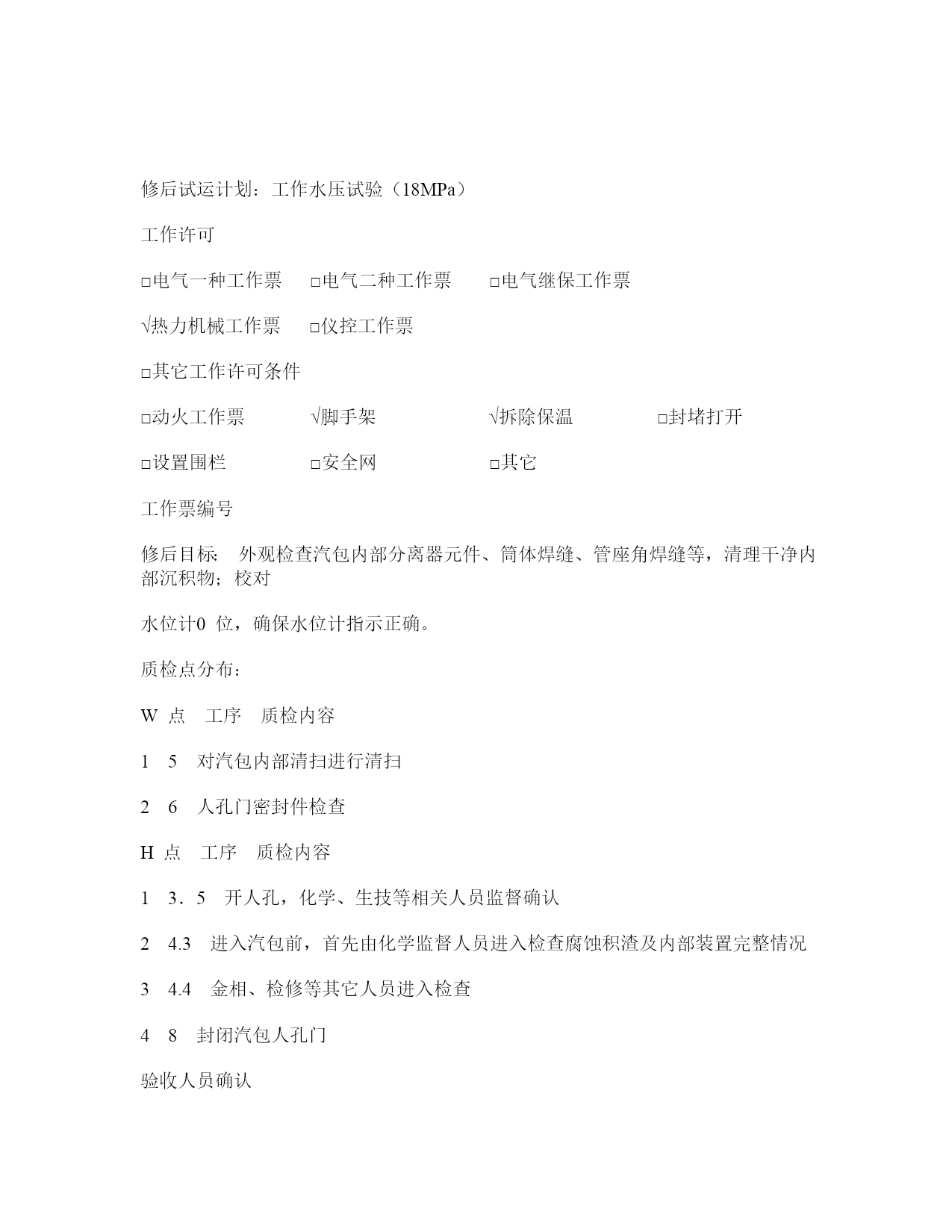

Ⅰ期锅炉汽包检查检修文件包检修文件包审核单文件包名称I期锅炉汽包检查检修文件包编号HJ-GL-002(2006-1B-01)设备(系统)名称I期锅炉汽包版次0适用于本文件包的设备□√#1锅炉汽包□#2锅炉汽包计划检修时间2006年02月18日--2006年03月21日序号名称签名时间1编制2校核3审核4批准Ⅰ期锅炉汽包检查检修文件包一检修任务单设备名称I期锅炉汽包设备代码检修计划设备检修类别□A级检修□√B级检修□C级检修□D级检修□事故抢修□其它计划工作时间本次检修第3日至第18日计划工日50工日主要检修项目1分离元件检查2水位计0位校准3汽包筒体焊缝、管座角焊缝检查4配合压力容器定检5汽包内部清理修后试运计划:工作水压试验(18MPa)工作许可□电气一种工作票□电气二种工作票□电气继保工作票√热力机械工作票□仪控工作票□其它工作许可条件□动火工作票√脚手架√拆除保温□封堵打开□设置围栏□安全网□其它工作票编号修后目标:外观检查汽包内部分离器元件、筒体焊缝、管座角焊缝等,清理干净内部沉积物;校对水位计0位,确保水位计指示正确。质检点分布:W点工序质检内容15对汽包内部清扫进行清扫26人孔门密封件检查H点工序质检内容13.5开人孔,化学、生技等相关人员监督确认24.3进入汽包前,首先由化学监督人员进入检查腐蚀积渣及内部装置完整情况34.4金相、检修等其它人员进入检查48封闭汽包人孔门验收人员确认W点景江峰,丁志斌,张跃丰,王军昌,王同成H点王赵群陆军柴启华签字签字文件包签字方电厂方施工方(一式两份,电厂方项目专责人留存一份,另一份存文件包中。)Ⅰ期锅炉汽包检查检修文件包二修前准备卡(一)设备基本参数:上内半径837.5mm下内半径834.5mm上壁厚173mm下壁厚167mm总长度18040mm直段长15840mm总容积34m3中心标高56800mm正常水位中心线下110mm(零位)旋风分离器66个旋风分离器内径230mm工作压力18-20Mpa工作介质汽水(二)设备修前交底(包括上次检修遗留不符合项,设备运行暴露缺陷,历次检修教训)1.上次检修遗留不符合项:无2、设备运行暴露缺陷:无3、历次检修教训:1#锅炉汽包左侧人孔门曾经发生过泄漏现象,原因是人孔门垫片的内侧保持环未取下,停炉检修发现结合面有损坏;上次检修遗留不符合项:无(三)人员准备序号工作组成员姓名工种职责分工备注(四)工具准备(安全工器具、电动、液压、气动工具必须检验合格)序号工具名称规格数量单位检查结果及编号1梅花敲击扳手M461把□2大锤12LB1把□3一字改锥200mm1把□4轴流风机2台□5手电筒4.5V2把□6毛刷4"、1"1套□7簸萁1个□8梅花扳手M171把□9玻璃、胶皮管组件5m1套□10铜丝刷1把□Ⅰ期锅炉汽包检查检修文件包11扳手加长管1套□12行灯≤12V1套□(五)备品准备序号备品名称备品编号/规格数量单位检查结果1□人孔门垫片2个□2□人孔门螺栓、垫片4套□(六)材料准备序号材料名称数量检查结果以及备注1记号笔(白色油漆笔)1个□2胶皮7米3破布0.2Kg4金相砂纸180#4张5铅油25g6塑料布4m2(七)测量工具仪器准备序号量具名称/规格精度等级数量检查结果1塞尺公制100mm1把□2钢板尺500mm、150mm各1把□(八)图纸资料清单序号图纸名称图号检查结果备注1锅炉汽包安装、使用说明书□2集控运行规程(主机部分)□(九)危险源控制清单序号作业活动危险源可能导致的事故风险评价方法风险等级控制措施措施执行LECD1办理工作票设备未完全隔离人员伤害61161确保设备完全隔离。□2准备工器具工器具漏电、缺陷人员触电伤害,溅伤11771认真检查。□3打开人孔门、冷却工具使用不规范扳手脱扣伤人33191正确使用工具□Ⅰ期锅炉汽包检查检修文件包
