如果您无法下载资料,请参考说明:
1、部分资料下载需要金币,请确保您的账户上有足够的金币
2、已购买过的文档,再次下载不重复扣费
3、资料包下载后请先用软件解压,在使用对应软件打开

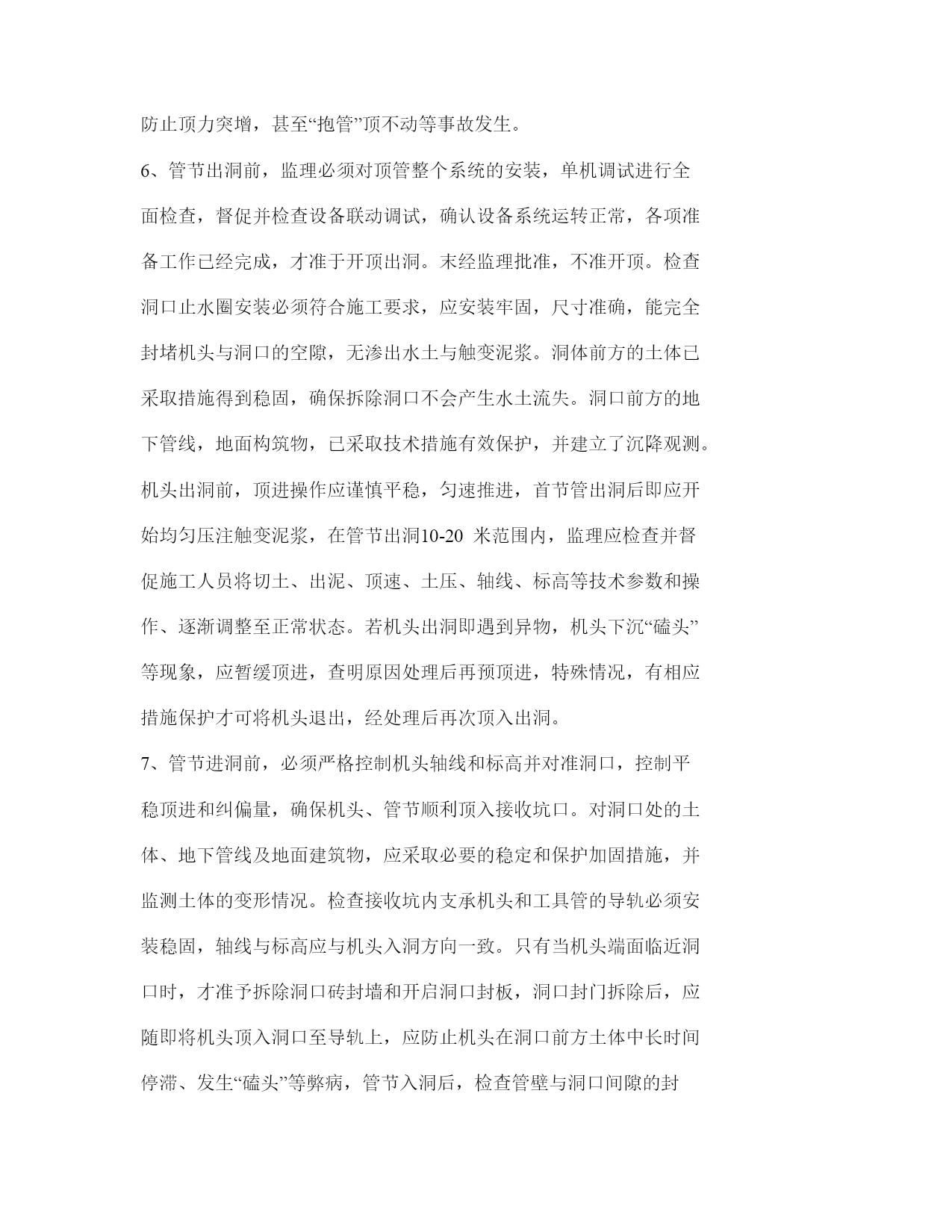

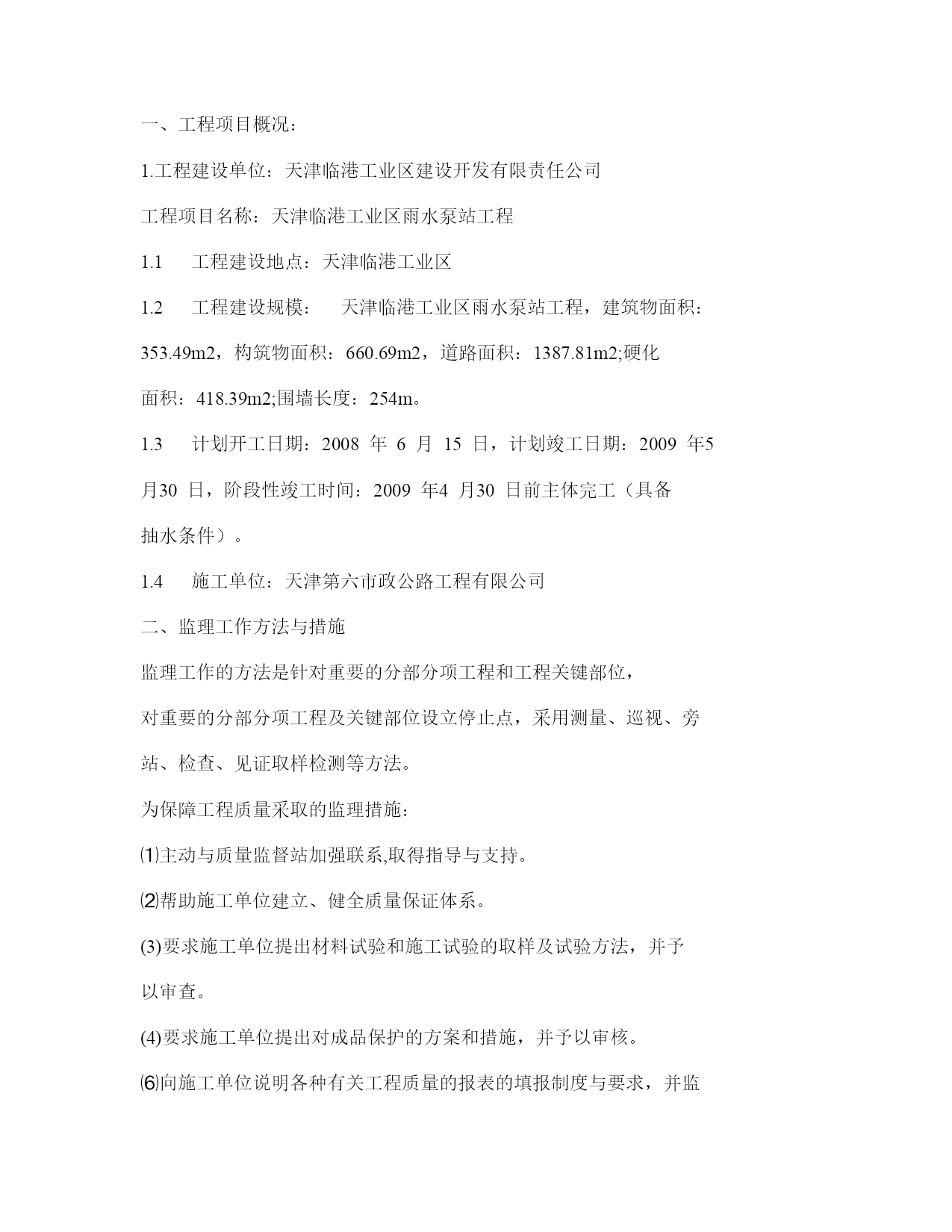

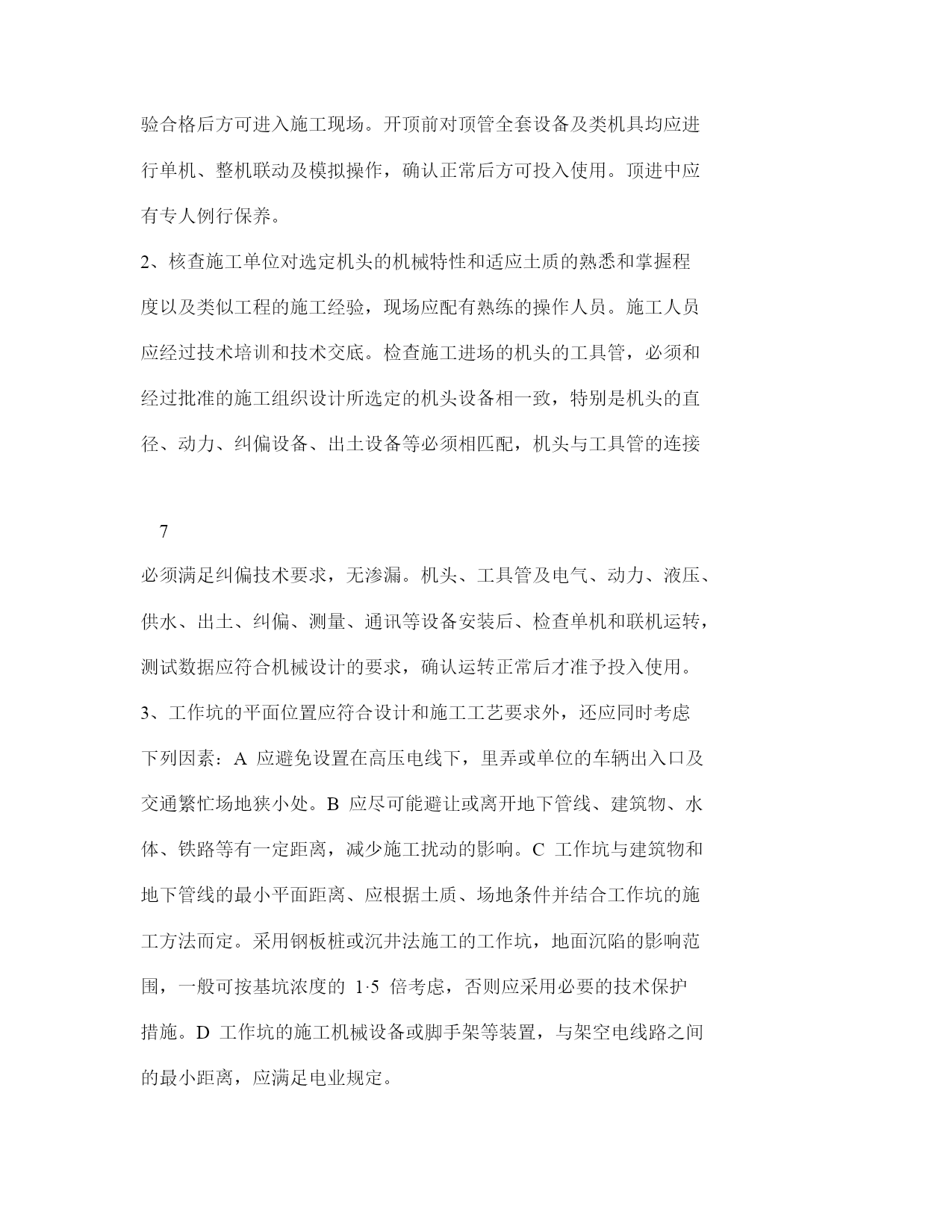

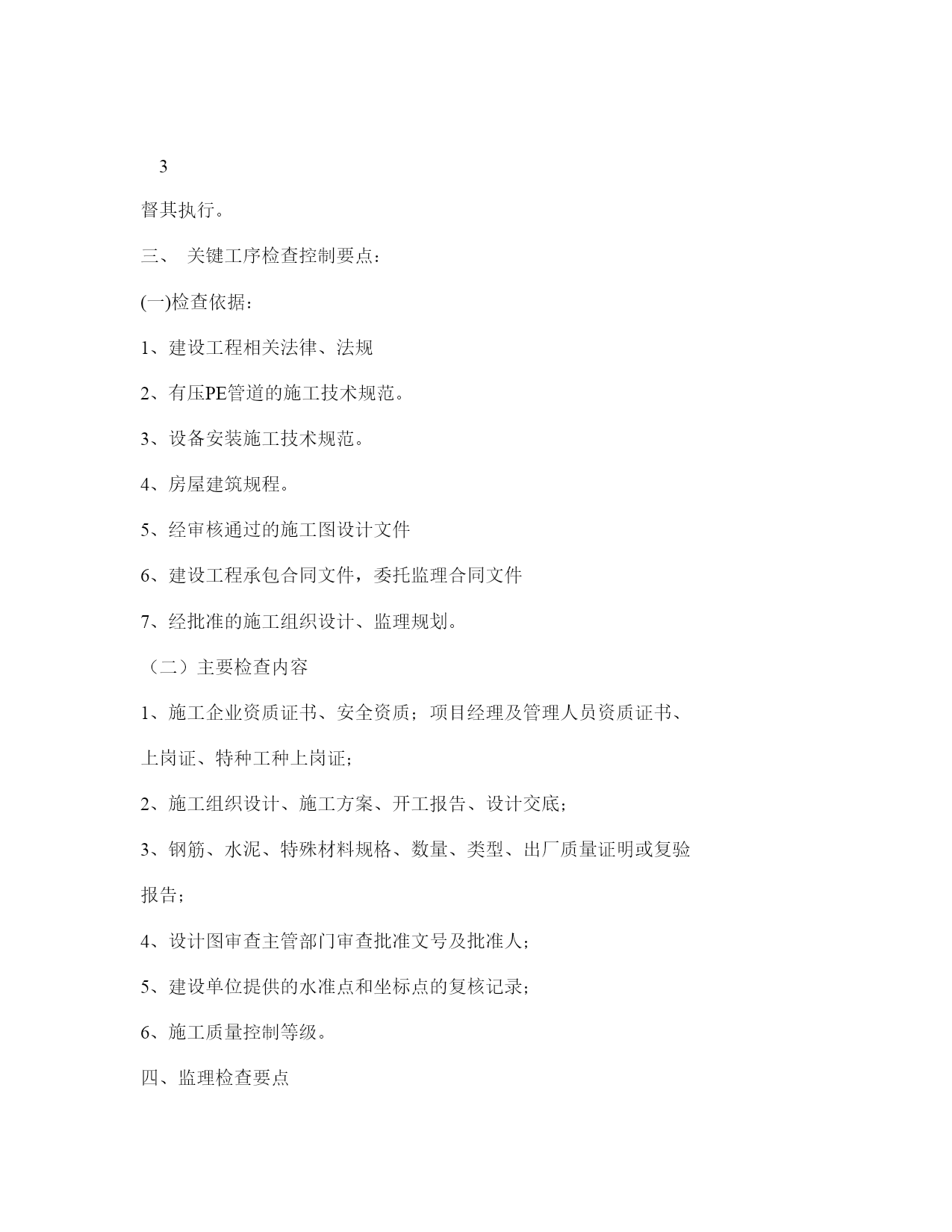

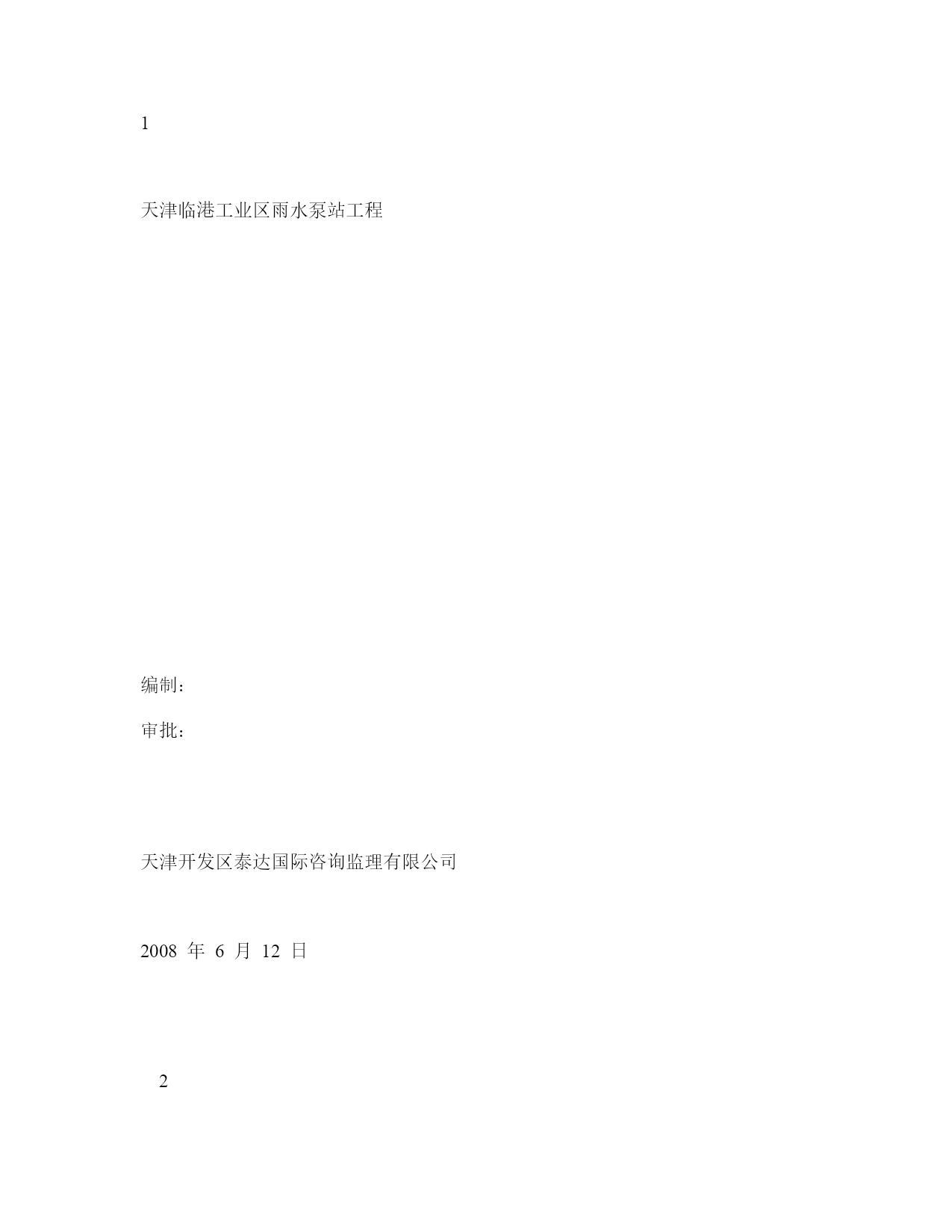

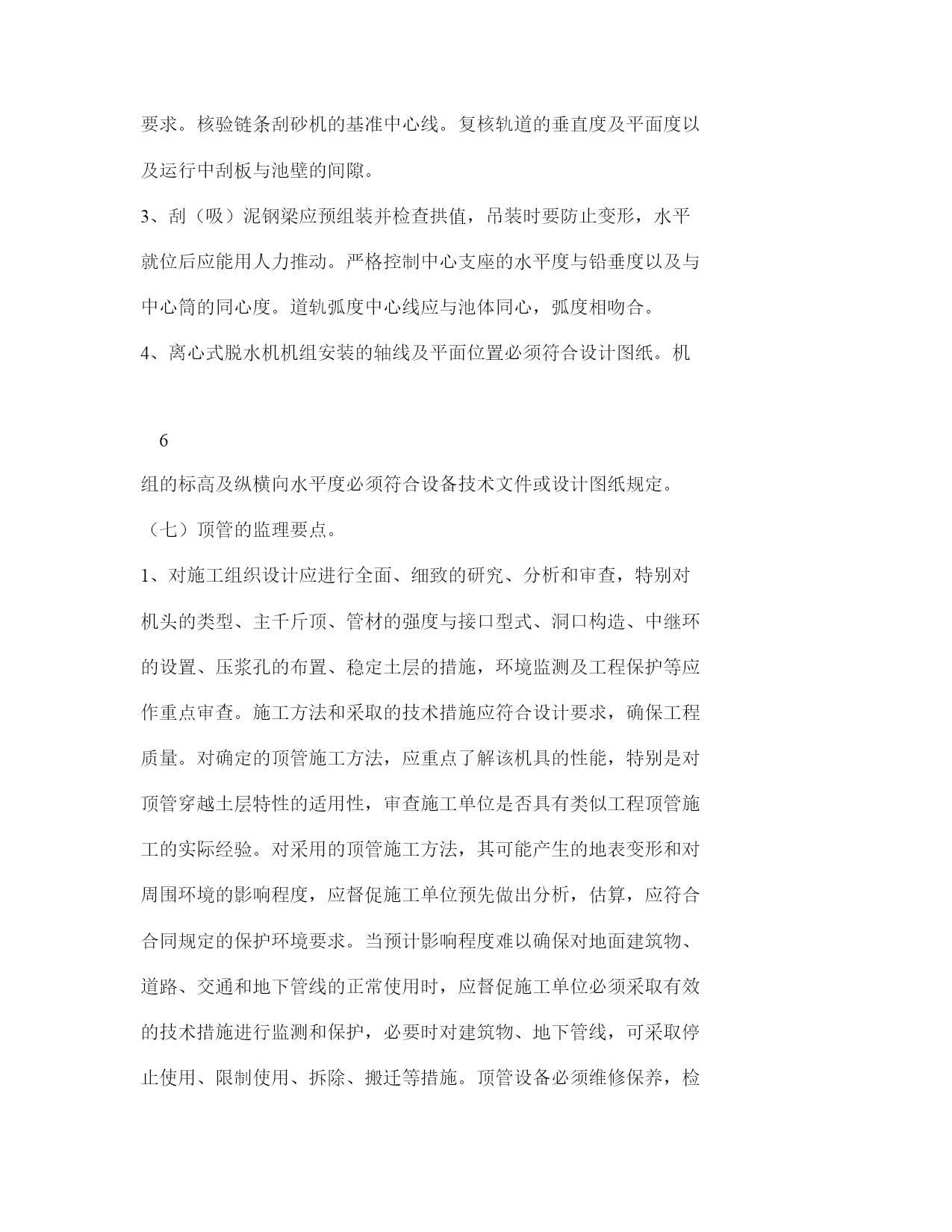

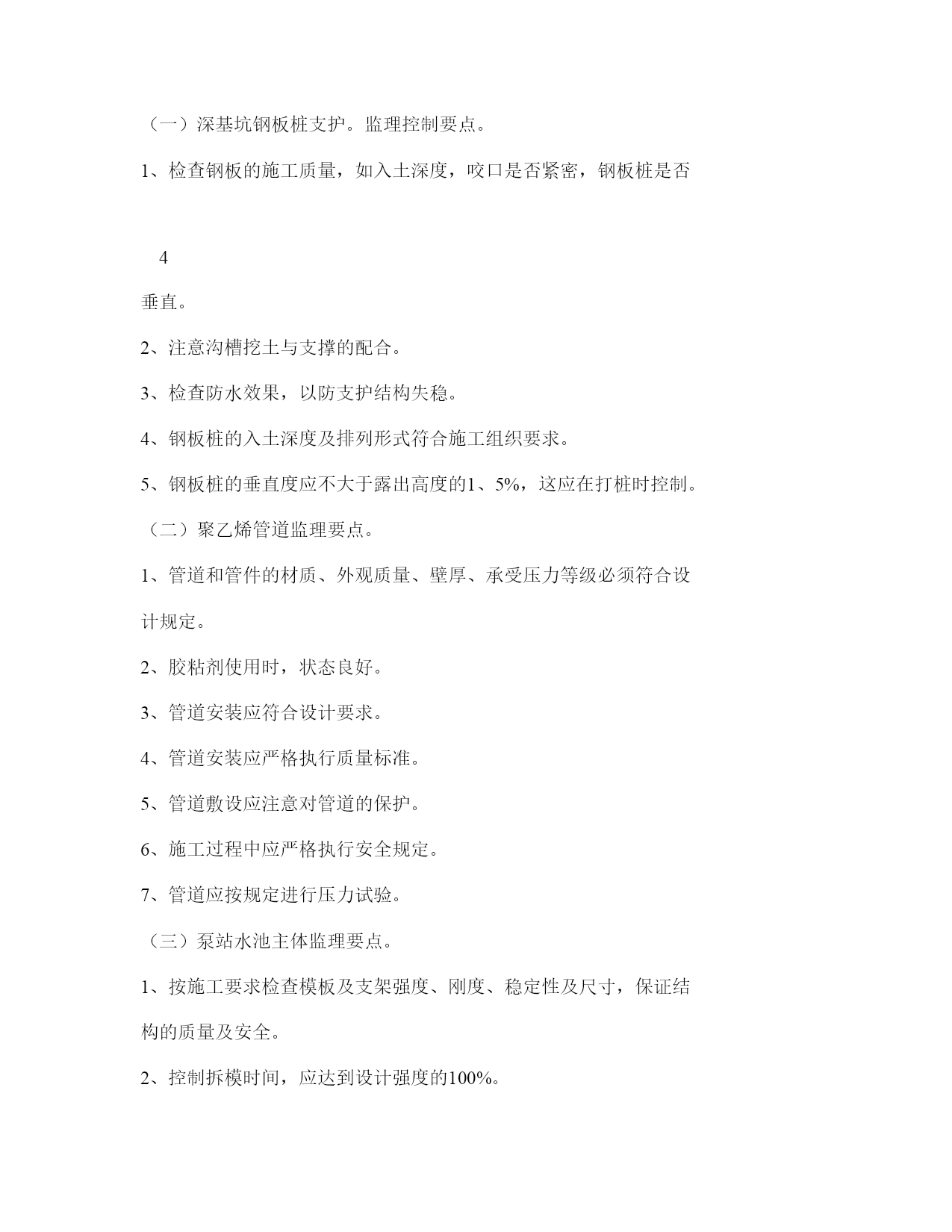

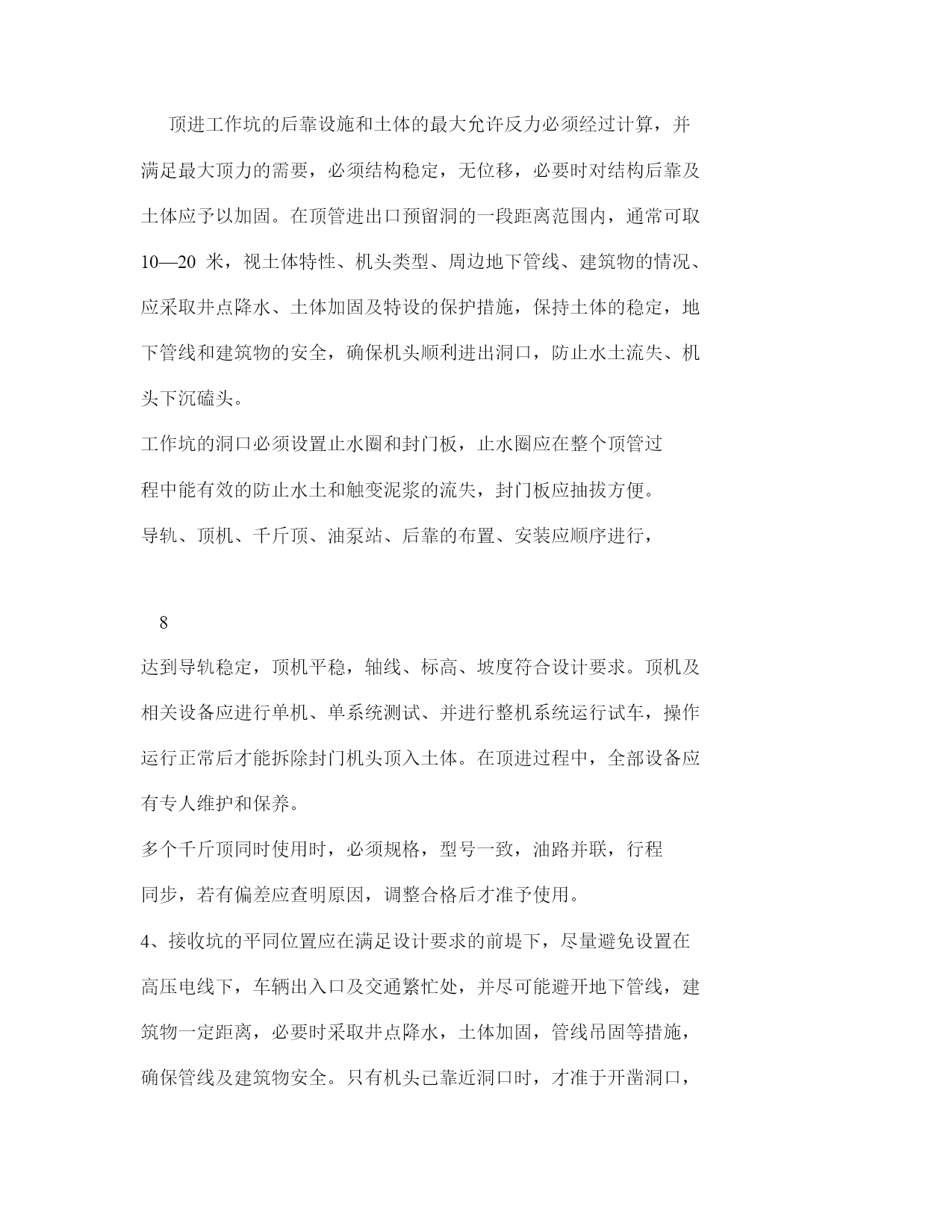

1天津临港工业区雨水泵站工程编制:审批:天津开发区泰达国际咨询监理有限公司2008年6月12日2一、工程项目概况:1.工程建设单位:天津临港工业区建设开发有限责任公司工程项目名称:天津临港工业区雨水泵站工程1.1工程建设地点:天津临港工业区1.2工程建设规模:天津临港工业区雨水泵站工程,建筑物面积:353.49m2,构筑物面积:660.69m2,道路面积:1387.81m2;硬化面积:418.39m2;围墙长度:254m。1.3计划开工日期:2008年6月15日,计划竣工日期:2009年5月30日,阶段性竣工时间:2009年4月30日前主体完工(具备抽水条件)。1.4施工单位:天津第六市政公路工程有限公司二、监理工作方法与措施监理工作的方法是针对重要的分部分项工程和工程关键部位,对重要的分部分项工程及关键部位设立停止点,采用测量、巡视、旁站、检查、见证取样检测等方法。为保障工程质量采取的监理措施:⑴主动与质量监督站加强联系,取得指导与支持。⑵帮助施工单位建立、健全质量保证体系。(3)要求施工单位提出材料试验和施工试验的取样及试验方法,并予以审查。(4)要求施工单位提出对成品保护的方案和措施,并予以审核。⑹向施工单位说明各种有关工程质量的报表的填报制度与要求,并监3督其执行。三、关键工序检查控制要点:(一)检查依据:1、建设工程相关法律、法规2、有压PE管道的施工技术规范。3、设备安装施工技术规范。4、房屋建筑规程。5、经审核通过的施工图设计文件6、建设工程承包合同文件,委托监理合同文件7、经批准的施工组织设计、监理规划。(二)主要检查内容1、施工企业资质证书、安全资质;项目经理及管理人员资质证书、上岗证、特种工种上岗证;2、施工组织设计、施工方案、开工报告、设计交底;3、钢筋、水泥、特殊材料规格、数量、类型、出厂质量证明或复验报告;4、设计图审查主管部门审查批准文号及批准人;5、建设单位提供的水准点和坐标点的复核记录;6、施工质量控制等级。四、监理检查要点(一)深基坑钢板桩支护。监理控制要点。1、检查钢板的施工质量,如入土深度,咬口是否紧密,钢板桩是否4垂直。2、注意沟槽挖土与支撑的配合。3、检查防水效果,以防支护结构失稳。4、钢板桩的入土深度及排列形式符合施工组织要求。5、钢板桩的垂直度应不大于露出高度的1、5%,这应在打桩时控制。(二)聚乙烯管道监理要点。1、管道和管件的材质、外观质量、壁厚、承受压力等级必须符合设计规定。2、胶粘剂使用时,状态良好。3、管道安装应符合设计要求。4、管道安装应严格执行质量标准。5、管道敷设应注意对管道的保护。6、施工过程中应严格执行安全规定。7、管道应按规定进行压力试验。(三)泵站水池主体监理要点。1、按施工要求检查模板及支架强度、刚度、稳定性及尺寸,保证结构的质量及安全。2、控制拆模时间,应达到设计强度的100%。3、认真做好隐蔽验收,对钢筋、预埋件、预留孔、止水带、变形缝等要仔细检查。4、监控大体积砼的浇筑工艺,预防施工裂缝产生。(四)泵房的监理要点51、按常规监理砼工程。2、监控安装水泵和电机的预留孔位置。3、关注施工缝的处理。4、加强对结构物的沉降观测。(五)满水试验监理要点1、检查水池是否具备满水试验条件。2、检查满水试验准备情况。3、控制充水速度及两次充水间隔时间。4、据每次充水24小时后的水位下降值,计算渗水量是否过大,若过大需做处理。5、检查渗水量测量的间隔时间。(六)机电设备安装监理要点。1、监控机组安装标高及角度,格栅片的平整顿度必须拉直线复核。道轨的直线度及两导轨的间距以及导轨与格栅片平面之间的相对间距均需枋验。2、复查链条刮砂机的链条间距、孔径、链条的齿形等必须符合设计要求。核验链条刮砂机的基准中心线。复核轨道的垂直度及平面度以及运行中刮板与池壁的间隙。3、刮(吸)泥钢梁应预组装并检查拱值,吊装时要防止变形,水平就位后应能用人力推动。严格控制中心支座的水平度与铅垂度以及与中心筒的同心度。道轨弧度中心线应与池体同心,弧度相吻合。4、离心式脱水机机组安装的轴线及平面位置必须符合设计图纸。机6组的标高及纵横向水平度必须符合设备技术文件或设计图纸规定。(七)顶管的监理要点。1、对施工组织设计应进行全面
