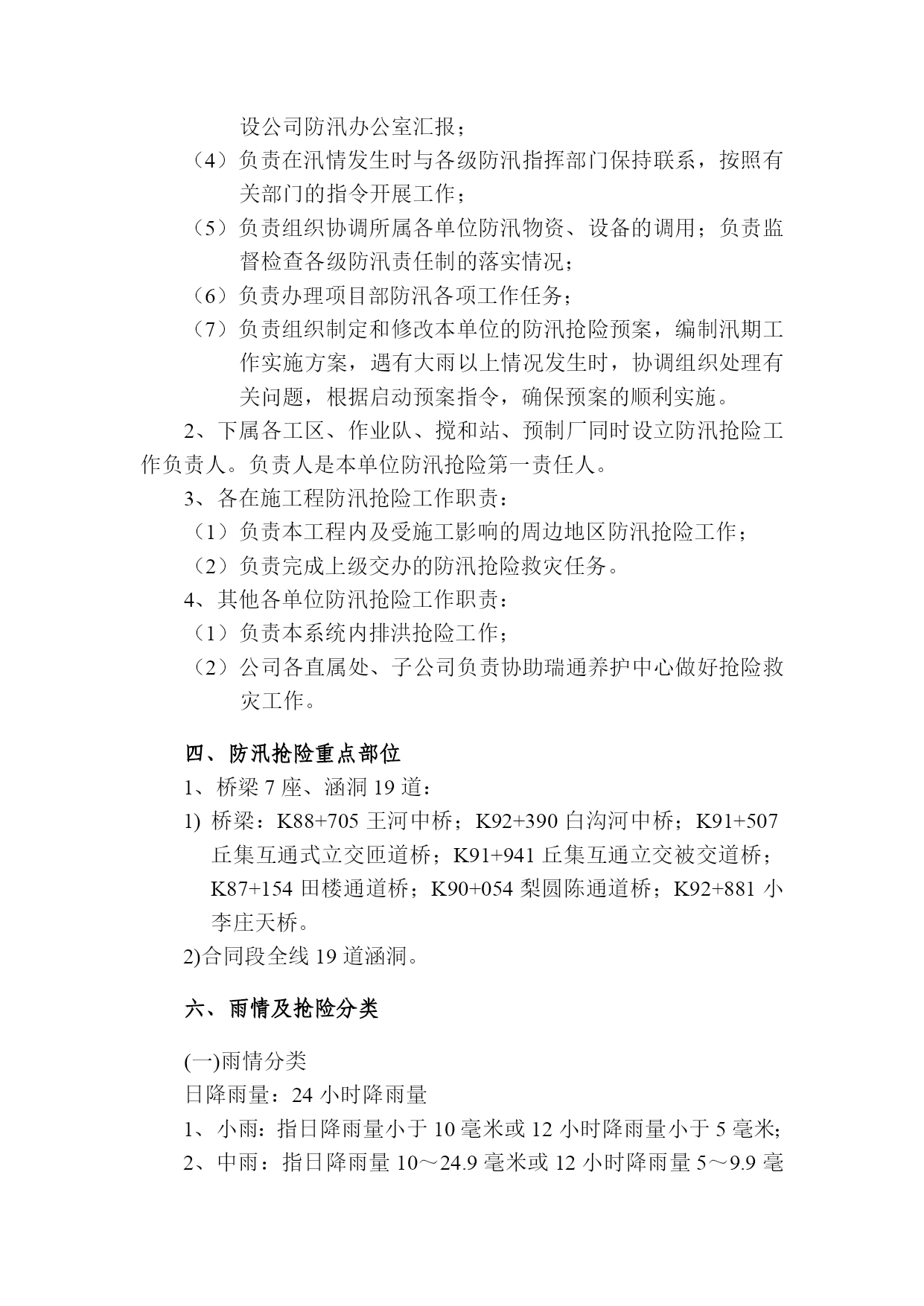

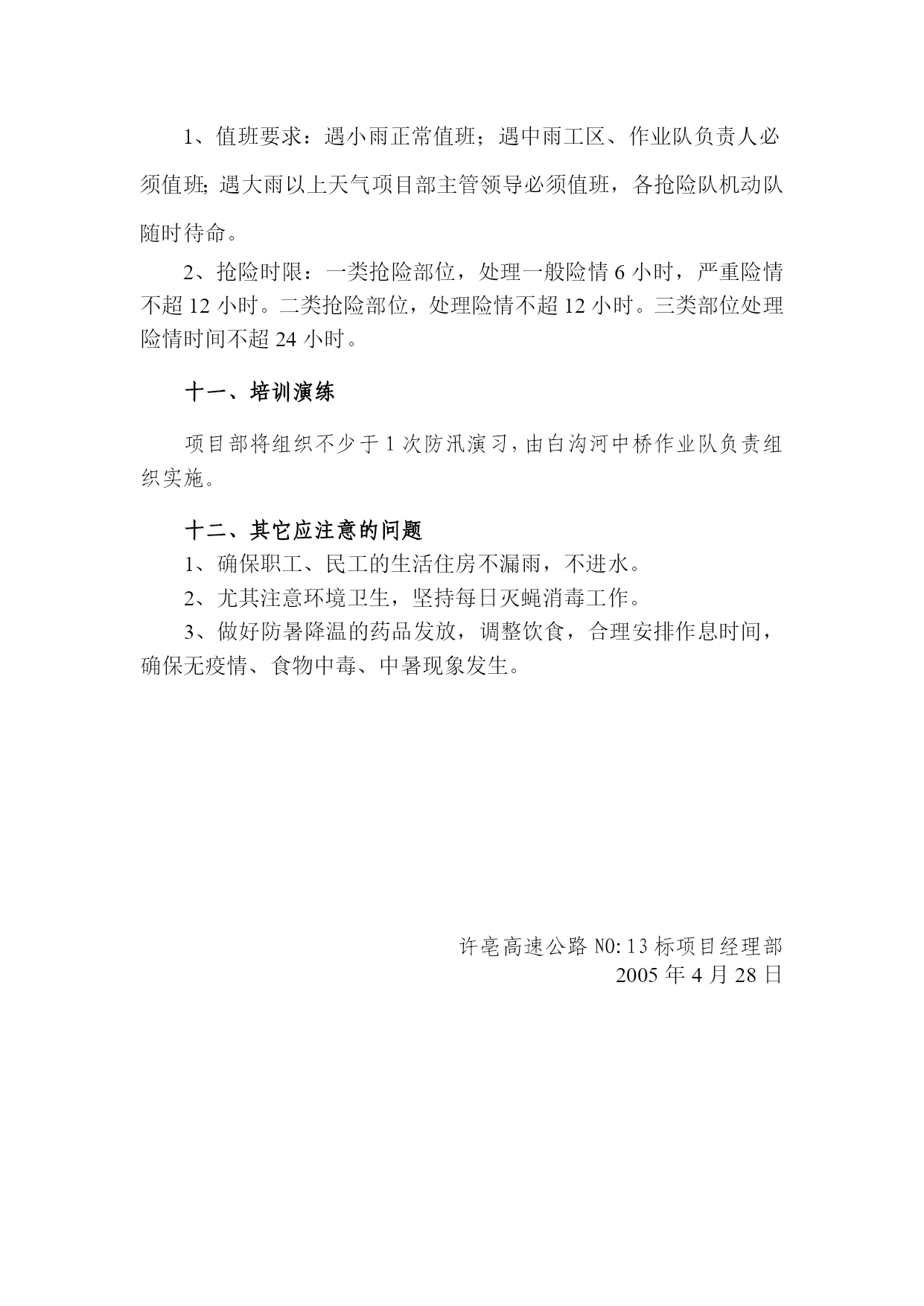

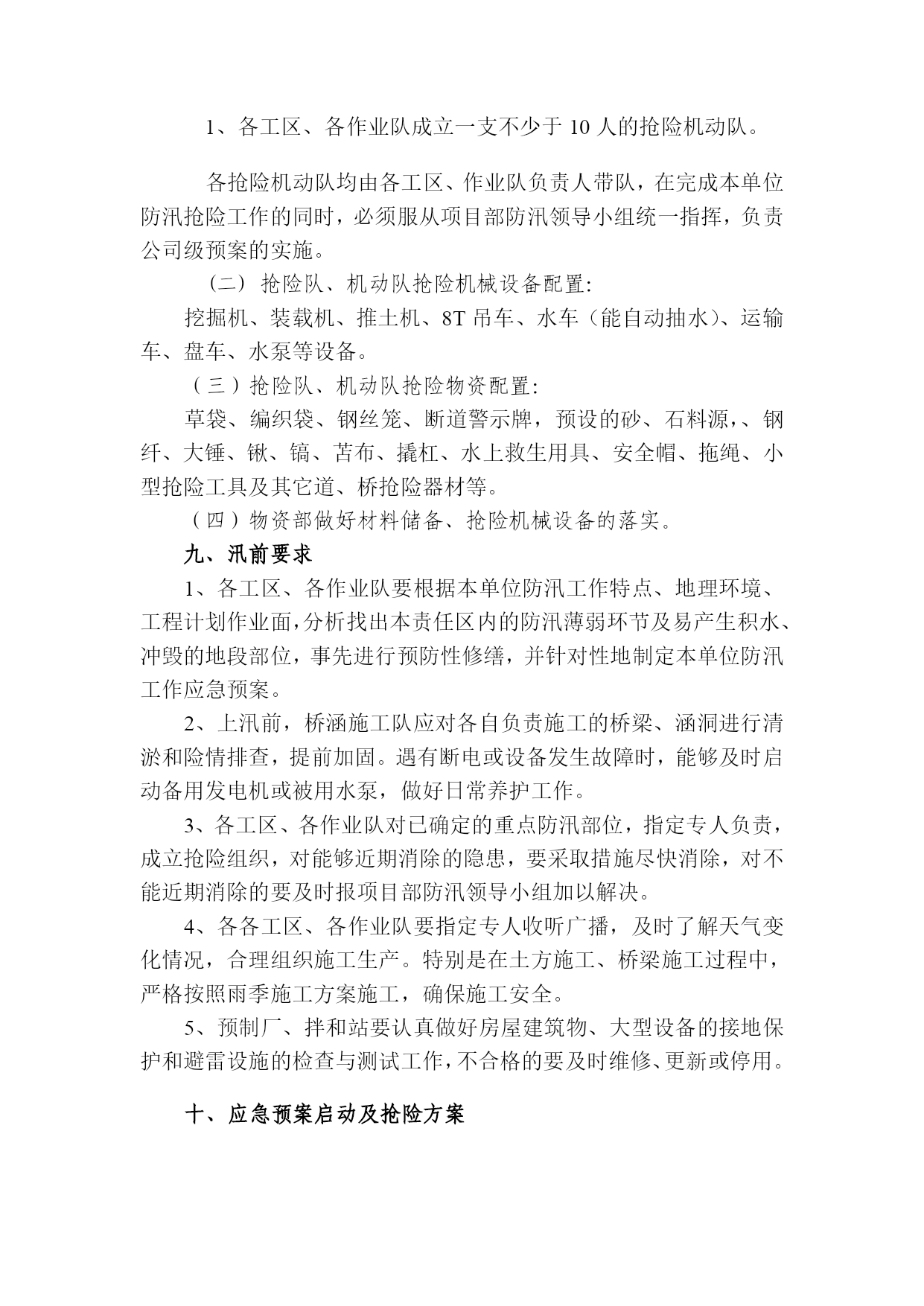

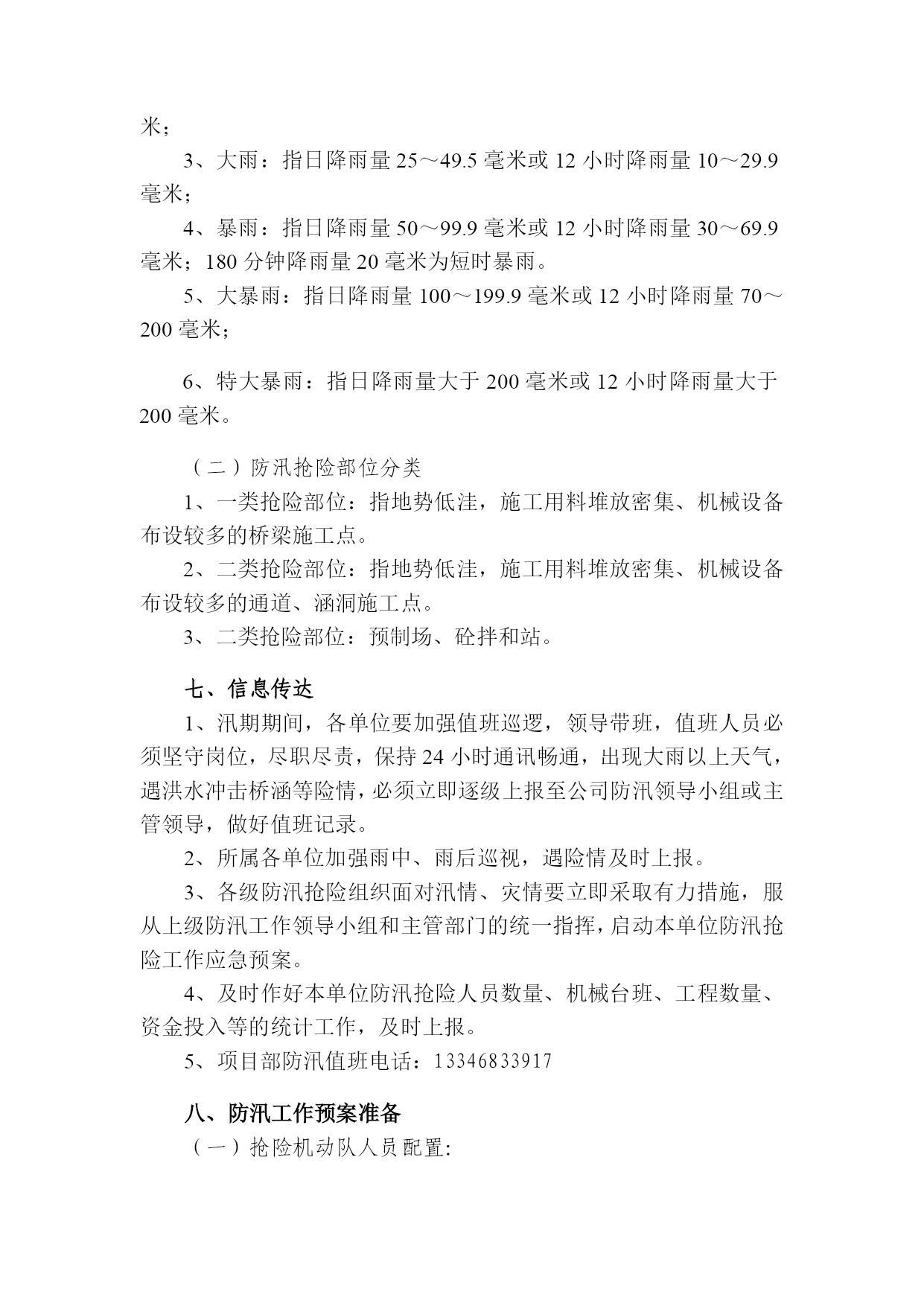

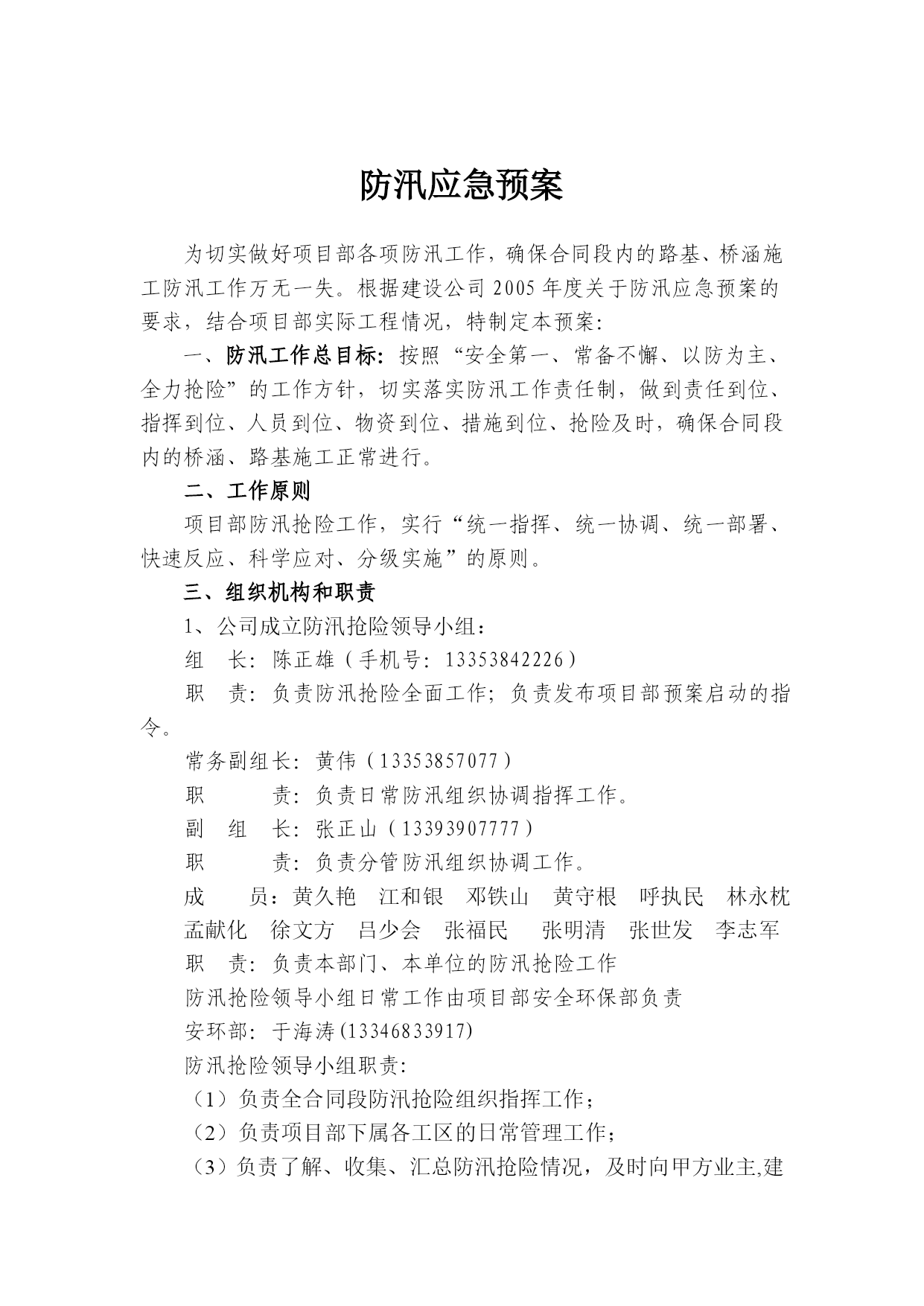

许亳高速公路鹿邑段No.13合同段防汛应急预案中国有色金属工业第六冶全建设公司许亳高速公路No.13合同段项目经理部2005年4月28日防汛应急预案为切实做好项目部各项防汛工作,确保合同段内的路基、桥涵施工防汛工作万无一失。根据建设公司2005年度关于防汛应急预案的要求,结合项目部实际工程情况,特制定本预案:一、防汛工作总目标:按照“安全第一、常备不懈、以防为主、全力抢险”的工作方针,切实落实防汛工作责任制,做到责任到位、指挥到位、人员到位、物资到位、措施到位、抢险及时,确保合同段内的桥涵、路基施工正常进行。二、工作原则项目部防汛抢险工作,实行“统一指挥、统一协调、统一部署、快速反应、科学应对、分级实施”的原则。三、组织机构和职责1、公司成立防汛抢险领导小组:组长:陈正雄(手机号:13353842226)职责:负责防汛抢险全面工作;负责发布项目部预案启动的指令。常务副组长:黄伟(13353857077)职责:负责日常防汛组织协调指挥工作。副组长:张正山(13393907777)职责:负责分管防汛组织协调工作。成员:黄久艳江和银邓铁山黄守根呼执民林永枕孟献化徐文方吕少会张福民张明清张世发李志军职责:负责本部门、本单位的防汛抢险工作防汛抢险领导小组日常工作由项目部安全环保部负责安环部:于海涛(13346833917)防汛抢险领导小组职责:(1)负责全合同段防汛抢险组织指挥工作;(2)负责项目部下属各工区的日常管理工作;(3)负责了解、收集、汇总防汛抢险情况,及时向甲方业主,建设公司防汛办公室汇报;(4)负责在汛情发生时与各级防汛指挥部门保持联系,按照有关部门的指令开展工作;(5)负责组织协调所属各单位防汛物资、设备的调用;负责监督检查各级防汛责任制的落实情况;(6)负责办理项目部防汛各项工作任务;(7)负责组织制定和修改本单位的防汛抢险预案,编制汛期工作实施方案,遇有大雨以上情况发生时,协调组织处理有关问题,根据启动预案指令,确保预案的顺利实施。2、下属各工区、作业队、搅和站、预制厂同时设立防汛抢险工作负责人。负责人是本单位防汛抢险第一责任人。3、各在施工程防汛抢险工作职责:(1)负责本工程内及受施工影响的周边地区防汛抢险工作;(2)负责完成上级交办的防汛抢险救灾任务。4、其他各单位防汛抢险工作职责:(1)负责本系统内排洪抢险工作;(2)公司各直属处、子公司负责协助瑞通养护中心做好抢险救灾工作。四、防汛抢险重点部位1、桥梁7座、涵洞19道:桥梁:K88+705王河中桥;K92+390白沟河中桥;K91+507丘集互通式立交匝道桥;K91+941丘集互通立交被交道桥;K87+154田楼通道桥;K90+054梨圆陈通道桥;K92+881小李庄天桥。2)合同段全线19道涵洞。六、雨情及抢险分类(一)雨情分类日降雨量:24小时降雨量1、小雨:指日降雨量小于10毫米或12小时降雨量小于5毫米;2、中雨:指日降雨量10~24.9毫米或12小时降雨量5~9.9毫米;3、大雨:指日降雨量25~49.5毫米或12小时降雨量10~29.9毫米;4、暴雨:指日降雨量50~99.9毫米或12小时降雨量30~69.9毫米;180分钟降雨量20毫米为短时暴雨。5、大暴雨:指日降雨量100~199.9毫米或12小时降雨量70~200毫米;6、特大暴雨:指日降雨量大于200毫米或12小时降雨量大于200毫米。(二)防汛抢险部位分类1、一类抢险部位:指地势低洼,施工用料堆放密集、机械设备布设较多的桥梁施工点。2、二类抢险部位:指地势低洼,施工用料堆放密集、机械设备布设较多的通道、涵洞施工点。3、二类抢险部位:预制场、砼拌和站。七、信息传达1、汛期期间,各单位要加强值班巡逻,领导带班,值班人员必须坚守岗位,尽职尽责,保持24小时通讯畅通,出现大雨以上天气,遇洪水冲击桥涵等险情,必须立即逐级上报至公司防汛领导小组或主管领导,做好值班记录。2、所属各单位加强雨中、雨后巡视,遇险情及时上报。3、各级防汛抢险组织面对汛情、灾情要立即采取有力措施,服从上级防汛工作领导小组和主管部门的统一指挥,启动本单位防汛抢险工作应急预案。4、及时作好本单位防汛抢险人员数量、机械台班、工程数量、资金投入等的统计工作,及时上报。5、项目部防汛值班电话:13346833917八、防汛工作预案准备(一)抢险机动队人员配置:1、各工区、各作业队成立一支不少于10人的抢险机动队。各抢险机动队均由各工区、作业队负责人带队,在完成本单位防汛抢险工作的同时,必须服从项目部防汛领导小组统一指挥,负责公司级预案的实施。(二)抢险队、机动队抢险机械设备配
