如果您无法下载资料,请参考说明:
1、部分资料下载需要金币,请确保您的账户上有足够的金币
2、已购买过的文档,再次下载不重复扣费
3、资料包下载后请先用软件解压,在使用对应软件打开

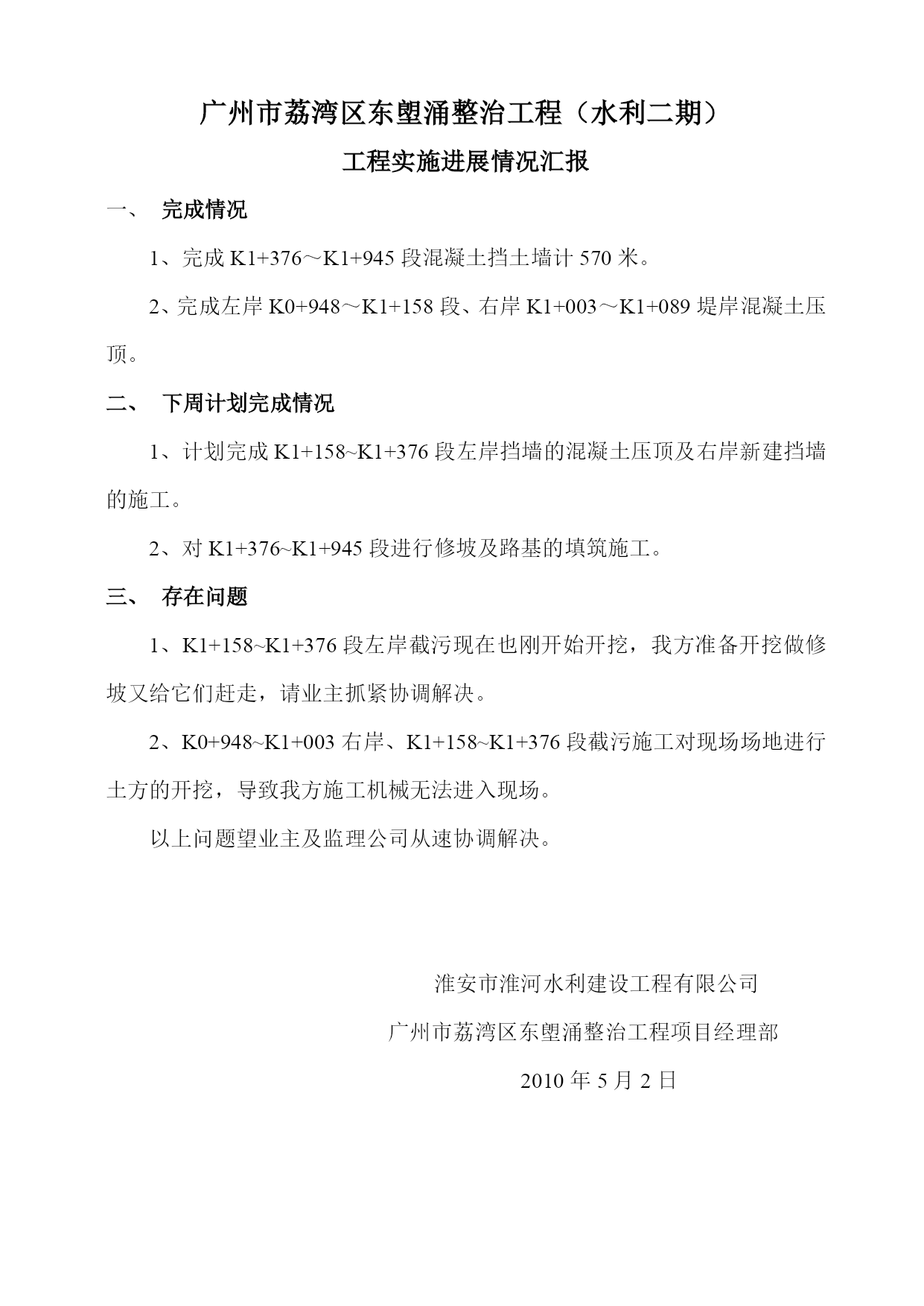

广州市荔湾区东塱涌整治工程(水利二期)工程实施进展情况汇报完成情况1、完成K1+376~K1+945段混凝土挡土墙计570米。2、完成左岸K0+948~K1+158段、右岸K1+003~K1+089堤岸混凝土压顶。下周计划完成情况1、计划完成K1+158~K1+376段左岸挡墙的混凝土压顶及右岸新建挡墙的施工。2、对K1+376~K1+945段进行修坡及路基的填筑施工。存在问题1、K1+158~K1+376段左岸截污现在也刚开始开挖,我方准备开挖做修坡又给它们赶走,请业主抓紧协调解决。2、K0+948~K1+003右岸、K1+158~K1+376段截污施工对现场场地进行土方的开挖,导致我方施工机械无法进入现场。以上问题望业主及监理公司从速协调解决。淮安市淮河水利建设工程有限公司广州市荔湾区东塱涌整治工程项目经理部2010年5月2日
