如果您无法下载资料,请参考说明:
1、部分资料下载需要金币,请确保您的账户上有足够的金币
2、已购买过的文档,再次下载不重复扣费
3、资料包下载后请先用软件解压,在使用对应软件打开

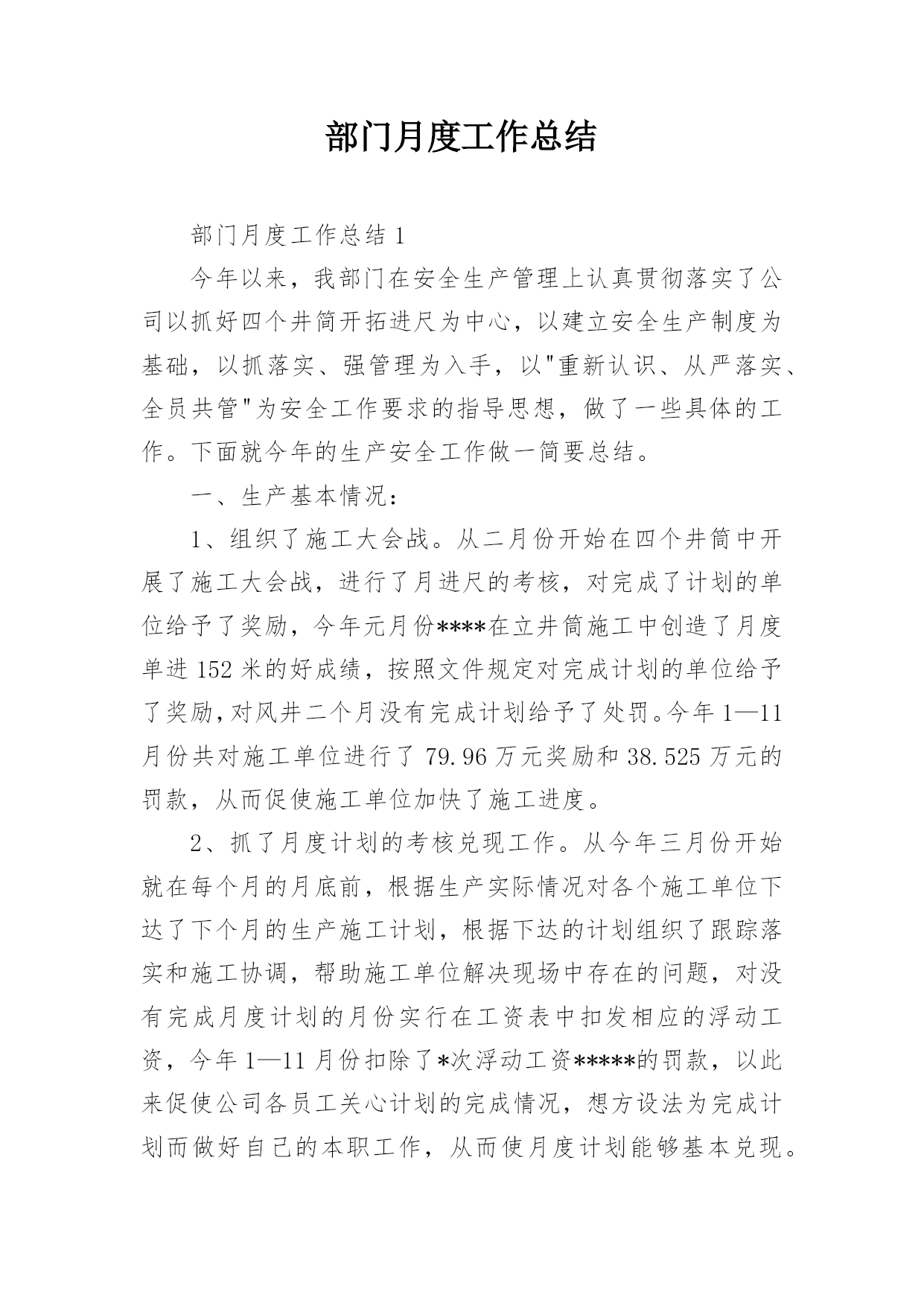

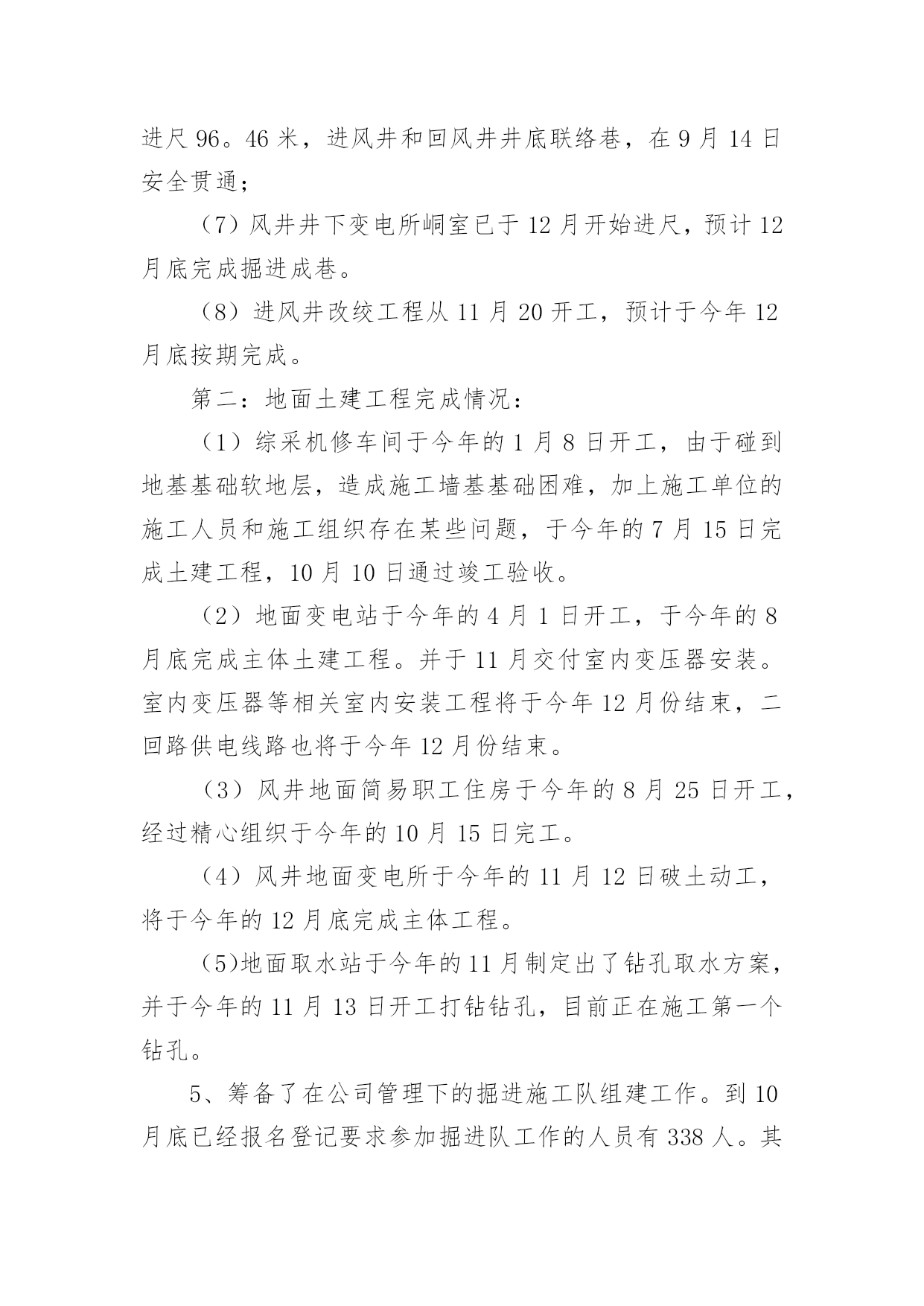

部门月度工作总结部门月度工作总结1今年以来,我部门在安全生产管理上认真贯彻落实了公司以抓好四个井简开拓进尺为中心,以建立安全生产制度为基础,以抓落实、强管理为入手,以"重新认识、从严落实、全员共管"为安全工作要求的指导思想,做了一些具体的工作。下面就今年的生产安全工作做一简要总结。一、生产基本情况:1、组织了施工大会战。从二月份开始在四个井筒中开展了施工大会战,进行了月进尺的考核,对完成了计划的单位给予了奖励,今年元月份****在立井筒施工中创造了月度单进152米的好成绩,按照文件规定对完成计划的单位给予了奖励,对风井二个月没有完成计划给予了处罚。今年1—11月份共对施工单位进行了79.96万元奖励和38.525万元的罚款,从而促使施工单位加快了施工进度。2、抓了月度计划的考核兑现工作。从今年三月份开始就在每个月的月底前,根据生产实际情况对各个施工单位下达了下个月的生产施工计划,根据下达的计划组织了跟踪落实和施工协调,帮助施工单位解决现场中存在的问题,对没有完成月度计划的月份实行在工资表中扣发相应的浮动工资,今年1—11月份扣除了*次浮动工资*****的罚款,以此来促使公司各员工关心计划的完成情况,想方设法为完成计划而做好自己的本职工作,从而使月度计划能够基本兑现。通过月度计划的考核,使公司的年度工作目标得以兑现。3、抓了生产调度工作管理。今年五月我们根据公司的实际情况制定下发了**公司生产调度管理制度,明确了各施工单位和公司各员工生产调度方面的工作职责,规定了工作汇报程序和奖惩办法,使生产调度工作初步进入了制度化管理,每天按时填报出反映生产安全真实情况的施工日报表,供各级领导掌握公司的生产情况,指导安全生产工作起到了有效的作用。4、在原每周一公司中层管理人员碰头会的基础上,下发了关于强化调度会的工作通知。规定了公司有关人员每天定期定时参加调度会,规定了调度会会上解决的工作内容,使每天的工作有了很好的协调,同时还定期每周一召开了各施工项目部负责人参加的安全生产工作协调会议,协调解决了工作中的问题,促使了公司工作的'正常运行。5、深入现场了解情况,精心组织快速施工。第一:掘进进尺完成情况:今年1—11月份共掘进进尺3087。21米,其中:(1)主井筒进尺827。3米,在10月5日到底;(2)副进筒进尺905、98米,在10月31日到底;(3)主副井井底车场及马头门和联络巷共进尺182、36米,主副井井底联络巷在10月13日安全贯通;(4)进风井井筒进尺527。35米,在8月3日到底;(5)回风井井筒进尺401、75米,在6月28日到底;(6)进风井和回风井井井底车场及马头门和联络巷共进尺96。46米,进风井和回风井井底联络巷,在9月14日安全贯通;(7)风井井下变电所峒室已于12月开始进尺,预计12月底完成掘进成巷。(8)进风井改绞工程从11月20开工,预计于今年12月底按期完成。第二:地面土建工程完成情况:(1)综采机修车间于今年的1月8日开工,由于碰到地基基础软地层,造成施工墙基基础困难,加上施工单位的施工人员和施工组织存在某些问题,于今年的7月15日完成土建工程,10月10日通过竣工验收。(2)地面变电站于今年的4月1日开工,于今年的8月底完成主体土建工程。并于11月交付室内变压器安装。室内变压器等相关室内安装工程将于今年12月份结束,二回路供电线路也将于今年12月份结束。(3)风井地面简易职工住房于今年的8月25日开工,经过精心组织于今年的10月15日完工。(4)风井地面变电所于今年的11月12日破土动工,将于今年的12月底完成主体工程。(5)地面取水站于今年的11月制定出了钻孔取水方案,并于今年的11月13日开工打钻钻孔,目前正在施工第一个钻孔。5、筹备了在公司管理下的掘进施工队组建工作。到10月底已经报名登记要求参加掘进队工作的人员有338人。其中:掘进工178人,瓦斯员、放炮员、防突效检工、抽放工31人,井下电钳工、钉道工34人,地面配电工、绞车司机、锅炉工、充电工95人。部门月度工作总结220xx年11月我有幸进入了深圳市众誉科技有限公司这个大家庭,到现在已有一年多时间了,作为公司的一名员工,我深深的感到公司的蓬勃发展和全体同仁热气、拼搏、向上的精神。为做好工作,在公司领导和同事的支持帮助下,不断的提高和锻炼自己,熟悉了自己区域的工作,回顾过去历程感慨颇多。到我们众誉公司后,同事间相处很融洽,对具体业务流程熟悉后要胜任工作需要领导多多指导,眼看20xx年即将成为过去,回顾这一年多时间,现将我这段时间来的工作总结汇报如下:第一,工作总结汇报进公司以来为止20xx年12月30号共有合作往来总回款销售额为RMB:..,还有..未收。共有合作往来总客户开发数量..个,其中有..个未返单,..个正常下单,..个还在试用
