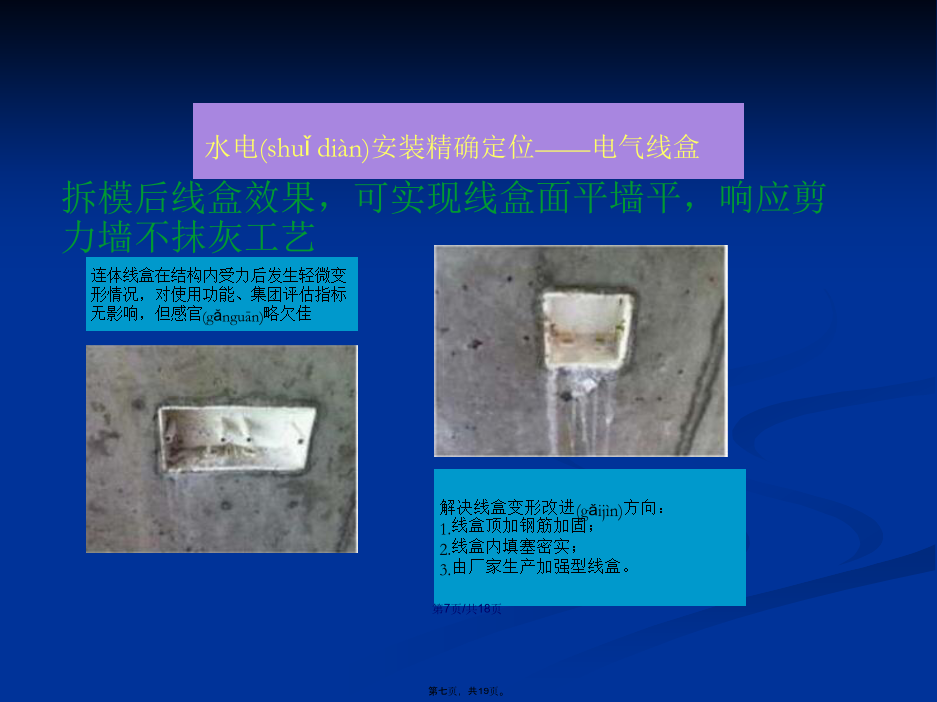

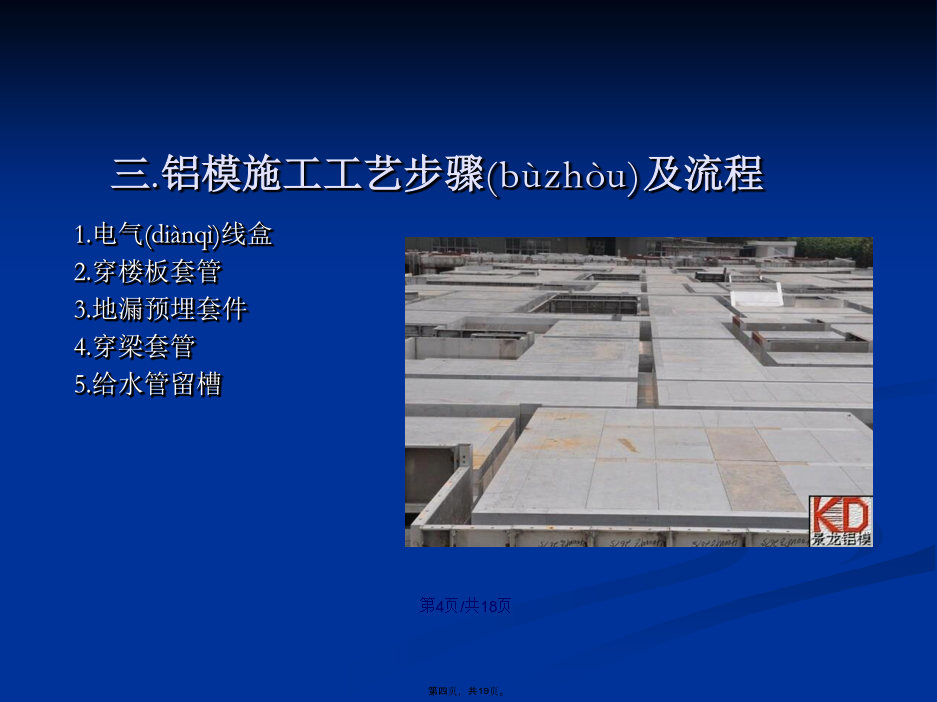

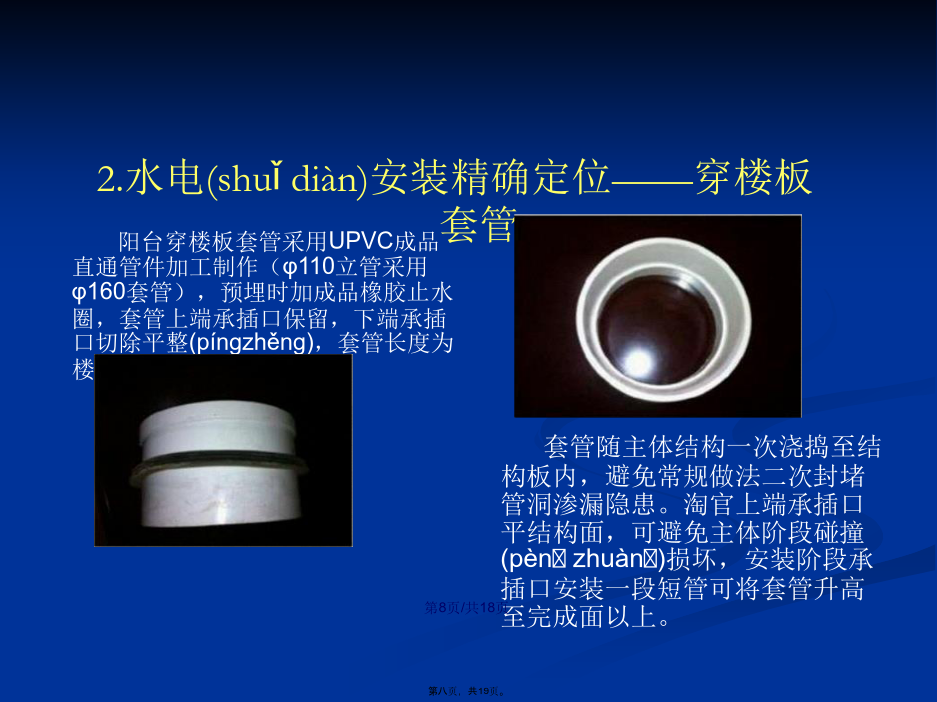

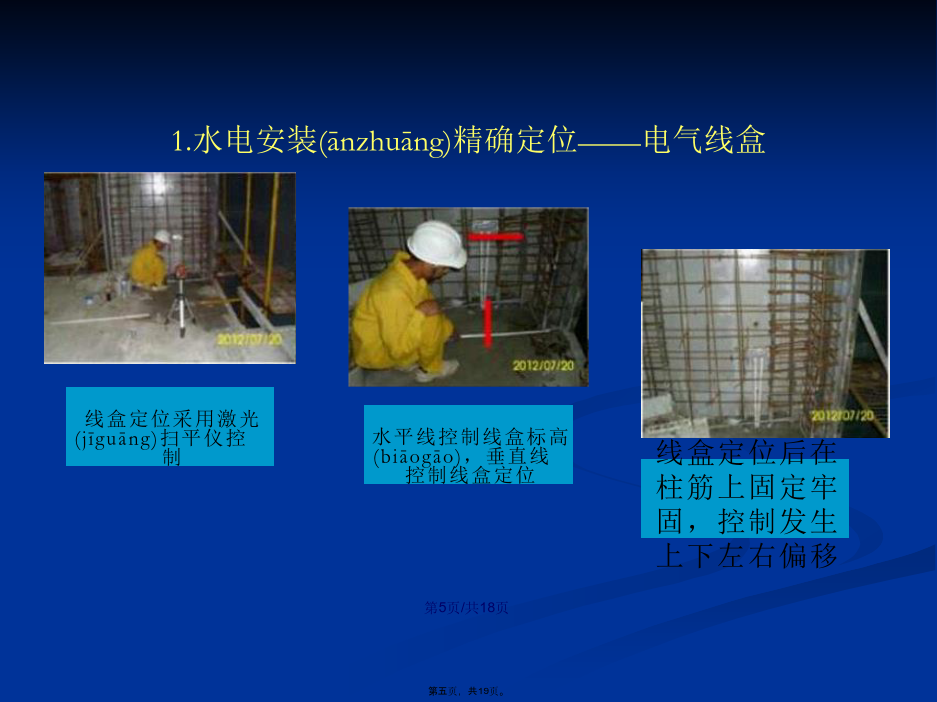

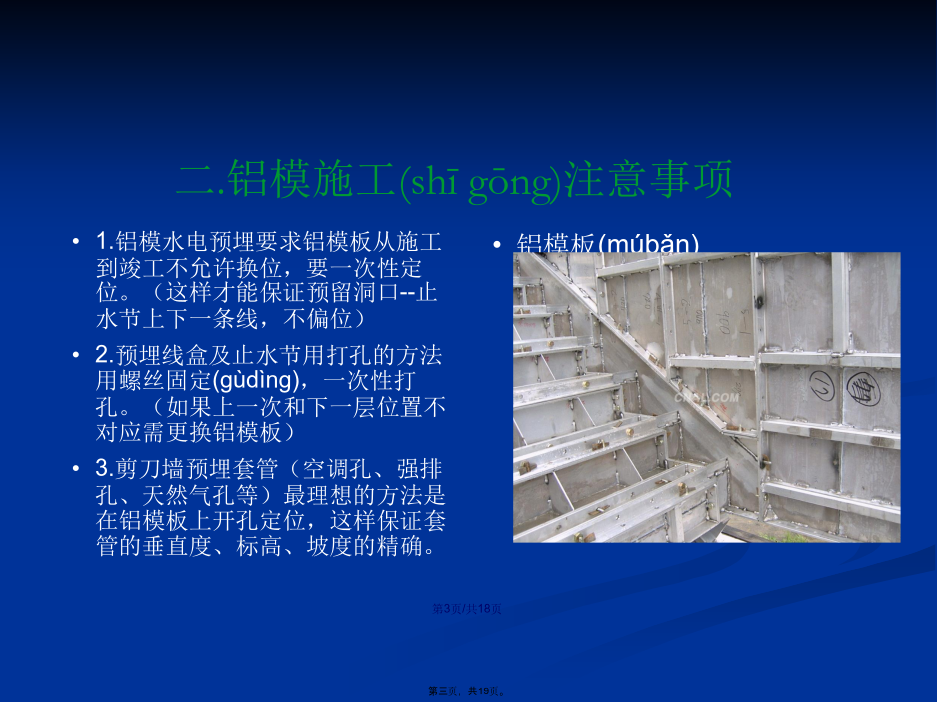

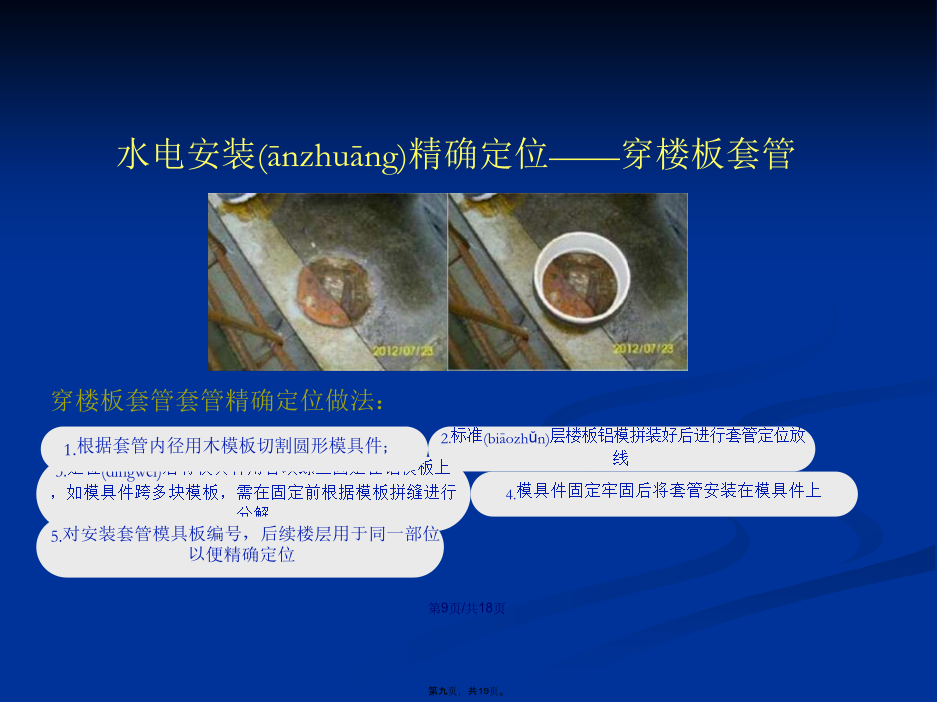

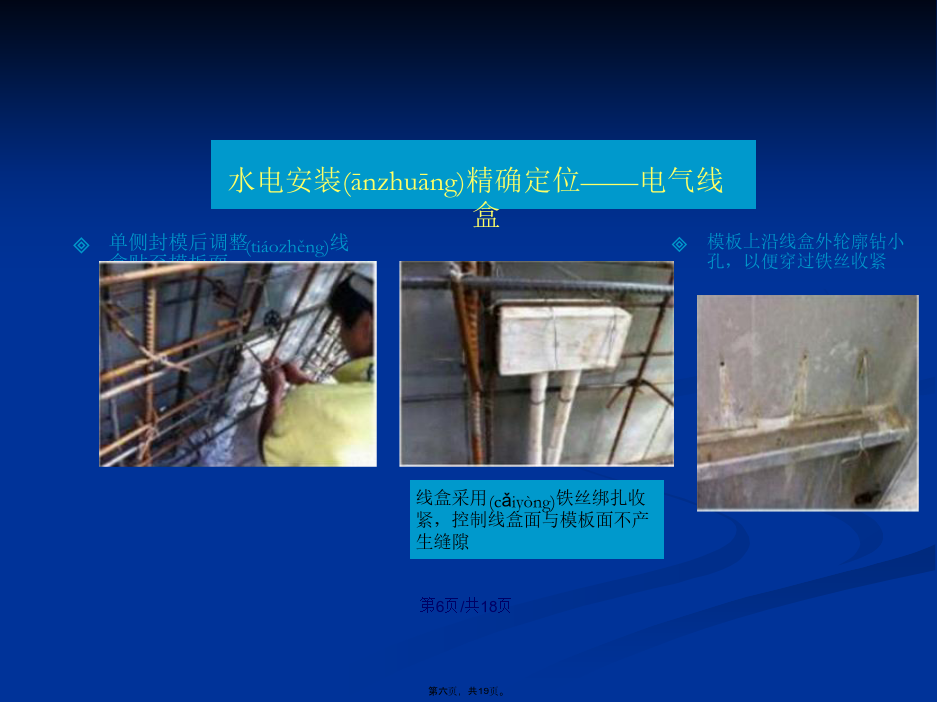

会计学一.前言(qiányán)二.铝模施工(shīgōng)注意事项三.铝模施工工艺步骤(bùzhòu)及流程1.水电安装(ānzhuāng)精确定位——电气线盒水电安装(ānzhuāng)精确定位——电气线盒水电(shuǐdiàn)安装精确定位——电气线盒2.水电(shuǐdiàn)安装精确定位——穿楼板套管水电安装(ānzhuāng)精确定位——穿楼板套管水电安装精确定位——穿楼板套管穿楼板套管拆模后效果(xiàoguǒ),套管上下口平结构面,精确定位3.水电安装(ānzhuāng)精确定位——地漏预埋套件地漏预埋件精确定位做法(zuòfǎ):1.根据地漏预埋件内径用铝板切割圆形固定模具件;2.标准层铝模板拼装好后进行地漏定位放线;3.定位后,将模具件用自攻螺丝固定在铝模板上,如模具件跨多块模板则采用木模板模具件,操作方法同穿楼板套管;4.模具件固定牢固后将地漏预埋件安装在模具件上,用螺杆锁紧;5.对安装地漏预埋件模板编号,后续楼层用同一部位以便精确定位控制。工艺(gōngyì)改进方向:深化铝模加工图,将套管模具件在厂里加工、安装到位4.水电安装(ānzhuāng)精确定位——穿梁套管水电安装(ānzhuāng)精确定位——穿梁套管5.水电(shuǐdiàn)安装精确定位——给水管留槽因管槽深度不超过15mm,管道安装后超出结构墙面,因此,有管槽墙面需做抹灰(mòhuī)处理感谢您的观看(guānkàn)!内容(nèiróng)总结
