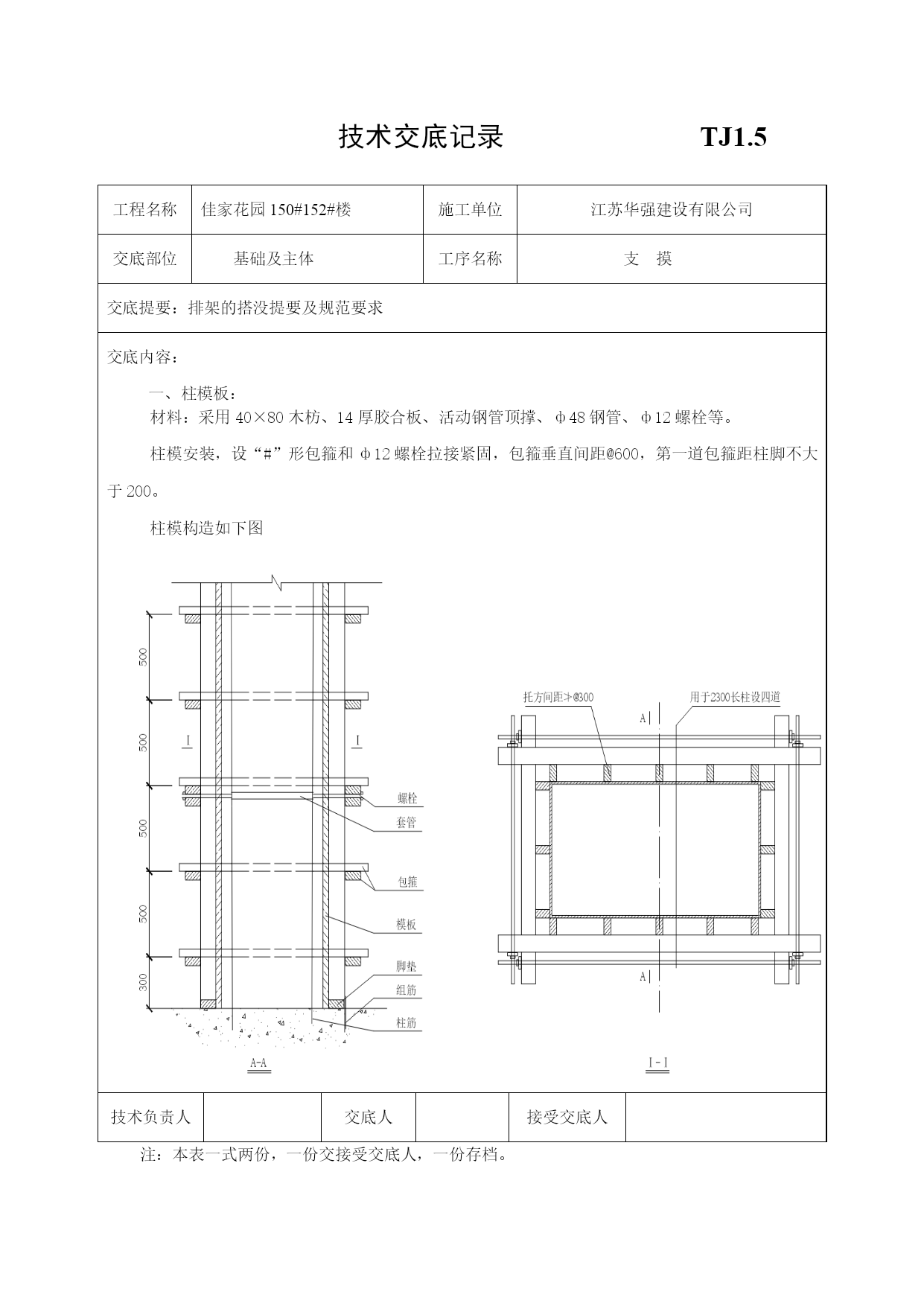

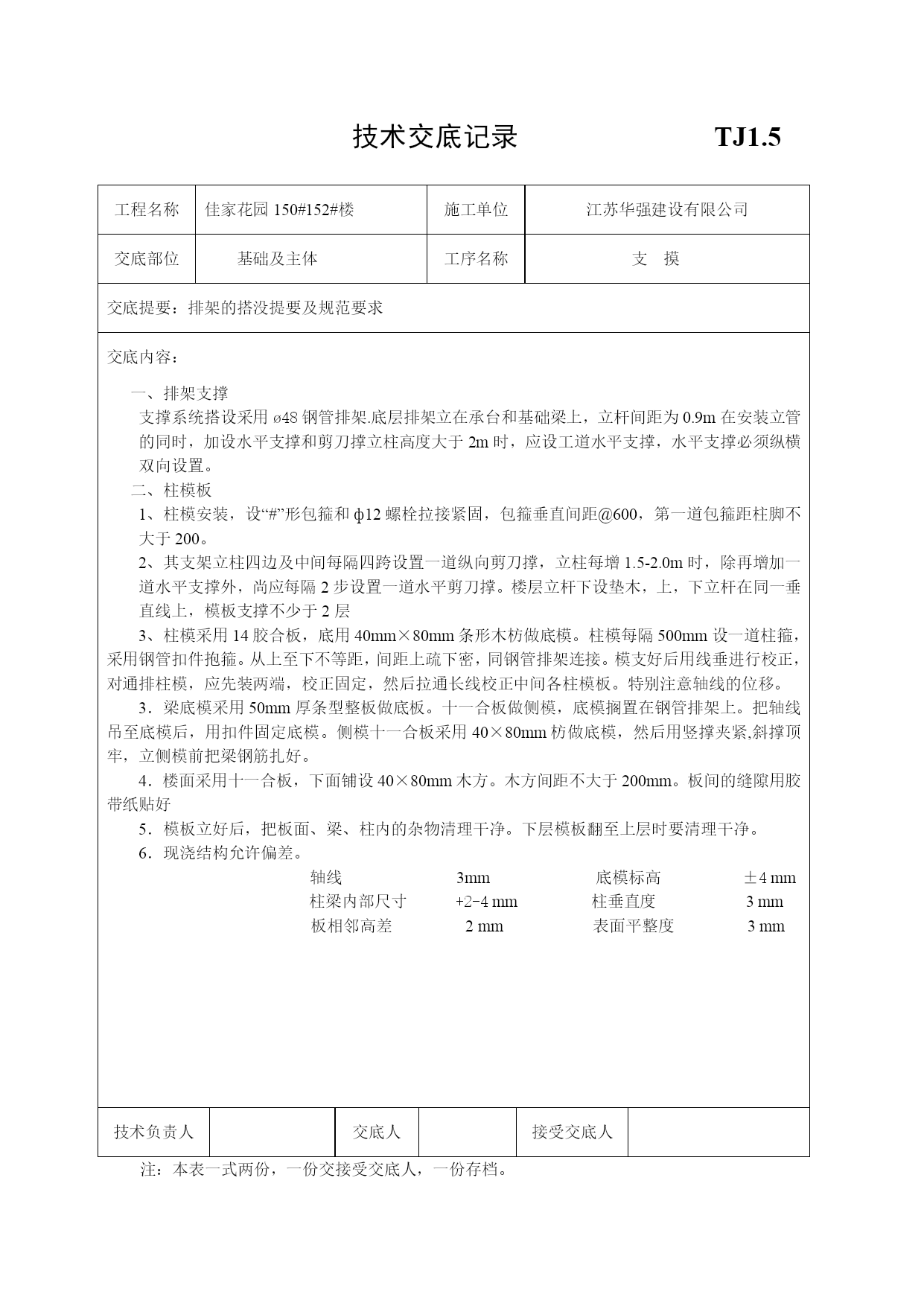

技术交底记录TJ1.5工程名称佳家花园150#152#楼施工单位江苏华强建设有限公司交底部位基础及主体工序名称支摸交底提要:排架的搭没提要及规范要求交底内容:排架支撑支撑系统搭设采用ø48钢管排架.底层排架立在承台和基础梁上,立杆间距为0.9m在安装立管的同时,加设水平支撑和剪刀撑立柱高度大于2m时,应设工道水平支撑,水平支撑必须纵横双向设置。柱模板1、柱模安装,设“#”形包箍和ф12螺栓拉接紧固,包箍垂直间距@600,第一道包箍距柱脚不大于200。2、其支架立柱四边及中间每隔四跨设置一道纵向剪刀撑,立柱每增1.5-2.0m时,除再增加一道水平支撑外,尚应每隔2步设置一道水平剪刀撑。楼层立杆下设垫木,上,下立杆在同一垂直线上,模板支撑不少于2层3、柱模采用14胶合板,底用40mm×80mm条形木枋做底模。柱模每隔500mm设一道柱箍,采用钢管扣件抱箍。从上至下不等距,间距上疏下密,同钢管排架连接。模支好后用线垂进行校正,对通排柱模,应先装两端,校正固定,然后拉通长线校正中间各柱模板。特别注意轴线的位移。3.梁底模采用50mm厚条型整板做底板。十一合板做侧模,底模搁置在钢管排架上。把轴线吊至底模后,用扣件固定底模。侧模十一合板采用40×80mm枋做底模,然后用竖撑夹紧,斜撑顶牢,立侧模前把梁钢筋扎好。4.楼面采用十一合板,下面铺设40×80mm木方。木方间距不大于200mm。板间的缝隙用胶带纸贴好5.模板立好后,把板面、梁、柱内的杂物清理干净。下层模板翻至上层时要清理干净。6.现浇结构允许偏差。轴线3mm底模标高±4mm柱梁内部尺寸+2-4mm柱垂直度3mm板相邻高差2mm表面平整度3mm技术负责人交底人接受交底人注:本表一式两份,一份交接受交底人,一份存档。技术交底记录TJ1.5工程名称佳家花园150#152#楼施工单位江苏华强建设有限公司交底部位基础及主体工序名称支摸交底提要:排架的搭没提要及规范要求交底内容:一、柱模板:材料:采用40×80木枋、14厚胶合板、活动钢管顶撑、ф48钢管、ф12螺栓等。柱模安装,设“#”形包箍和ф12螺栓拉接紧固,包箍垂直间距@600,第一道包箍距柱脚不大于200。柱模构造如下图技术负责人交底人接受交底人注:本表一式两份,一份交接受交底人,一份存档。技术交底记录TJ1.5工程名称佳家花园150#152#楼施工单位江苏华强建设有限公司交底部位基础及主体工序名称支摸交底提要:排架的搭没提要及规范要求交底内容:二、柱模构造要求及安装方法:1、模板用胶合板制作,做到拼缝应严密,板缝不大于1.5mm。2、木托方选用40×80木方,大面尺寸应一致,小面不得弯曲变形,无死结,无断裂。3、包箍选用小面平直的40×80木方和ф48钢管及直径φ12螺栓。4、脚垫有固定模板,防止下口漏浆的作用,安装方法是:按柱断面尺寸制作框形脚垫板,板厚14,宽100。安装时,按柱脚位置线确定位置,按设计要求调整标高,使其平整后用钢钉固定。6、穿心螺栓,当柱截面尺寸大于600时,中心加一道拉紧螺栓,且水平间距不大于600,垂直间距@500mm,螺栓直径φ12。三、梁、板模板:标准层层高为2.8米。本工程标准层梁、板模板各配二层套,柱模、梁侧模配一套。支撑系统的构造要求1)立杆间距见下表:梁板截面尺寸纵向间距横向间距备注主梁200×400600600顶端横杆采用双扣件板厚12010001000顶端横杆采用双扣件2)水平拉杆:各立杆间布置双向水平拉杆,纵横双向拉通,上部设一道,下一道离地为18003)剪刀撑:主梁部位及通过柱头的次梁两侧立杆,均应设剪刀撑。4)扫地杆:距地200搭设,纵横向拉通。5)垫板:在楼层面上,立杆下面采用150*150*14模板垫脚。技术负责人交底人接受交底人注:本表一式两份,一份交接受交底人,一份存档。技术交底记录TJ1.5工程名称佳家花园150#152#楼施工单位江苏华强建设有限公司交底部位基础及主体工序名称支摸交底提要:排架的搭没提要及规范要求交底内容:模板系统的检查。模板系统搭设完毕,必须经安监人员进行检查验收,确认合格后,方可交付使用。发现不合格处,必须立即进行修整,确保砼浇筑时高支模系统不位移、不变形、不失稳。检查的主要内容如下:按本方案检查钢管立杆的位置、间距、垂直度等。检查扫地杆、水平拉杆及斜支撑的位置及扣件紧固程度。检查立杆上端搁栅与大横杆的搁置间距,探头长度是否偏位等。检查是否有损伤的钢管。5.模板立好后,把板面、梁、柱内的杂物清理干净。下层模板翻至上层时要清理干净。6.现浇结构允许偏差。轴线3mm底模标高±4mm柱梁内部尺寸+2-4mm柱垂直度4mm板相邻高差2mm表面平
