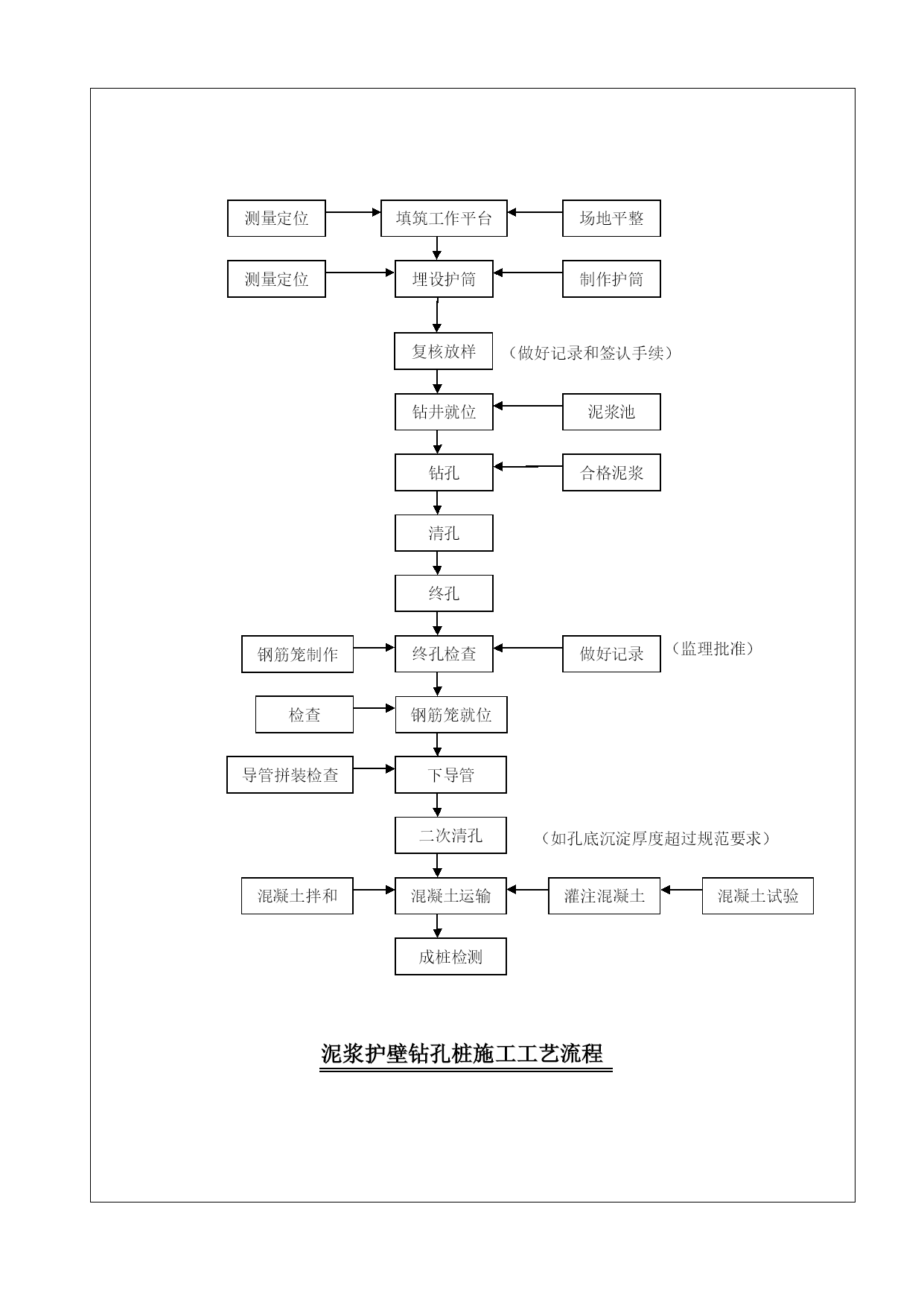

泥浆护壁钻孔桩施工技术交底编号:HKC-001页码:1/2工程名称施工单位施工部位大桥桩基交底日期12月16日交底提要钻孔、泥浆护壁交底人审核人交底内容:灌注桩施工技术本桥0#墩为灌注桩4根,设计桩径120cm,钻孔灌注桩总尺132m;1#~11#墩,每墩为灌注桩2根,设计桩径180cm,钻孔灌注桩总进尺726m。灌注桩钻进范围内地层为砾石夹壤土层。埋设护筒在陆地上施工,可挖坑埋设护筒,使护筒平面位置中心与桩设计中心一致,护筒顶宜高出地下水位或潜水压力1~2m,高出原地面30~50cm。护筒埋设深度:在黏性土中不宜小于1m,在砂土中不宜小于1.5m;在软土中护筒埋深应根据具体情况确定。桩基础位于水中,钻孔时,护筒可以用钢板卷制而成,护筒较深可以分节做,组拼就位。下沉护筒有压重、振动锤击并辅以筒内除土等方式,护筒底应埋入局部冲刷线以下不小于1.0~1.5m,埋入河床深度一般为2~4m。复核护筒的中心坐标位置和高程,做好测量记录并请监理工程师签认。安装钻机:钻机稳定的安装在钻孔的一侧,钻机支撑垫木不得压在孔口钢护筒上,备好造泥浆黏土和泥浆池。钻机钻进开始钻孔时,应先在孔内灌注膨胀土悬浮泥浆或合格的黏土悬浮泥浆,泥浆性能指标根据地层情况和采用的钻孔方法而定。钻进时应保持钻锥稳定,采用慢速,使初开孔壁坚实、竖直,能起导向作用,避免碰撞护筒。钻锥在孔中能保持竖直稳定时,可适当加快钻速。钻进过程中,随时注意孔内水压差,以防止产生涌沙。孔内泥浆要随时进行检查,保持各项指标符合要求,泥浆过浓影响进度,过稀易塌孔。同时泥浆应始终高出孔外水位或地下水位1.0~1.5m。钻孔检查、清孔、成孔钻孔达到设计高程时,用测绳进行测量,并记录。钻孔完成后应用专用仪器或钢筋检孔规检测孔径和倾斜度。成孔孔径不得小于设计直径,倾斜度不得大于1%,用长度符合规定的检孔规上下两次检查造孔是否合格,合格后进行清孔。清孔:用换浆、抽浆、掏渣、空压机冲气、泥浆置换等进行清孔,至孔底浆液符合要求,经一段时间间隔后,实验人员在现场用标准比重仪实测,达到要求且沉淀也满足要求后停止清孔,移动钻机。被交底人工程科质检科安全科施工员班组长技术工填筑工作平台测量定位场地平整测量定位埋设护筒制作护筒复核放样钻井就位泥浆池钻孔合格泥浆清孔(做好记录和签认手续)终孔终孔检查钢筋笼制作做好记录钢筋笼就位检查下导管二次清孔导管拼装检查混凝土运输混凝土拌和灌注混凝土混凝土试验成桩检测终孔终孔(监理批准)(如孔底沉淀厚度超过规范要求)泥浆护壁钻孔桩施工工艺流程
