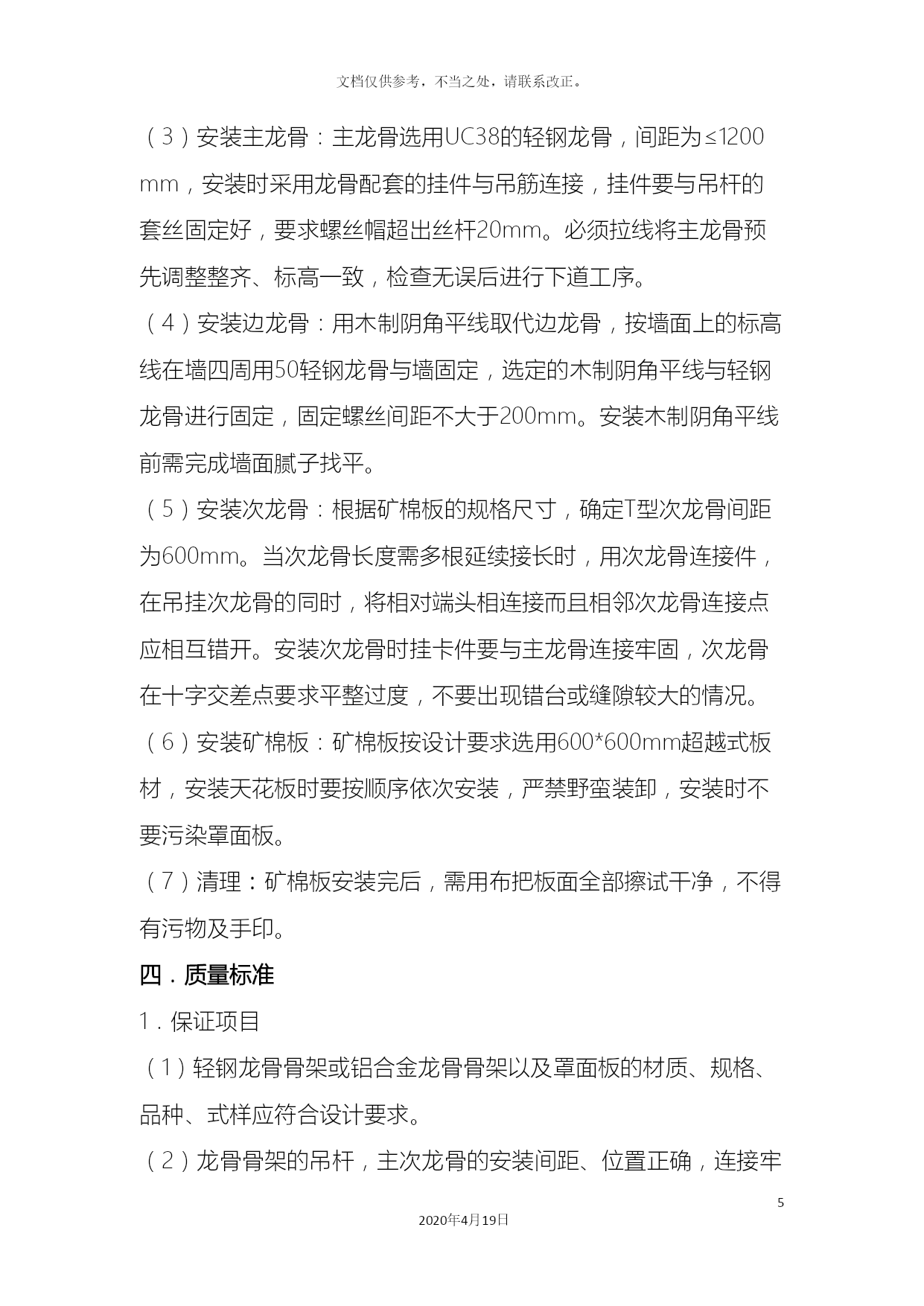

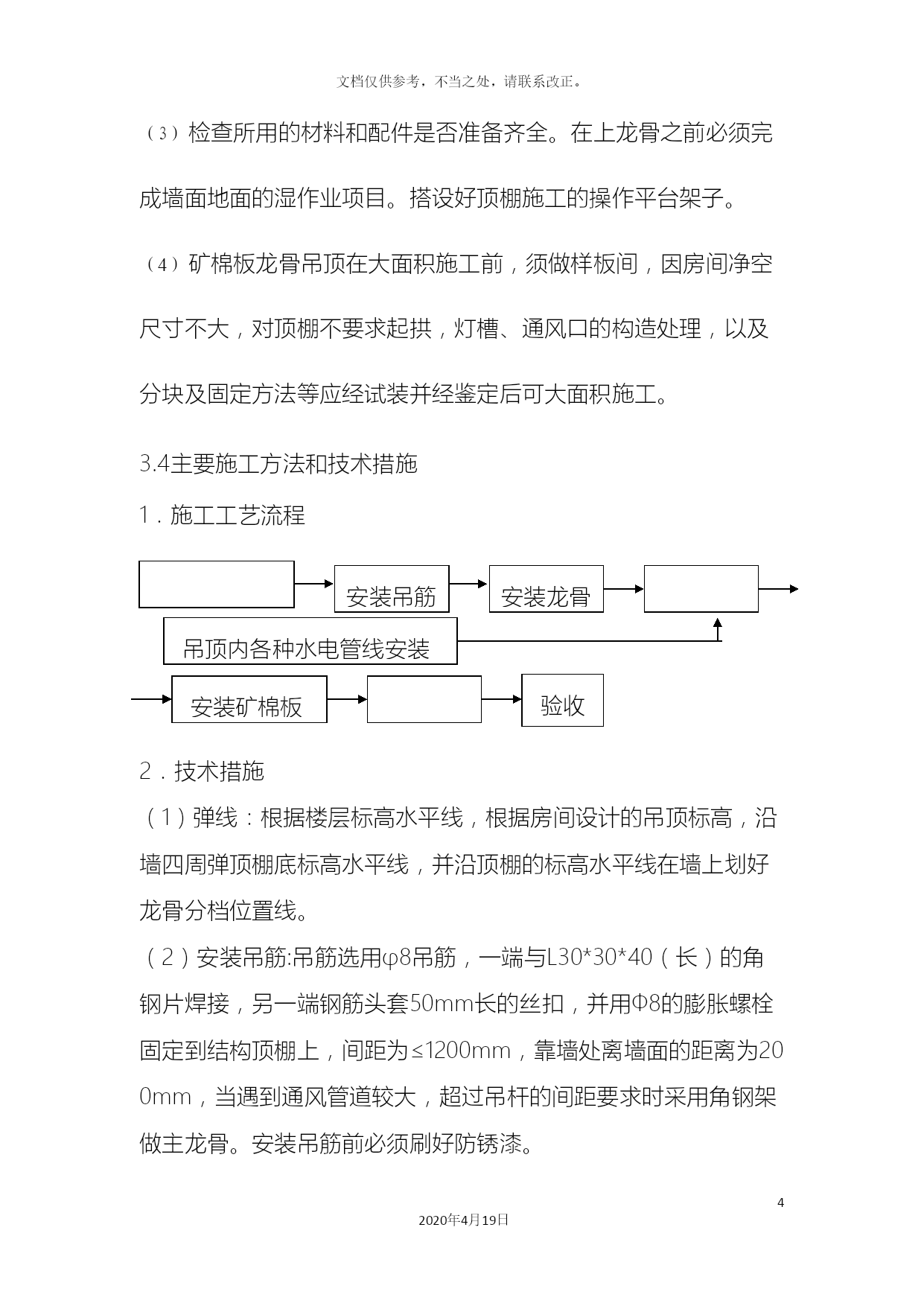

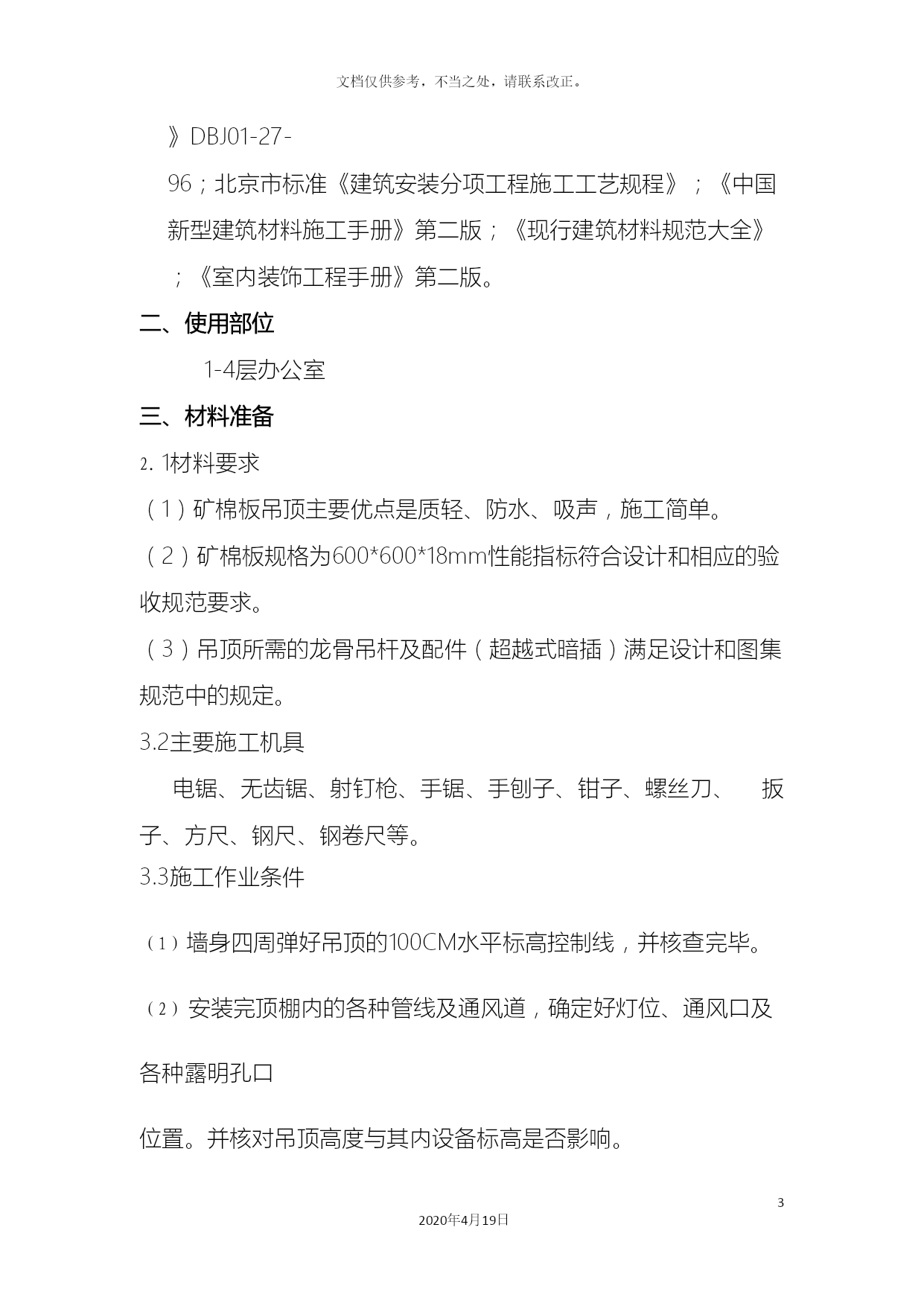

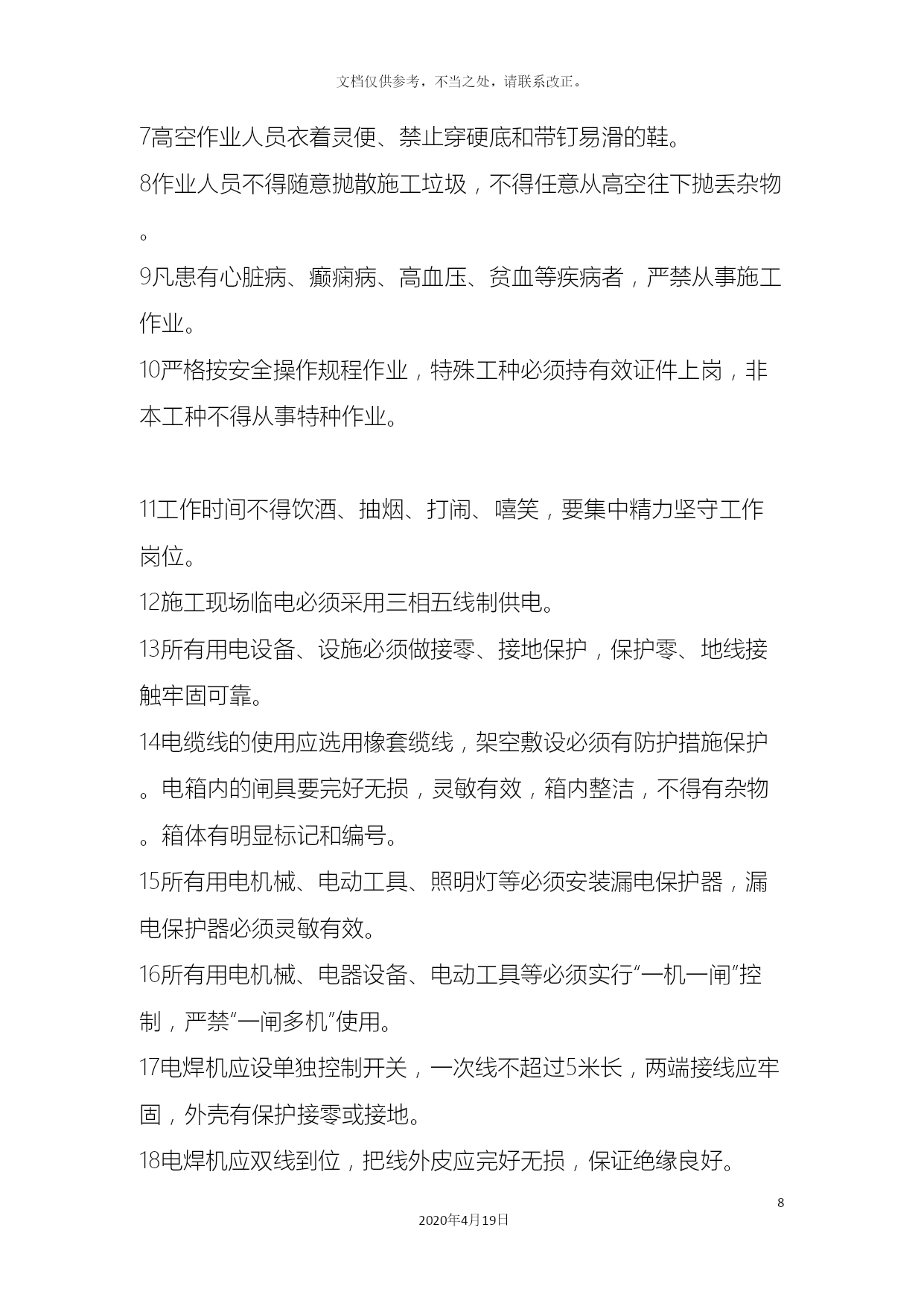

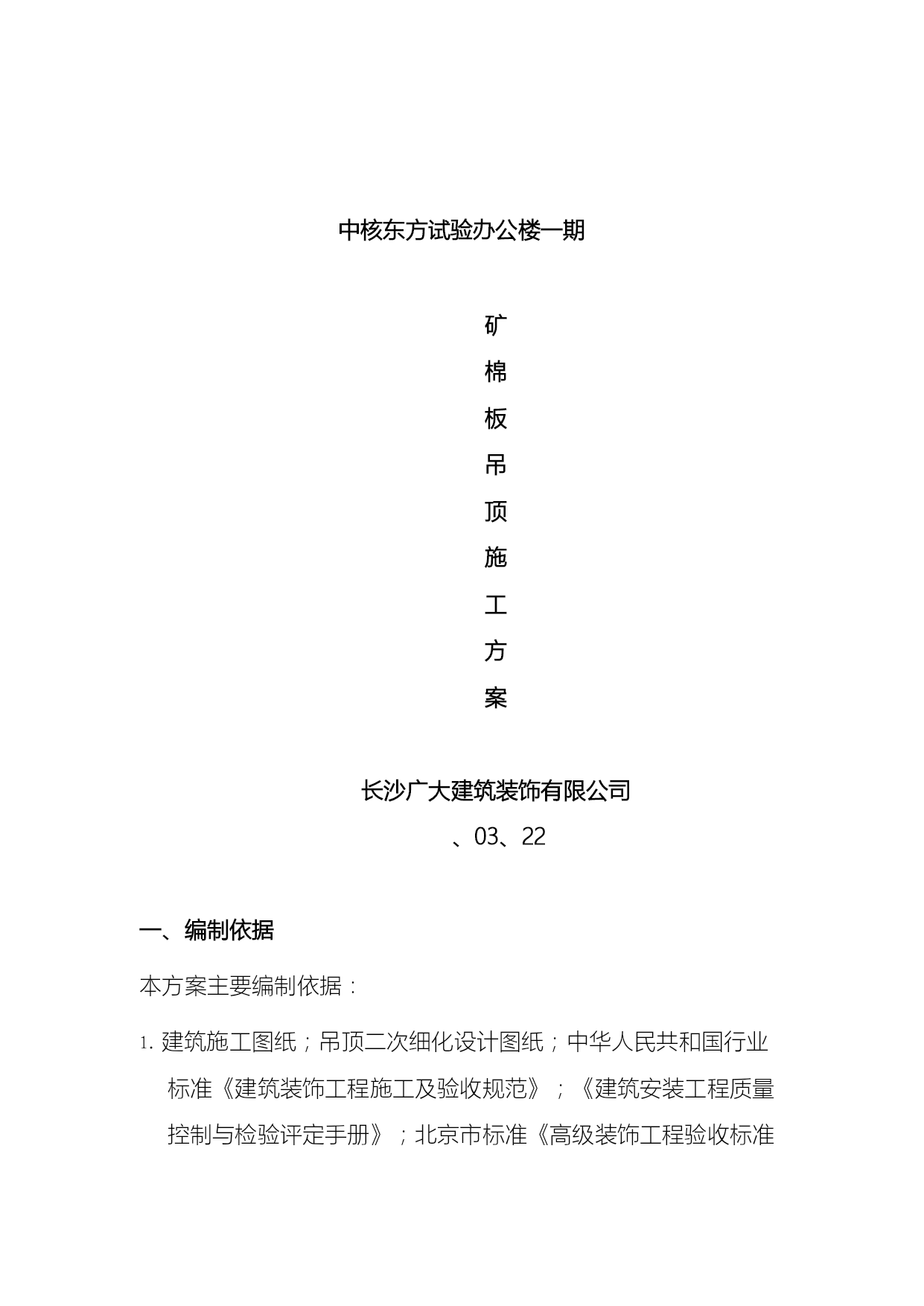

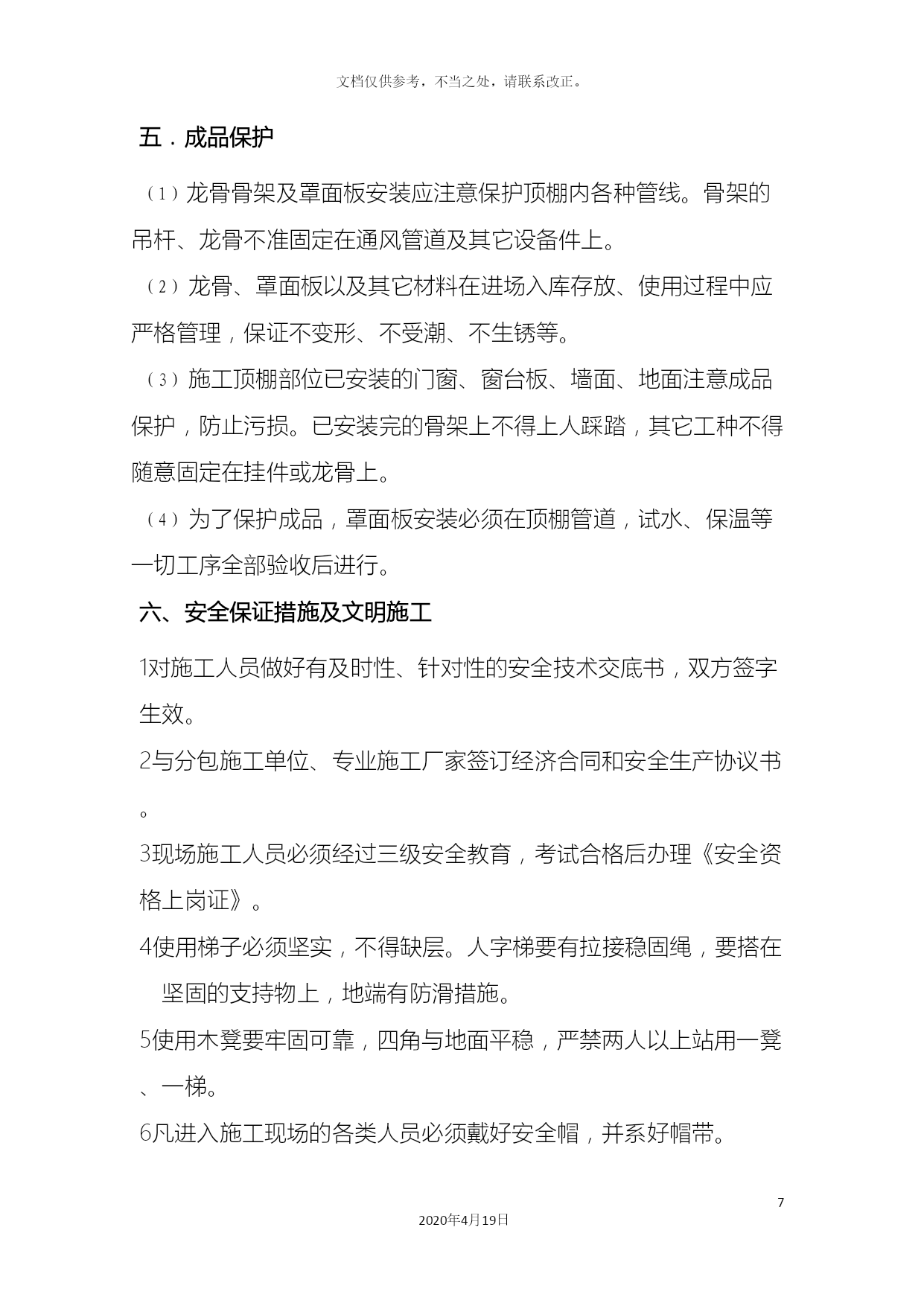

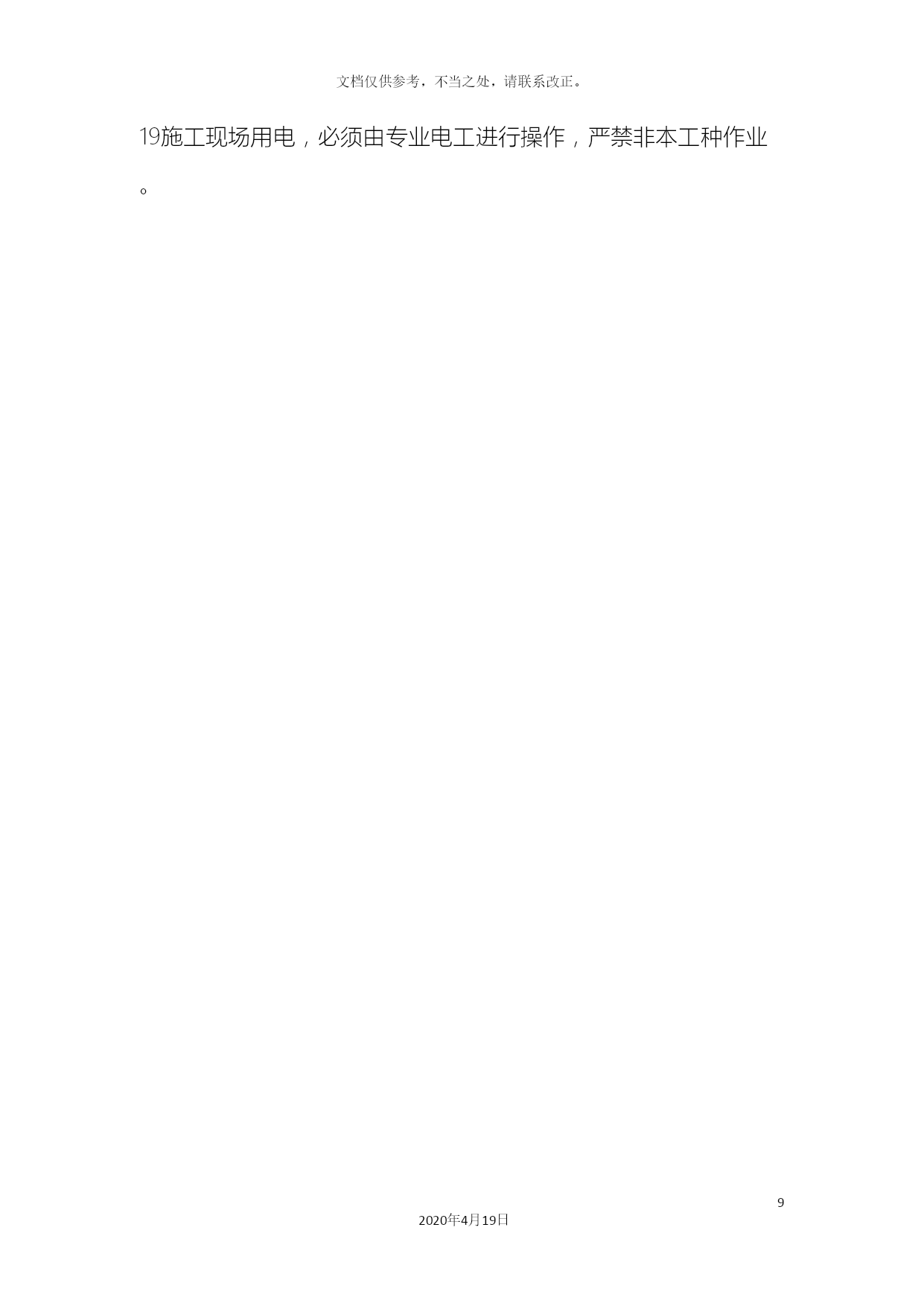

PAGE\*MERGEFORMAT92020年4月19日吊顶矿棉板施工方案文档仅供参考,不当之处,请联系改正。中核东方试验办公楼一期矿棉板吊顶施工方案长沙广大建筑装饰有限公司、03、22一、编制依据本方案主要编制依据:建筑施工图纸;吊顶二次细化设计图纸;中华人民共和国行业标准《建筑装饰工程施工及验收规范》;《建筑安装工程质量控制与检验评定手册》;北京市标准《高级装饰工程验收标准》DBJ01-27-96;北京市标准《建筑安装分项工程施工工艺规程》;《中国新型建筑材料施工手册》第二版;《现行建筑材料规范大全》;《室内装饰工程手册》第二版。二、使用部位1-4层办公室三、材料准备1材料要求(1)矿棉板吊顶主要优点是质轻、防水、吸声,施工简单。(2)矿棉板规格为600*600*18mm性能指标符合设计和相应的验收规范要求。(3)吊顶所需的龙骨吊杆及配件(超越式暗插)满足设计和图集规范中的规定。3.2主要施工机具电锯、无齿锯、射钉枪、手锯、手刨子、钳子、螺丝刀、扳子、方尺、钢尺、钢卷尺等。3.3施工作业条件墙身四周弹好吊顶的100CM水平标高控制线,并核查完毕。安装完顶棚内的各种管线及通风道,确定好灯位、通风口及各种露明孔口位置。并核对吊顶高度与其内设备标高是否影响。检查所用的材料和配件是否准备齐全。在上龙骨之前必须完成墙面地面的湿作业项目。搭设好顶棚施工的操作平台架子。矿棉板龙骨吊顶在大面积施工前,须做样板间,因房间净空尺寸不大,对顶棚不要求起拱,灯槽、通风口的构造处理,以及分块及固定方法等应经试装并经鉴定后可大面积施工。3.4主要施工方法和技术措施1.施工工艺流程墙面弹水平线安装龙骨隐检验收安装吊筋吊顶内各种水电管线安装验收清理表面安装矿棉板2.技术措施(1)弹线:根据楼层标高水平线,根据房间设计的吊顶标高,沿墙四周弹顶棚底标高水平线,并沿顶棚的标高水平线在墙上划好龙骨分档位置线。(2)安装吊筋:吊筋选用φ8吊筋,一端与L30*30*40(长)的角钢片焊接,另一端钢筋头套50mm长的丝扣,并用Ф8的膨胀螺栓固定到结构顶棚上,间距为≤1200mm,靠墙处离墙面的距离为200mm,当遇到通风管道较大,超过吊杆的间距要求时采用角钢架做主龙骨。安装吊筋前必须刷好防锈漆。(3)安装主龙骨:主龙骨选用UC38的轻钢龙骨,间距为≤1200mm,安装时采用龙骨配套的挂件与吊筋连接,挂件要与吊杆的套丝固定好,要求螺丝帽超出丝杆20mm。必须拉线将主龙骨预先调整整齐、标高一致,检查无误后进行下道工序。(4)安装边龙骨:用木制阴角平线取代边龙骨,按墙面上的标高线在墙四周用50轻钢龙骨与墙固定,选定的木制阴角平线与轻钢龙骨进行固定,固定螺丝间距不大于200mm。安装木制阴角平线前需完成墙面腻子找平。(5)安装次龙骨:根据矿棉板的规格尺寸,确定T型次龙骨间距为600mm。当次龙骨长度需多根延续接长时,用次龙骨连接件,在吊挂次龙骨的同时,将相对端头相连接而且相邻次龙骨连接点应相互错开。安装次龙骨时挂卡件要与主龙骨连接牢固,次龙骨在十字交差点要求平整过度,不要出现错台或缝隙较大的情况。(6)安装矿棉板:矿棉板按设计要求选用600*600mm超越式板材,安装天花板时要按顺序依次安装,严禁野蛮装卸,安装时不要污染罩面板。(7)清理:矿棉板安装完后,需用布把板面全部擦试干净,不得有污物及手印。四.质量标准1.保证项目(1)轻钢龙骨骨架或铝合金龙骨骨架以及罩面板的材质、规格、品种、式样应符合设计要求。(2)龙骨骨架的吊杆,主次龙骨的安装间距、位置正确,连接牢固,无松动。(3)罩面板应无脱层、翘曲、折裂、缺棱掉角等缺陷,安装必须牢固。2.基本项目整面龙骨骨架应顺直、无弯曲、无变形;吊挂件、连接件应符合产品组合要求。罩面板表面平正,洁净、颜色一致,无污染、反锈等缺陷。罩面板接缝形式符合设计要求,拉缝和压条宽窄一致、平直、整齐、接缝严密。项次项类项目允许偏差检验方法矿棉板1龙骨龙骨间距2尺量检查尺量检查短向跨度1/200拉线尺量或水准仪检查2龙骨平直23起拱高度±104龙骨四周水平±55板面表面平整3用2m靠尺检查拉5m线检查用直尺和塞尺检查尺量或水准仪检查6接缝平直37接缝高低18顶棚四周水平±53.允许偏差项目.五.成品保护龙骨骨架及罩面板安装应注意保护顶棚内各种管线。骨架的吊杆、龙骨不准固定在通风管道及其它设备件上。龙骨、罩面板以及其它材料在进场入库存放、使用过程中应严格管理,保证不变形、不受潮、不生锈等。施工顶棚部位已安装的门窗、窗台板、墙面、地面注意成品保护,防止污损。
