如果您无法下载资料,请参考说明:
1、部分资料下载需要金币,请确保您的账户上有足够的金币
2、已购买过的文档,再次下载不重复扣费
3、资料包下载后请先用软件解压,在使用对应软件打开

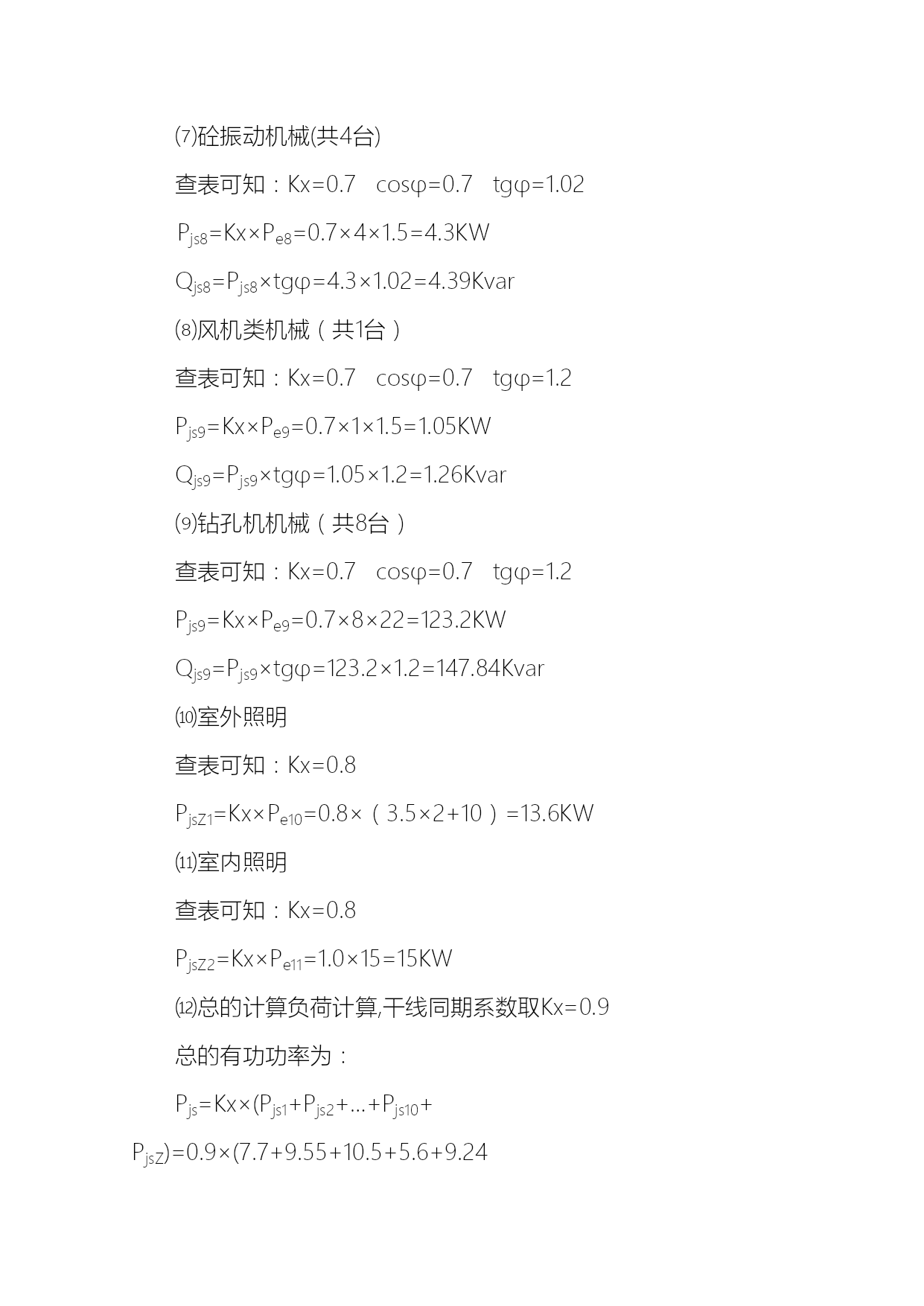

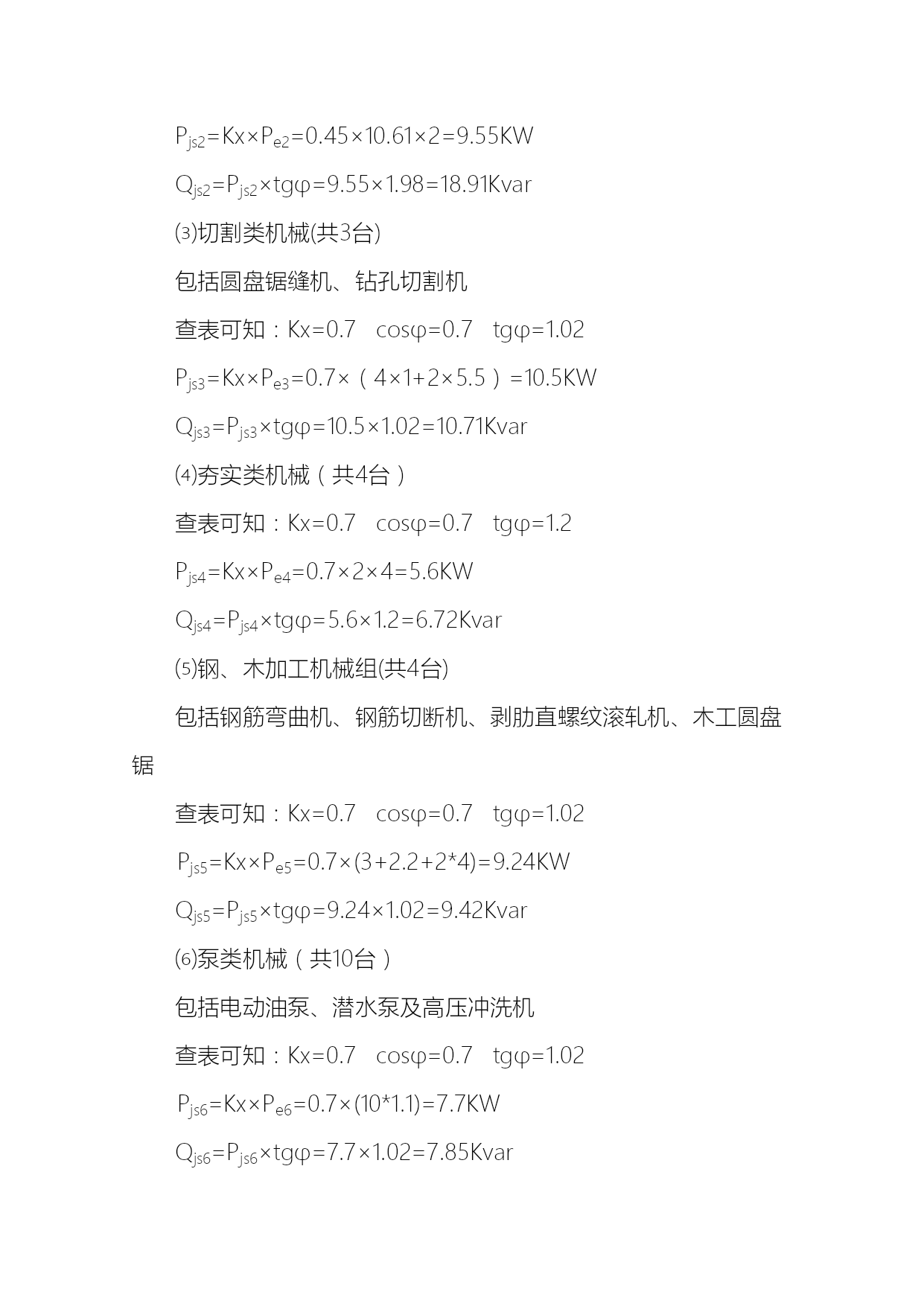

水利工程河道整治施工临时用电方案广东省山区五市中小河流治理治理任务项目乳源瑶族自治县重阳水(水源宫一六镇段)治理工程施工临时用电方案深圳市广汇源水利建筑工程有限公司乳源瑶族自治县重阳水(水源宫一六镇段)治理工程项目经理部二0一五年十一月二日广东省山区五市中小河流治理治理任务项目乳源瑶族自治县重阳水(水源宫一六镇段)治理工程施工临时用电方案一、工程简介广东省山区五市中小河流治理治理任务项目乳源瑶族自治县重阳水(水源宫一六镇段)治理工程工程位于乳源县重阳水(水源宫一流镇段),治理河道长度10.53km,加固堤防1.523km,护岸长度13.7km,河道清淤10.53km,工程造价:3098.5万元,建设单位为乳源瑶族自治县农田水利工程建设管理中心;设计单位为中水珠江规划勘测设计有限公司;监理单位为广东益鑫源工程建设管理咨询有限公司;施工单位为深圳市广汇源水利建筑工程有限公司;开工日期为11月3日,本标段计划于12月30日前完成河道内的施工内容。本工程是乳源县重点工程、民心工程之一,工期紧、内容多、范围广,技术要求高,施工难度较大,对机械化作业程度要求较高。根据实际需要本工程中将配备多台用电设备,结合该特点,为贯彻国家安全生产的法律法规,保障施工现场用电安全,防止触电和电气火灾事故发生,结合现场实际情况,特编制本方案:二、编制依据1.乳源瑶族自治县重阳水(水源宫一六镇段)治理工程现场实际情况,与业主签订的合同文件及设计提供的施工图。2.本施工临时用电方案编制涉及的有关规范:⑴《施工现场临时用电安全技术规范》(JGJ46-)⑵《建设工程施工现场供用电安全规范》(GB50194-)⑶《建筑施工安全检查标准》(JGJ59-)3.我司组织的人员、设备、材料进场和现场实际情况。三、施工临时用电设备状况根据施工现场的进度、施工安排等情况,本工程中我项目部组织进场的主要用电设备如下表(施工用电机械设备数量表):施工用电机械用电数量表如下:序号机械设备名称单位数量功率(KW)1钻孔机械台8222水泵台101.13振动棒台51.14圆盘锯缝机台25.55打夯机台426钢筋弯曲机台137钢筋切断机台12.28剥肋直螺纹滚轧机台249木工圆盘锯台1410砼振动器台41.511高压冲洗机台11.5(P1)小计KW247.213焊机台27.5(P2)小计KW1514高压镝灯盏23.515室外照明项11016室内照明项115(P3、P4)小计KW32总计KW294.2四、设计内容及步骤1.现场勘探及初步设计⑴本工程位于乳源县重阳水,地形较为复杂,沿线居民有电线路互相穿梭,且居民及来往行人众多,根据本工程的特点,在现场配置5台发电机组。⑵根据施工现场用电设备布置情况和电源的实际位置,按照施工总体安排,特考虑采用一条主干线(LFG)将电源引至配电房的总电箱(一级配电箱),再采用干线(LFG1,LFG2)由总电箱引至各分电箱(二级配电箱),然后再引至各用电设备开关箱(三级配电箱),并设置相应的警示灯和照明。⑶根据《施工现场临时用电安全技术规范》(JGJ46-)的规定,结合施工现场的实际情况,本供电系统采用TN-S(三相五线制)供电。本方案设计仅考虑总电箱以下的线路及相关电气设备的选择。2.用电负荷计算根据上表本工程现场施工用电额定功率总和为ΣP1=294.2KW根据电量计算公式:P总=1.1×(K1∑P1/COSβ+k2∑P2+k3∑P3+k4∑P4)式中P—用电设备总用电容量(KVA)P1—电动机额定功率(KW)P2—电焊机额定功率(KVA)P3—室外照明容量(KW)P4—室内照明容量(KW)COSβ—电动机平均功率因素、一般取0.65-0.75K1、K2、K3、K4——需要系数K1=0.5(电动机30台以上)K2=0.45(电焊机10台以下)K3=0.8(室外照明)K4=1.0(室内照明)根据上述公式及参数得P总=1.1×(0.5×247.2/0.75+0.45×15+0.8×13.5+1×15)=217.08KW施工机械正常使用率按80%计:P总=173.66KW3.变压器验算变压器的功率按下式计算:P变=K×∑P总/COSβ式中:P变—变压器的功率(KVA)K—功率损失系数,取1.05COSβ—功率因素,取0.75根据上述公式及参数得P变=1.05×173.66/0.75=243.12KVA经过验算P变<243.24KVA,现场配备的5台发电机能够满足项目部施工用电要求。4.计算负荷的确定⑴电焊机(共2台):查表可知:Kx=0.45tgφ=1.98①先将Jc=50%统
