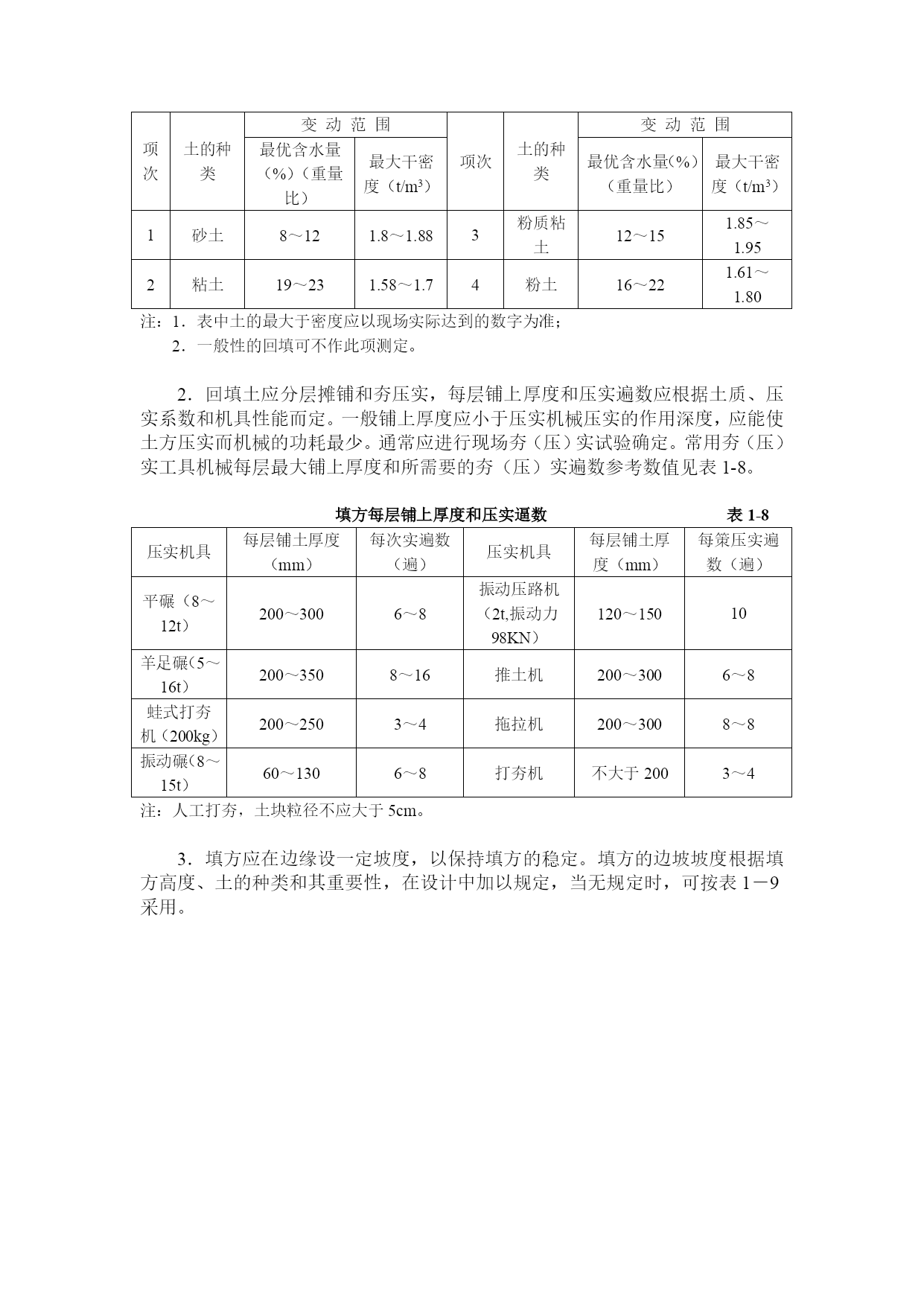

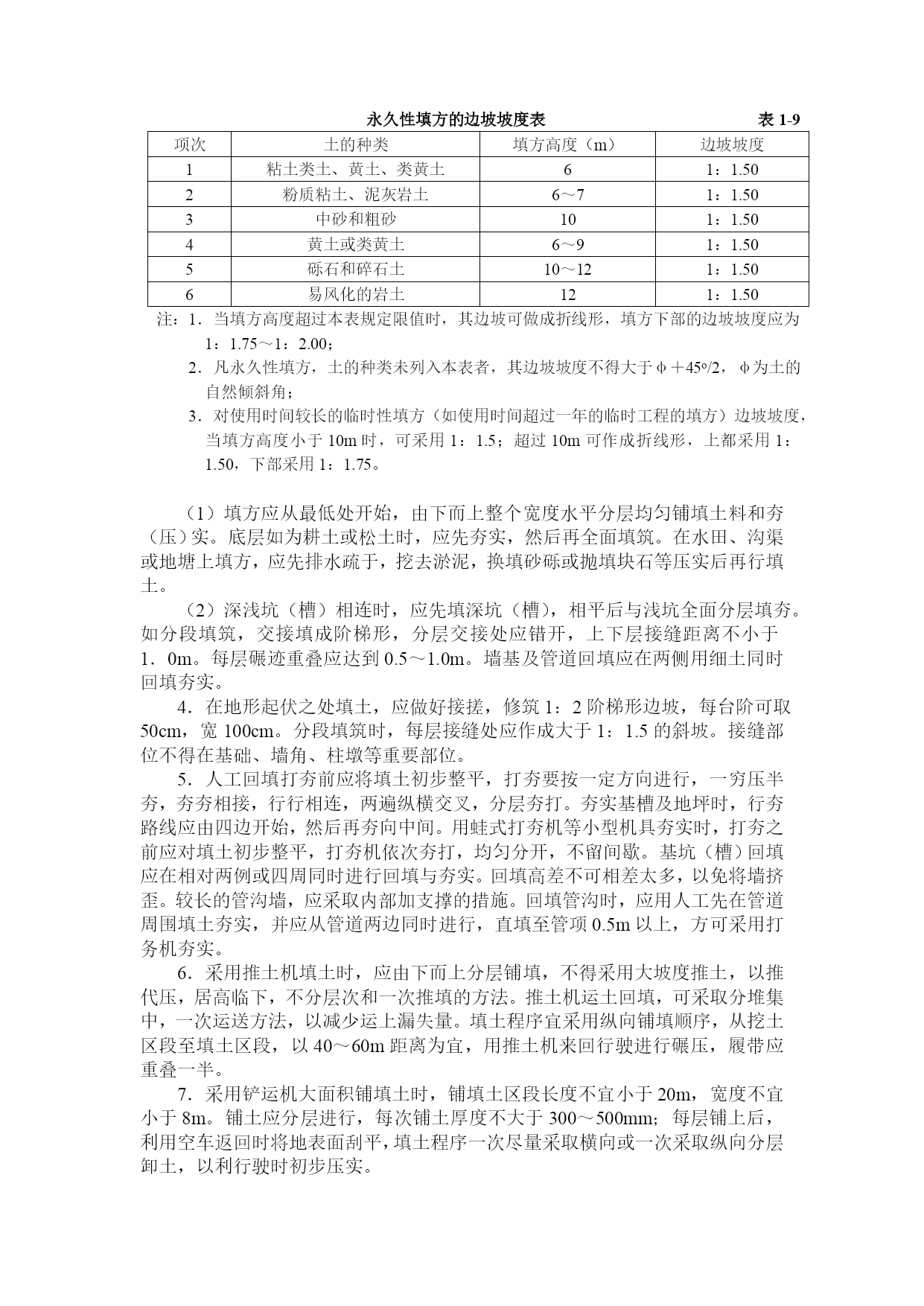

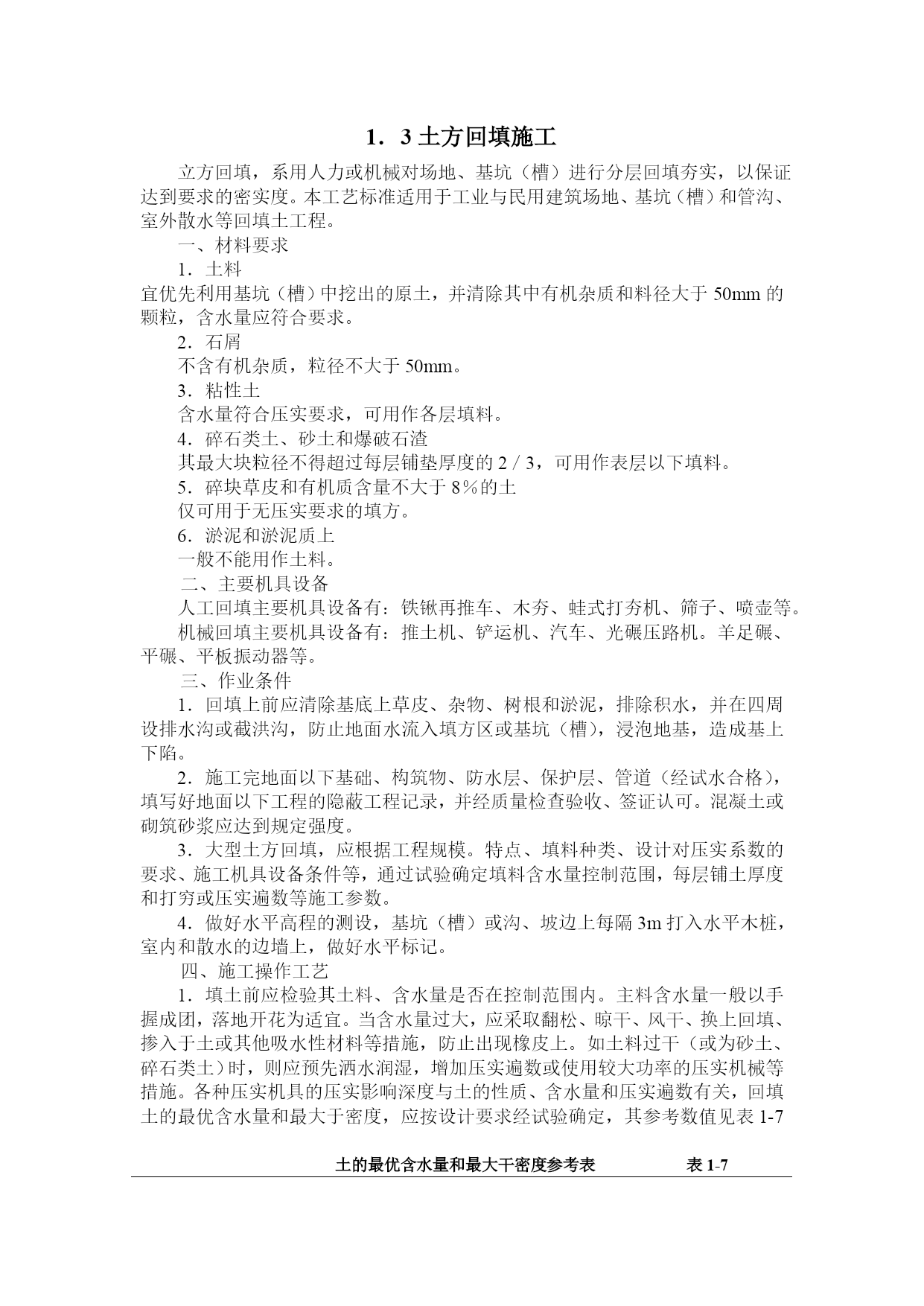

1.3土方回填施工立方回填,系用人力或机械对场地、基坑(槽)进行分层回填夯实,以保证达到要求的密实度。本工艺标准适用于工业与民用建筑场地、基坑(槽)和管沟、室外散水等回填土工程。一、材料要求1.土料宜优先利用基坑(槽)中挖出的原土,并清除其中有机杂质和料径大于50mm的颗粒,含水量应符合要求。2.石屑不含有机杂质,粒径不大于50mm。3.粘性土含水量符合压实要求,可用作各层填料。4.碎石类土、砂土和爆破石渣其最大块粒径不得超过每层铺垫厚度的2/3,可用作表层以下填料。5.碎块草皮和有机质含量不大于8%的土仅可用于无压实要求的填方。6.淤泥和淤泥质上一般不能用作土料。二、主要机具设备人工回填主要机具设备有:铁锹再推车、木夯、蛙式打夯机、筛子、喷壶等。机械回填主要机具设备有:推土机、铲运机、汽车、光碾压路机。羊足碾、平碾、平板振动器等。三、作业条件1.回填上前应清除基底上草皮、杂物、树根和淤泥,排除积水,并在四周设排水沟或截洪沟,防止地面水流入填方区或基坑(槽),浸泡地基,造成基上下陷。2.施工完地面以下基础、构筑物、防水层、保护层、管道(经试水合格),填写好地面以下工程的隐蔽工程记录,并经质量检查验收、签证认可。混凝土或砌筑砂浆应达到规定强度。3.大型土方回填,应根据工程规模。特点、填料种类、设计对压实系数的要求、施工机具设备条件等,通过试验确定填料含水量控制范围,每层铺土厚度和打穷或压实遍数等施工参数。4.做好水平高程的测设,基坑(槽)或沟、坡边上每隔3m打入水平木桩,室内和散水的边墙上,做好水平标记。四、施工操作工艺1.填土前应检验其土料、含水量是否在控制范围内。主料含水量一般以手握成团,落地开花为适宜。当含水量过大,应采取翻松、晾干、风干、换上回填、掺入于土或其他吸水性材料等措施,防止出现橡皮上。如土料过干(或为砂土、碎石类土)时,则应预先洒水润湿,增加压实遍数或使用较大功率的压实机械等措施。各种压实机具的压实影响深度与土的性质、含水量和压实遍数有关,回填土的最优含水量和最大于密度,应按设计要求经试验确定,其参考数值见表1-7土的最优含水量和最大干密度参考表表1-7项次土的种类变动范围项次土的种类变动范围最优含水量(%)(重量比)最大干密度(t/m3)最优含水量(%)(重量比)最大干密度(t/m3)1砂土8~121.8~1.883粉质粘土12~151.85~1.952粘土19~231.58~1.74粉土16~221.61~1.80注:1.表中土的最大于密度应以现场实际达到的数字为准;2.一般性的回填可不作此项测定。2.回填土应分层摊铺和夯压实,每层铺上厚度和压实遍数应根据土质、压实系数和机具性能而定。一般铺上厚度应小于压实机械压实的作用深度,应能使土方压实而机械的功耗最少。通常应进行现场夯(压)实试验确定。常用夯(压)实工具机械每层最大铺上厚度和所需要的夯(压)实遍数参考数值见表1-8。填方每层铺上厚度和压实逼数表1-8压实机具每层铺土厚度(mm)每次实遍数(遍)压实机具每层铺土厚度(mm)每策压实遍数(遍)平碾(8~12t)200~3006~8振动压路机(2t,振动力98KN)120~15010羊足碾(5~16t)200~3508~16推土机200~3006~8蛙式打夯机(200kg)200~2503~4拖拉机200~3008~8振动碾(8~15t)60~1306~8打夯机不大于2003~4注:人工打夯,土块粒径不应大于5cm。3.填方应在边缘设一定坡度,以保持填方的稳定。填方的边坡坡度根据填方高度、土的种类和其重要性,在设计中加以规定,当无规定时,可按表1-9采用。永久性填方的边坡坡度表表1-9项次土的种类填方高度(m)边坡坡度1粘土类土、黄土、类黄土61:1.502粉质粘土、泥灰岩土6~71:1.503中砂和粗砂101:1.504黄土或类黄土6~91:1.505砾石和碎石土10~121:1.506易风化的岩土121:1.50注:1.当填方高度超过本表规定限值时,其边坡可做成折线形,填方下部的边坡坡度应为1:1.75~1:2.00;2.凡永久性填方,土的种类未列入本表者,其边坡坡度不得大于φ+45o/2,φ为土的自然倾斜角;3.对使用时间较长的临时性填方(如使用时间超过一年的临时工程的填方)边坡坡度,当填方高度小于10m时,可采用1:1.5;超过10m可作成折线形,上都采用1:1.50,下部采用1:1.75。(1)填方应从最低处开始,由下而上整个宽度水平分层均匀铺填土料和夯(压)实。底层如为耕土或松土时,应先夯实,然后再全面填筑。在水田、沟渠或地塘上填方,应先排水疏于,挖去淤泥,换填砂砾或抛填块石等压实后再行填土。(2)深浅坑(槽)相连时,应先填深
