如果您无法下载资料,请参考说明:
1、部分资料下载需要金币,请确保您的账户上有足够的金币
2、已购买过的文档,再次下载不重复扣费
3、资料包下载后请先用软件解压,在使用对应软件打开

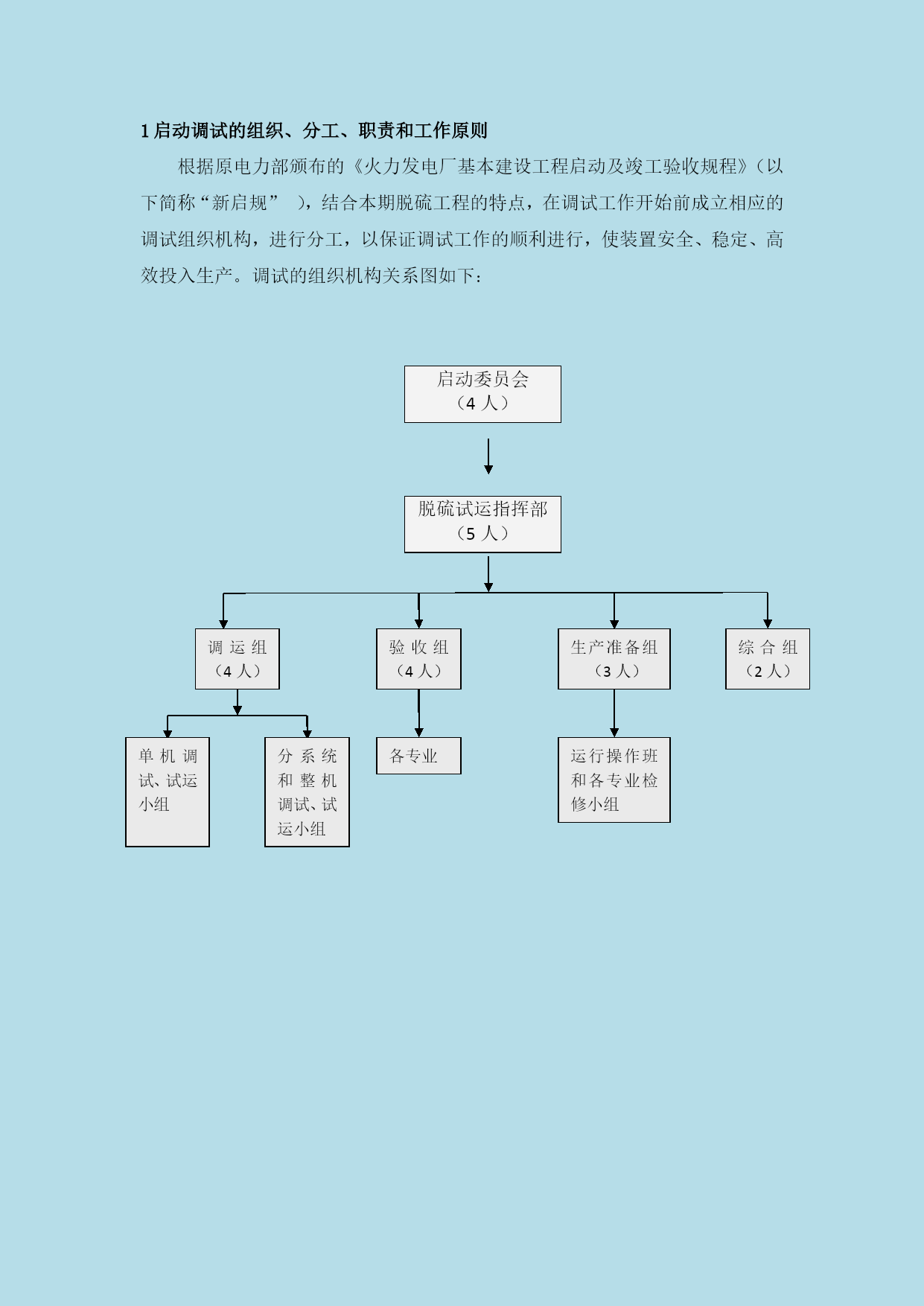

安全调试措施优质资料(可以直接使用,可编辑优质资料,欢迎下载)山东里彦发电3#、4#机组脱硫技改调试工程作业指导书文件编号:2021006项目名称:综合调试施工单位:中煤华盛机械制造分公司日期:2021年01月05日调试安全措施1启动调试的组织、分工、职责和工作原则根据原电力部颁布的《火力发电厂基本建设工程启动及竣工验收规程》(以下简称“新启规”),结合本期脱硫工程的特点,在调试工作开始前成立相应的调试组织机构,进行分工,以保证调试工作的顺利进行,使装置安全、稳定、高效投入生产。调试的组织机构关系图如下:启动委员会(4人)脱硫试运指挥部(5人)综合组(2人)生产准备组(3人)验收组(4人)调运组(4人)运行操作班和各专业检修小组各专业单机调试、试运小组分系统和整机调试、试运小组1.1各级组织的组成和职责1.1.1启动委员会成立由山东里彦发电(以下简称里彦电厂)、上海中芬新能源投资(以下简称总包单位)等各单位负责人组成的启动委员会,负责调试大纲和整套启动方案及试运行方案的审批.1.1.2脱硫试运指挥部成立由里彦电厂、总包单位组成的脱硫试运指挥部(共5人)。调运前成立脱硫试运指挥部并开始工作,脱硫试运行指挥部工作到办理完移交生产手续为止。脱硫试运行指挥部组成如下:组长:里彦电厂1人副组长:总包单位1人组员:里彦电厂、总包单位各1人职责:全面组织、领导调运工作。协调脱硫调运外部关系,解决所需的外部条件;承担调运工作安全、质量、进度和效益的领导责任;审查调运各阶段开始前的准备工作、调运方案和措施,批准开始下一阶段调运工作;议决调试过程中遇到的重大问题;审查各阶段的调运结果和其他有关文件,签发设备代管、验收交接证书。1.1.3调运组调运组领导调试、试运过程的具体工作,根据调运不同阶段,下设单机调试、试运组、分系统和整机调试、试运组。调运组组成:组长:总包单位1人组员:里彦电厂(副组长)、总包单位各1人职责:提出调试、试运计划、方案和步骤;负责安排、执行调试全过程的具体工作;编写各阶段和最终调试报告;对调运结果的正确性负责。单机调试、试运组:单机调试、试运组在调运组领导下工作,由组长和组员组成,工作人员由组员单位排出若干专业人员构成,形成各专业组,各专业组组长由总包单位指派。组长:总包单位1人组员:里彦电厂、总包单位各1人职责:负责单个设备的试车和测试,提出测试记录和评价,初步检查设备的制造质量,证明设备安装的正确性和可靠性。分系统和整机调试、试运组:分系统和整机调试、试运组由组长和组员组成,工作人员由组员单位排出若干专业人员构成,形成各专业组,各专业组组长由调试单位指派。组长:总包单位1人组员:里彦电厂、总包单位各1人职责:负责检查分系统和整机调运应具备的条件;编制调运计划,提交脱硫试运指挥部审查和批准;全面负责调运阶段的现场指挥和具体协调工作,组织实施分系统和整机调试、系统性能优化和预测试,完成试运;审查调运的有关记录,提交试运报告;1.1.4验收组验收组下设机械、土建、工艺、电气和热控专业组,各专业组组长由里彦电厂指派。组长:里彦电厂1人组员:总包单位、里彦电厂各1人职责:负责建安施工和调试、试运质量验收和评估;负责安装、调试记录、图纸资料、技术文件的核查和交接;协调设备、材料、备品配件、专用仪器和工具的清点移交等工作;完成调试、试运合格后的签证移交手续。1.1.5生产准备组组长:里彦电厂1人组员:里彦电厂、总包单位各1人职责:负责准备电厂生产和管理所需要的文件、记录表格和各种票、牌以及必要的生产工器具;进行运行、检修人员的培训、上岗,逐步实现独立操作,实现全系统的平稳移交接受;代管经单机调试、试运的设备;按“安规”要求配合调运人员完成运行操作,系统优化、数据采集和运行纪录;积极组织生产准备检修班人员介入设备调校、检修消缺工作,实现系统移交后独立完成检修工作。1.1.6综合组组长:里彦电厂1人组员:总包单位1人职责:负责后勤服务;协调试运现场的安全保卫、消防和治安等工作。1.2参与调试各单位的主要职责1.2.1建设单位负责调试期间的组织、指挥、协调工作,参加调试期间的检查,设备、系统的验收移交;组织验收签证工作;协调电厂各部门与调试工作的关系和联系;负责性能考核试验。负责系统运行、检修人员的配备、培训、上岗;提供运行操作票、工作票等;调试期间设备、系统的检查、运行操作;建设单位的运行表格、运行日志的填写;参加调试期间的设备检查和验收移交,对代保管设备的运行进行正常调整,对运行中发现的问题提出处理意见或建议,执行运行事
