砌体工程施工技术交底记录【实用文档】doc.doc
上传人:天马****23 上传时间:2024-09-10 格式:DOC 页数:12 大小:1.3MB 金币:10 举报 版权申诉
预览加载中,请您耐心等待几秒...

砌体工程施工技术交底记录【实用文档】doc.doc

砌体工程施工技术交底记录【实用文档】doc.doc

预览

免费试读已结束,剩余 2 页请下载文档后查看

10 金币

下载此文档

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

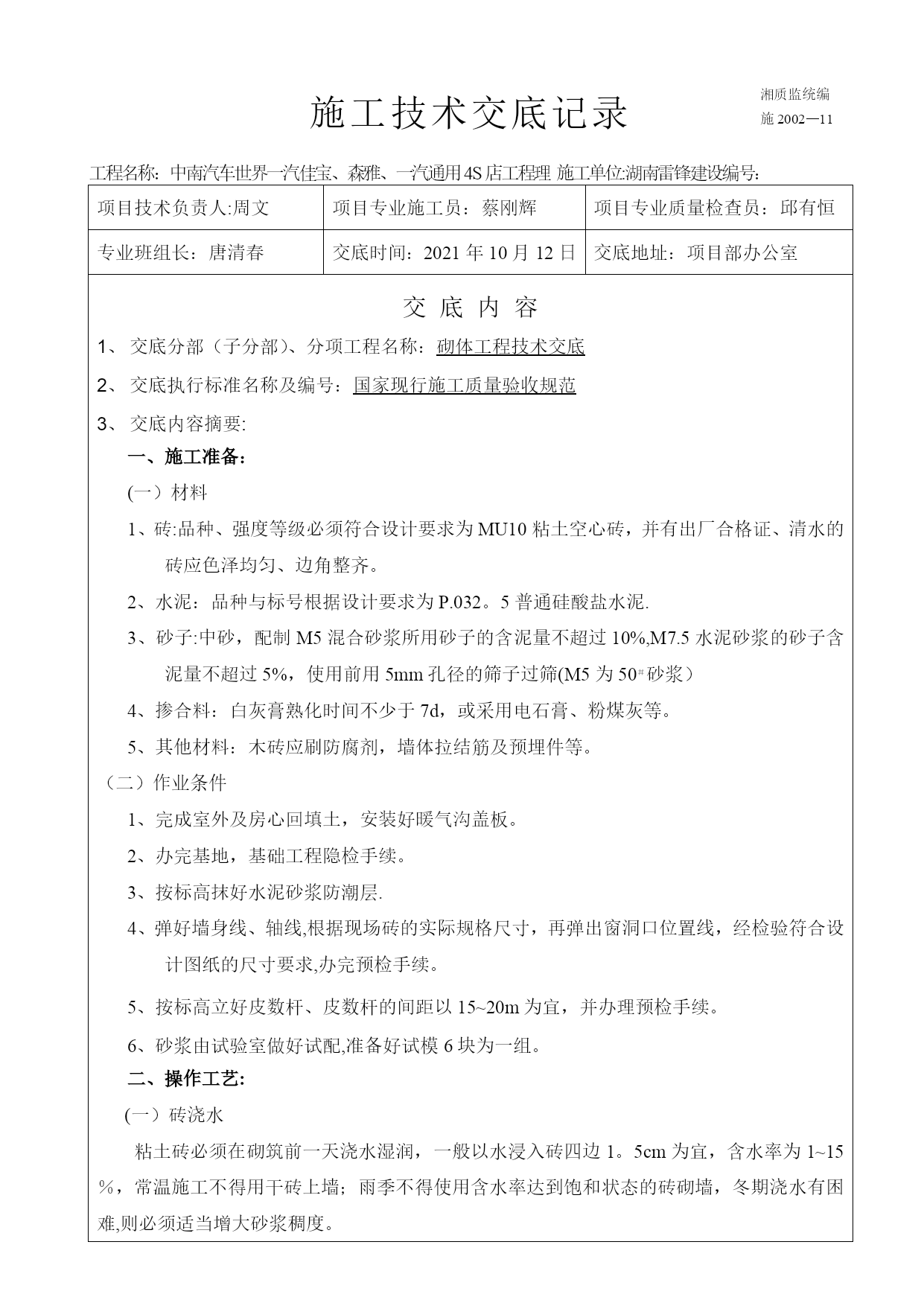

砌体工程施工技术交底记录【实用文档】doc文档可直接使用可编辑,欢迎下载湘质监统编施2002—11施工技术交底记录工程名称:中南汽车世界一汽佳宝、森雅、一汽通用4S店工程理施工单位:湖南雷锋建设编号:项目技术负责人:周文项目专业施工员:蔡刚辉项目专业质量检查员:邱有恒专业班组长:唐清春交底时间:2021年10月12日交底地址:项目部办公室交底内容交底分部(子分部)、分项工程名称:砌体工程技术交底交底执行标准名称及编号:国家现行施工质量验收规范交底内容摘要:一、施工准备:(一)材料1、砖:品种、强度等级必须符合设计要求为MU10粘土空心砖,并有出厂合格证、清水的砖应色泽均匀、边角整齐。2、水泥:品种与标号根据设计要求为P.032。5普通硅酸盐水泥.3、砂子:中砂,配制M5混合砂浆所用砂子的含泥量不超过10%,M7.5水泥砂浆的砂子含泥量不超过5%,使用前用5mm孔径的筛子过筛(M5为50#砂浆)4、掺合料:白灰膏熟化时间不少于7d,或采用电石膏、粉煤灰等。5、其他材料:木砖应刷防腐剂,墙体拉结筋及预埋件等。(二)作业条件1、完成室外及房心回填土,安装好暖气沟盖板。2、办完基地,基础工程隐检手续。3、按标高抹好水泥砂浆防潮层.4、弹好墙身线、轴线,根据现场砖的实际规格尺寸,再弹出窗洞口位置线,经检验符合设计图纸的尺寸要求,办完预检手续。5、按标高立好皮数杆、皮数杆的间距以15~20m为宜,并办理预检手续。6、砂浆由试验室做好试配,准备好试模6块为一组。二、操作工艺:(一)砖浇水粘土砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边1。5cm为宜,含水率为1~15%,常温施工不得用干砖上墙;雨季不得使用含水率达到饱和状态的砖砌墙,冬期浇水有困难,则必须适当增大砂浆稠度。(二)砂浆搅拌砂浆配合比应采用重量比,计量精度水泥为±2%,砂、石膏控制在±5%以内,宜采用机械搅拌,搅拌时间不少于1.5分钟。(三)组砌方法砌体一般采用一顺一丁(满丁满条)梅花丁或三顺一丁砌法,不得采用五顺一丁砌法,砖主不得先砌四周后填心的包心砌法。(四)排砖撂底(干摆砖)一般外墙第一层砖撂底时,两山墙排丁砖,前后纵墙排条砖。根据弹好门窗洞口位置线,认真核对窗间墙,垛的长度尺寸是否符合排砖模数。如不合模数时,可将门窗口的位置左右适当移动。若有破活,七分头或丁砖应排在窗口中间,附墙垛旁或其他不明显部位。移动门窗位置时,应注意,暖卫立管及门窗扇开启时不受影响。另外在排砖时还要考虑在门窗口上边的砖墙合垅时也不出现破活。所以排砖时必须有个全盘考虑。既前后檐墙排第一皮砖时,要考虑用窗口后砌条砖,窗上角必须七分头砌筑。(五)选砖清水墙应选择棱角整齐,无弯曲裂纹,颜色均匀,规格基本一致的砖,敲击时声音响亮,焙烧过火变色,变形的,砖可用在基础及不影响外观的内墙上。(六)盘角砌墙前应先盘角,每次盘角不要超过五层,新盘的大角,及时进行吊靠,如有偏差要及时修整。盘角时要仔细对照皮数杆的砖层和标高,控制好灰缝大小使水平灰缝均匀一致,大角盘好后再复查一次,平整和垂直完全符合要求才可以挂线砌墙。(七)挂线砌筑一砖半墙必须双面挂线,如果长墙几个人使一根通线,中间应设几个支线点,小线要拉紧,每层砖都要穿线看平,使水平缝均匀一致,平直通顺;砌一砖厚混水墙时宜采用外手挂线,可以照顾砖墙两面平整,为控制抹灰厚度奠定基础.(八)砌砖砌砖宜采用一铲灰、一块砖、一挤揉的“三一”砌砖法,即满铺,满挤操作法,砌砖时砖要放平,里手高,墙面就要张;里手低墙面就要背.砌砖一定要跟线“上跟线、下眼棱,左右相邻要对平”。水平缝厚度和竖向灰缝宽度一般为10mm,但不应小于8mm,也不应大于12mm。为保证清水墙立缝垂直,不游丁走缝,当砌完一步架高时,宜每隔2m水平间距,在丁砖立棱位置弹两道垂直立线,以分段控制游丁走颖,在操作过程中,要认真进行自检,如出现有偏差,应及时纠正,严禁事后砸墙,清水墙面不允许有三分头,不得在上部任意变活、乱缝,砌筑砂浆应随拌随使用,水泥砂浆必须在3h内用完,水泥混合砂浆必须在4h内用完,不得使用过夜的砂浆,砌清水墙就随砌,随划缝,划缝深度为8~10mm,深浅一致,清扫干净,混水墙应随砌随将舌头灰刮尽(九)留缝外墙转角处应同时砌筑,内外墙交接处必须留斜槎;槎子长度不应小于墙体高度的2/3,槎子必须平直,通顺,分段位置在变形缝处或门窗口角处,隔墙与墙柱不同时砌筑时可留阳槎加预埋拉结筋.沿墙高每50cm预留Φ6钢筋2根,其埋入长度从墙的留槎处算起每边均不小于100cm,末端应加90度弯勾,隔墙顶应用立砖斜挤紧。(十)砖、预留孔洞和墙体拉结筋木砖预埋时应小头在外,大头在内,数量按洞口高决定,洞口高在1.2m以内,每边放2
