调节池土方开挖深基坑支护及降水专项施工方案【实用文档】doc.doc

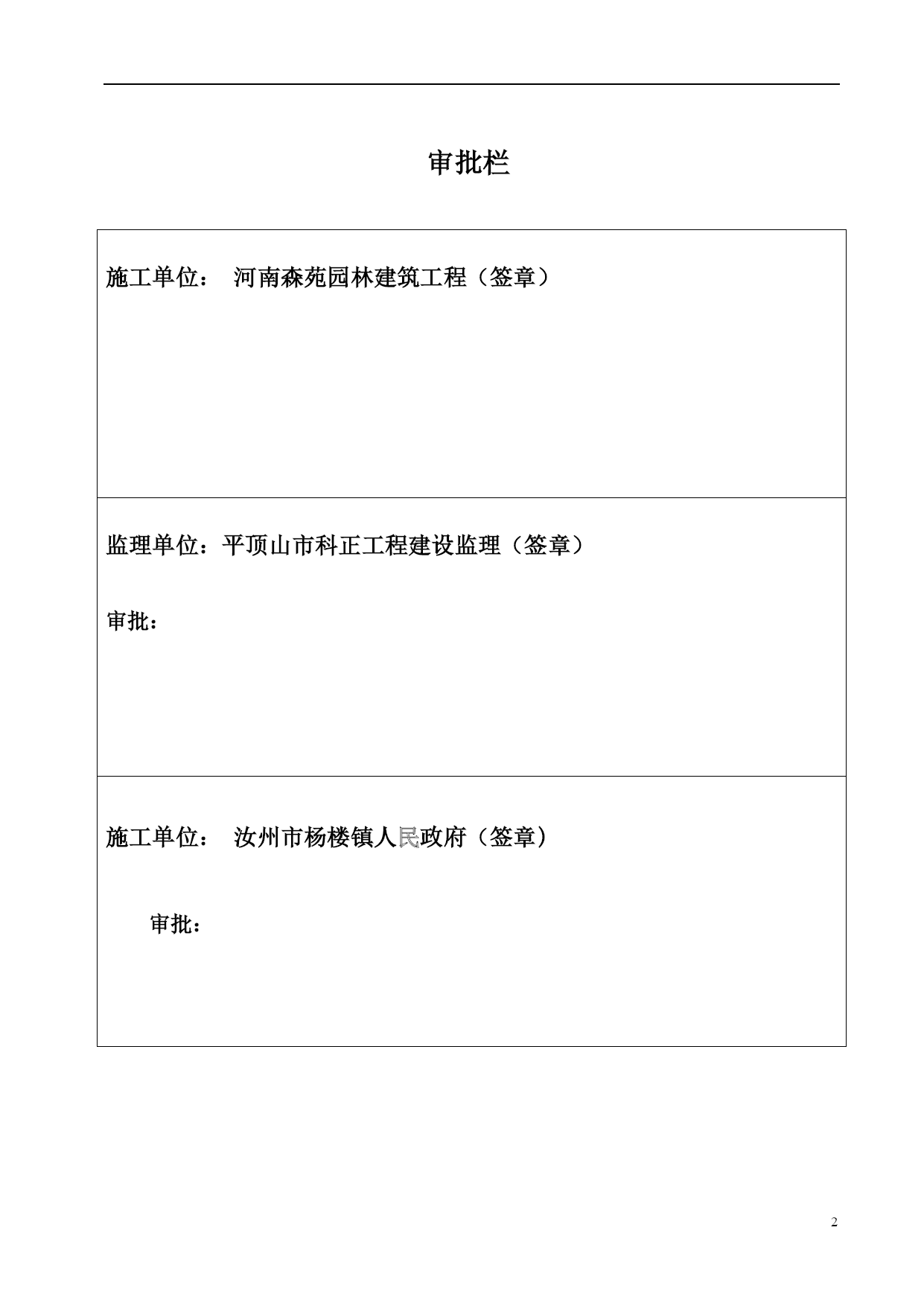

上传人:天马****23 上传时间:2024-09-10 格式:DOC 页数:91 大小:3MB 金币:10 举报 版权申诉
预览加载中,请您耐心等待几秒...

调节池土方开挖深基坑支护及降水专项施工方案【实用文档】doc.doc

调节池土方开挖深基坑支护及降水专项施工方案【实用文档】doc.doc

预览

免费试读已结束,剩余 81 页请下载文档后查看

10 金币

下载此文档

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

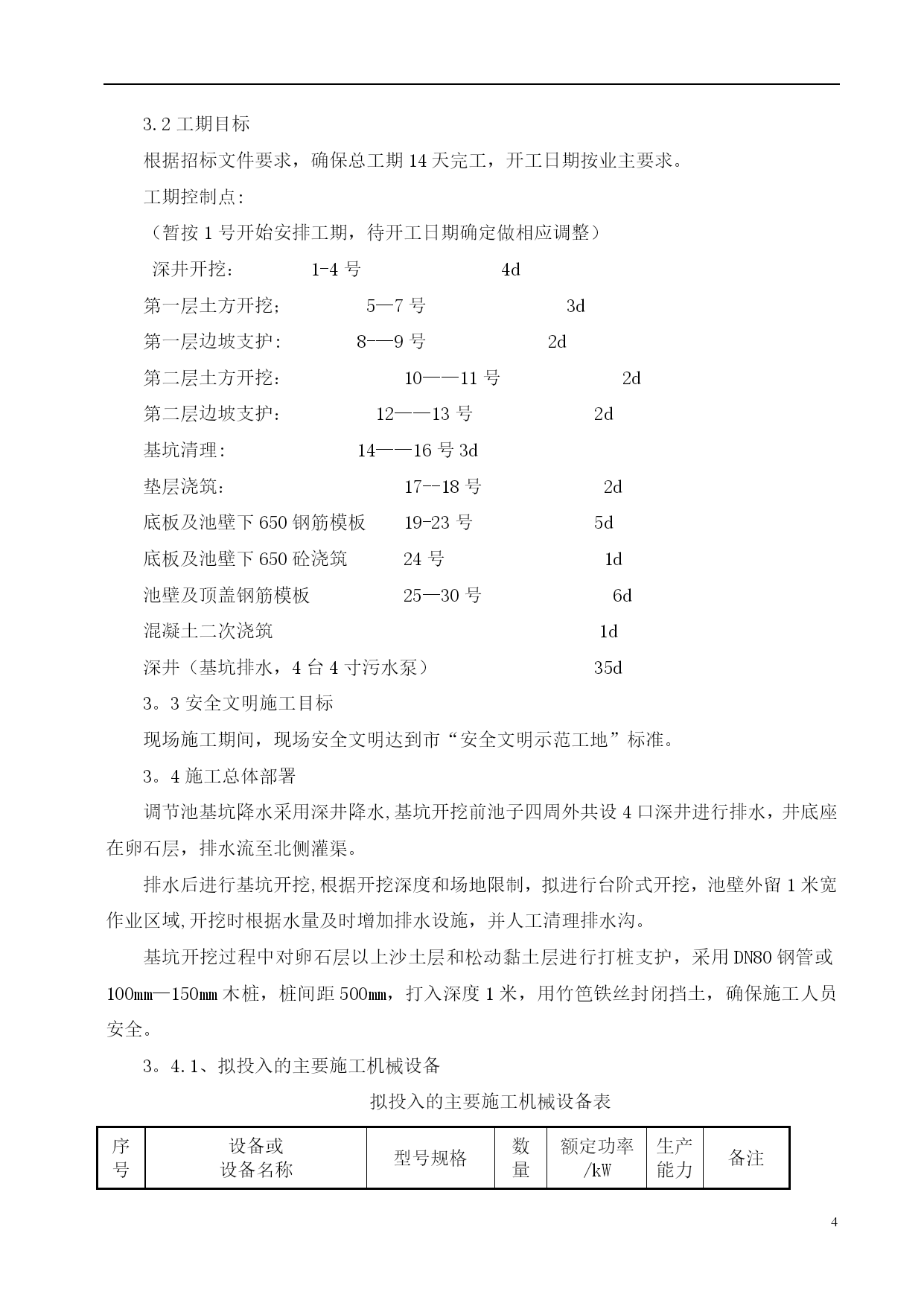

调节池土方开挖深基坑支护及降水专项施工方案【实用文档】doc文档可直接使用可编辑,欢迎下载汝州市杨楼镇中心社区环境连片整治污水处理厂工程土方开挖基坑支护及降水专项施工方案(调节池)施工单位:河南森苑园林建筑工程二0一五年十二月审批栏施工单位:河南森苑园林建筑工程(签章)监理单位:平顶山市科正工程建设监理(签章)审批:施工单位:汝州市杨楼镇人民政府(签章)审批:第一部分综述1.工程概况1)、杨楼镇污水处理厂位于杨楼镇北灌渠南侧空地,污水主要采用:格栅—调节池-A/O池—沉淀池—人工湿地—清水池,镇中心社区污水通过地下污水管道自流进入污水处理厂格栅井和调节池,在调节池末端用提升泵对污水进行一次提升后经过生化处理排入灌渠。调节池是开挖最深的单体构筑物,池底标高5米左右,位于水厂西端,南北紧邻污水处理厂围墙,东邻A/O池间隔9.2米,西邻格栅井2。5米,因此对调节池基坑开挖、降水及支护编制本施工方案.2)、调节池为地下式带盖钢筋混凝土结构,净尺寸10*12m(B*H)。池壁350mm厚,底板400厚,为C30P6混凝土,底板垫层为100厚C15素砼。3)、配筋、池顶盖、梁等详见施工图纸。4)、工程概况其余详见施工设计图纸。该工程地下水位较高,根据5月份地质报告,地下水位埋深3。0m左右,因此土方开挖前须做好基坑降水.2。编制依据该专项施工方案的编制主要依据:施工蓝图;现行规范、规程以及现场实际情况。主要规范、规程如下:《建筑边坡工程技术规范》(GB50330—2002)《建筑与市政降水工程技术规范》(JGJ/T111—1998)《建筑基坑支护技术规程》(JGJ120-1999)《基坑土钉支护技术规程》(CCECE96:97)《建筑地基基础工程施工质量验收规范》(GB52-2002)《建筑施工安全检查标准》(JGJ59—1999)《建筑工程施工质量验收统一标准》(GB50300-2001)《建筑机械使用安全技术规程》(JGJ33-2001)3。总体施工部署3.1质量目标根据设计文件要求,确保合格,争创优良工程。分项隐蔽工程验收一次合格率100%,优良率85%。竣工验收一次合格率100%,优良率85%。3.2工期目标根据招标文件要求,确保总工期14天完工,开工日期按业主要求。工期控制点:(暂按1号开始安排工期,待开工日期确定做相应调整)深井开挖:1-4号4d第一层土方开挖;5—7号3d第一层边坡支护:8-—9号2d第二层土方开挖:10——11号2d第二层边坡支护:12——13号2d基坑清理:14——16号3d垫层浇筑:17--18号2d底板及池壁下650钢筋模板19-23号5d底板及池壁下650砼浇筑24号1d池壁及顶盖钢筋模板25—30号6d混凝土二次浇筑1d深井(基坑排水,4台4寸污水泵)35d3。3安全文明施工目标现场施工期间,现场安全文明达到市“安全文明示范工地”标准。3。4施工总体部署调节池基坑降水采用深井降水,基坑开挖前池子四周外共设4口深井进行排水,井底座在卵石层,排水流至北侧灌渠。排水后进行基坑开挖,根据开挖深度和场地限制,拟进行台阶式开挖,池壁外留1米宽作业区域,开挖时根据水量及时增加排水设施,并人工清理排水沟。基坑开挖过程中对卵石层以上沙土层和松动黏土层进行打桩支护,采用DN80钢管或100mm—150mm木桩,桩间距500mm,打入深度1米,用竹笆铁丝封闭挡土,确保施工人员安全。3。4.1、拟投入的主要施工机械设备拟投入的主要施工机械设备表序号设备或设备名称型号规格数量额定功率/kW生产能力备注1污水泵WQ100—15-467.52台备用完好2打井钻机SPJ—5501完好3搅拌机J1—40017.5完好4电焊机BX3-300-223.0完好5汽油发电机50kw1完好6推土机TY1201完好7水准仪QF50T1完好8汽车吊8吨1完好9切割机1完好10汽车五十铃1完好11潜水泵QY15—26—2。281.0完好12挖掘机CAT320L11m3完好13自卸车东风420t完好14装载机13m3完好3。4。2、主要劳动力计划劳动力计划表(单位:人)工种级别按工程施工阶段投入劳动力情况施工降水土方开挖边坡支护钢筋加工绑扎模板支护普通工8151286放线工23222机具工43844司机210222电工22211维修工24132钢筋工44412木工15第二部分降水施工及基坑开挖1、降水井布置及深度调节池西侧布置1-2号降水井、东侧布置3-4号降水井,中间布置5号观测井用来观测水位情况,基坑开挖时即被挖掉。
