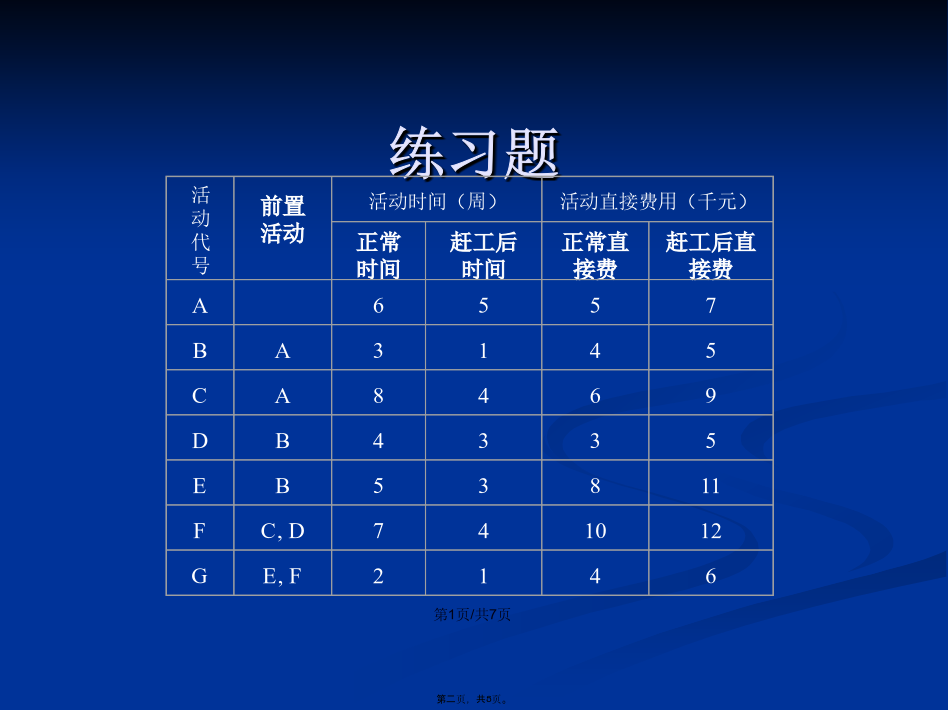

会计学练习题第一步,画出网络图第二步:找出关键线路。本项目共有三条线路:A–B–E–G,16周;A–B–D–F–G,22周;A–C–F–G,23周。所以第三条线路(A–C–F–G)为关键线路,如图中红线所示。第三步:计算各活动(huódòng)的赶工单位成本(直接成本):A:(7-5)÷(6-5)=2;B:0.5;C:0.75;D:2;E:1.5;F:0.667;G:2。第四步:压缩关键线路上的活动F(赶工费率小于1的最小者),时间由7周压缩至4周,第三条线路的总时间由23周缩短至20周。此时,需重新确定关键线路。第二条线路的时间由22周缩短至19周,第一条线路的时间不变。所以关键线路不变。压缩后的总成本节约为:3000(间接成本减少(jiǎnshǎo))–2000(直接成本增加)=1000元。第五步:继续压缩关键(guānjiàn)线路上的活动C。由于第二条线路只比第三条线路少一周,所以只能压缩一周。重新计算关键(guānjiàn)线路。第二、三条线路都是关键(guānjiàn)线路。本次压缩导致的总成本节约为:1000–0.75×1000=250元。第六步:还能压缩吗?现在有可能被压缩的活动是B和C(在关键(guānjiàn)线路上且时间成本敏感度小于1)。由于它们分别在两条关键(guānjiàn)线路上,只有同时压缩才有意义。但两项活动的赶工费率之和为1.25,大于1。所以,从项目总成本最小的角度来说,项目工期已经不能再压缩了。第七步:所以,项目总成本最优时的总工期为19周。此时的项目总成本为63000–1000–250=61750元。作业:仔细分析下面(xiàmian)电子商务项目,利用单代号法画出项目网络图,计算总工期,并找出关键活动与关键线路。内容(nèiróng)总结
