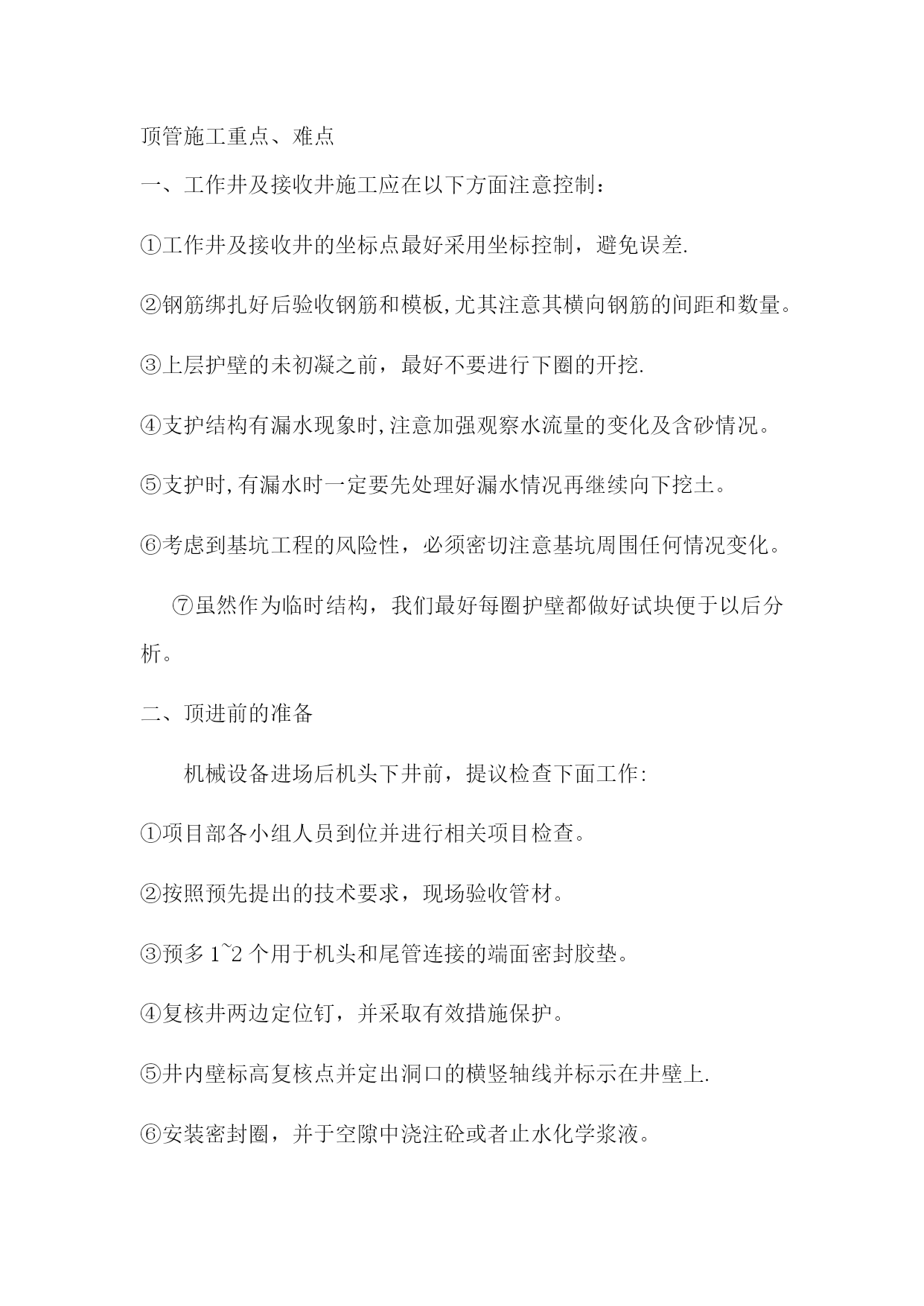

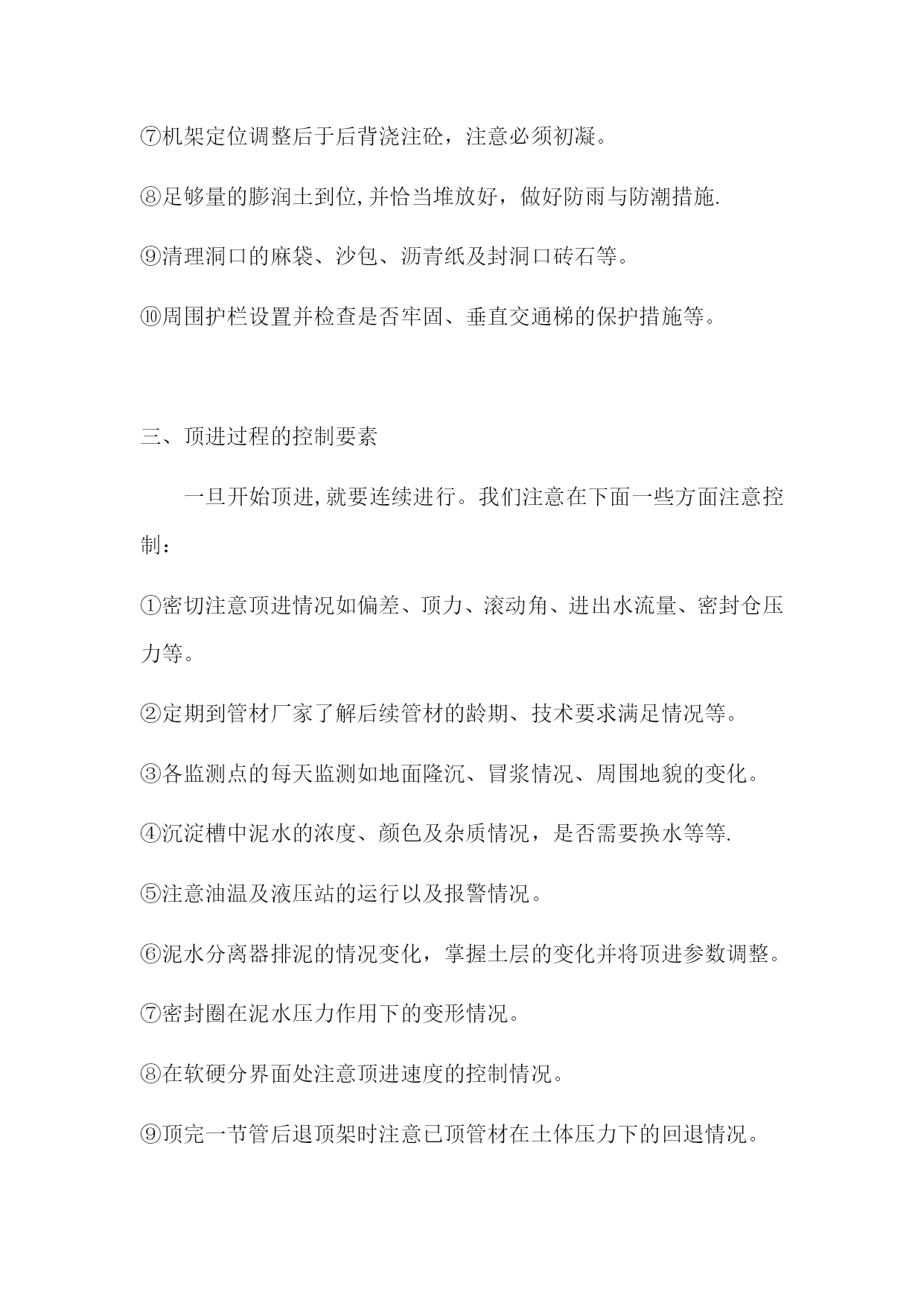

顶管施工重点、难点实用文档(实用文档,可以直接使用,可编辑优秀版资料,欢迎下载)顶管施工重点、难点一、工作井及接收井施工应在以下方面注意控制:①工作井及接收井的坐标点最好采用坐标控制,避免误差.②钢筋绑扎好后验收钢筋和模板,尤其注意其横向钢筋的间距和数量。③上层护壁的未初凝之前,最好不要进行下圈的开挖.④支护结构有漏水现象时,注意加强观察水流量的变化及含砂情况。⑤支护时,有漏水时一定要先处理好漏水情况再继续向下挖土。⑥考虑到基坑工程的风险性,必须密切注意基坑周围任何情况变化。⑦虽然作为临时结构,我们最好每圈护壁都做好试块便于以后分析。二、顶进前的准备机械设备进场后机头下井前,提议检查下面工作:①项目部各小组人员到位并进行相关项目检查。②按照预先提出的技术要求,现场验收管材。③预多1~2个用于机头和尾管连接的端面密封胶垫。④复核井两边定位钉,并采取有效措施保护。⑤井内壁标高复核点并定出洞口的横竖轴线并标示在井壁上.⑥安装密封圈,并于空隙中浇注砼或者止水化学浆液。⑦机架定位调整后于后背浇注砼,注意必须初凝。⑧足够量的膨润土到位,并恰当堆放好,做好防雨与防潮措施.⑨清理洞口的麻袋、沙包、沥青纸及封洞口砖石等。⑩周围护栏设置并检查是否牢固、垂直交通梯的保护措施等。三、顶进过程的控制要素一旦开始顶进,就要连续进行。我们注意在下面一些方面注意控制:①密切注意顶进情况如偏差、顶力、滚动角、进出水流量、密封仓压力等。②定期到管材厂家了解后续管材的龄期、技术要求满足情况等。③各监测点的每天监测如地面隆沉、冒浆情况、周围地貌的变化。④沉淀槽中泥水的浓度、颜色及杂质情况,是否需要换水等等.⑤注意油温及液压站的运行以及报警情况。⑥泥水分离器排泥的情况变化,掌握土层的变化并将顶进参数调整。⑦密封圈在泥水压力作用下的变形情况。⑧在软硬分界面处注意顶进速度的控制情况。⑨顶完一节管后退顶架时注意已顶管材在土体压力下的回退情况。⑩进出泥泵的运转声音是否正常,机头喇叭传出设备运转声音是否正常。**********截污管道工程顶管施工合同工程名称:***********截污管道顶管施工工程发包人(简称甲方):承包人(简称乙方):依照《中华人民共和国合同法》、《中华人民共和国建筑法》及其他有关法律、行政法规,遵循平等、自愿、公平和诚实信用的原则,双方就本建设工程施工事项协商一致,订立本合同。工程概况工程名称:工程地点:工程内容:工程承包方式:包工包料合同日期:开工和完工日期为:2021年7月25日至2021年8月10日。合同工期总日历天数为17天。工程质量、验收工程质量标准为合格,质量标准的评定以国家或行业的质量检验评定为依据。本工程乙方负责施工的管道坡度应符合排水规范要求,使污水能顺利排出,为使污水顺利排出而配套的所有项目均由甲方承担。乙方在施工过程中,甲方负责协调与政府各部门(绿化部门、电力部门)关系,费用自理.乙方在施工中应做好防护措施,施工中如破坏市政管线或其他单位的设施,均由乙方负责修理,并承担所有费用。乙方加强施工安全管理,乙方必须严格按照《安全生产条例》要求进行施工,乙方应对施工过程中的一切安全工作负责,并承担经济及法律责任.合同价款与支付合同总价款为人民币(¥:元)付款方式及时间:工程施工队伍进场付***万元(小写:元)预付款,工程施工完成后付至总价款的80%,剩余价款施工完成后两个月内无息付清。违约责任发包人责任:发包人应按合同约定支付工程款,无正当理由不支付工程款的,按应付款项目万分之三向承包人支付逾期付款违约金。承包人责任:承包方须在发包方规定的工期内完成工程,达不到合格质量标准,承包人应负责返工,直至工程合格,如超出完工时间,每逾期一日,按合同价款的千分之三向甲方支付违约金。合同生效合同订立时间:年月日本合同一式四份,双方各执两份,经双方签字盖章后生效。如发生纠纷,向履行地人民法院提起诉讼。发包人:(盖章)承包人:(盖章)年月日年月日季节性施工重点和难点分析纵观本工程的进度计划,本工程施工将受到雨季和冬季的影响,因此,为保证本工程的施工质量,确保本工程顺利进展,必须重视雨季和冬季施工问题.雨季施工重点和难点分析、落实检查施工部署、雨期施工的工作面不宜过大,应逐段、逐片地分期完成.、土方开挖后必须及时验槽并施工垫层,以防原土被雨水浸泡,影响承载力。、在小雨天浇灌混凝土应先准备好塑料薄膜,防止雨水将水泥砂浆冲走,当雨下大时,应在规范规定可留施工缝的位置留设施工缝,停止混凝土的浇灌,晴天后,再按规范对施工缝进行处理。④、填方施工中,取土、运土、铺土、压土等各工序应
