吴泾电厂脱硝电气专业安装及调试监理细则(常用版).doc

吴泾电厂脱硝电气专业安装及调试监理细则(常用版).doc

预览

免费试读已结束,剩余 113 页请下载文档后查看

10 金币

下载此文档

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

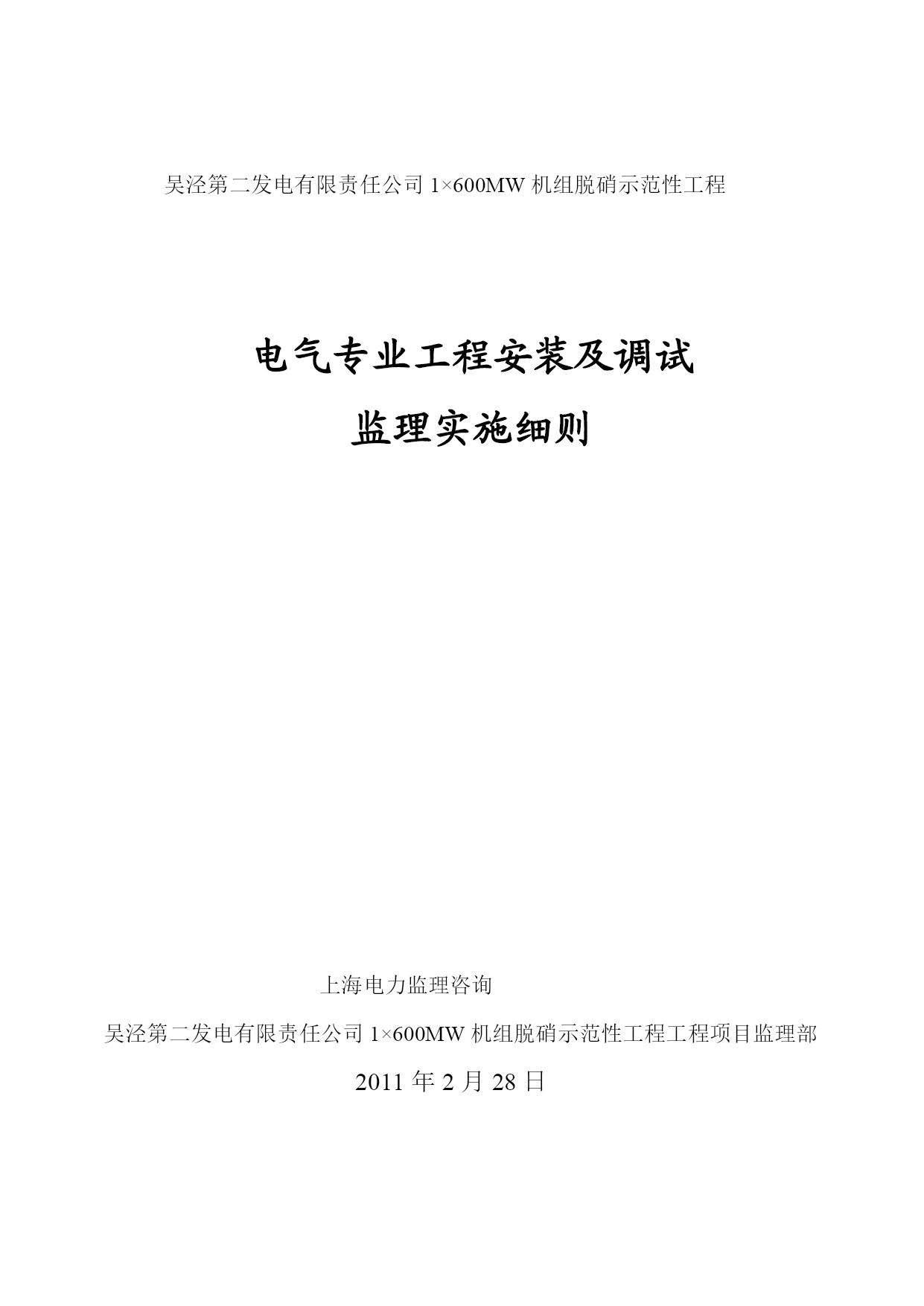

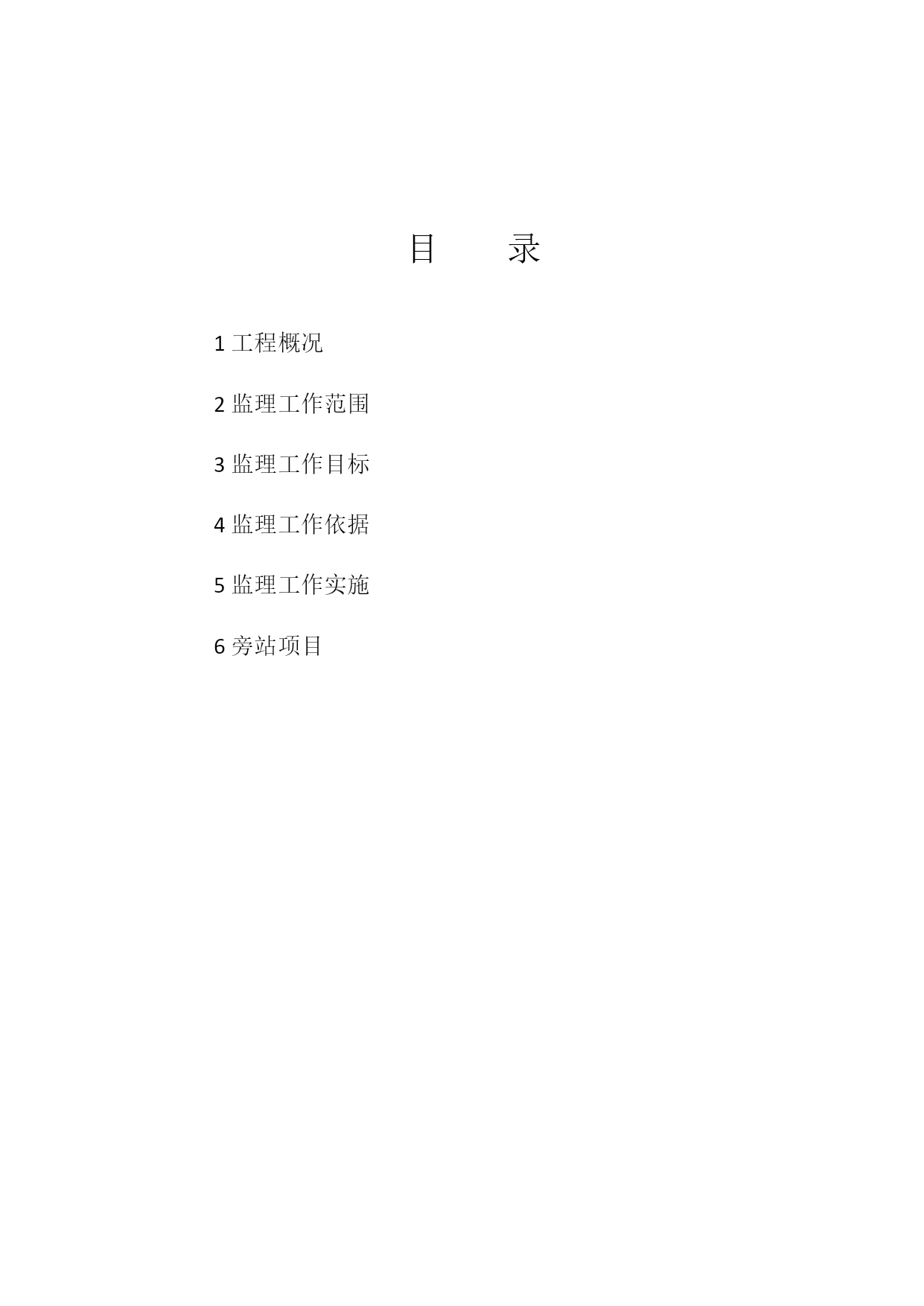

吴泾电厂脱硝电气专业安装及调试监理细则(常用版)(可以直接使用,可编辑完整版资料,欢迎下载)吴泾第二发电有限责任公司1×600MW机组脱硝示范性工程电气专业工程安装及调试监理实施细则上海电力监理咨询吴泾第二发电有限责任公司1×600MW机组脱硝示范性工程工程项目监理部2011年2月28日目录11工程概况2监理工作范围3监理工作目标4监理工作依据5监理工作实施6旁站项目1工程概况吴泾第二发电有限责任公司1×600MW亚临界燃煤发电机组(即#1机组)配套建设烟气脱硝装置,采用选择性催化还原法(SCR)脱销装置,脱销岛建设模式为EPT方式。建设单位:吴泾第二发电有限责任公司总承包单位:上海电气集团股份监理单位:上海电力监理咨询2监理工作范围本电气专业工程各系统设备包括6KV电缆、低压变压器、400V配电装置屏、盘、柜、箱的安装;所有电气部分的动力、控制、通讯等电缆的敷设(包括电缆桥架安装等),接地(含室内外的接地网),防火封堵及设备的接引,所有用电系统的安装调试,控制、测量、信号系统接引至DCS。起吊设备的各类滑线,所有照明等,火灾报警和消防控制系统。电气监理人员负责对以上安装工程进行监理,以及对各系统的分部和整个系统的调试监理。3监理工作目标监理目标:不发生监理责任的设备质量、安全事故,不发生监理责任的死亡事故、重大设备损坏事故。工程质量目标值为优良。督促施工方及时移交竣工资料,并符合相关规范要求。4工程监理依据4.1业主与上海电力监理咨询签订的《工程监理合同》,4.2已批准的本期工程《监理规划》。4.3建设单位与施工单位签订的《施工承包合同》。4.4已被批准的施工图纸、设计变更单、制造厂提供的图纸、技术报告、试验报告、厂家说明书及要求等。4.5《电气装置安装工程质量检验及评定规程》(DJ/T5161.1-5161-17-2002)4.6GB50168-2006《电气装置安装工程电缆线路施工及验收规范》4.7GB50169-2006《电气装置安装工程接地装置施工及验收规范》4.8GB50150-2006《电气装置安装工程电气设备交接试验标准》4.9中华人民共和国工程建设标准强制性条文(电力工程部分)4.10电力建设安全工作规程(火力发电厂部分)DL5009.1-20024.11《建设工程安全生产管理条例》国务院第393号4.12《建设工程监理规范》(GB50319-2000)。4.13其它国家、地方和行业有关的规程、规范、标准及各项规章。4.14现行的国家法律、法规以制度。4.15业主颁布的相关规定及文件。5监理工作实施5.1安装过程中的质量控制安装准备阶段(事前控制):审核安装单位的资质、施工主要人员的资格及质保体系是否健全;审核安装单位提出的开工报告及现场是否符合开工条件;审核安装机械设备、调试设备是否经过有资质单位的检验、是否是在有效期内使用;进场材料是否有出厂合格证、检验资料;对材料有怀疑时可进行抽样复检,合格的材料方可进场使用;参加主要设备的开箱检验,检查资料、备品备件是否按清单交齐;设备在运输过程中有无外部损坏,发现的设备缺陷应要求返修,合格后各方签字认可;审核安装单位的《施工组织设计》、《技术措施》、《专业作业指导书》是否符合施工现场实际,是否能确保安装工程的安全、质量、进度的要求。安装阶段(事中控制):检查安装队伍的质量保证网络是否健全并运行正常,如:各级质保人员是否到位,特殊工种是否持证上岗;各种安装设备进场使用是否符合现场的要求,其中包括安全措施是否落实;进场使用的材料是否合格;现场环境是否达到了安装条件;安装人员是否按设计图纸、按规范规程要求进行施工;安装过程中遇到环境、外部条件不能按原定图纸安装时,是否有联系单、变更单,是否履行了变更手续;注重到货设备质量,把好设备质量第一关;对重要部位、关键工序的安装,隐蔽工程进行跟踪检查等等。强化验收工作(事后控制):督促安装单位按项目划分表的内容及时进行四级报验;对安装单位报验的项目进行认真检查,严格控制质量标准,合格后才予以签证;加强对有隐蔽工程的验收检查,合格后才允许进行下一道工序,不合格的不予签证;如有重大的质量缺陷,要求安装单位提交整改方案和措施,经审定后实施;如发生质量事故,及时上报有关对口单位,协助建设单位做好事故调查工作;及时做好安装过程中的纠偏、协调工作。5.2主要设备安装及控制目标变压器安装本工程采用一台800KVA干式变压器,进场的变压器先进行设备检查,视其铭牌及接线各标志是否清晰齐全,对照设备装箱单检查附件是否齐全,对变压器外观进行检查有否碰伤,对绝缘子外观检查视其外表是否光滑、有无裂纹。对变压器的主要部
