周进度计划表格优质资料.doc
上传人:天马****23 上传时间:2024-09-10 格式:DOC 页数:35 大小:1.2MB 金币:10 举报 版权申诉
预览加载中,请您耐心等待几秒...

周进度计划表格优质资料.doc

周进度计划表格优质资料.doc

预览

免费试读已结束,剩余 25 页请下载文档后查看

10 金币

下载此文档

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

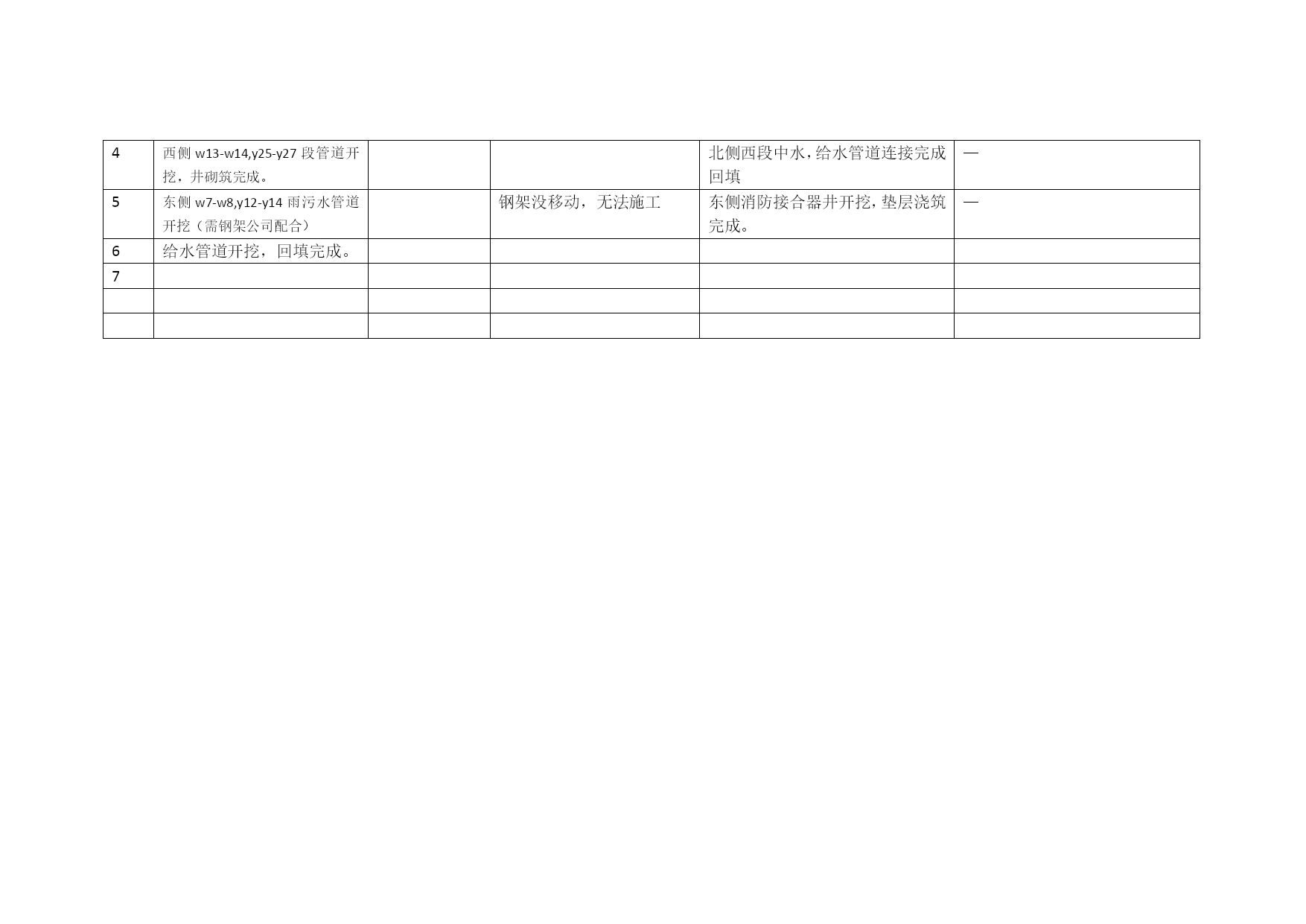

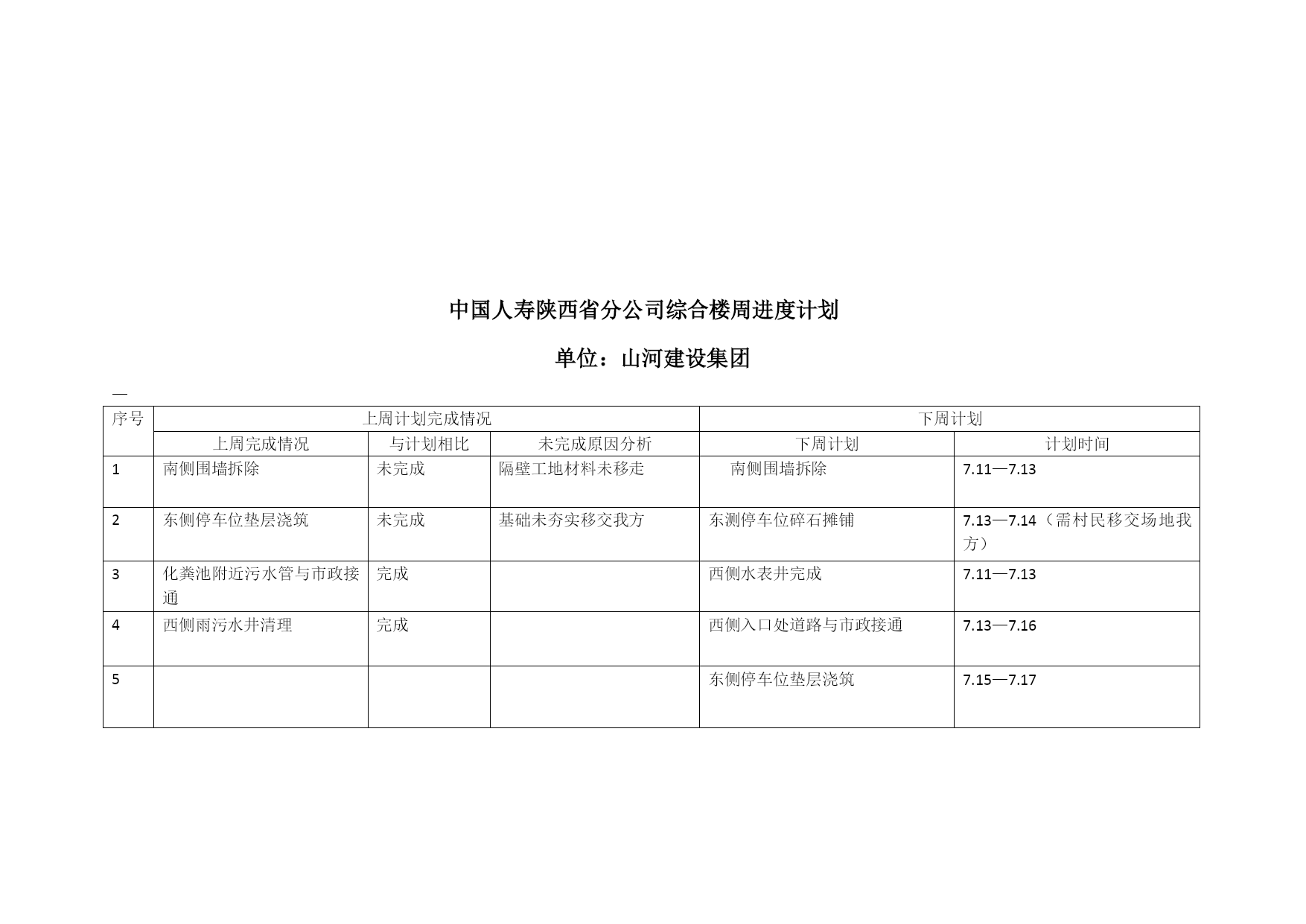

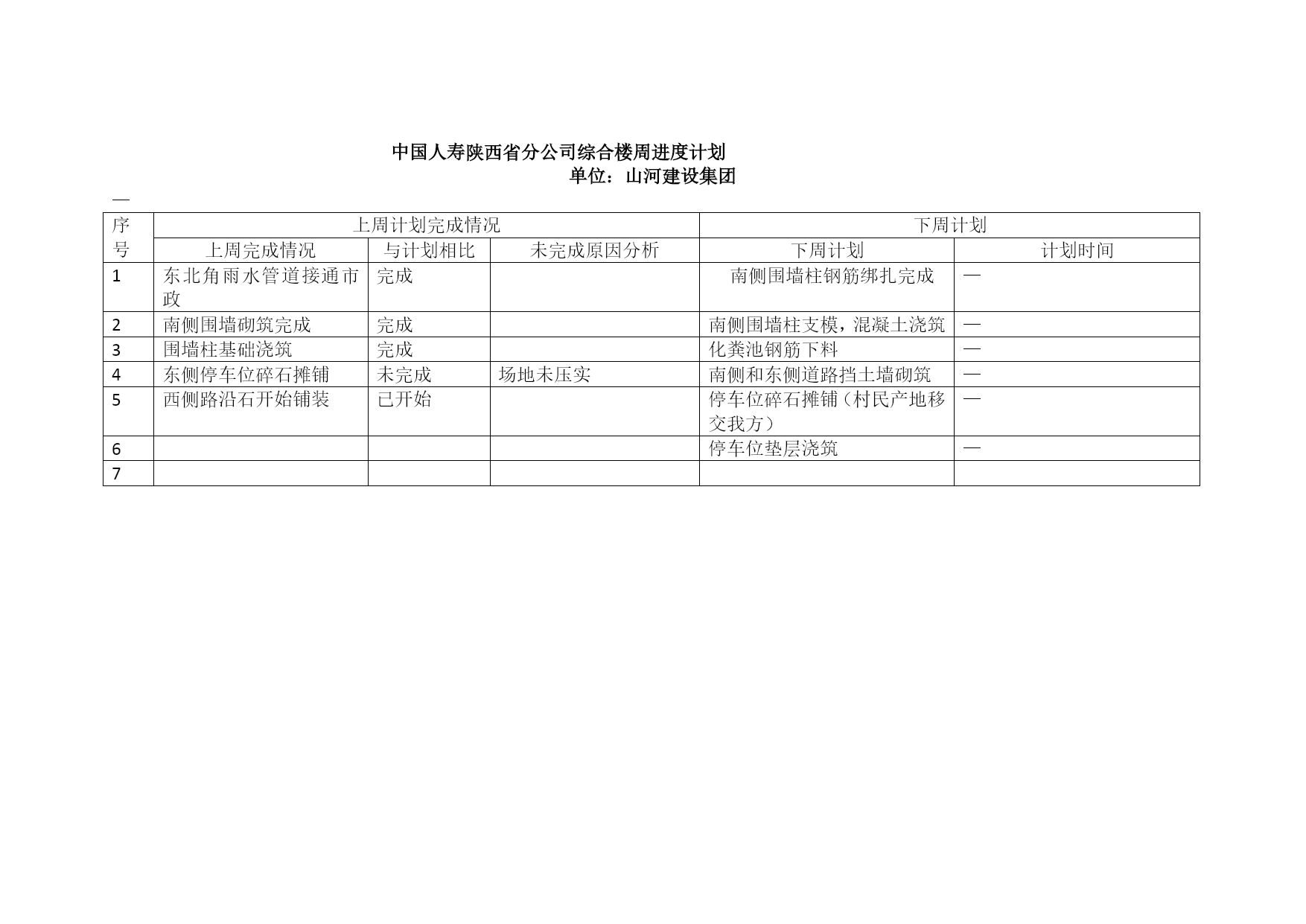

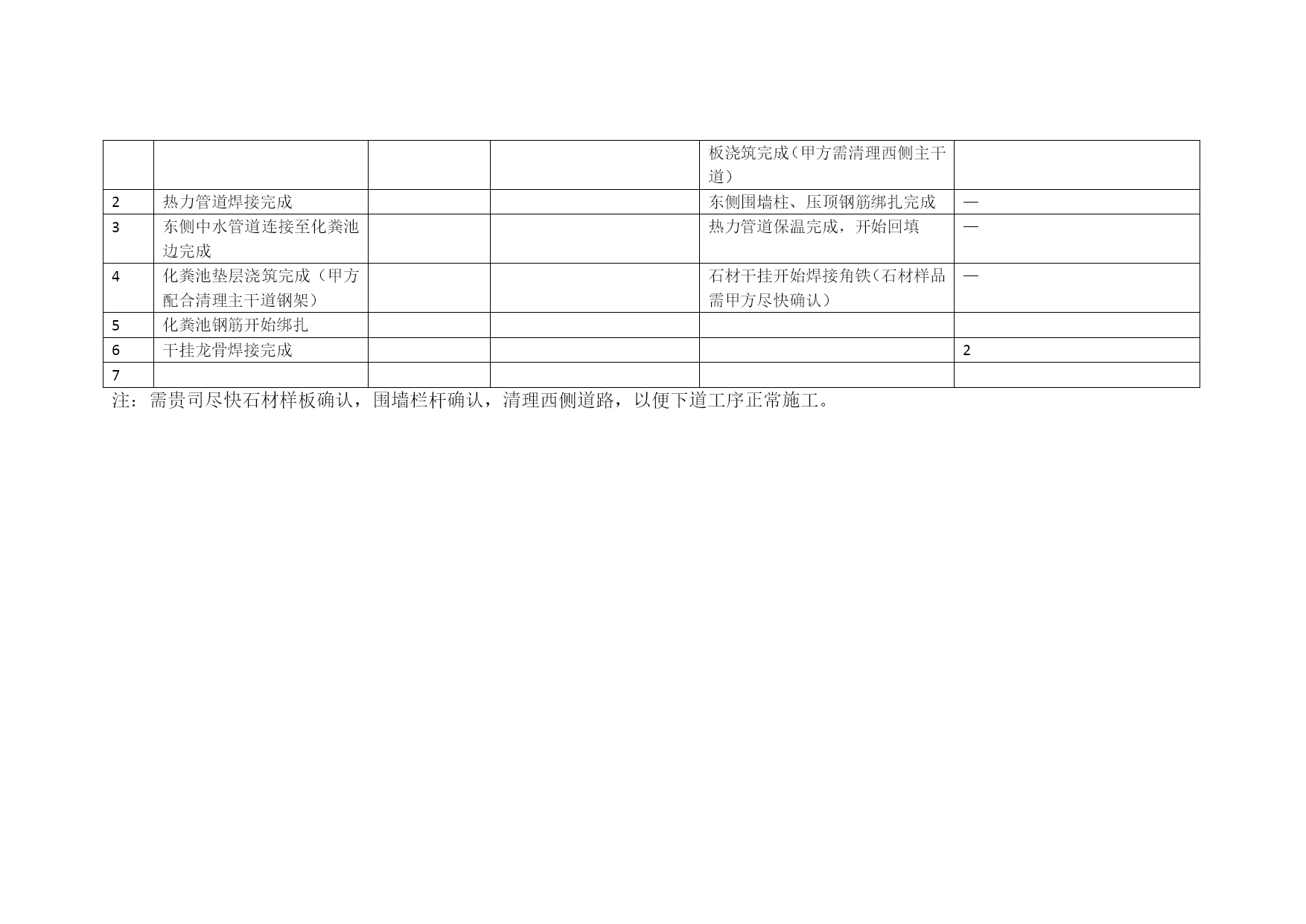

周进度计划表格优质资料(可以直接使用,可编辑优质资料,欢迎下载)中国人寿陕西省分公司综合楼周进度计划单位:山河建设集团—序号上周计划完成情况下周计划上周完成情况与计划相比未完成原因分析下周计划计划时间1变更后西侧雨污水管道完成污水w1-w2-w3段完成—2东侧雨污水管道完成西侧雨污水管道以完成部位做试水试验—3化粪池模板与钢筋拆除;防护支撑搭设如条件允许化粪池开始破碎—北侧,西侧污水管道试验完成后回填—注:化粪池在防护认可的情况下。中国人寿陕西省分公司综合楼周进度计划单位:山河建设集团—序号上周计划完成情况下周计划上周完成情况与计划相比未完成原因分析下周计划计划时间1南侧,东侧中水管道完成,西侧中水,给水管道回填完成。东侧南段围墙基础浇筑,砌筑完成(设计单位配合)—2西侧水景二水表井浇筑完成北段临时围墙拆除,基础开挖完成,—3西侧消防接合器井砌筑完成南段围墙柱钢筋绑扎,模板制作完成—4西侧w13-w14,y25-y27段管道开挖,井砌筑完成。北侧西段中水,给水管道连接完成回填—5东侧w7-w8,y12-y14雨污水管道开挖(需钢架公司配合)钢架没移动,无法施工东侧消防接合器井开挖,垫层浇筑完成。—6给水管道开挖,回填完成。7中国人寿陕西省分公司综合楼周进度计划单位:山河建设集团—序号上周计划完成情况下周计划上周完成情况与计划相比未完成原因分析下周计划计划时间1东侧北段段围墙开挖,垫层浇筑完成砌筑完成东侧围墙柱混凝土浇筑完成—2热力管道焊接开始连续下雨,无法施工热力管道焊接完成—3东侧出户雨污水管道开挖,回填完成。东侧中水管道连接至化粪池边完成—4化粪池垫层浇筑未完成桩基破除未完成化粪池垫层浇筑完成(甲方配合清理主干道钢架)—5化粪池钢筋开始绑扎—6干挂龙骨焊接完成—7注:需贵司尽快石材样板确认;围墙栏杆确认。以便下道工序正常施工。中国人寿陕西省分公司综合楼周进度计划单位:山河建设集团—序号上周计划完成情况下周计划上周完成情况与计划相比未完成原因分析下周计划计划时间1东北角雨水管道接通市政完成南侧围墙柱钢筋绑扎完成—2南侧围墙砌筑完成完成南侧围墙柱支模,混凝土浇筑—3围墙柱基础浇筑完成化粪池钢筋下料—4东侧停车位碎石摊铺未完成场地未压实南侧和东侧道路挡土墙砌筑—5西侧路沿石开始铺装已开始停车位碎石摊铺(村民产地移交我方)—6停车位垫层浇筑—7中国人寿陕西省分公司综合楼周进度计划单位:山河建设集团—序号上周计划完成情况下周计划上周完成情况与计划相比未完成原因分析下周计划计划时间1南侧围墙拆除未完成隔壁工地材料未移走南侧围墙拆除7.11—7.132东侧停车位垫层浇筑未完成基础未夯实移交我方东测停车位碎石摊铺7.13—7.14(需村民移交场地我方)3化粪池附近污水管与市政接通完成西侧水表井完成7.11—7.134西侧雨污水井清理完成西侧入口处道路与市政接通7.13—7.165东侧停车位垫层浇筑7.15—7.1767注:。中国人寿陕西省分公司综合楼周进度计划单位:山河建设集团—序号上周计划完成情况下周计划上周完成情况与计划相比未完成原因分析下周计划计划时间1东侧围墙柱混凝土未完成连续下雨,无法施工化粪池底板钢筋绑扎完成,底板浇筑完成(甲方需清理西侧主干道)202106.03—2热力管道焊接完成东侧围墙柱、压顶钢筋绑扎完成—3东侧中水管道连接至化粪池边完成热力管道保温完成,开始回填—4化粪池垫层浇筑完成(甲方配合清理主干道钢架)石材干挂开始焊接角铁(石材样品需甲方尽快确认)—5化粪池钢筋开始绑扎6干挂龙骨焊接完成27注:需贵司尽快石材样板确认,围墙栏杆确认,清理西侧道路,以便下道工序正常施工。中国人寿陕西省分公司综合楼周进度计划单位:山河建设集团—2021.07.31.序号上周计划完成情况下周计划上周完成情况与计划相比未完成原因分析下周计划计划时间1南侧围墙拆除已完成南侧围墙开始砌筑7.25—8.12东测停车位碎石摊铺未完成场地内打桩堆积土方东测停车位碎石摊铺7.26—7.273西南角挡土墙排水沟砌筑完成东侧停车位垫层浇筑7.28—7.294西侧入口处道路钢筋混凝土垫层浇筑完成完成西侧道路道牙安装7.27—7.315北侧雨水管道接通市政7.25—7.2867注:。中国人寿陕西省分公司综合楼周进度计划单位:山河建设集团—序号上周计划完成情况下周计划上周完成情况与计划相比未完成原因分析下周计划计划时间1南侧围墙柱钢筋绑扎完成完成停车位碎石摊铺—2南侧围墙柱支模,混凝土浇筑完成停车位垫层浇筑—3化粪池钢
