珠海某综合楼消防施工组织.doc
上传人:天马****23 上传时间:2024-09-12 格式:DOC 页数:19 大小:205KB 金币:10 举报 版权申诉
预览加载中,请您耐心等待几秒...

珠海某综合楼消防施工组织.doc

珠海某综合楼消防施工组织.doc

预览

免费试读已结束,剩余 9 页请下载文档后查看

10 金币

下载此文档

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

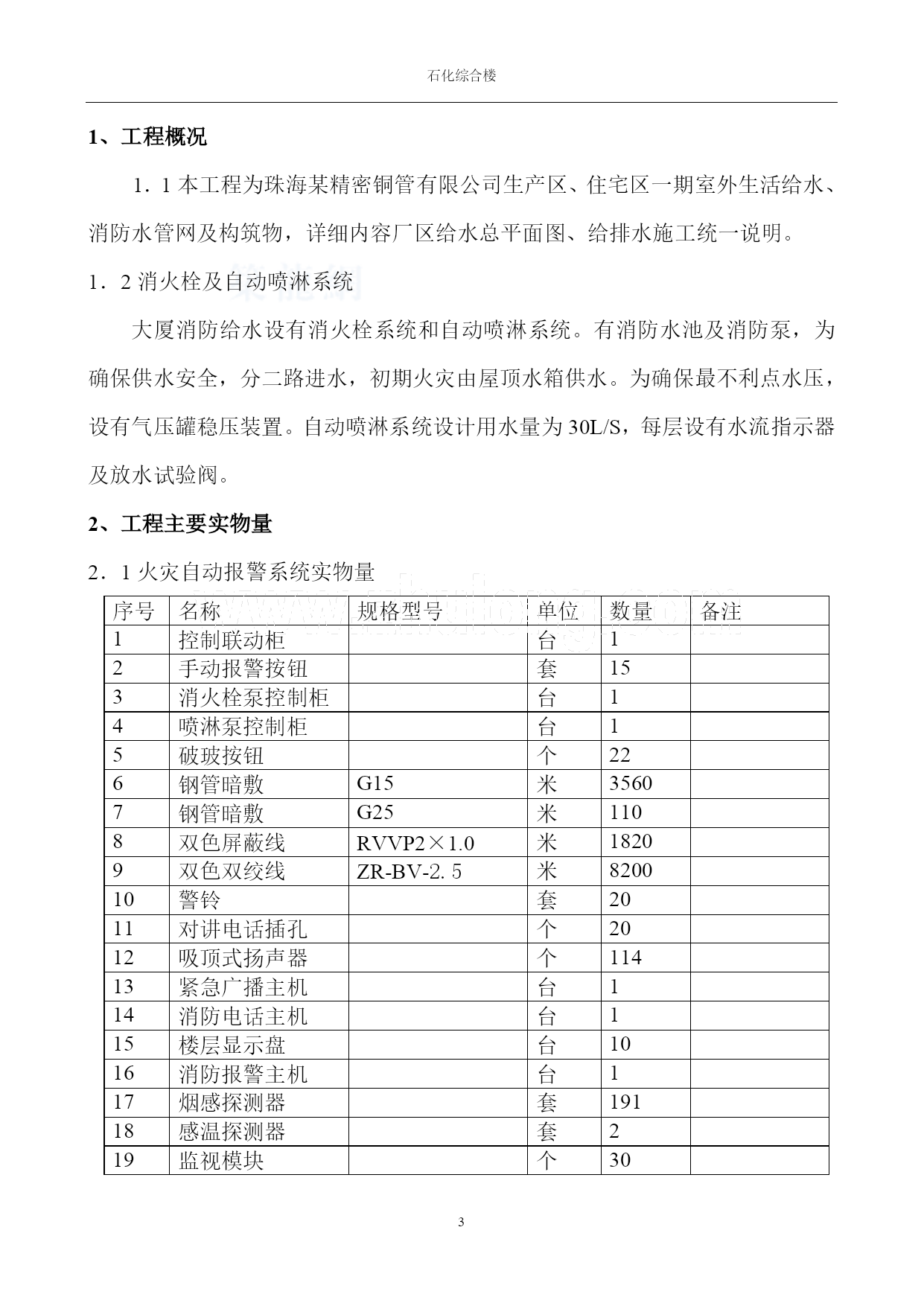

石化综合楼目录工程概况工程主要实物量2.1火灾自动报警系统工程实物量2.2水喷淋、消火栓系统工程实物量主要资源配置和动态调整3.1劳动力需用计划3.2主要施工机具计划主要施工顺序和进度计划4.1管道安装工程施工顺序4.2设备安装工程施工顺序4.3线路安装工程施工顺序4.4进步计划及网络网主要施工方法和技术要求5.1管道安装5.2电气安装5.3设备安装交工验收的组织和程序主要技术组织措施7.1项目组织机构7.2工程质量保证措施7.3安全保证措施7.4工期保证措施7.5成品及设备部件的保护措施物资管理竣工资料的编制9.1竣工资料的编制要求竣工资料目录工程概况1.1本工程为珠海某精密铜管有限公司生产区、住宅区一期室外生活给水、消防水管网及构筑物,详细内容厂区给水总平面图、给排水施工统一说明。1.2消火栓及自动喷淋系统大厦消防给水设有消火栓系统和自动喷淋系统。有消防水池及消防泵,为确保供水安全,分二路进水,初期火灾由屋顶水箱供水。为确保最不利点水压,设有气压罐稳压装置。自动喷淋系统设计用水量为30L/S,每层设有水流指示器及放水试验阀。2、工程主要实物量2.1火灾自动报警系统实物量序号名称规格型号单位数量备注1控制联动柜台12手动报警按钮套153消火栓泵控制柜台14喷淋泵控制柜台15破玻按钮个226钢管暗敷G15米35607钢管暗敷G25米1108双色屏蔽线RVVP2×1.0米18209双色双绞线ZR-BV-2.5米820010警铃套2011对讲电话插孔个2012吸顶式扬声器个11413紧急广播主机台114消防电话主机台115楼层显示盘台1016消防报警主机台117烟感探测器套19118感温探测器套219监视模块个3020控制模块个2021隔离模块个1022压力开关个22.2水喷淋和消火栓系统水幕系统实物量序号名称规格型号单位数量备注1气压给水设备50DL8-10套12消火栓水泵100DL32-15台23喷淋水泵100DL32-15台24角铁30×3吨2.45角铁40×4吨0.86可曲挠接头DN150个87消火栓套408水泵接合器SQ100组49放水试验阀DN25个1010安全阀安装DN32个411法兰闸阀DN50个12法兰闸阀DN70个313法兰闸阀DN100个414蝶阀DN100个1015止回阀DN150个416过滤器DN150个217法兰闸阀DN150个818消声止回阀DN150个419超压排流阀套220减压阀DN150个221自动排气阀DN25个222镀锌钢管DN25米224023镀锌钢管DN32米247524镀锌钢管DN40米18525镀锌钢管DN50米12326镀锌钢管DN70米12027镀锌钢管DN80米12428镀锌钢管DN100米65629镀锌钢管DN125米18130镀锌钢管DN150米53631湿式报警阀DN150套132水流指示器DN150个1033喷淋头下垂型个56034喷淋头93度个43、主要施工机具计划序号名称规格型号单位数量备注1电动套丝机Q/34台22台式钻床LT-13台13液压弯管机WC-27-108台14电动试压泵Gmg7a台15切割机HLID-14台26电焊机15KW台37冲击钻2BK64ф16台48手电钻台29气焊工具台110排气扇台211电锤钻台112打磨机台113倒链3t个214液压接线钳把115潜水泵ф50台116无线对讲机台4主要计量检验器具、仪表配备一览表序号名称规格型号单位数量备注1条式水平仪500mm把42兆欧表500v台13兆欧表1000v台14万用表DT-830台34、主要施工顺序和进度计划主要施工顺序:本工程总的施工顺序为:先室外后室内、先预制后安装、先主管后支管、先试压吹洗后防腐保温,先单机运转后联动试机。4.1管道安装工程施工顺序:核对图纸——技术交底——准备材料机具——预制管段——支吊架制作——支吊架安装——管线安装——管道吹扫——管道试压——刷油防腐——签证。4.2设备安装工程施工顺序:开箱检查——基础验收——设备就位——找正粗平——二次灌浆——设备精平——设备清洗、润滑、装配——单体调试——联动试运转。4.3线路安装工程施工顺序:核对图纸——技校底——准备材料机具——支架制作——支架安装——线管敷设——穿线——检查——标记。4.4进度计划及网络图4.4.1进度计划根据工程的实际情况,开工初期主要是配合装修或土建做好预埋工作,本着“及早开工,加大前期预制量,统筹工序,集中力量突击完成”的原则,安排如下的进度计划表:施工工期施工项目第一周第二周第三周第四周第五周第六周第七周第八周第九周第十周人员、工具、
