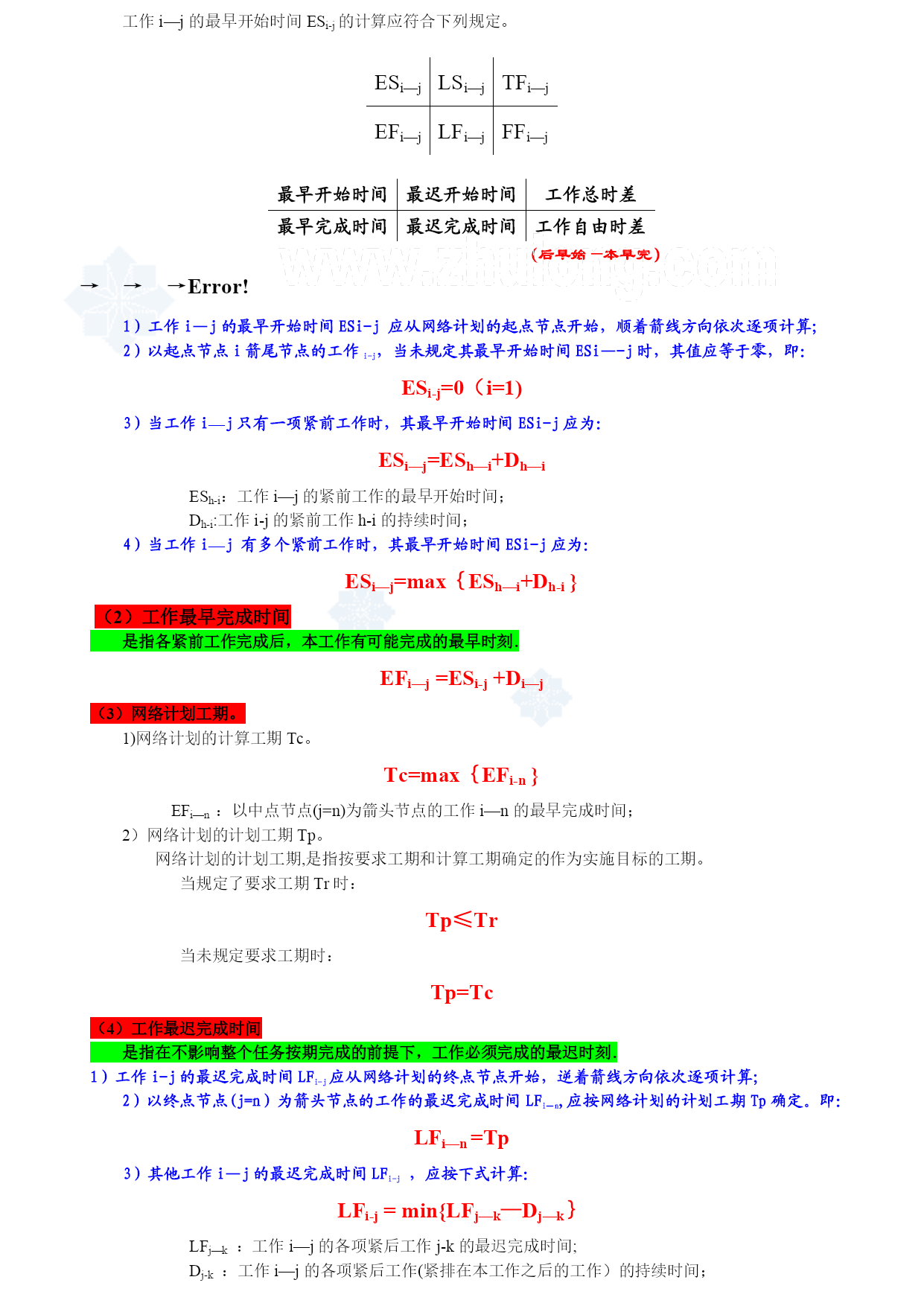

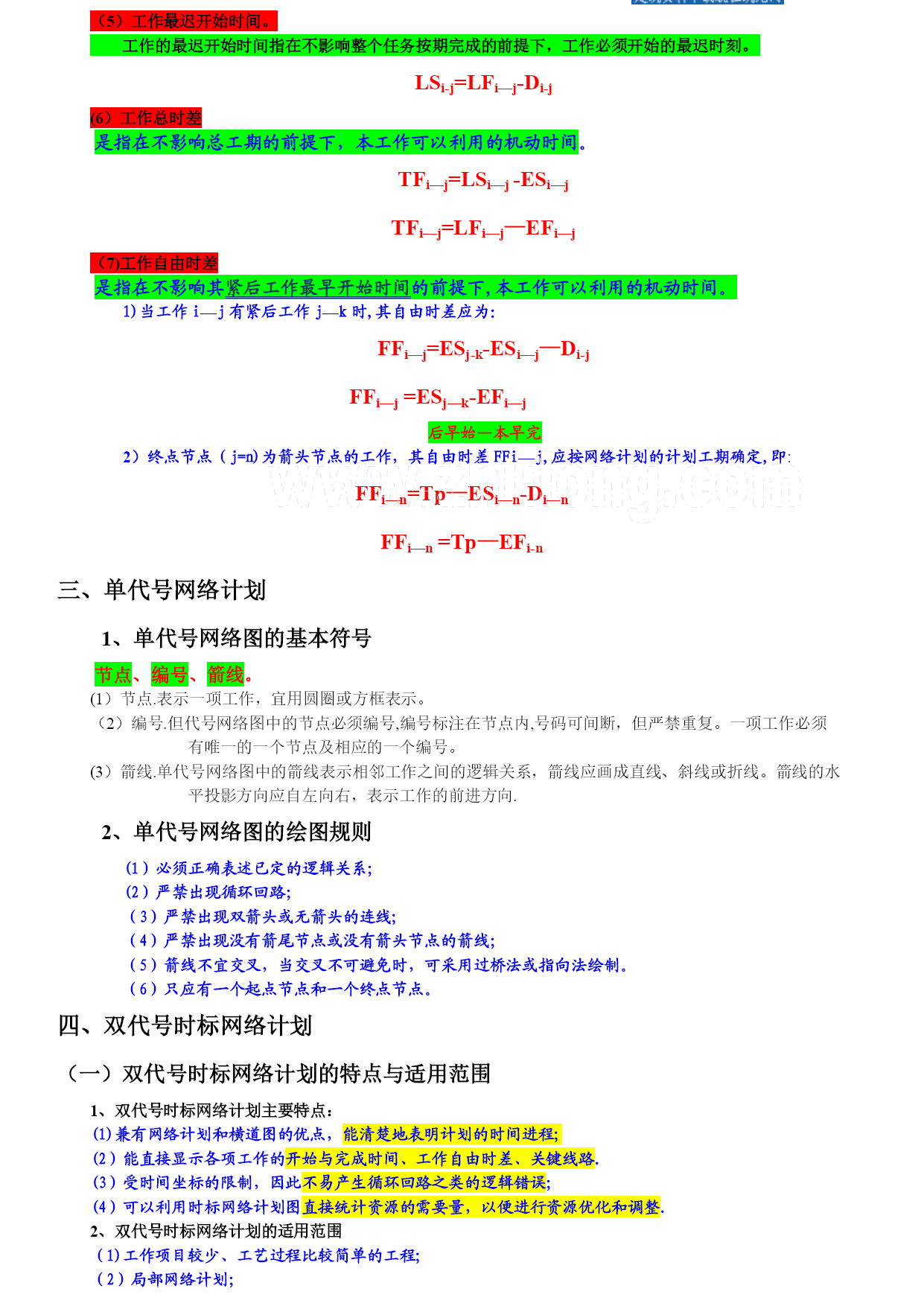

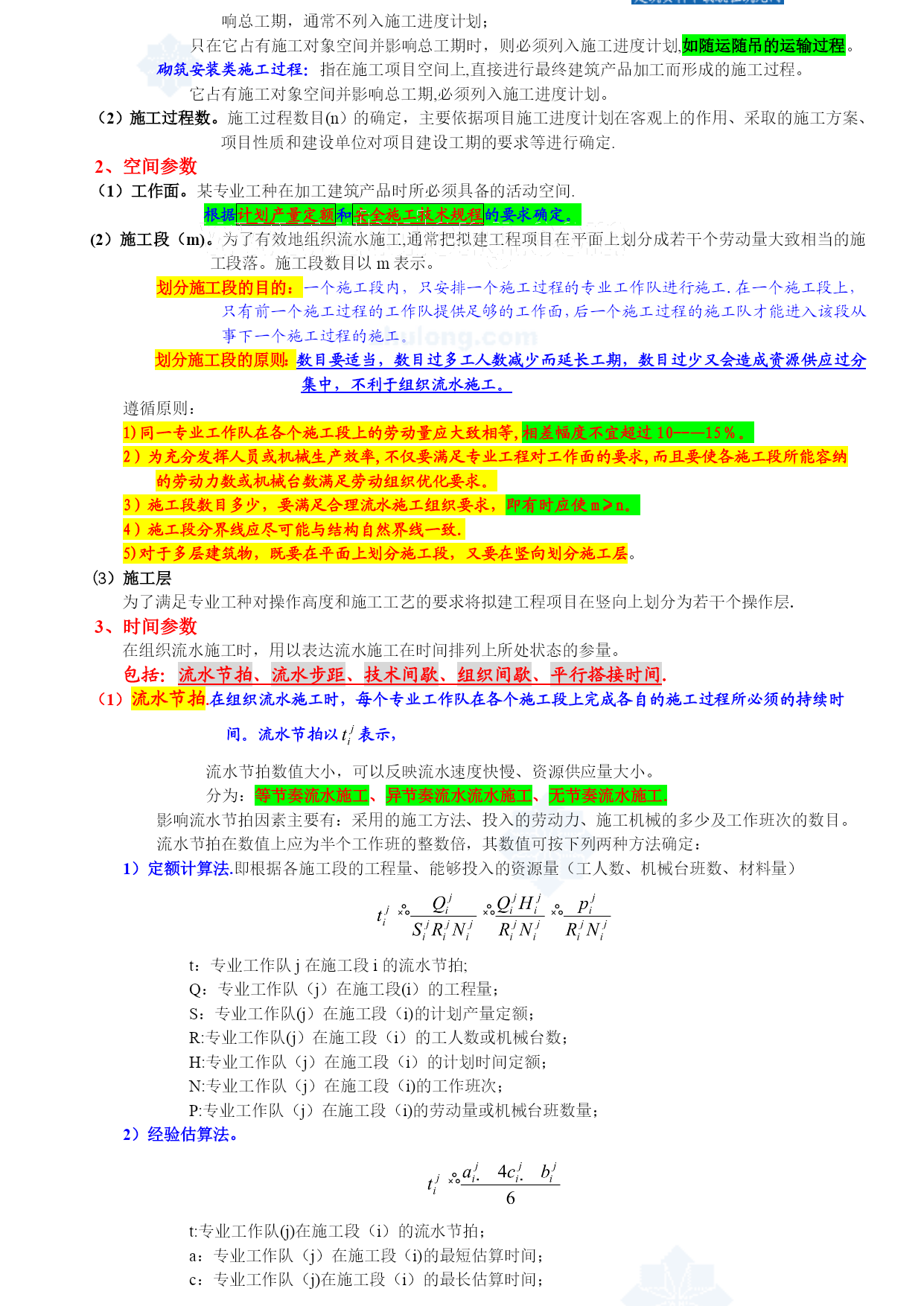

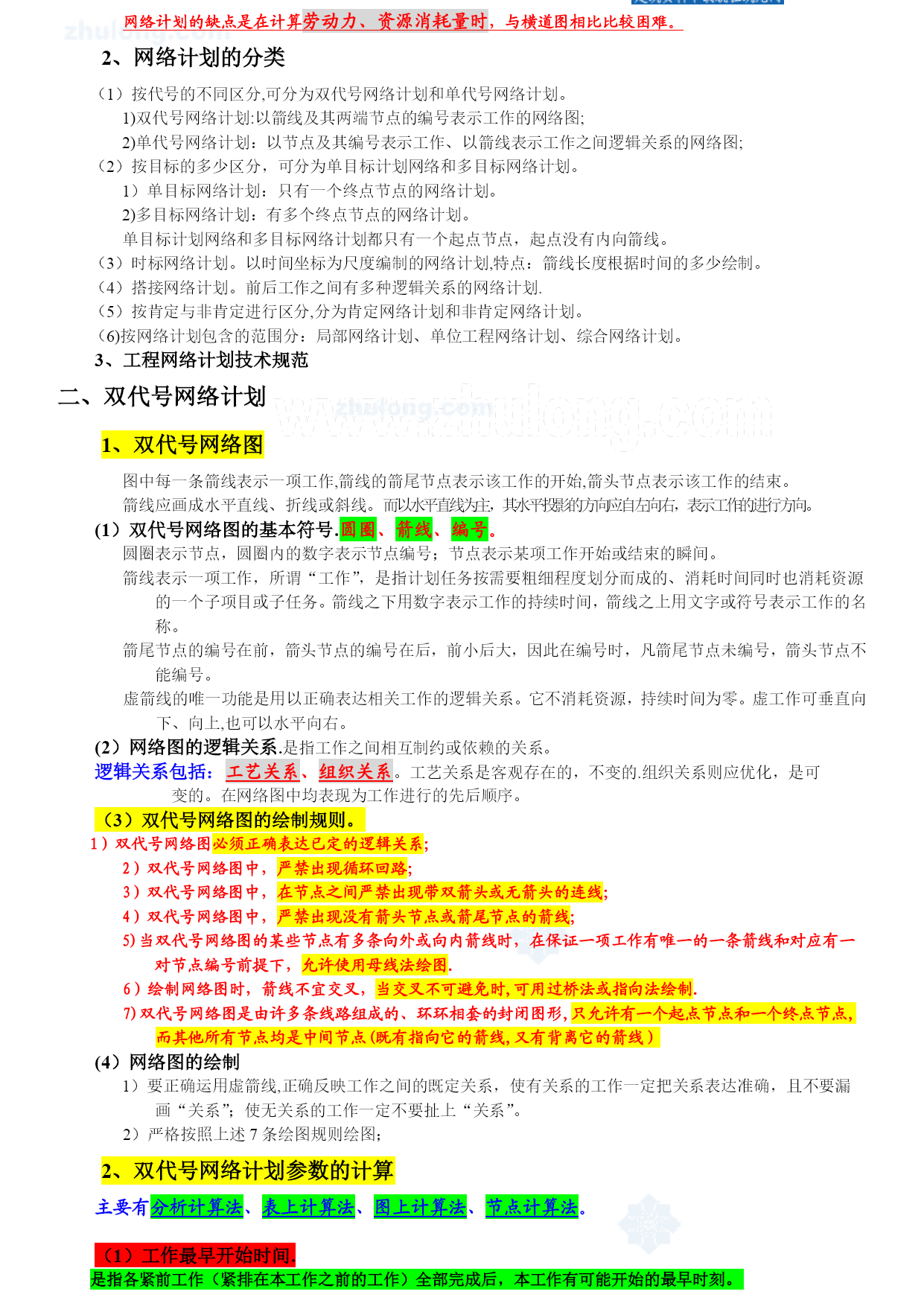

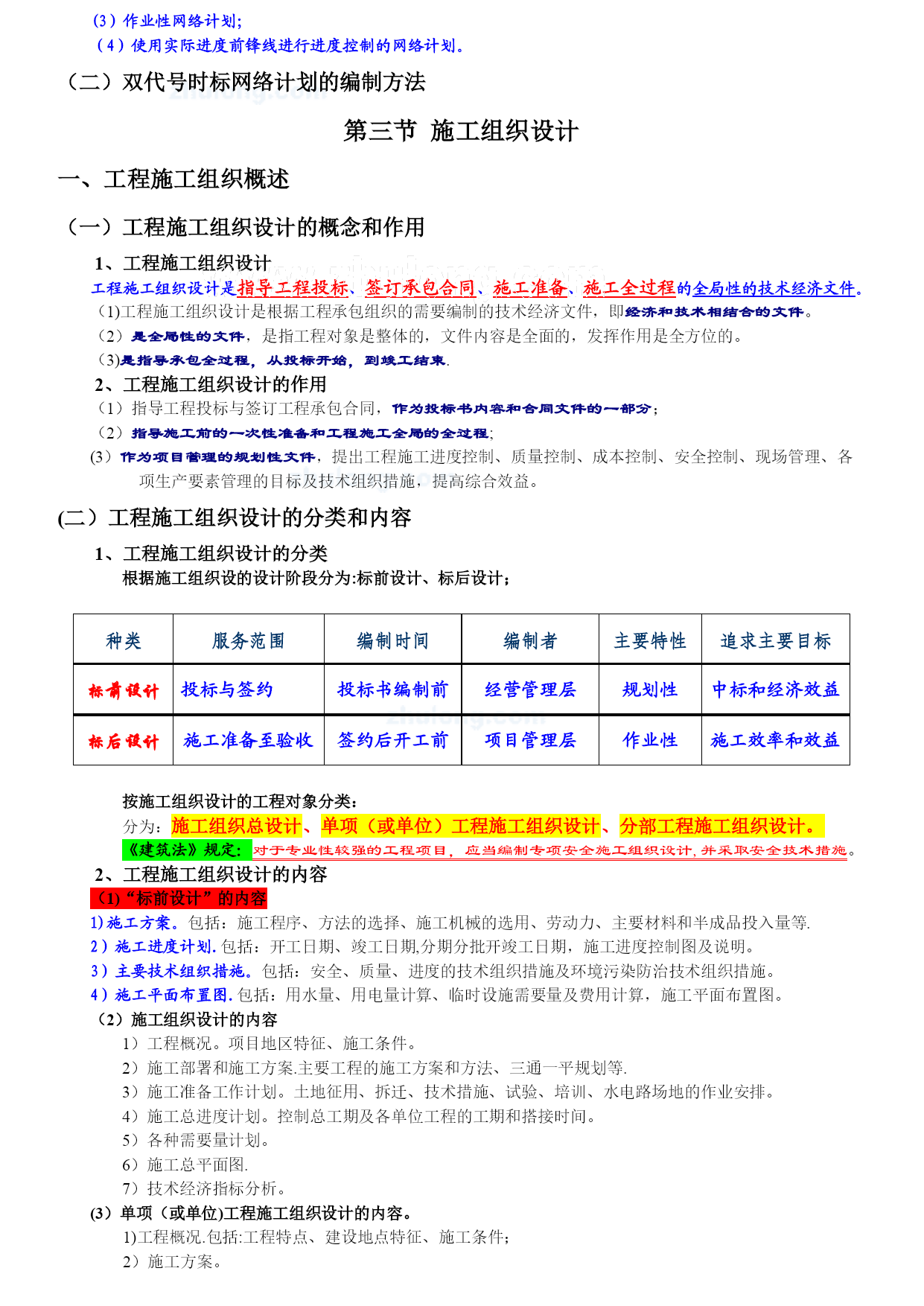

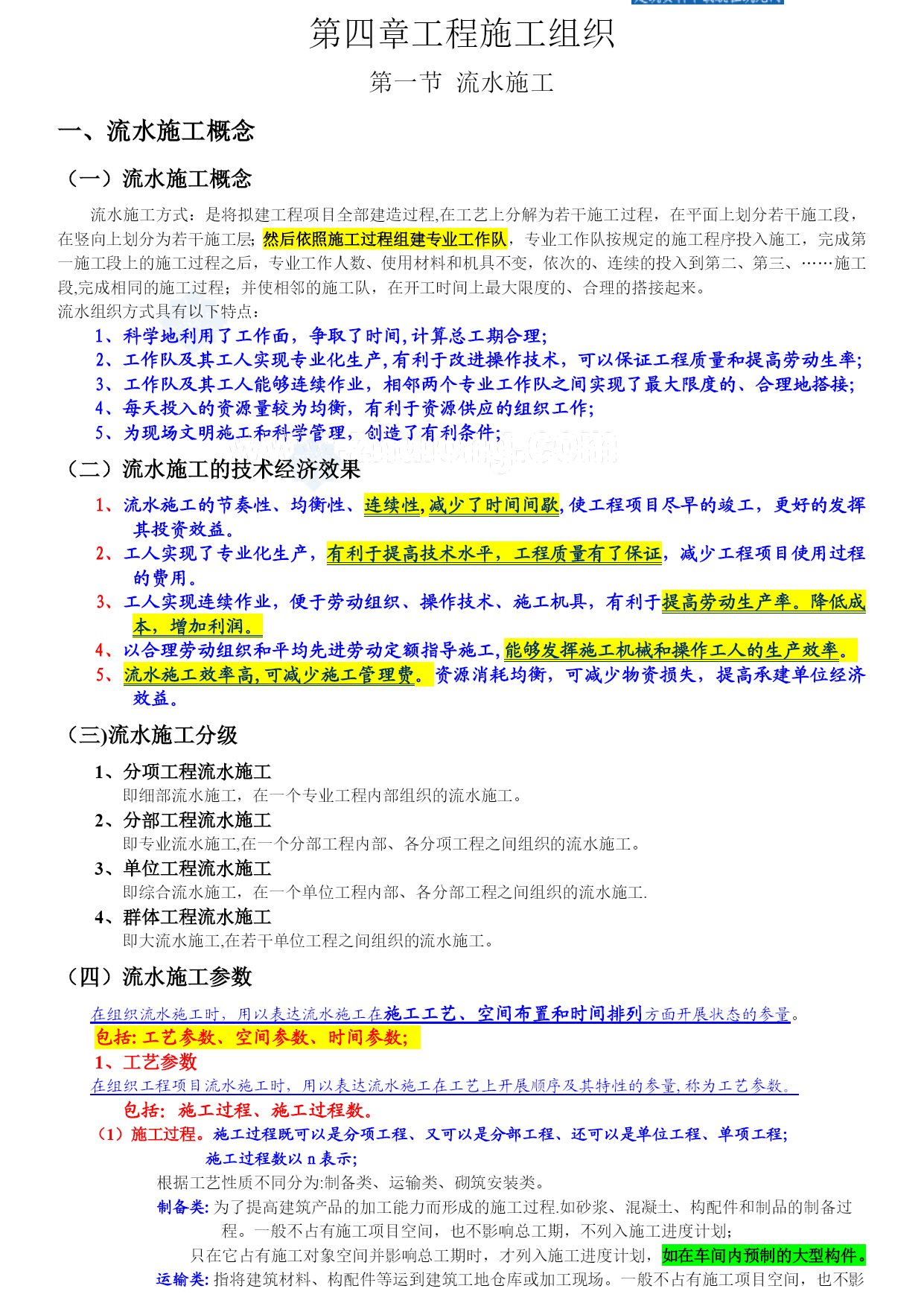

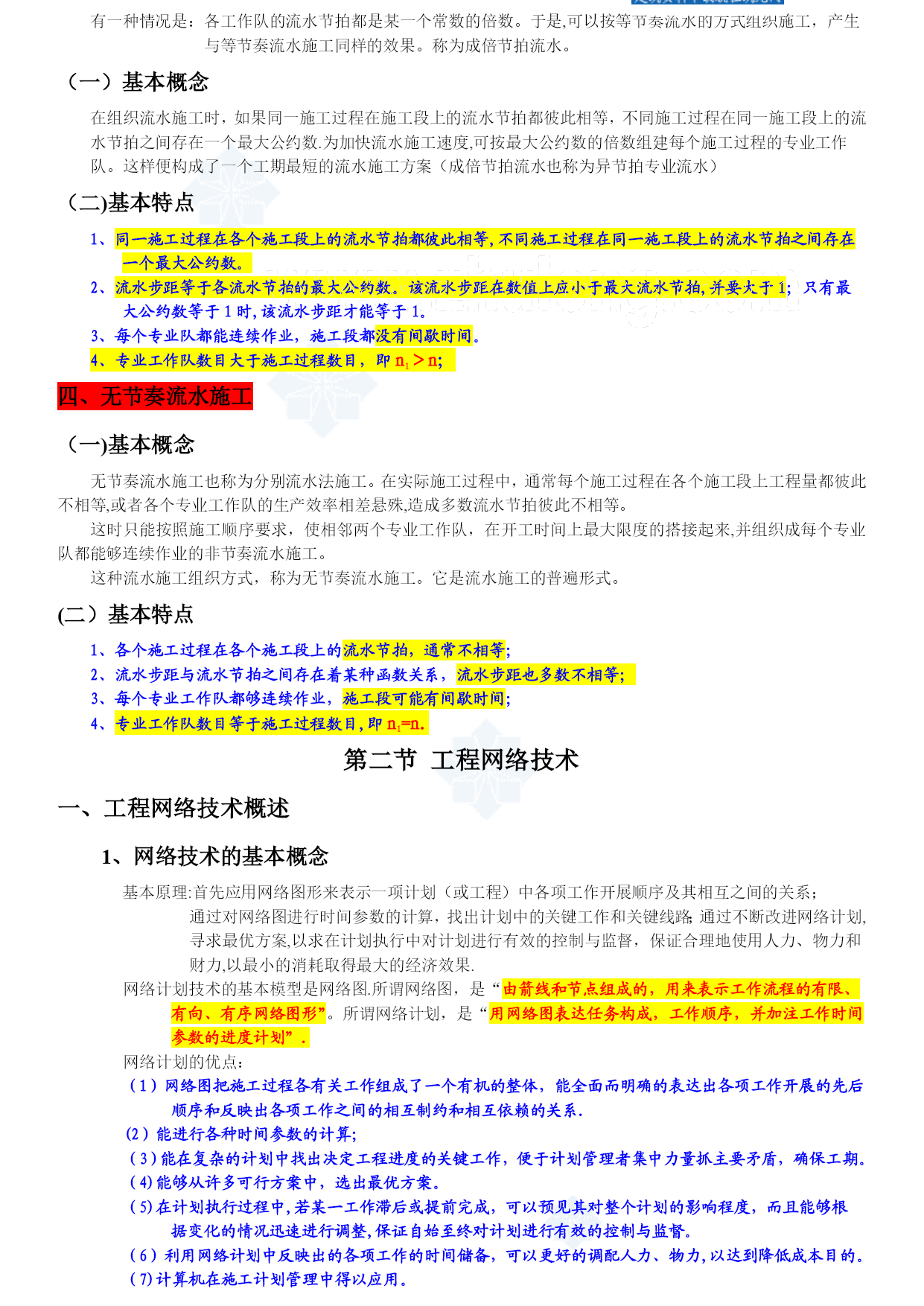

第四章工程施工组织【实用文档】doc文档可直接使用可编辑,欢迎下载第四章工程施工组织第一节流水施工一、流水施工概念(一)流水施工概念流水施工方式:是将拟建工程项目全部建造过程,在工艺上分解为若干施工过程,在平面上划分若干施工段,在竖向上划分为若干施工层;然后依照施工过程组建专业工作队,专业工作队按规定的施工程序投入施工,完成第一施工段上的施工过程之后,专业工作人数、使用材料和机具不变,依次的、连续的投入到第二、第三、……施工段,完成相同的施工过程;并使相邻的施工队,在开工时间上最大限度的、合理的搭接起来。流水组织方式具有以下特点:1、科学地利用了工作面,争取了时间,计算总工期合理;2、工作队及其工人实现专业化生产,有利于改进操作技术,可以保证工程质量和提高劳动生率;3、工作队及其工人能够连续作业,相邻两个专业工作队之间实现了最大限度的、合理地搭接;4、每天投入的资源量较为均衡,有利于资源供应的组织工作;5、为现场文明施工和科学管理,创造了有利条件;(二)流水施工的技术经济效果1、流水施工的节奏性、均衡性、连续性,减少了时间间歇,使工程项目尽早的竣工,更好的发挥其投资效益。2、工人实现了专业化生产,有利于提高技术水平,工程质量有了保证,减少工程项目使用过程的费用。3、工人实现连续作业,便于劳动组织、操作技术、施工机具,有利于提高劳动生产率。降低成本,增加利润。4、以合理劳动组织和平均先进劳动定额指导施工,能够发挥施工机械和操作工人的生产效率。5、流水施工效率高,可减少施工管理费。资源消耗均衡,可减少物资损失,提高承建单位经济效益。(三)流水施工分级1、分项工程流水施工即细部流水施工,在一个专业工程内部组织的流水施工。2、分部工程流水施工即专业流水施工,在一个分部工程内部、各分项工程之间组织的流水施工。3、单位工程流水施工即综合流水施工,在一个单位工程内部、各分部工程之间组织的流水施工.4、群体工程流水施工即大流水施工,在若干单位工程之间组织的流水施工。(四)流水施工参数在组织流水施工时,用以表达流水施工在施工工艺、空间布置和时间排列方面开展状态的参量。包括:工艺参数、空间参数、时间参数;1、工艺参数在组织工程项目流水施工时,用以表达流水施工在工艺上开展顺序及其特性的参量,称为工艺参数。包括:施工过程、施工过程数。(1)施工过程。施工过程既可以是分项工程、又可以是分部工程、还可以是单位工程、单项工程;施工过程数以n表示;根据工艺性质不同分为:制备类、运输类、砌筑安装类。制备类:为了提高建筑产品的加工能力而形成的施工过程.如砂浆、混凝土、构配件和制品的制备过程。一般不占有施工项目空间,也不影响总工期,不列入施工进度计划;只在它占有施工对象空间并影响总工期时,才列入施工进度计划,如在车间内预制的大型构件。运输类:指将建筑材料、构配件等运到建筑工地仓库或加工现场。一般不占有施工项目空间,也不影响总工期,通常不列入施工进度计划;只在它占有施工对象空间并影响总工期时,则必须列入施工进度计划,如随运随吊的运输过程。砌筑安装类施工过程:指在施工项目空间上,直接进行最终建筑产品加工而形成的施工过程。它占有施工对象空间并影响总工期,必须列入施工进度计划。(2)施工过程数。施工过程数目(n)的确定,主要依据项目施工进度计划在客观上的作用、采取的施工方案、项目性质和建设单位对项目建设工期的要求等进行确定.2、空间参数(1)工作面。某专业工种在加工建筑产品时所必须具备的活动空间.根据计划产量定额和安全施工技术规程的要求确定。(2)施工段(m)。为了有效地组织流水施工,通常把拟建工程项目在平面上划分成若干个劳动量大致相当的施工段落。施工段数目以m表示。划分施工段的目的:一个施工段内,只安排一个施工过程的专业工作队进行施工.在一个施工段上,只有前一个施工过程的工作队提供足够的工作面,后一个施工过程的施工队才能进入该段从事下一个施工过程的施工。划分施工段的原则:数目要适当,数目过多工人数减少而延长工期,数目过少又会造成资源供应过分集中,不利于组织流水施工。遵循原则:1)同一专业工作队在各个施工段上的劳动量应大致相等,相差幅度不宜超过10--—15%。2)为充分发挥人员或机械生产效率,不仅要满足专业工程对工作面的要求,而且要使各施工段所能容纳的劳动力数或机械台数满足劳动组织优化要求。3)施工段数目多少,要满足合理流水施工组织要求,即有时应使m≥n。4)施工段分界线应尽可能与结构自然界线一致.5)对于多层建筑物,既要在平面上划分施工段,又要在竖向划分施工层。(3)施工层为了满足专业工种对操作高度和施工工艺的要求将拟建工程项
