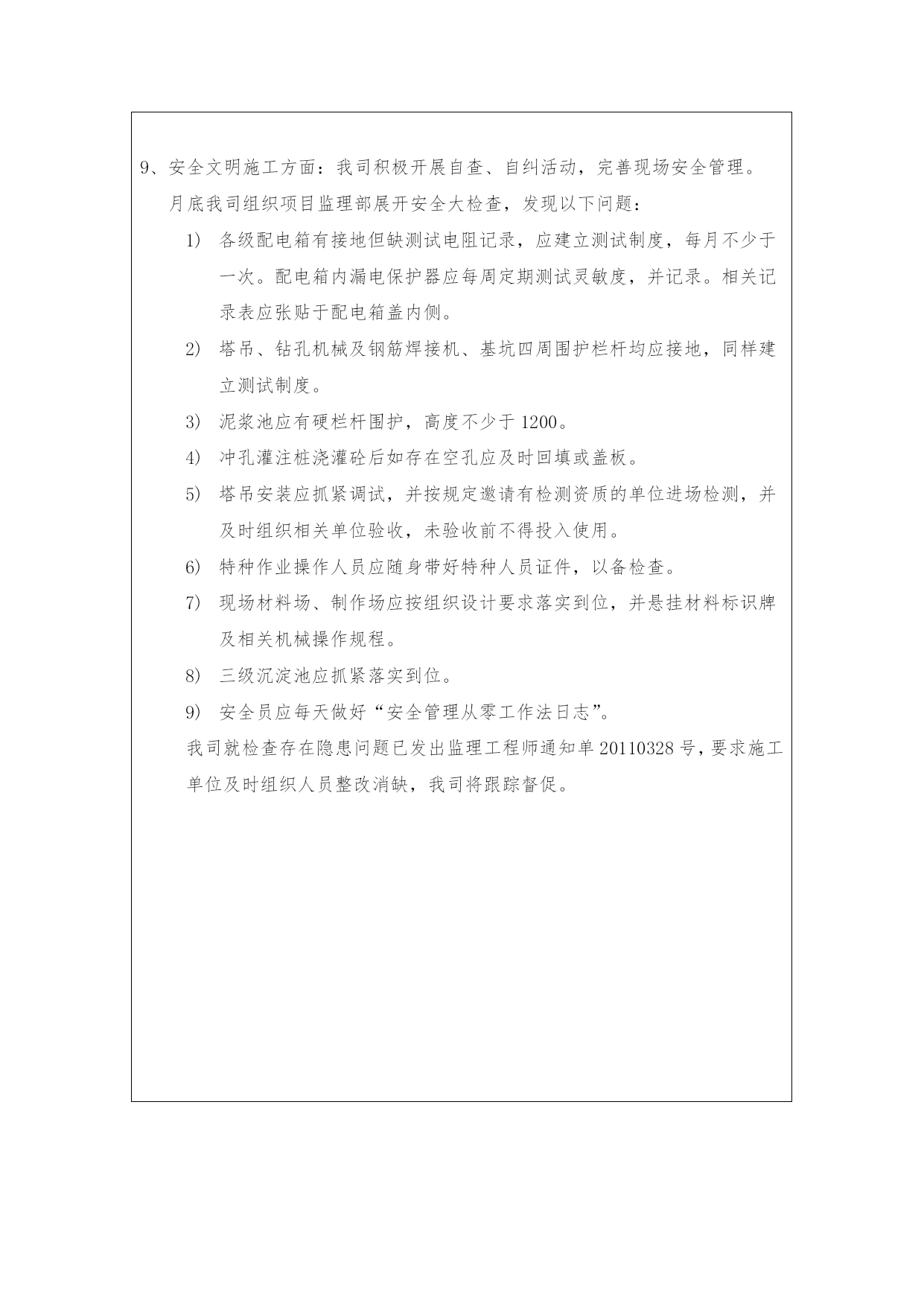

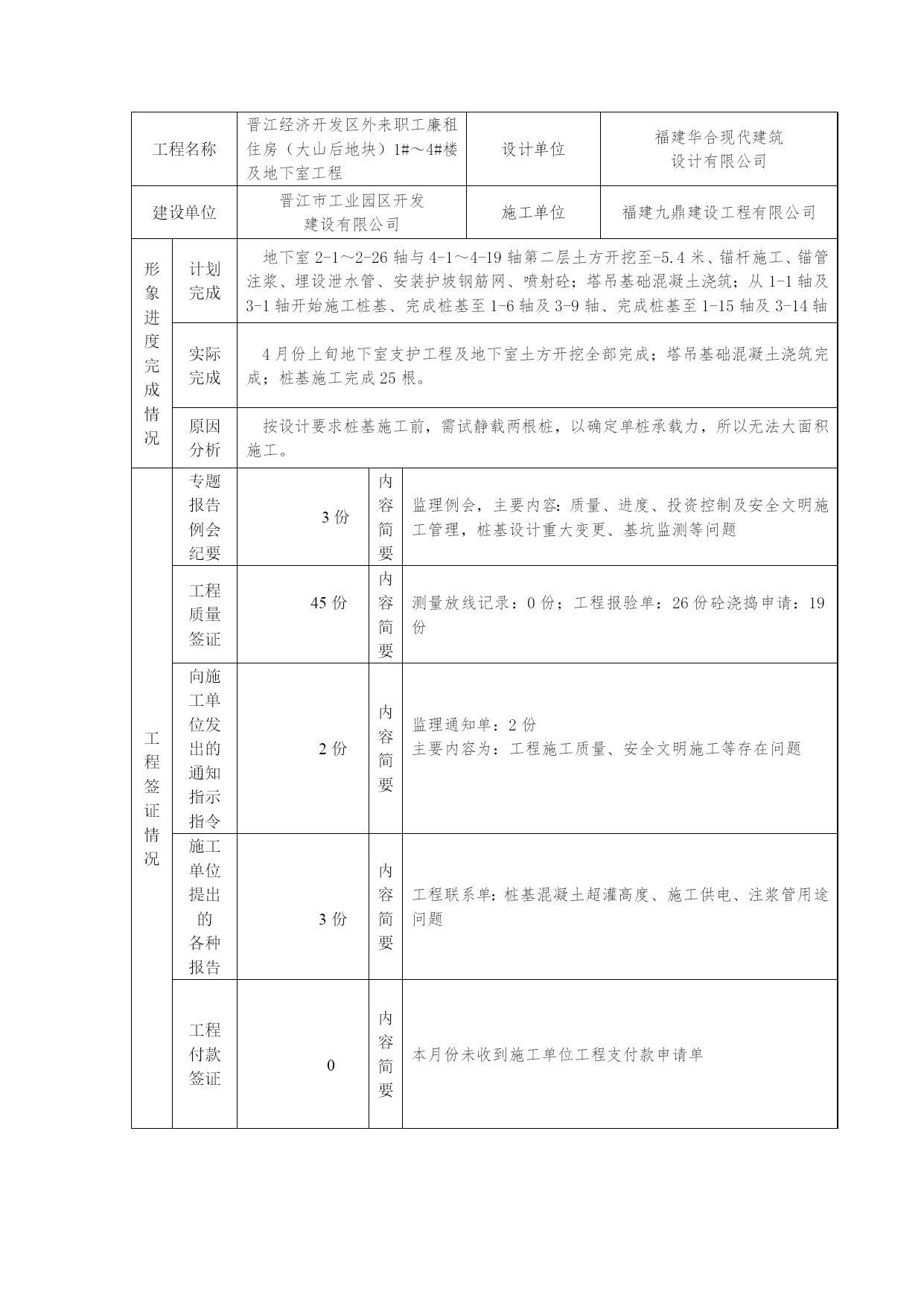

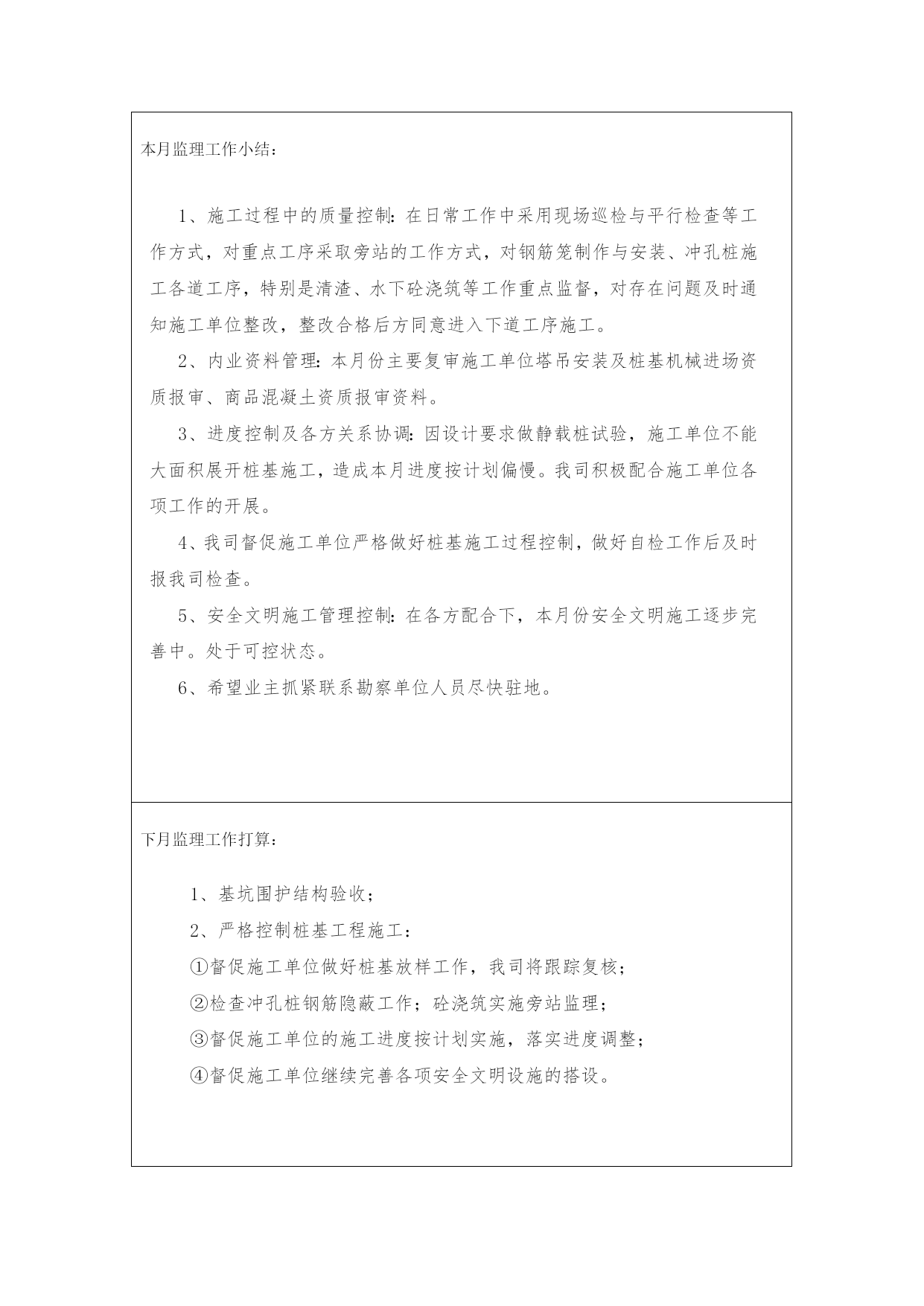

晋江经济开发区外来职工廉租住房(大山后地块)1#~4#楼及地下室工程建设监理工作月报2011年3月1日~2011年3月31日(第三期)内容提要:本月工程形象进度完成情况工程签证情况本月工程情况评述本月监理工程小结下月监理工程打算监理单位:福建安华建设工程咨询监理有限公司总监理工程师:许雪辉工程名称晋江经济开发区外来职工廉租住房(大山后地块)1#~4#楼及地下室工程设计单位福建华合现代建筑设计有限公司建设单位晋江市工业园区开发建设有限公司施工单位福建九鼎建设工程有限公司形象进度完成情况计划完成地下室2-1~2-26轴与4-1~4-19轴第二层土方开挖至-5.4米、锚杆施工、锚管注浆、埋设泄水管、安装护坡钢筋网、喷射砼;塔吊基础混凝土浇筑;从1-1轴及3-1轴开始施工桩基、完成桩基至1-6轴及3-9轴、完成桩基至1-15轴及3-14轴实际完成4月份上旬地下室支护工程及地下室土方开挖全部完成;塔吊基础混凝土浇筑完成;桩基施工完成25根。原因分析按设计要求桩基施工前,需试静载两根桩,以确定单桩承载力,所以无法大面积施工。工程签证情况专题报告例会纪要3份内容简要监理例会,主要内容:质量、进度、投资控制及安全文明施工管理,桩基设计重大变更、基坑监测等问题工程质量签证45份内容简要测量放线记录:0份;工程报验单:26份砼浇捣申请:19份向施工单位发出的通知指示指令2份内容简要监理通知单:2份主要内容为:工程施工质量、安全文明施工等存在问题施工单位提出的各种报告3份内容简要工程联系单:桩基混凝土超灌高度、施工供电、注浆管用途问题工程付款签证0内容简要本月份未收到施工单位工程支付款申请单本月工程情况评述:1、3月4日地下室土方开挖至底板-5.4米左右完成。地下室基坑支护护坡混凝土喷射完成。2、桩基使用钢筋材料进场并按要求见证送检。3、因下雨天及地表水继续启动降水井抽水施工。4、3月2日至3月31日基坑监测单位共出具7期监测简报。至今测斜观测结果根据监测提供的监测简报显示:深层水平位移监测数据均在设计允许范围内,深层侧向位移数据均较小,位移速率未超出预警指标。基坑、道路、已有建筑物沉降的沉降速率均小于1.0mm/d;均在预警值内(5mm/d)。5、3月6日,冲孔桩机械进场就位一台,3月10日进行第1根37#桩试打桩,由晋江市工业园区开发建设有限公司、晋江市建设工程执法大队、福建华合现代建筑设计有限公司、福建省建筑轻纺设计院、福建安华建设工程咨询监理有限公司及福建九鼎建设工程有限公司有关人员参加,37#桩冲孔至-24.2米左右(孔深)经勘察单位福建省建筑轻纺设计院地勘人员到现场检查,判断土质已达到持力层要求。设计人员注明桩基按双控原则进行冲孔桩施工。6、3月22日在福建省晋江市工业园区开发建设有限公司办公室,经建设、设计、勘察、监理等相关单位参加共同讨论研究并选取135#、220#桩做静载以确定单桩竖向极限承载力标准值。因需做试静载桩,施工单位无进行大面积施工。7、3月25日甲方、勘察、监理、施工单位到现场检查426#桩,经勘察单位人员检查取样已符合土质要求。因地勘单位认为地下室裙楼部分应设计抗拔桩,之前钻探时该部位只钻探至-15米深度,未探至本工程选定持力层。鉴于该工程地质条件比较复杂,又根据规范和设计要求,每根桩必须由设计和勘察单位验孔,以准确判定持力层土质,业主当天与勘察单位协商,要求勘察单位必须派人员驻地以判断土质是否达到持力层。截止3月31日冲孔桩机械进场4台,冲孔桩共完成25根。8、3月23日1#塔吊安装并试运行完成,3月31日下午邀请有资质检测单位进行检测。检测结果待出。9、安全文明施工方面:我司积极开展自查、自纠活动,完善现场安全管理。月底我司组织项目监理部展开安全大检查,发现以下问题:各级配电箱有接地但缺测试电阻记录,应建立测试制度,每月不少于一次。配电箱内漏电保护器应每周定期测试灵敏度,并记录。相关记录表应张贴于配电箱盖内侧。塔吊、钻孔机械及钢筋焊接机、基坑四周围护栏杆均应接地,同样建立测试制度。泥浆池应有硬栏杆围护,高度不少于1200。冲孔灌注桩浇灌砼后如存在空孔应及时回填或盖板。塔吊安装应抓紧调试,并按规定邀请有检测资质的单位进场检测,并及时组织相关单位验收,未验收前不得投入使用。特种作业操作人员应随身带好特种人员证件,以备检查。现场材料场、制作场应按组织设计要求落实到位,并悬挂材料标识牌及相关机械操作规程。三级沉淀池应抓紧落实到位。安全员应每天做好“安全管理从零工作法日志”。我司就检查存在隐患问题已发出监理工程师通知单2011
