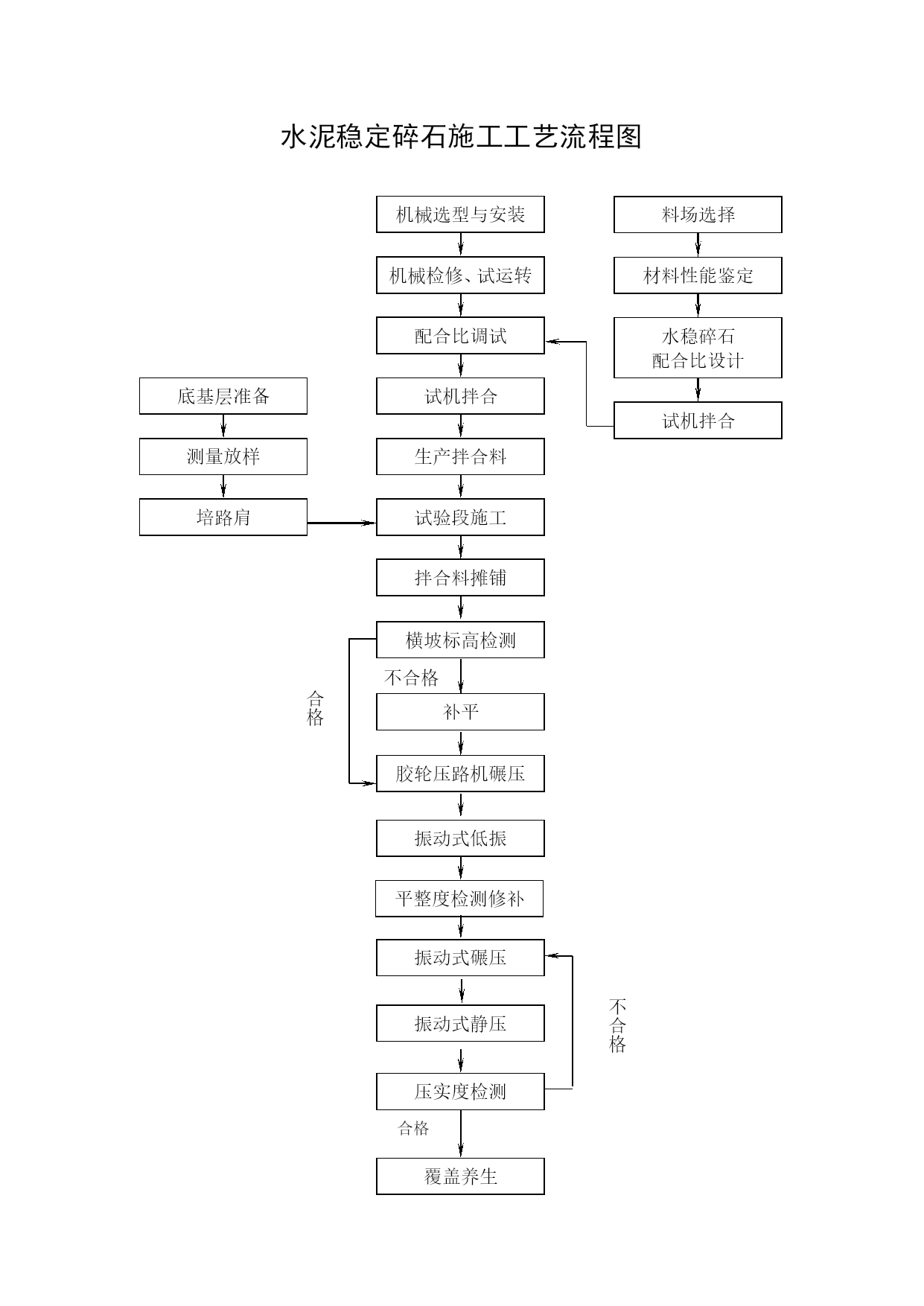

水泥稳定碎石施工工艺流程实用文档(实用文档,可以直接使用,可编辑优秀版资料,欢迎下载)水泥稳定碎石施工工艺流程图材料性能鉴定料场选择机械选型与安装机械检修、试运转水稳碎石配合比设计配合比调试培路肩测量放样底基层准备试机拌合试机拌合试验段施工生产拌合料拌合料摊铺横坡标高检测合格不合格补平胶轮压路机碾压振动式低振平整度检测修补振动式碾压不合格压实度检测覆盖养生振动式静压合格施工准备:清除下承层上的浮土,将表面清扫干净,并适当洒水湿润,保证摊铺水泥稳定碎石时有合格的下承层,放出中桩,根据图纸定出水泥稳定碎石的宽度。由人工培出水泥稳定碎石路肩,路肩厚度适当加厚保证碾压后达到18cm与水泥稳定碎石同高.在外侧路肩处打钢钎,由测量人员测出高程控制桩,控制桩每10m一根,超高时加密至5米一根,钢钎固定牢固,位置准确,基准线采用Φ3mm的钢铰线.在路肩内侧铺设塑料薄膜.拌和与运输各种集料的掺配量、加水量和拌和时间调试完毕,水泥剂量应考虑到施工离散性的影响,实际施工应比设计值增加0。5%的水泥剂量,拌和后混合料的含水量宜高于最佳含水量的1。0-2。0%,根据施工当天的天气决定,用以补偿后续施工的水份损失.拌和过程中水泥剂量,一旦发现异常情况,及时调整。确保出料质量,拌和后的混合料应完全均匀,颜色一致,含水量适当,无粗细集料离析现象.由自卸汽车负责混合料的运输,所有运输混合料的车辆,在运输过程中全部加以覆盖,以防水份蒸发.摊铺和整型根据试验段确定的施工参数,确定摊铺混合料的松铺系数。摊铺后及时用水准仪检测横坡度和标高,做到及时检测及时调整,保证整幅横坡度和标高合格.摊铺机的行驶速度为1。5-2。0m,振动夯振幅为5mm,振动频率为20—22Hz,并保持在摊铺机前面始终有待卸料车,卸料时,运输车辆倒行到离摊铺机10—30cm处停住,不得撞击摊铺机,运料车挂空档,靠摊铺机推动前进,摊铺机收料斗应每车收斗一次,以防离析。碾压混合料经摊铺和整型50米以上后,要立即在全宽范围内按设计要求进行碾压,碾压过程中混合料的表面始终保持潮湿,碾压应遵循先轻后重、先慢后快的原则.根据试验段的试验结果,确定采用碾压方式.直线段由两侧向中心碾压,超高段,由内侧向外侧碾压,每道碾压与上一道以碾压重叠1/2轮宽,使每层整个厚度和宽度完全均匀地压实到规定的密实度为止。接缝碾压时,压路机要与接缝成45度角碾压.严禁压路机在已完成的或正在碾压的路段上“调头"或急刹车,以保证水泥稳定碎石表面不被破坏。养生碾压完成后及时进行洒水养生,保证其表面在养生期限内始终湿润,养生期不少于7天.养生期间封闭交通,洒水车辆不得在结构层上直接洒水和调头,当施工机械必须近距离通过结构层时,采取覆土或监理工程师同意的其他保护措施。气温要求工地最低气温低于5℃,不得进行水泥稳定碎石的施工,并在第一次重冰冻(-3℃~—5℃)到来之前1个月完成施工.水泥稳定粒料底基层和基层实测项目项次检查项目规定值或允许偏差检测方法和频率基层底基层高速公路一级公路其他公路高速公路一级公路其他公路1压实度(%)代表值98989795按附录B检查,每200m每车道2处极值949392912平整度(mm)81212153m直尺:每200m测2处×10尺3纵断高程(mm)+5,—10+5,-15+5,-15+5,-20水准仪:每200m测4个断面4宽度(mm)-符合设计要求符合设计要求尺量:每200m测4处5厚度(mm)代表值—8-10-10—12按附录H检查,每200m每车道1点合格值-15—20-25-306横坡(%)±0.3±0.5±0。3±0.5水准仪:每200m测4个断面7强度(MPa)符合图纸要求符合图纸要求按附录G检查门窗施工工艺流程准备工作→测量、放线→确认安装基准→安装门窗框→校正→固定门窗框→土建抹灰收口→安装门窗扇→填充发泡剂→塞海绵棒→门窗外周圈打胶→安装门窗五金件→清理、清洗门窗→检查验收(2)施工准备1)技术准备①施工组织准备安装作业人员在接到图纸后,先对图纸进行熟悉了解.不仅要对门窗施工图要了解,对土建建筑结构图也需了解,主要了解以下几个方面内容:对图纸内容进行全面的了解;找出设计的主导尺寸(分格),不可调节尺寸和可调节尺寸;对照土建图纸验证施工方案及设计;了解立面变化的位置、标高变化的特点。②上墙安装前,首先检查洞口表面平整度、垂直度应符合施工规范,对土建提供的基准线进行复核。事先与土建施工队协商安装时的上墙步骤、技术要求等,做到相互配合,确保产品安装质量。③根据土建施工弹出的门窗安装标高控制线及平面中心位置线测出每个门窗洞口的平面位置、标高及洞口尺寸等偏差。要
