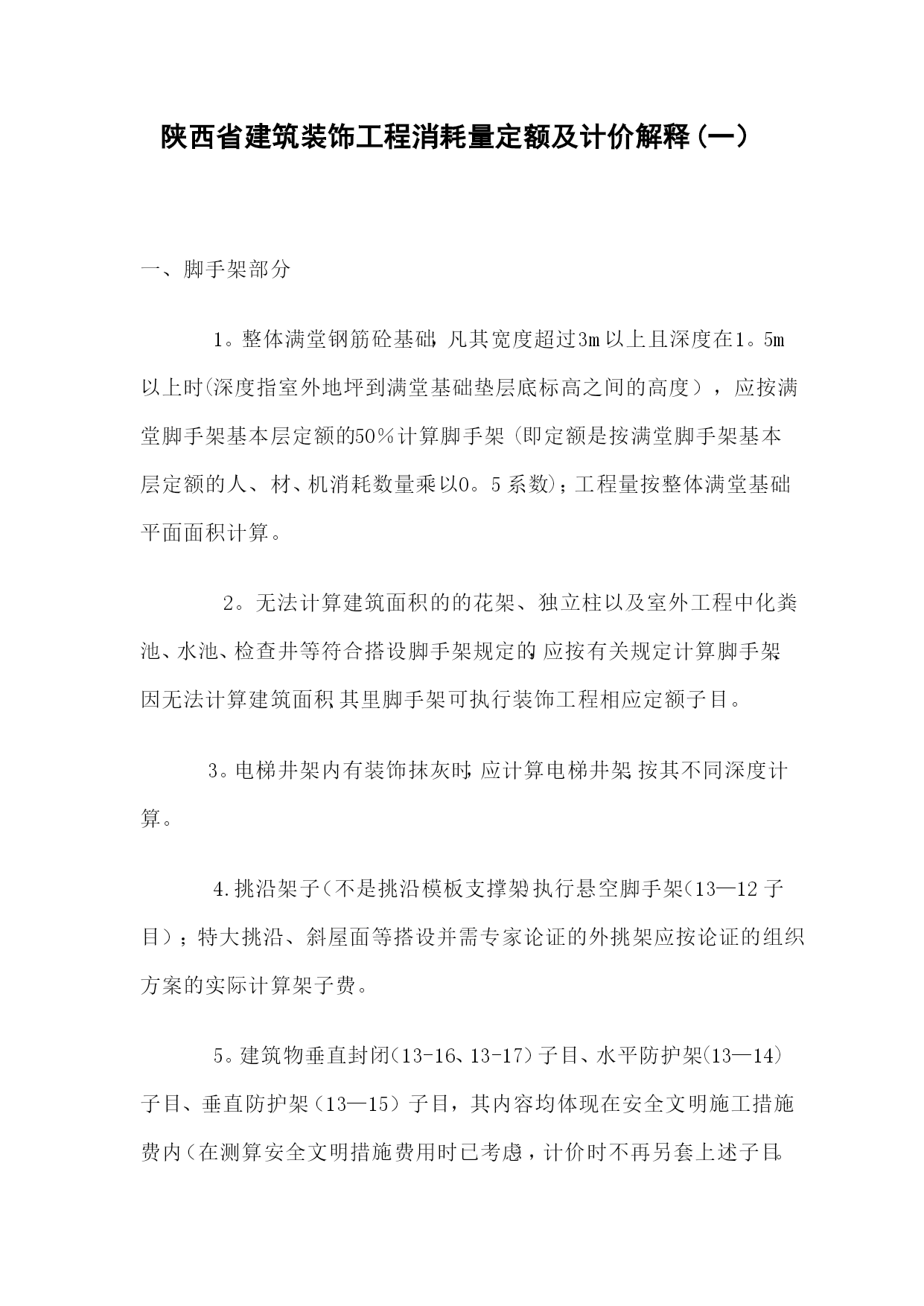

陕西省建筑装饰工程消耗量定额及计价解释(一)实用文档(实用文档,可以直接使用,可编辑优秀版资料,欢迎下载)陕西省建筑装饰工程消耗量定额及计价解释(一)一、脚手架部分1。整体满堂钢筋砼基础,凡其宽度超过3m以上且深度在1。5m以上时(深度指室外地坪到满堂基础垫层底标高之间的高度),应按满堂脚手架基本层定额的50%计算脚手架(即定额是按满堂脚手架基本层定额的人、材、机消耗数量乘以0。5系数);工程量按整体满堂基础平面面积计算。2。无法计算建筑面积的的花架、独立柱以及室外工程中化粪池、水池、检查井等符合搭设脚手架规定的,应按有关规定计算脚手架,因无法计算建筑面积,其里脚手架可执行装饰工程相应定额子目。3。电梯井架内有装饰抹灰时,应计算电梯井架,按其不同深度计算。4.挑沿架子(不是挑沿模板支撑架)执行悬空脚手架(13—12子目);特大挑沿、斜屋面等搭设并需专家论证的外挑架应按论证的组织方案的实际计算架子费。5。建筑物垂直封闭(13-16、13-17)子目、水平防护架(13—14)子目、垂直防护架(13—15)子目,其内容均体现在安全文明施工措施费内(在测算安全文明措施费用时已考虑),计价时不再另套上述子目。6。吊栏脚手架(13—58、13—59)子目按使用的次数以平方米计算。例如:保温、装饰工程、水泥砂浆外墙面,墙面找平时吊拦使用一次,粘贴保温板时吊拦使用一次,做外墙涂料时吊拦使用一次,应计算三次.7.室内天棚装饰面(抺灰或吊顶)距设计室内地坪高度超过3。6m时,应计算满堂脚手架;室内天棚装饰面(抺灰或吊顶)上做油漆或涂料时另计算移动架。8.双排脚手架套用定额高度按设计室外地坪至外墙的顶板面或檐口的高度计算(有女儿墙者高度算至女儿墙顶面)。地下室外墙外架套用定额高度按从设计室外地坪算至底板垫层底的高度计算;工程量按按外墙外边线的凹凸(包括凸出管道井、电缆井)总长度乘以从设计室外地坪至底板垫层底的高度,以面积计算。9.《陕西省建设工程消耗量定额(2004)补充定额》说明3。“挑架底部支撑没有考虑挑架架体费用,架体费用执行相应消耗量定额子目”。即悬挑双排外脚手架的计算包括双排挑架架体部分与挑架底部支撑之和。架体是指悬挑双排外脚手架。底部支撑子目是指悬挑双排外架的底部支撑系统,不包括外架部分,其双排外架部分仍执行本章外架的定额子目。双排外架搭设目前有两种情况;一种是双排外架从室外地坪满搭至外墙的顶板面或檐口,此情况时,双排脚手架按设计室外地坪至外墙的顶板面或檐口的高度,以面积计算,按搭设高度套用相应定额子目;挑架底部支撑按实际搭设的次数,以延长米计算。另一种情况是外架不是满搭设,是按悬挑情况分段分层搭设,此种情况双排脚手架以外墙面积计算,工程量不变,其单价应按规定换算,即双排脚手架以第一次搭设高度确定的定额子目,加上按外墙总高度执行的超高降效定额确定;挑架底部支撑按实际搭设的次数,以延长米计算。例:某建筑物高度60米,周长50米,二十层双排外架共分四次搭设,每次搭设高度为15米,挑架底部支撑搭设共三次.则:双排外架计算面积为:50×60=3000M2,双排外架定额单价应为:以13-1子目(第一次搭设高度为15米),再加上建筑物总高度的超高降效定额(15—5)计算(不能直接按建筑物总高度60米套用定额13—5子目)。外架定额子目(13—1)单价为941。01元/100M2,超高降效定额子目(15-5):人工17.86%、机械17.39%外架定额子目单价应为:941。01+301.98×17.86%+59.04×17.39%=1005。21元/100M2外架费用为:1005。21×3000/100=30156.21元挑架底部支撑搭设的计算长度为:3×50=150M。10。爬架搭设、拆除子目(B13-6)是按施工方案中实际搭设长度来计算,搭设高度按实际搭设高度考虑,住宅楼、综合楼、办公楼工程爬架搭设高度通常为三或四层楼高,搭设范围根据施工方案确定。爬架提升子目(B13-7)工程量是实际爬架提升部分外墙总面积计算。如建筑物共二十层,每层高度面积为150M2,爬架搭设高度为三层,爬架提升部分面积为:(20-3)×150=2550M2。爬架降落子目(B13—8)子目工程量是按照实际降落外墙总面积计算.如建筑物共二十二层,每层高度面积为150M2,爬架搭设高度为四层,爬架降落部分面积为:(22-4)×150=2700M2。11。成品保护定额(B13—1~B13-4)是在实际或方案要求有保护时才能计算。成品保护通常做法是在龙骨上铺设一层胶合板.二、垂直运输部分1.凡层高超过3。6m的单层建筑物、独立的地下室(车库)应计算计算垂直输费用。建筑物下部有地下室时,建筑物下部的地下室的垂直运输费用,按面积
