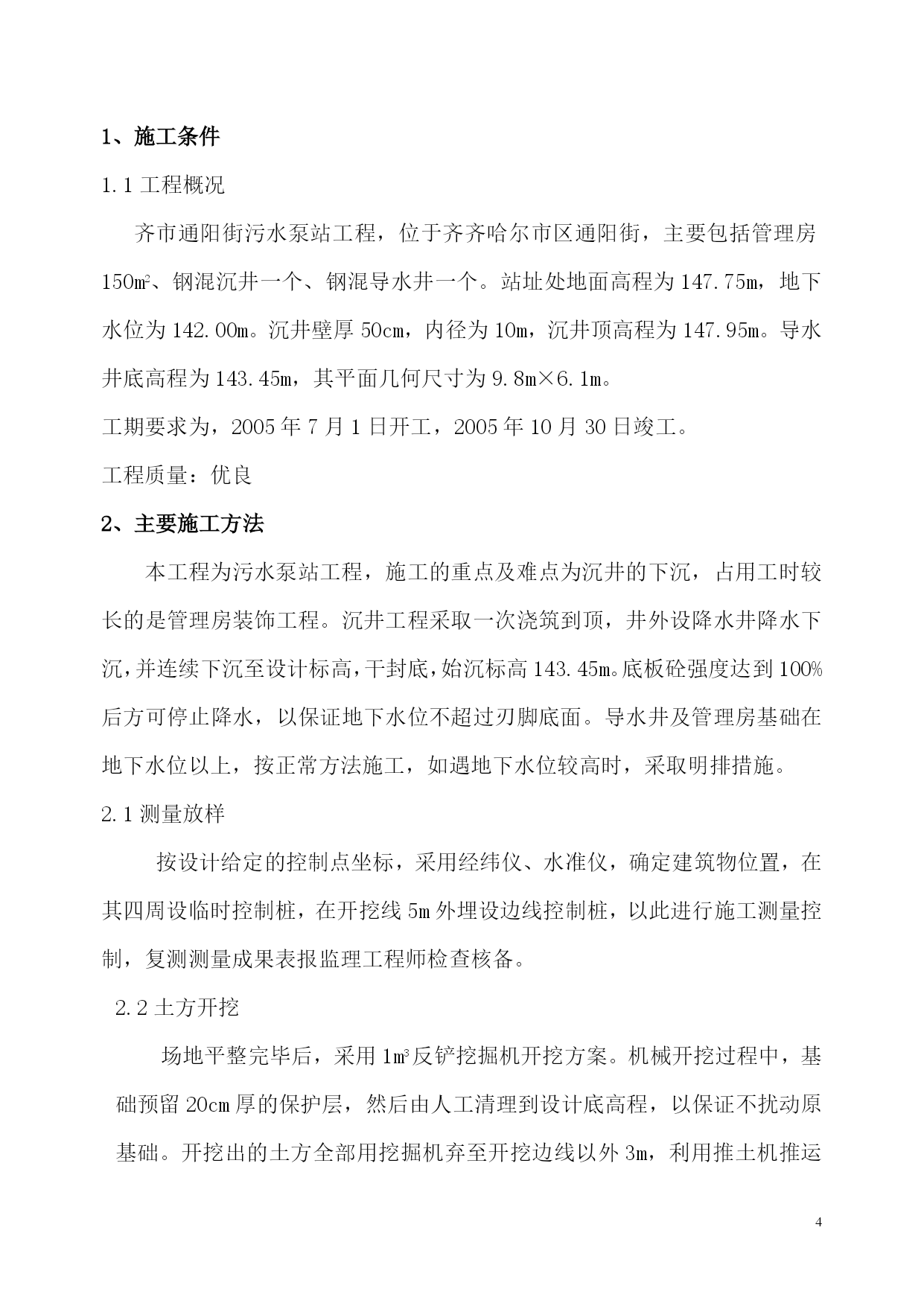

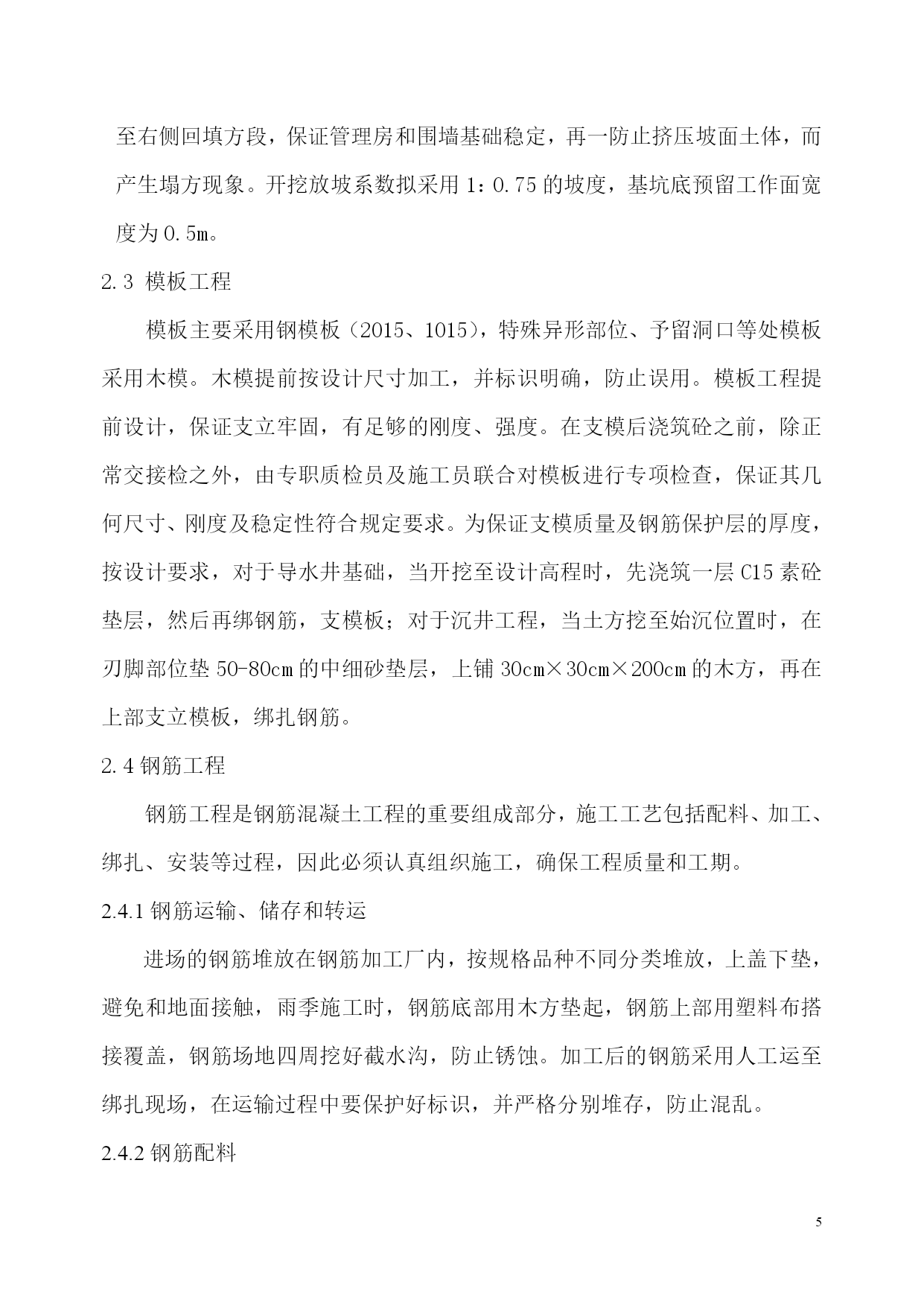

齐齐哈尔市通阳街污水泵站工程(第一标段)施工组织设计齐齐哈尔市松嫩水利建筑工程有限责任公司2005年6月30日目录1.施工条件1工程概况1.2水文气象情况1.3交通条件2.主要施工方法1测量放样2.2土方开挖2.3模板工程2.4钢筋工程2.5砼工程2.6沉井下沉2.7土方回填2.8沉管灌注桩.2.9砖体砌筑2.10装饰工程2.11屋面施工2.12电气工程2.13附属工程3.施工机械及劳动力计划4.施工进度计划4.1施工进度计划安排4.2施工进度计划横道图4.3工期保证措施5.施工总布置5.1布置说明5.2施工现场总平面布置5.3生活办公设施5.4施工供电5.5施工供水5.6混凝土搅拌场6.雨季施工6.1土方工程6.2钢筋混凝土工程7.质量保证措施7.1质量目标7.2检测机构7.3检测人员7.4检测设备7.5工程质量控制措施8.安全、环保及文明施工8.1安全措施8.2环境保护措施8.3文明施工1、施工条件1.1工程概况齐市通阳街污水泵站工程,位于齐齐哈尔市区通阳街,主要包括管理房150m2、钢混沉井一个、钢混导水井一个。站址处地面高程为147.75m,地下水位为142.00m。沉井壁厚50cm,内径为10m,沉井顶高程为147.95m。导水井底高程为143.45m,其平面几何尺寸为9.8m×6.1m。工期要求为,2005年7月1日开工,2005年10月30日竣工。工程质量:优良2、主要施工方法本工程为污水泵站工程,施工的重点及难点为沉井的下沉,占用工时较长的是管理房装饰工程。沉井工程采取一次浇筑到顶,井外设降水井降水下沉,并连续下沉至设计标高,干封底,始沉标高143.45m。底板砼强度达到100%后方可停止降水,以保证地下水位不超过刃脚底面。导水井及管理房基础在地下水位以上,按正常方法施工,如遇地下水位较高时,采取明排措施。2.1测量放样按设计给定的控制点坐标,采用经纬仪、水准仪,确定建筑物位置,在其四周设临时控制桩,在开挖线5m外埋设边线控制桩,以此进行施工测量控制,复测测量成果表报监理工程师检查核备。2.2土方开挖场地平整完毕后,采用1m3反铲挖掘机开挖方案。机械开挖过程中,基础预留20cm厚的保护层,然后由人工清理到设计底高程,以保证不扰动原基础。开挖出的土方全部用挖掘机弃至开挖边线以外3m,利用推土机推运至右侧回填方段,保证管理房和围墙基础稳定,再一防止挤压坡面土体,而产生塌方现象。开挖放坡系数拟采用1:0.75的坡度,基坑底预留工作面宽度为0.5m。2.3模板工程模板主要采用钢模板(2015、1015),特殊异形部位、予留洞口等处模板采用木模。木模提前按设计尺寸加工,并标识明确,防止误用。模板工程提前设计,保证支立牢固,有足够的刚度、强度。在支模后浇筑砼之前,除正常交接检之外,由专职质检员及施工员联合对模板进行专项检查,保证其几何尺寸、刚度及稳定性符合规定要求。为保证支模质量及钢筋保护层的厚度,按设计要求,对于导水井基础,当开挖至设计高程时,先浇筑一层C15素砼垫层,然后再绑钢筋,支模板;对于沉井工程,当土方挖至始沉位置时,在刃脚部位垫50-80cm的中细砂垫层,上铺30cm×30cm×200cm的木方,再在上部支立模板,绑扎钢筋。2.4钢筋工程钢筋工程是钢筋混凝土工程的重要组成部分,施工工艺包括配料、加工、绑扎、安装等过程,因此必须认真组织施工,确保工程质量和工期。2.4.1钢筋运输、储存和转运进场的钢筋堆放在钢筋加工厂内,按规格品种不同分类堆放,上盖下垫,避免和地面接触,雨季施工时,钢筋底部用木方垫起,钢筋上部用塑料布搭接覆盖,钢筋场地四周挖好截水沟,防止锈蚀。加工后的钢筋采用人工运至绑扎现场,在运输过程中要保护好标识,并严格分别堆存,防止混乱。2.4.2钢筋配料钢筋配料必须全面仔细地熟悉施工图纸,了解钢筋的种类、直径、间距及型式等,对钢筋下料长度进行计算,合理配料,以达到节省钢筋的目的。2.4.3钢筋加工(1)钢筋加工全部在加工厂内进行,加工机械设置在加工车间内。严格按施工图给定的型号、直径、尺寸、数量进行加工保证下料的准确性。(2)钢筋使用前,将表面的油污、铁锈等清除干净。(3)根据钢筋配料表提供的编号长度用钢筋切断机截断钢筋。切断过程中,将同规格不同长度进行长短搭配,减少短头,先下长料后下短料。(4)钢筋弯曲成形主要采用机械,对于柱、梁、板等箍筋或直径在10mm内的钢筋采用人工弯曲。2.4.4钢筋绑扎与安装(1)钢筋绑扎接头1)绑扎接头的搭接长度末端距离钢筋弯折处,不小于钢筋直径的10倍,接头设置在受力较小处。同一纵向受力钢
