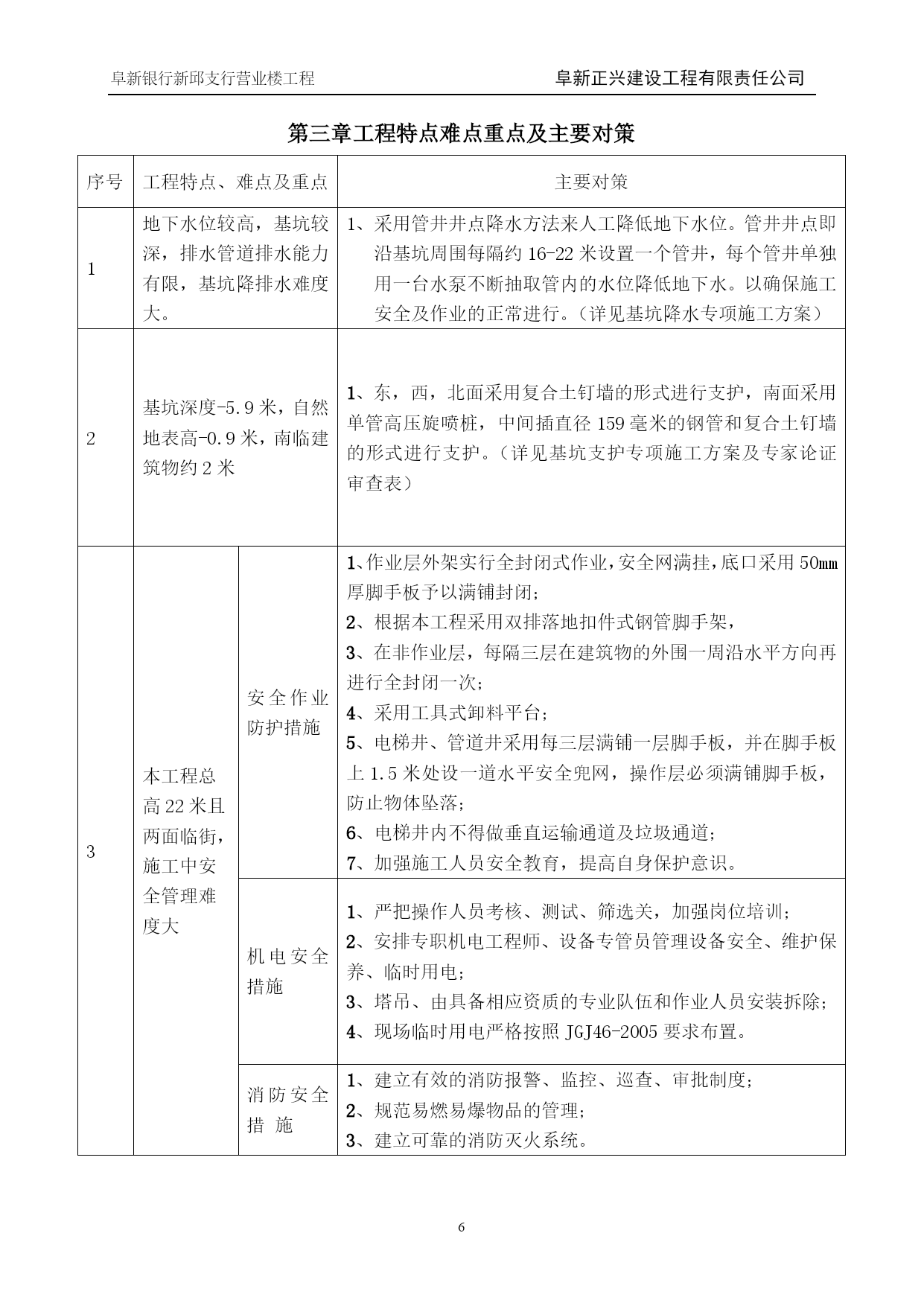

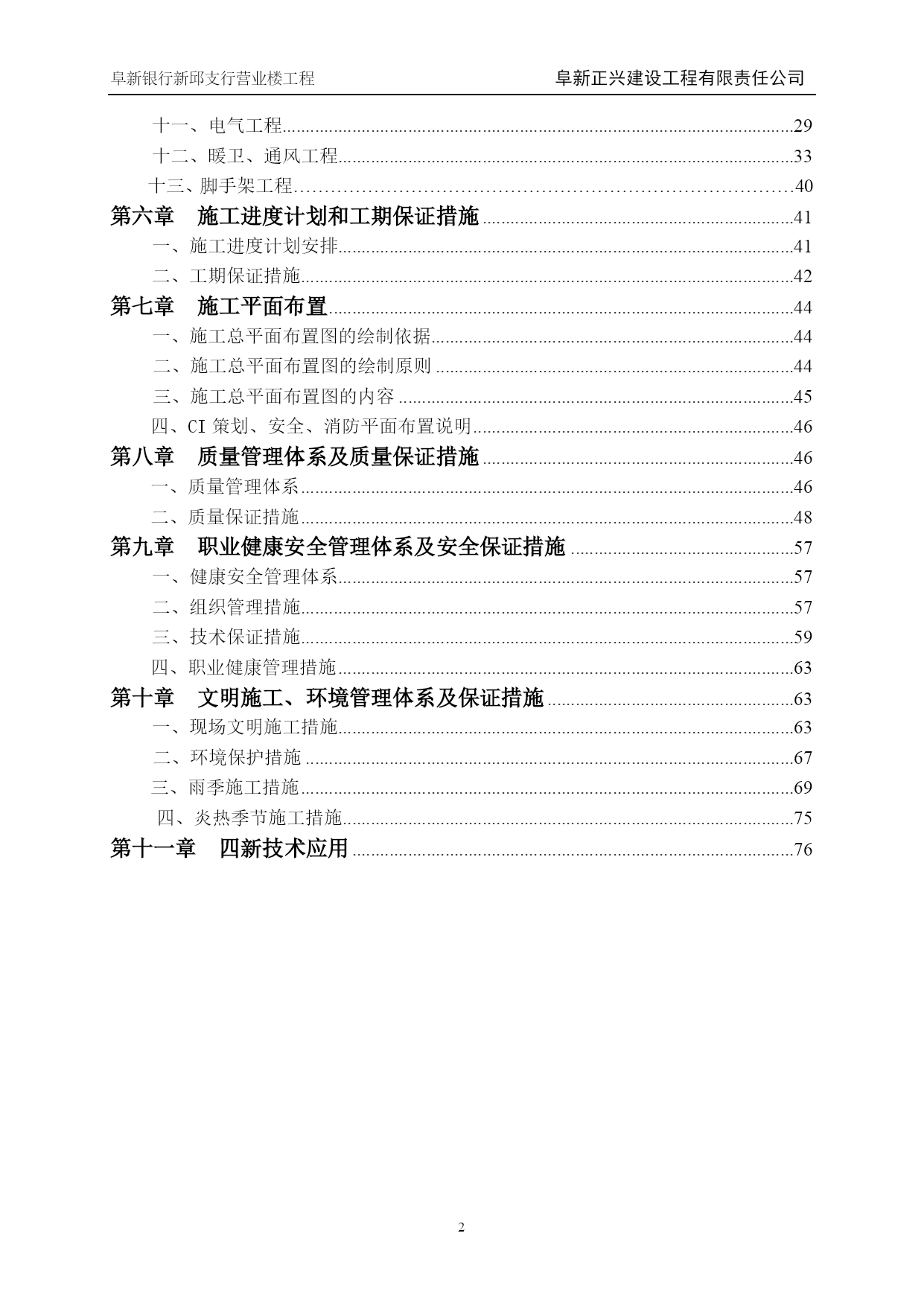

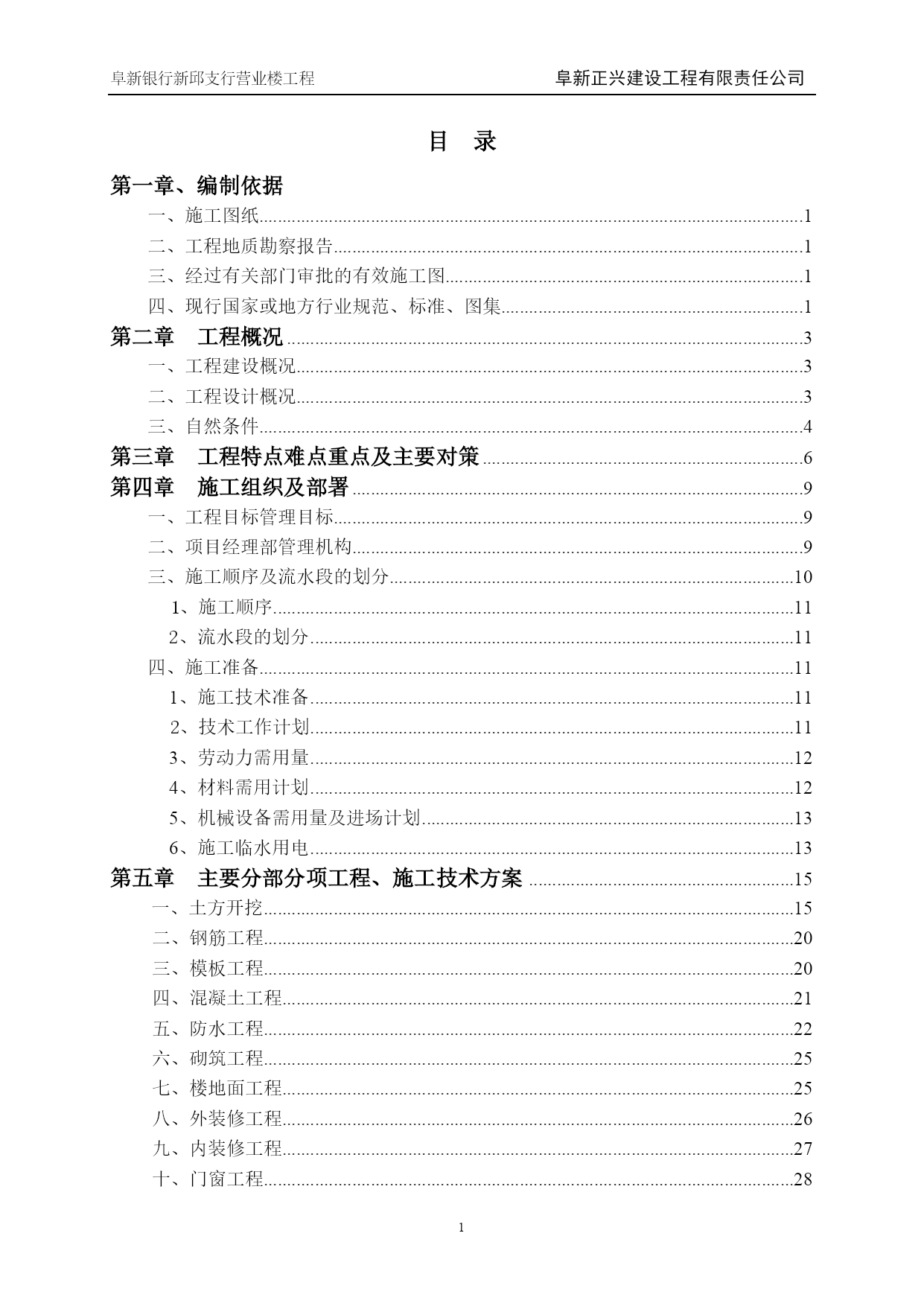

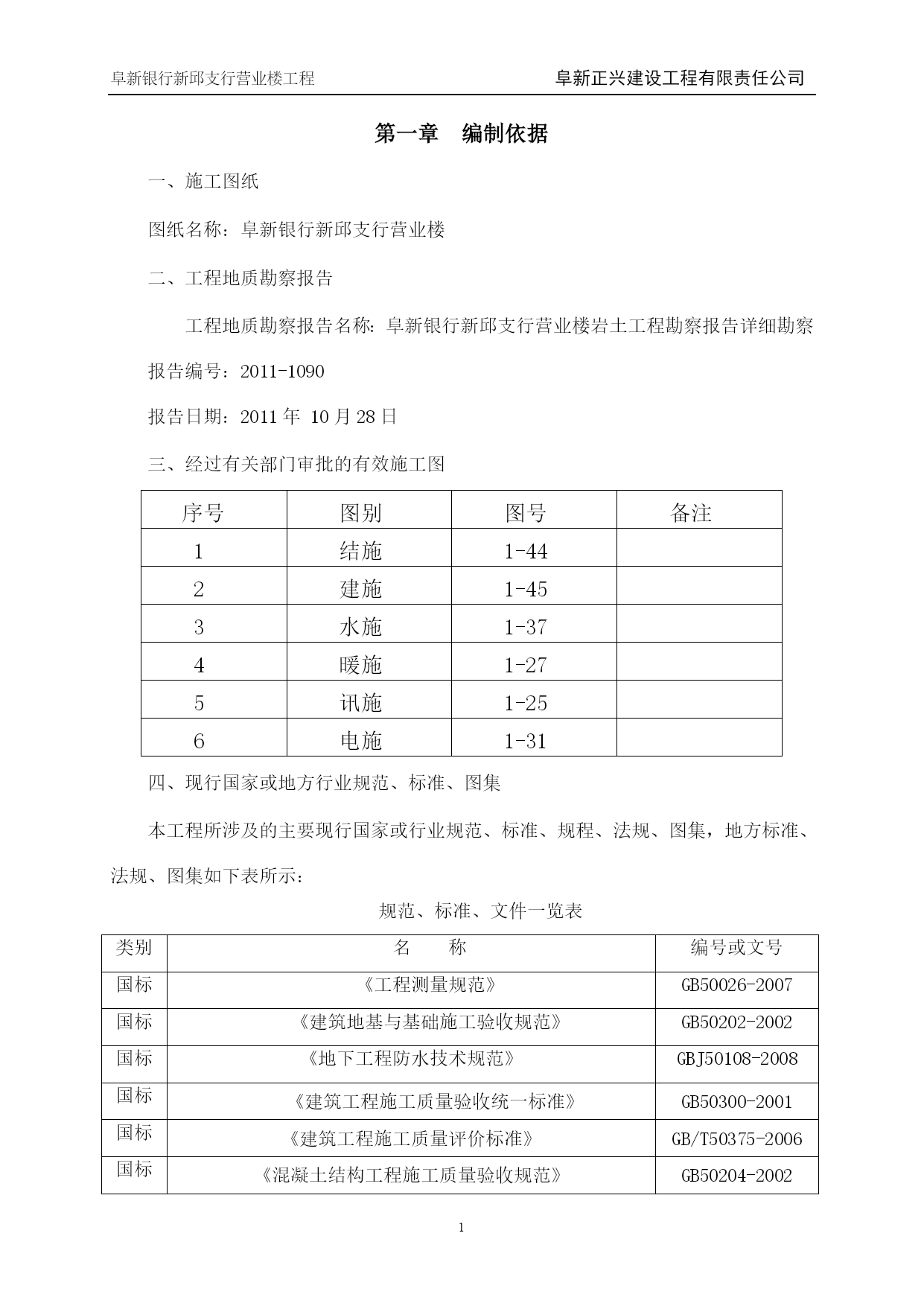

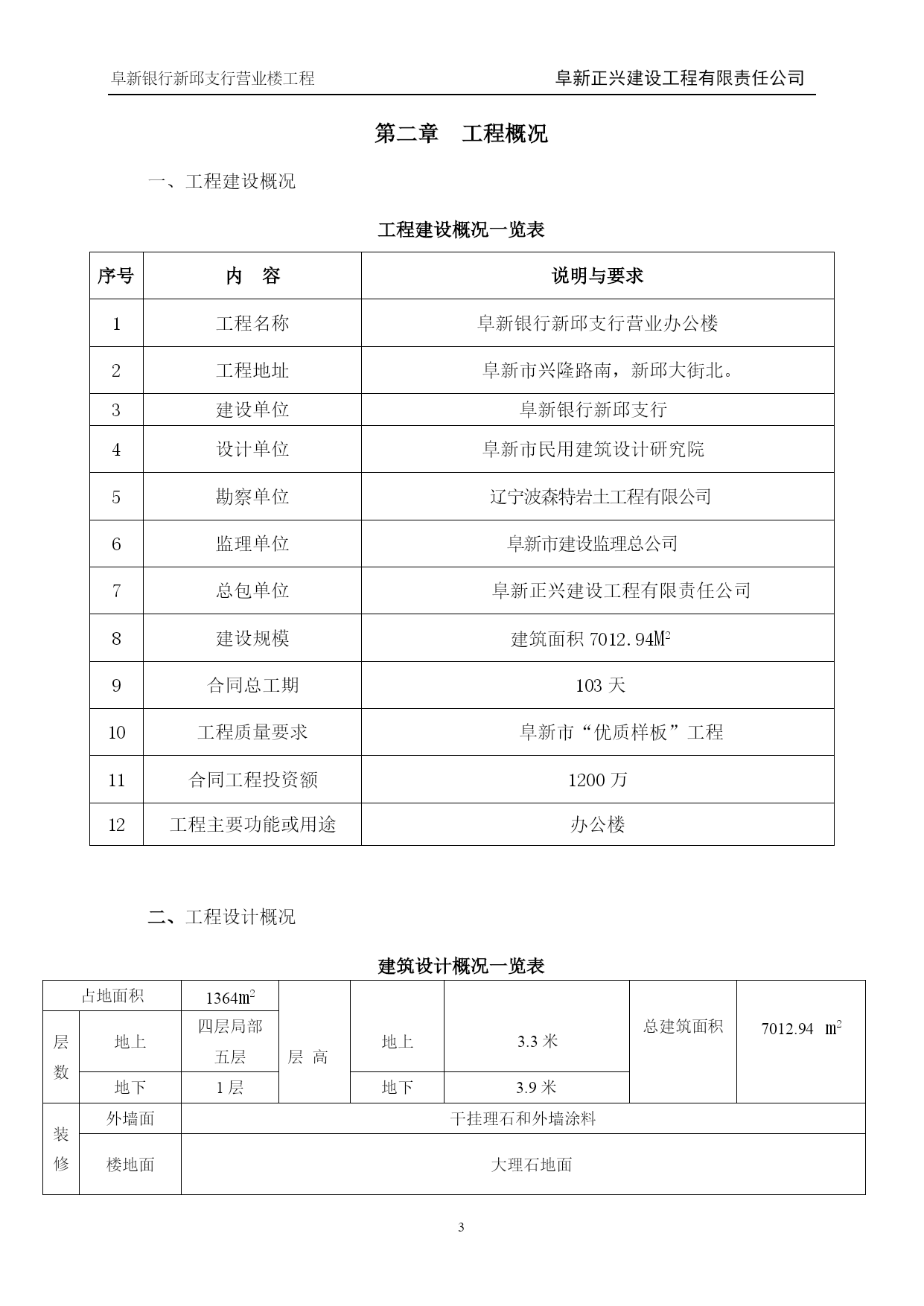

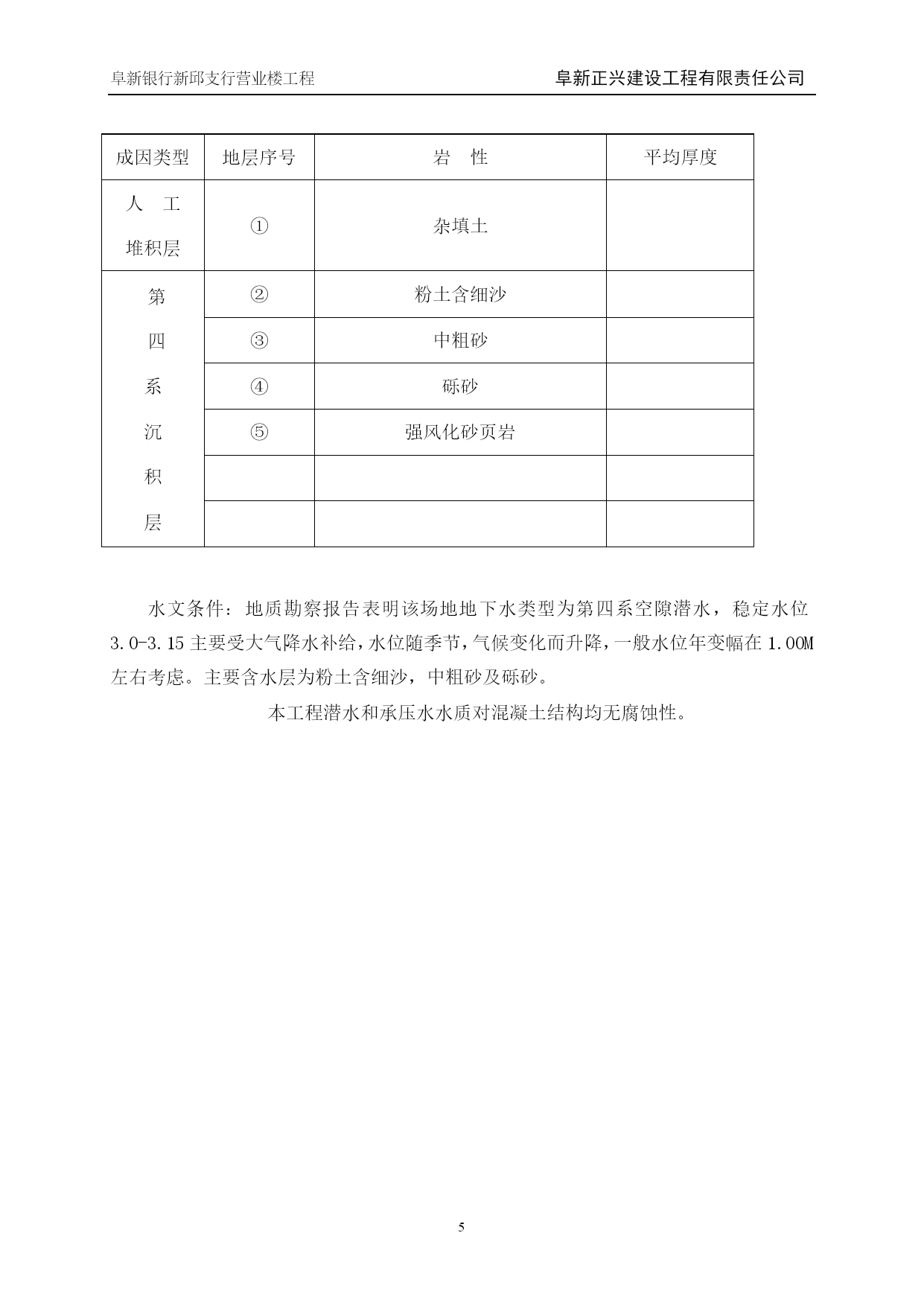

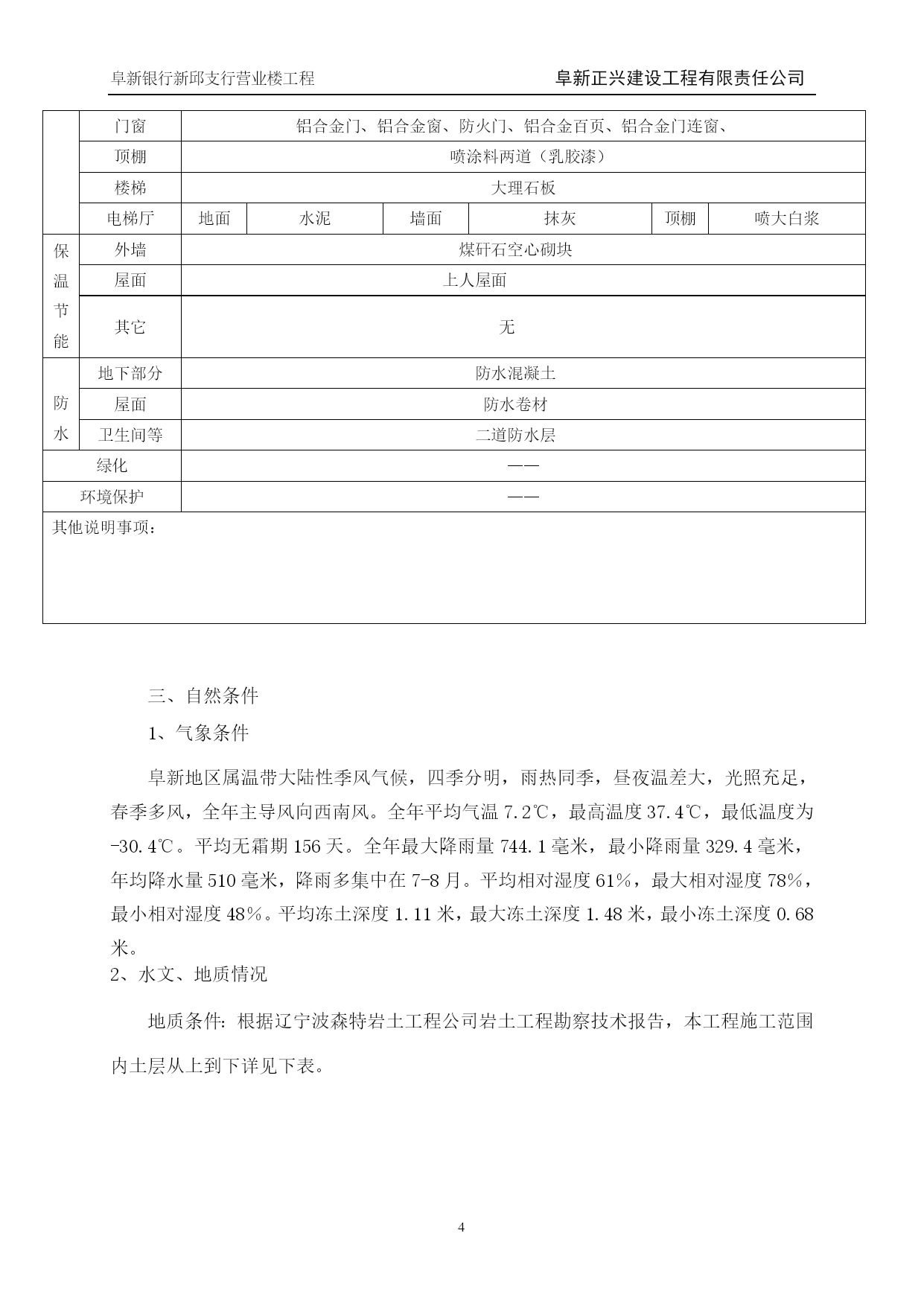

阜新银行新邱支行营业楼工程阜新正兴建设工程有限责任公司阜新银行新邱支行营业楼工程正兴建设工程有限责任公司有限公司1阜新银行新邱支行营业楼施工组织设计编制:阜新正兴建设工程有限责任公司审核:批准:阜新正兴建设工程有限责任公司目录TOC\o"1-3"\u第一章、编制依据一、施工图纸1二、工程地质勘察报告1三、经过有关部门审批的有效施工图1四、现行国家或地方行业规范、标准、图集1第二章工程概况3一、工程建设概况3二、工程设计概况3三、自然条件4第三章工程特点难点重点及主要对策6第四章施工组织及部署9一、工程目标管理目标9二、项目经理部管理机构9三、施工顺序及流水段的划分101、施工顺序PAGEREF_Toc325697957\h112、流水段的划分PAGEREF_Toc325697958\h11四、施工准备111、施工技术准备112、技术工作计划113、劳动力需用量124、材料需用计划125、机械设备需用量及进场计划136、施工临水用电13第五章主要分部分项工程、施工技术方案15一、土方开挖15二、钢筋工程PAGEREF_Toc325697968\h20三、模板工程20四、混凝土工程21五、防水工程22六、砌筑工程25七、楼地面工程25八、外装修工程26九、内装修工程27十、门窗工程28十一、电气工程29十二、暖卫、通风工程33十三、脚手架工程………………………………………………………………………40第六章施工进度计划和工期保证措施41一、施工进度计划安排41二、工期保证措施42第七章施工平面布置44一、施工总平面布置图的绘制依据44二、施工总平面布置图的绘制原则44三、施工总平面布置图的内容45四、CI策划、安全、消防平面布置说明46第八章质量管理体系及质量保证措施46一、质量管理体系46二、质量保证措施48第九章职业健康安全管理体系及安全保证措施57一、健康安全管理体系57二、组织管理措施57三、技术保证措施59四、职业健康管理措施63第十章文明施工、环境管理体系及保证措施63一、现场文明施工措施63二、环境保护措施67三、雨季施工措施69四、炎热季节施工措施75第十一章四新技术应用76阜新银行新邱支行营业楼工程正兴建设工程有限责任公司有限公司第一章编制依据一、施工图纸图纸名称:阜新银行新邱支行营业楼二、工程地质勘察报告工程地质勘察报告名称:阜新银行新邱支行营业楼岩土工程勘察报告详细勘察报告编号:2011-1090报告日期:2011年10月28日三、经过有关部门审批的有效施工图序号图别图号备注1结施1-442建施1-453水施1-374暖施1-275讯施1-256电施1-31四、现行国家或地方行业规范、标准、图集本工程所涉及的主要现行国家或行业规范、标准、规程、法规、图集,地方标准、法规、图集如下表所示:规范、标准、文件一览表类别名称编号或文号国标《工程测量规范》GB50026-2007国标《建筑地基与基础施工验收规范》GB50202-2002国标《地下工程防水技术规范》GBJ50108-2008国标《建筑工程施工质量验收统一标准》GB50300-2001国标《建筑工程施工质量评价标准》GB/T50375-2006国标《混凝土结构工程施工质量验收规范》GB50204-2002国标《屋面工程施工质量验收规范》GB50207-2002国标《地下防水工程施工质量验收规范》GB50208-2002国标《建筑装饰装修工程施工质量验收规范》GB50210-2001国标《砌体工程施工质量验收规范》GB50203-2002国标《建筑地面工程施工质量验收规范》GB50209-2002国标《建筑电气工程施工质量验收规范》GB50303-2002国标《建筑给水排水及采暖施工质量验收规范》GB50242-2002行标《施工现场临时用电安全技术规范》JGJ46-2005行标《钢筋机械连接通用技术规程》JGJ107-2003行标《建筑施工模板安全技术规范》JGJ162-2008行标《建筑施工安全检查标准》JGJ59-99行标《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001行标《钢筋焊接及验收规程》JGJ18-2003辽标《室外工程、墙体构造》辽92J101(一)辽标《钢筋混凝土过梁》辽2004G307辽标《屋面构造》辽92J201辽标《地面、楼面构造》辽2004J301辽标《室外装修》辽2004J1001辽标《钢
