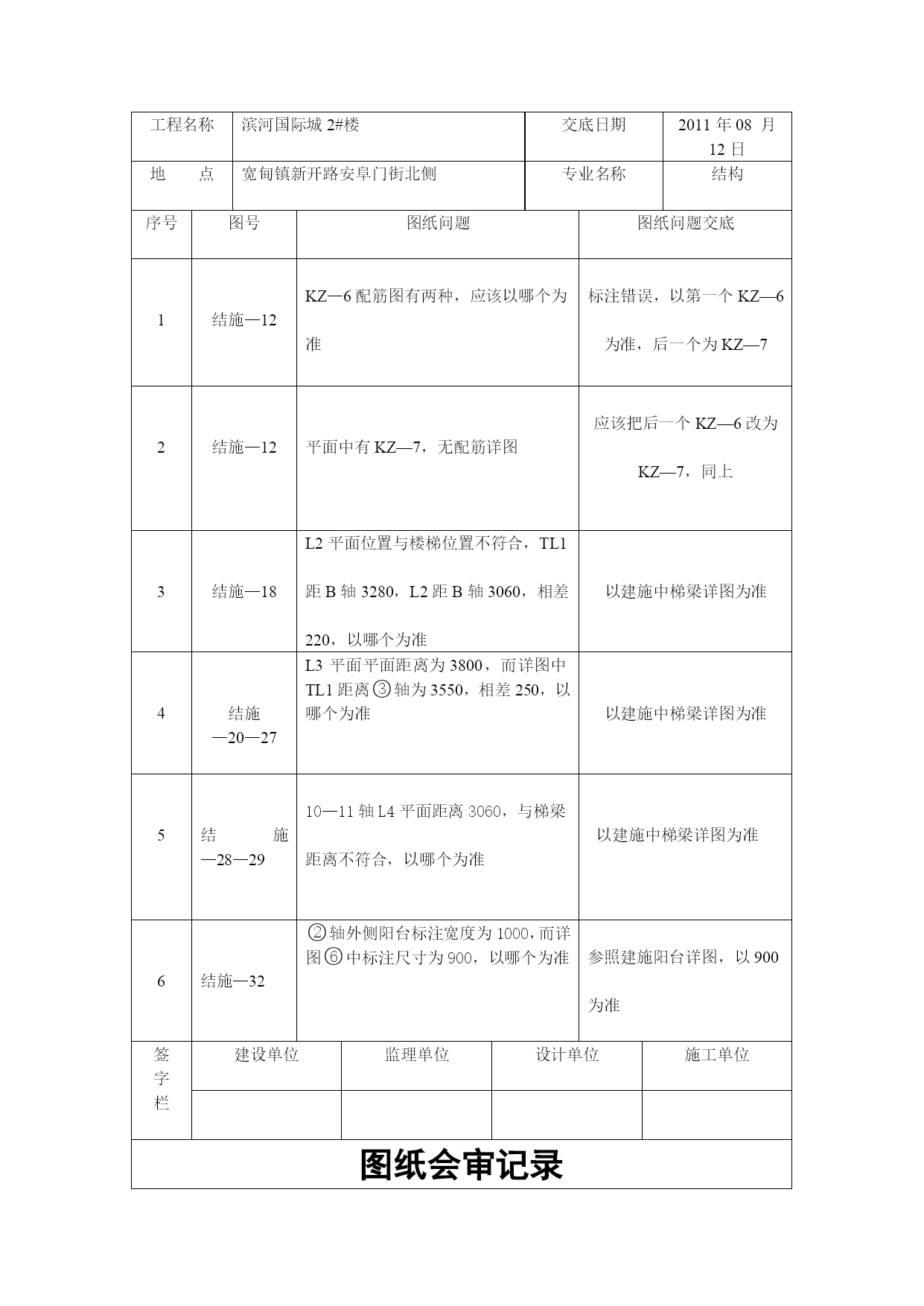

图纸会审记录表2优质资料(可以直接使用,可编辑优质资料,欢迎下载)图纸会审记录工程名称滨河国际城2#楼交底日期2011年08月12日地点宽甸镇新开路安阜门街北侧专业名称结构序号图号图纸问题图纸问题交底1结施—12KZ—6配筋图有两种,应该以哪个为准标注错误,以第一个KZ—6为准,后一个为KZ—72结施—12平面中有KZ—7,无配筋详图应该把后一个KZ—6改为KZ—7,同上3结施—18L2平面位置与楼梯位置不符合,TL1距B轴3280,L2距B轴3060,相差220,以哪个为准以建施中梯梁详图为准4结施—20—27L3平面平面距离为3800,而详图中TL1距离eq\o\ac(○,3)轴为3550,相差250,以哪个为准以建施中梯梁详图为准5结施—28—2910—11轴L4平面距离3060,与梯梁距离不符合,以哪个为准以建施中梯梁详图为准6结施—32eq\o\ac(○,2)轴外侧阳台标注宽度为1000,而详图eq\o\ac(○,6)中标注尺寸为900,以哪个为准参照建施阳台详图,以900为准签字栏建设单位监理单位设计单位施工单位图纸会审记录工程名称滨河国际城2#楼交底日期2011年08月12日地点宽甸镇新开路安阜门街北侧专业名称结构序号图号图纸问题图纸问题交底7结施—32侧栏板配筋图是否为详图eq\o\ac(○,8)是8结施—33详图eq\o\ac(○,1)与详图eq\o\ac(○,2)位置是否颠倒是9结施—33详图混凝土栏板高度为1200,厨房高度为C0713,高度相差500,如何处理窗台加高500,上部平齐10结施—20平面图中,eq\o\ac(○,1)—eq\o\ac(○,4)轴;eq\o\ac(○,A)—eq\o\ac(○,D)轴中,没有梁号、配筋,如何处理重新出图11结施—20平面图中,eq\o\ac(○,1)—eq\o\ac(○,4)轴交eq\o\ac(○,A)—eq\o\ac(○,D)轴间为WKL。其做法是否与KL相同重新出图12结施——33eq\o\ac(○,1)详图墙高为1410,阳台高为1515,差90,如何处理以建施图为准,墙高改为1130签字栏建设单位监理单位设计单位施工单位图纸会审记录工程名称滨河国际城2#楼交底日期2011年08月12日地点宽甸镇新开路安阜门街北侧专业名称结构序号图号图纸问题图纸问题交底13结施—32eq\o\ac(○,5)详图中柱子突出混凝土为150,而遇板处为200,以哪个为准以150为准14结施—31eq\o\ac(○,1)详图中混凝土造型无法施工,是否可以改为保温板做,将造型取值可以15161718签字栏建设单位监理单位设计单位施工单位图纸会审记录工程名称滨河国际城2#楼交底日期2011年08月12日地点宽甸镇新开路安阜门街北侧专业名称建施序号图号图纸问题图纸问题交底1建施—8eq\o\ac(○,6)—eq\o\ac(○,7)轴与eq\o\ac(○,9)—eq\o\ac(○,10)轴尺寸标注应该为对称,但尺寸不一致,以哪个为准以eq\o\ac(○,6)—eq\o\ac(○,7)轴为准,两者一致2建施—8eq\o\ac(○,5)—eq\o\ac(○,6)轴与eq\o\ac(○,10)—eq\o\ac(○,11)轴尺寸标注应该为对称,但尺寸不一致,以哪个为准以eq\o\ac(○,10)—eq\o\ac(○,11)轴为准,两者一致3建施—10屋面eq\o\ac(○,A)轴排水口可否改到eq\o\ac(○,4)eq\o\ac(○,12)轴处可以456签字栏建设单位监理单位设计单位施工单位图纸会审记录工程名称滨河国际城2#楼交底日期2011年08月12日地点宽甸镇新开路安阜门街北侧专业名称水暖序号图号图纸问题图纸问题交底1热计量表是否可以不安装可以不安装2排水管是否可以改为PVC管由甲方决定是否更换3商业网点供暖改为地热供暖一二层商业网点供暖重新设计图纸,改为地热456签字栏建设单位监理单位设计单位施工单位听课记录表日期星期一节次二年级二班级授课教师科目数学课题长度单位教学内容及过程随堂点评一、创设情境,引入课题出示情境图,搜集数
