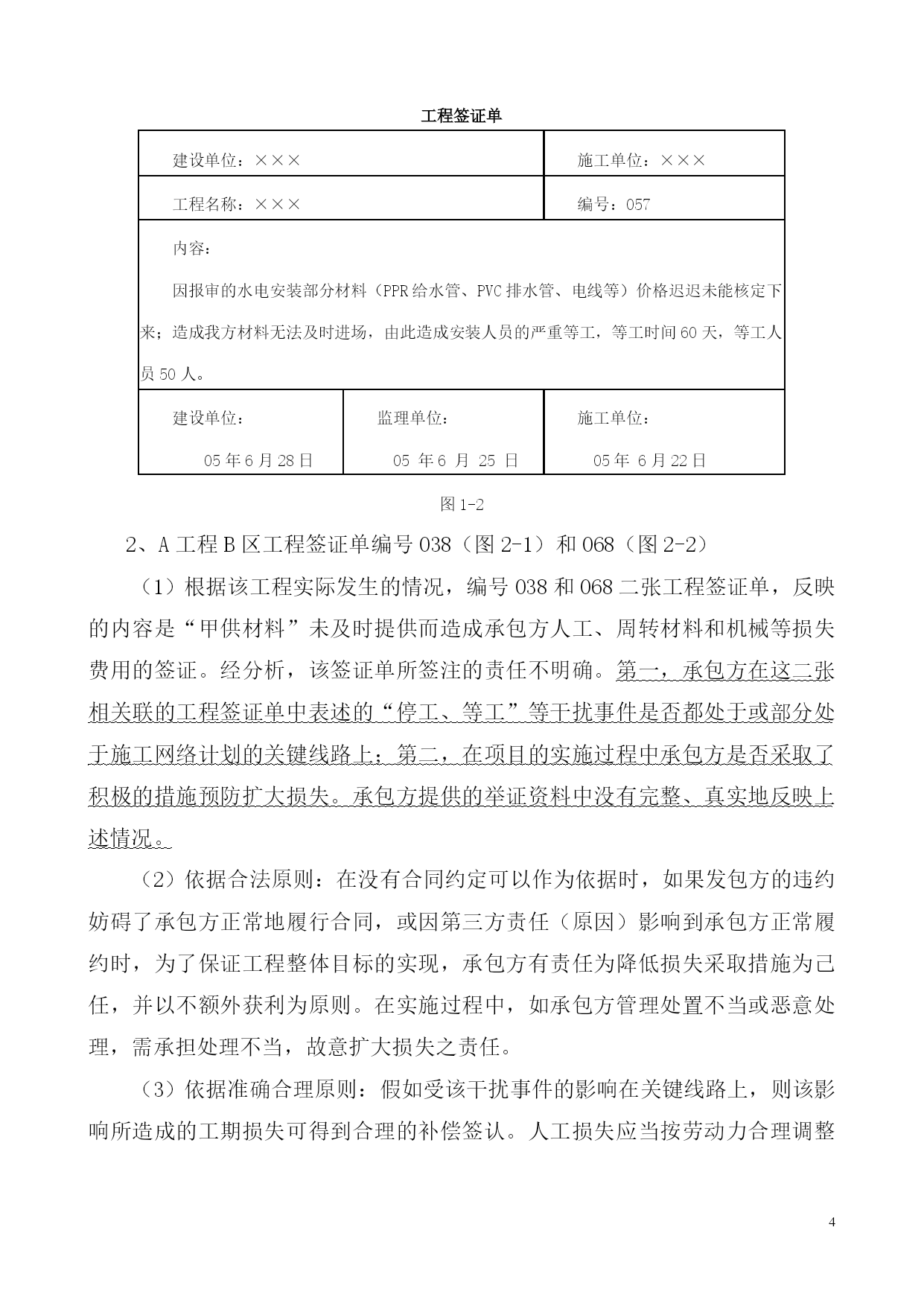

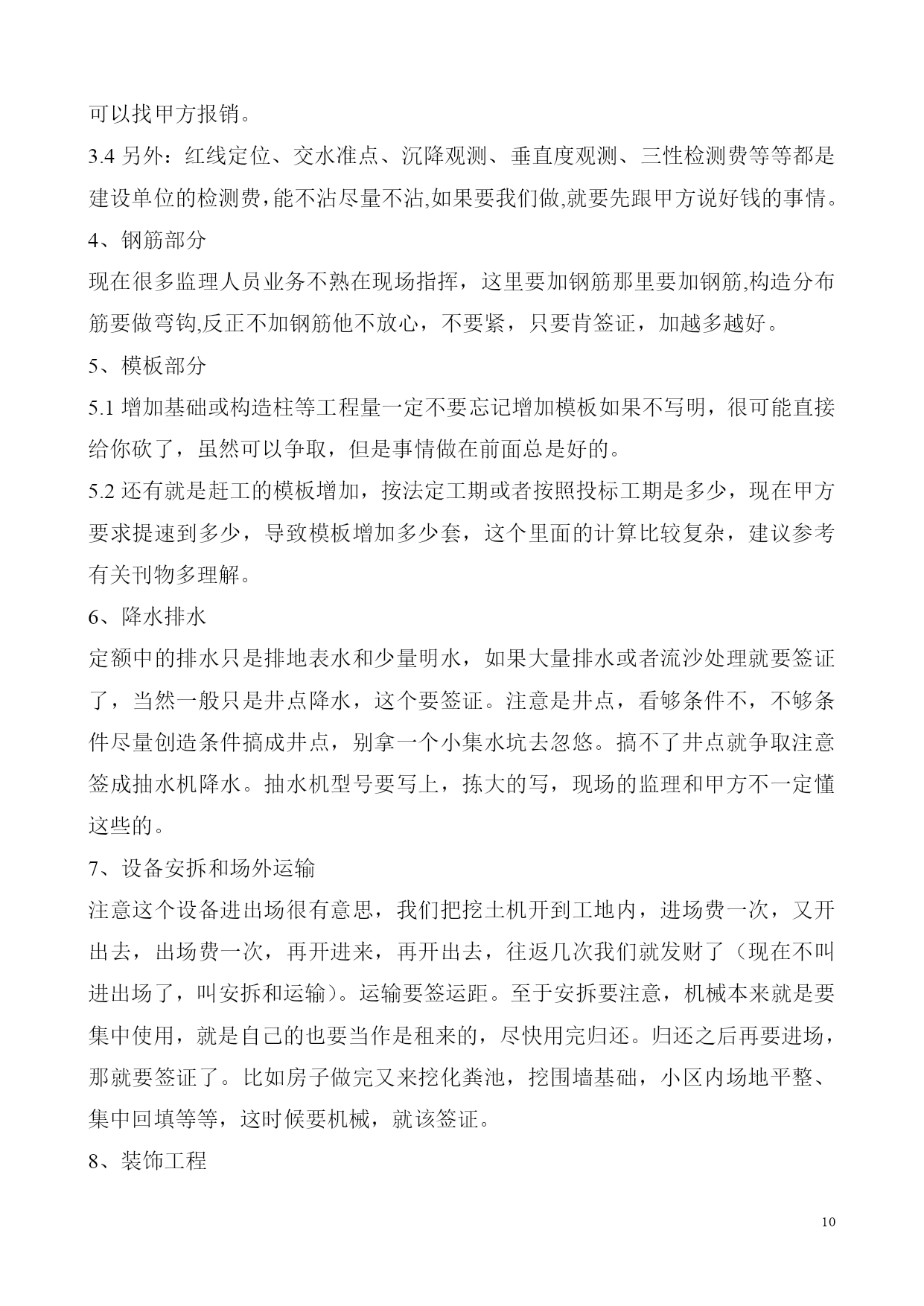

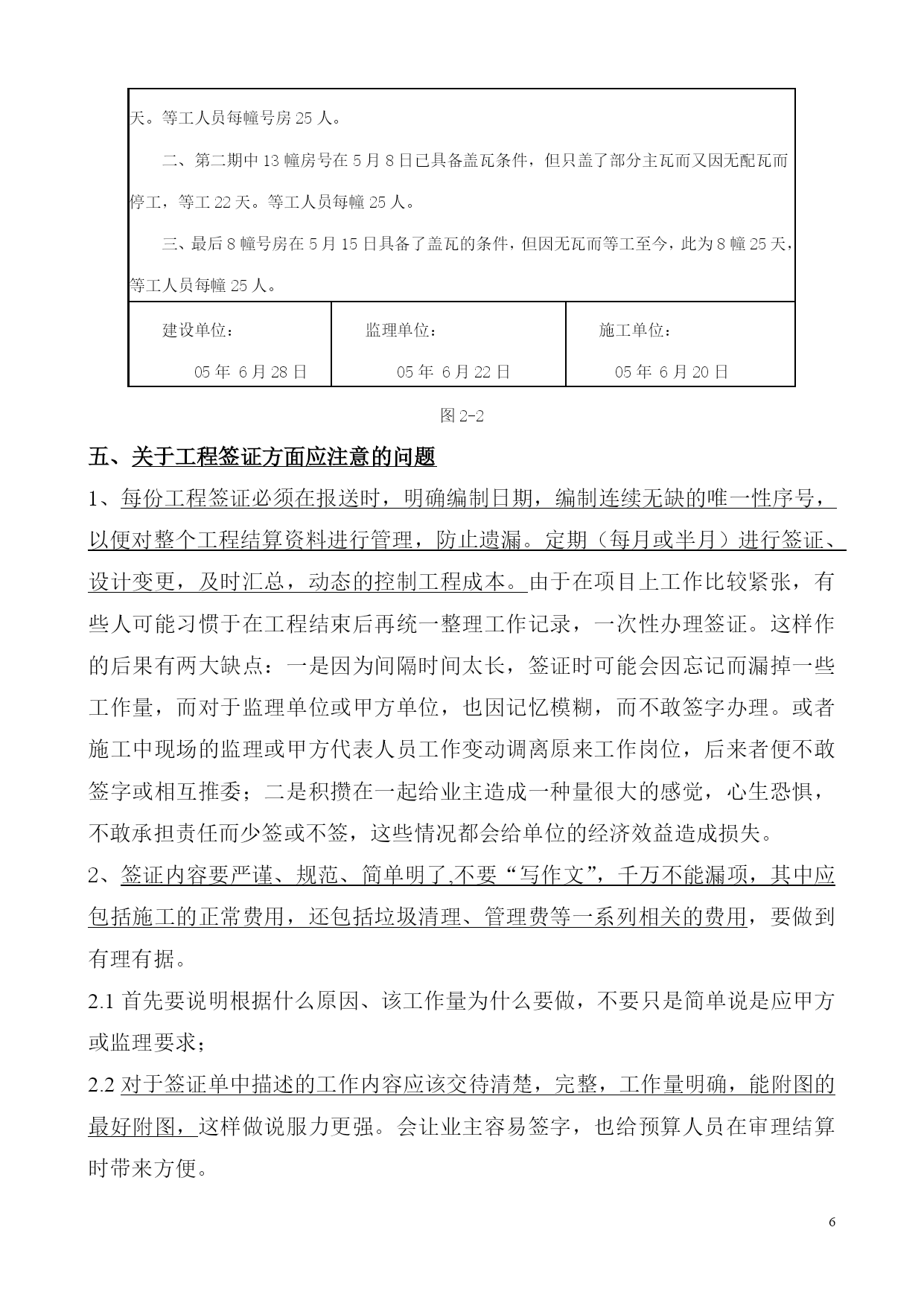

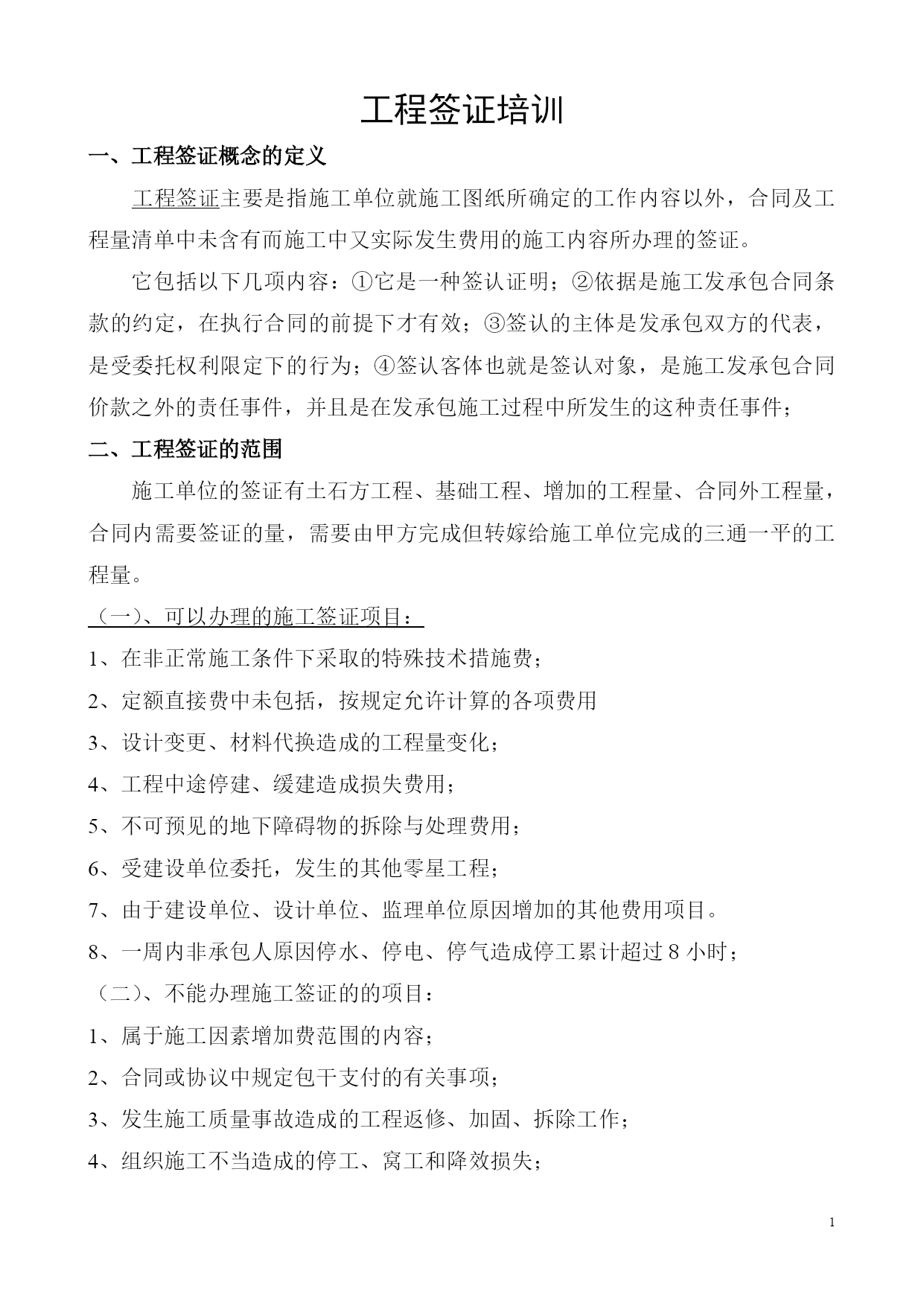

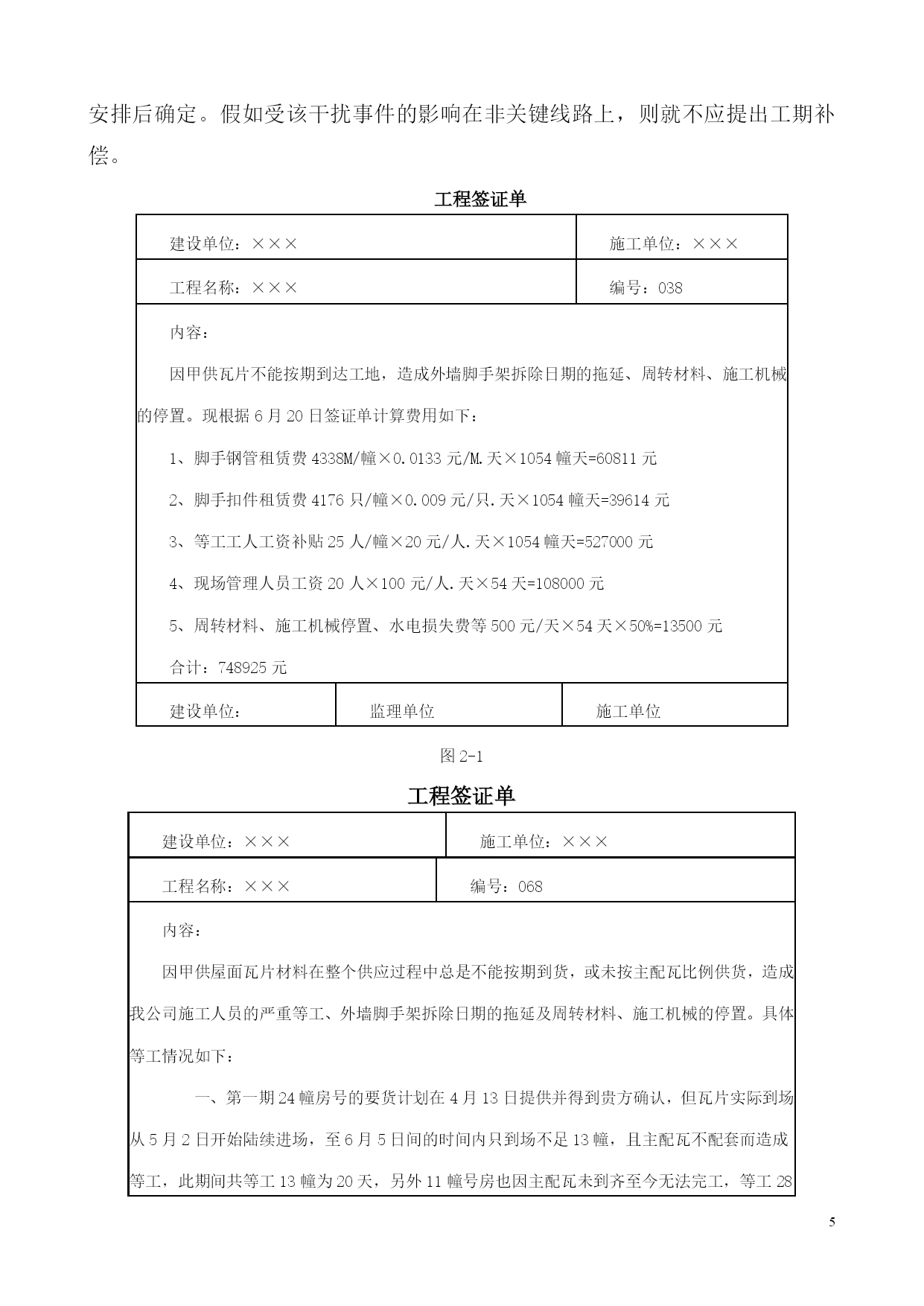

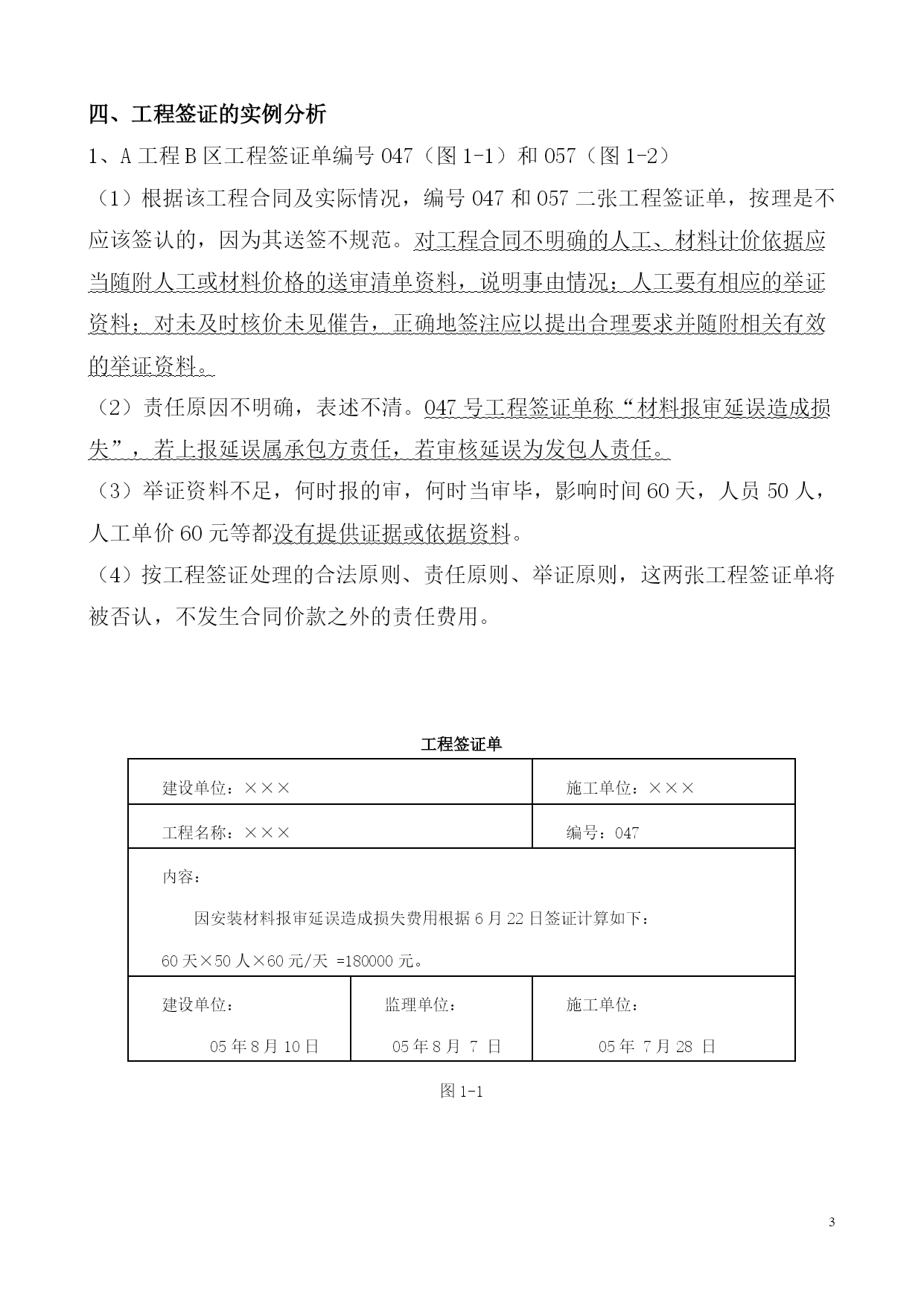

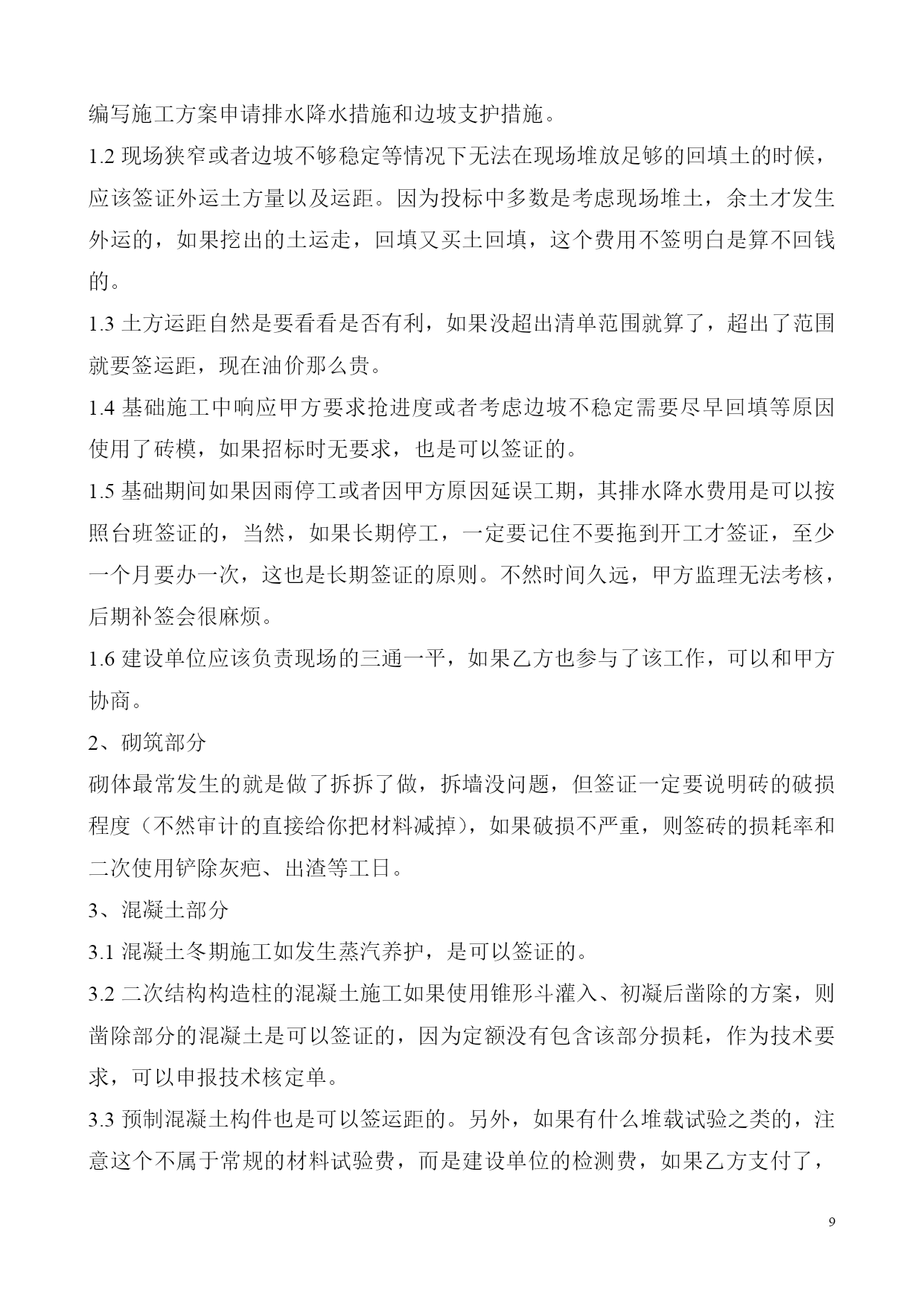

工程签证培训一、工程签证概念的定义工程签证主要是指施工单位就施工图纸所确定的工作内容以外,合同及工程量清单中未含有而施工中又实际发生费用的施工内容所办理的签证。它包括以下几项内容:①它是一种签认证明;②依据是施工发承包合同条款的约定,在执行合同的前提下才有效;③签认的主体是发承包双方的代表,是受委托权利限定下的行为;④签认客体也就是签认对象,是施工发承包合同价款之外的责任事件,并且是在发承包施工过程中所发生的这种责任事件;二、工程签证的范围施工单位的签证有土石方工程、基础工程、增加的工程量、合同外工程量,合同内需要签证的量,需要由甲方完成但转嫁给施工单位完成的三通一平的工程量。(一)、可以办理的施工签证项目:1、在非正常施工条件下采取的特殊技术措施费;2、定额直接费中未包括,按规定允许计算的各项费用3、设计变更、材料代换造成的工程量变化;4、工程中途停建、缓建造成损失费用;5、不可预见的地下障碍物的拆除与处理费用;6、受建设单位委托,发生的其他零星工程;7、由于建设单位、设计单位、监理单位原因增加的其他费用项目。8、一周内非承包人原因停水、停电、停气造成停工累计超过8小时;(二)、不能办理施工签证的的项目:1、属于施工因素增加费范围的内容;2、合同或协议中规定包干支付的有关事项;3、发生施工质量事故造成的工程返修、加固、拆除工作;4、组织施工不当造成的停工、窝工和降效损失;5、违规操作造成的停水、停电和安全事故损失;6、工作失职造成的损失;7、虚报工程内容增加的费用;8、施工单位为创品牌工程、业绩工程增加的费用;9、因施工单位的责任增加的其他费用项目。三、工程签证一般内容及格式1、工程名称;2、签证内容;3、签证编号;4、签证事由或计算公式;5、签证涉及增加工程造价的计算(列表或列式明确表达式);6、施工说明或施工简图;7、施工单位项目经理签字,加盖公章;8、监理单位总监签字,加盖公章;9、建设单位工程分管负责人签字,加盖公章。一般格式如下:工程量签证单工程名称XXXX编号001签证内容XXXX施工单位XXXX原因:变更发生的原因时间:确定变更发生的时间及实施变更的时间地点:变更发生的位置发生工程量:变更实际工程量,辅助设施工程量,备注:变更所发生人工、材料、机械市场价格附件:支持文件(图片、简图、方案、洽商记录、会议纪要、联络单等)施工单位:(签字)年月日监理单位:(签字)年月日建设单位:(签字)年月日四、工程签证的实例分析1、A工程B区工程签证单编号047(图1-1)和057(图1-2)(1)根据该工程合同及实际情况,编号047和057二张工程签证单,按理是不应该签认的,因为其送签不规范。对工程合同不明确的人工、材料计价依据应当随附人工或材料价格的送审清单资料,说明事由情况;人工要有相应的举证资料;对未及时核价未见催告,正确地签注应以提出合理要求并随附相关有效的举证资料。(2)责任原因不明确,表述不清。047号工程签证单称“材料报审延误造成损失”,若上报延误属承包方责任,若审核延误为发包人责任。(3)举证资料不足,何时报的审,何时当审毕,影响时间60天,人员50人,人工单价60元等都没有提供证据或依据资料。(4)按工程签证处理的合法原则、责任原则、举证原则,这两张工程签证单将被否认,不发生合同价款之外的责任费用。工程签证单建设单位:×××施工单位:×××工程名称:×××编号:047内容:因安装材料报审延误造成损失费用根据6月22日签证计算如下:60天×50人×60元/天=180000元。建设单位:05年8月10日监理单位:05年8月7日施工单位:05年7月28日图1-1工程签证单建设单位:×××施工单位:×××工程名称:×××编号:057内容:因报审的水电安装部分材料(PPR给水管、PVC排水管、电线等)价格迟迟未能核定下来;造成我方材料无法及时进场,由此造成安装人员的严重等工,等工时间60天,等工人员50人。建设单位:05年6月28日监理单位:05年6月25日施工单位:05年6月22日图1-22、A工程B区工程签证单编号038(图2-1)和068(图2-2)(1)根据该工程实际发生的情况,编号038和068二张工程签证单,反映的内容是“甲供材料”未及时提供而造成承包方人工、周转材料和机械等损失费用的签证。经分析,该签证单所签注的责任不明确。第一,承包方在这二张相关联的工程签证单中表述的“停工、等工”等干扰事件是否都处于或部分处于施工网络计划的关键线路上;第二,在项目的实施过程中承包方是否采取了积极的措施预防扩大损失。承包方提供的举证资料中没有完整、真实地反映上述情况。(2)依据合法原则:在没有合同约定可以作为
