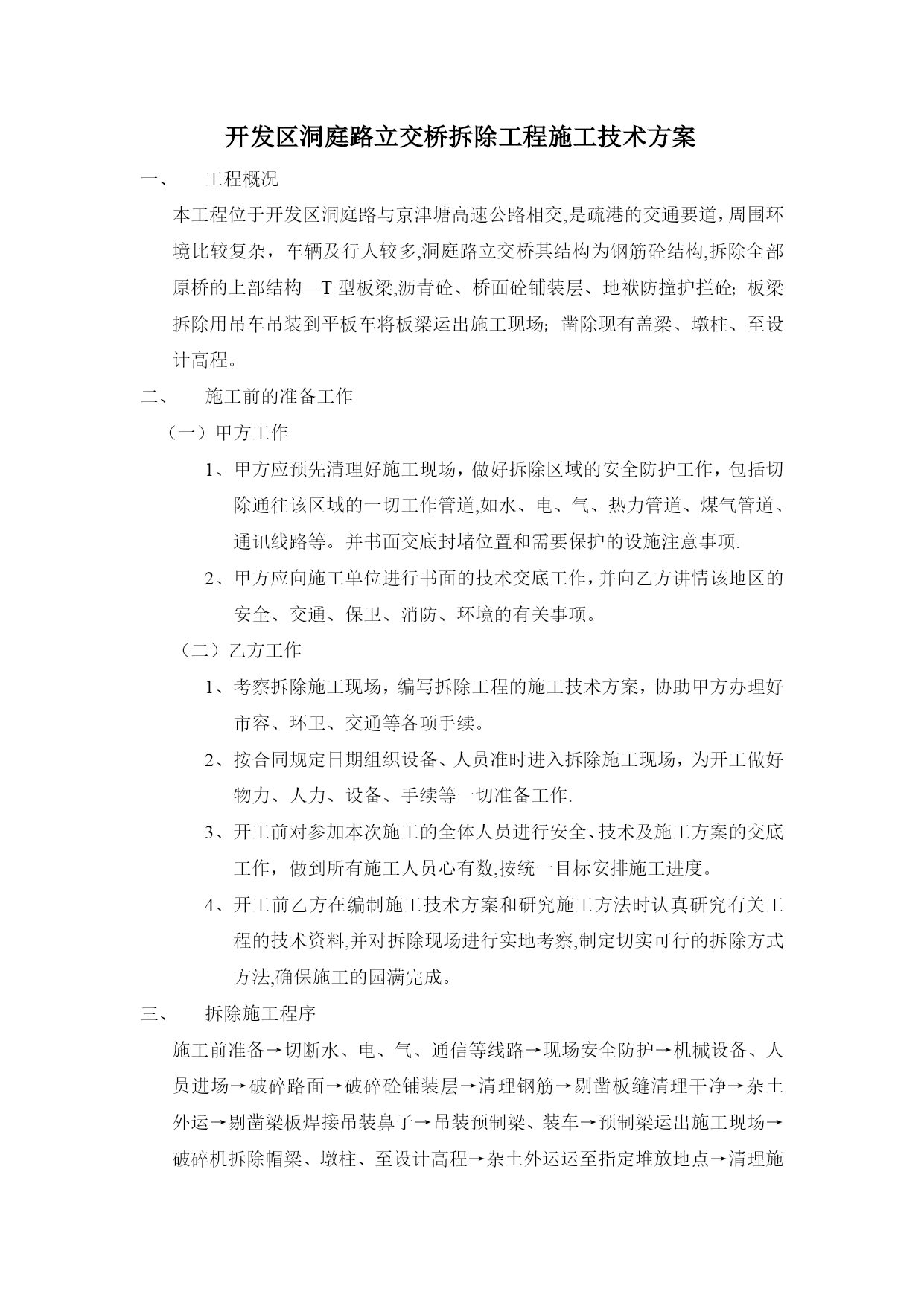

开发区洞庭路立交桥拆除工程施工技术方案实用文档(实用文档,可以直接使用,可编辑优秀版资料,欢迎下载)开发区洞庭路立交桥拆除工程施工技术方案工程概况本工程位于开发区洞庭路与京津塘高速公路相交,是疏港的交通要道,周围环境比较复杂,车辆及行人较多,洞庭路立交桥其结构为钢筋砼结构,拆除全部原桥的上部结构—T型板梁,沥青砼、桥面砼铺装层、地袱防撞护拦砼;板梁拆除用吊车吊装到平板车将板梁运出施工现场;凿除现有盖梁、墩柱、至设计高程。施工前的准备工作(一)甲方工作甲方应预先清理好施工现场,做好拆除区域的安全防护工作,包括切除通往该区域的一切工作管道,如水、电、气、热力管道、煤气管道、通讯线路等。并书面交底封堵位置和需要保护的设施注意事项.甲方应向施工单位进行书面的技术交底工作,并向乙方讲情该地区的安全、交通、保卫、消防、环境的有关事项。乙方工作考察拆除施工现场,编写拆除工程的施工技术方案,协助甲方办理好市容、环卫、交通等各项手续。按合同规定日期组织设备、人员准时进入拆除施工现场,为开工做好物力、人力、设备、手续等一切准备工作.开工前对参加本次施工的全体人员进行安全、技术及施工方案的交底工作,做到所有施工人员心有数,按统一目标安排施工进度。开工前乙方在编制施工技术方案和研究施工方法时认真研究有关工程的技术资料,并对拆除现场进行实地考察,制定切实可行的拆除方式方法,确保施工的园满完成。拆除施工程序施工前准备→切断水、电、气、通信等线路→现场安全防护→机械设备、人员进场→破碎路面→破碎砼铺装层→清理钢筋→剔凿板缝清理干净→杂土外运→剔凿梁板焊接吊装鼻子→吊装预制梁、装车→预制梁运出施工现场→破碎机拆除帽梁、墩柱、至设计高程→杂土外运运至指定堆放地点→清理施工现场→甲方验收.拆除方案拆除作业由四部分组成:第一部分:破碎机铲除清理沥青砼面层、砼铺装层、清理钢筋、剔凿板缝.第二部分:剔凿梁板焊接吊装鼻子.第三部分:吊装预制梁、装车运至指定堆放地点.第四部分:破碎机拆除帽梁、墩柱、承台至设计高程。吊点及索具设置预制梁两端背面,端头各焊2个吊点(距端点2m处)吊点鼻子选用ф20mm,圆钢,焊接长度不得小于200mm,为双面焊接,焊接时焊肉要饱满,不得有砂眼、气孔、和漏焊现象。必须保证吊重量的负荷要求.预制梁主吊钢丝绳选用2对,选择直径为ф39mm,单根长度为:10000mm,其钢丝绳标记为:钢丝绳6×37-39-1700-Ⅰ光-右交GB1102-74预制梁重G=50t安全系数ц=6钢丝绳的破断力为:Sp=50×6÷4×9.8×1000=735000N∑S=Sp/Ψ=735000/0.82=896341N查表[机械设计手册(第2卷)之起重机钢丝绳直径的选择(GB3811-83)]得:钢丝绳直径d=39mm。(三)、施工机械及设备的配备序号机械设备名称单位数量备注1古河液压锤台22工兵液压锤台23卡特液压锤台14卡特320挖掘机台25小松200挖掘机台16小松300液压剪台27QUY50A型吊车台2860T拖车(伸缩型)辆49自翻汽车辆410空压机1。0m3台511电焊机台512气割机台4(五)作业人员及其他措施用料工具车1辆。封车倒链10t12挂。起重机支腿垫木8块及枕木。施工队长1名,施工员1名。吊车司机每台2名.破碎机司机每台2名。运输车辆司机每台1名.起重工:8名,破碎工:12名电气焊工:5名(持证上岗)。拆除方法:首先采用国际先进的卡特320破碎锤,把沥青砼面层及砼铺装层铲除装车清理干净,运到指定地点,一边铲除一边清理,一边把拆除的钢筋堆放指定地点,铲除的砼杂土运至指定地点,剔凿梁板面焊接吊装鼻子,然后支50t吊车两台,吊起预制梁板运输拖车装车,方位找正、支牢后,用封车倒链索紧索牢,运至指定地点,破碎锤拆除帽梁后破碎锤拆除墩拄设计标高。砼杂土运至指定地点,同时破碎引桥桥面沥青砼、砼铺装层、粉煤灰装车运至指定地点,清理现场,等待甲方验收。安全措施及文明施工开工前参加本次施工的全体管理人员及施工人员必须树立“安全第一、预防为主”的方针,认真贯彻天津市建委、劳动局及本公司的各项安全生产规定及规章制度,工程的重点部位拆除时,工程负责人必须亲临施工现场指挥,保证安全生产,不违章作业,按操作规程施工。安全防护设施在使用过程中,要经常检查,保养、和维修,来保证使用过程中的安全性,可靠性.施工现场加强安全、及消防安全管理制度的贯彻、执行,经常对职工进行消防安全教育,组织安全检查,铲除一切火灾隐患及不安全因素。全体施工人员必须严格按照施工方案进行施工,统一领导、同一指挥,不违章作业、不违章指挥、认真执行各项操作规程,精心组织、精心施工,按期完成施工任务。施工现场设置临
