地下室防水堵漏施工方案【实用文档】doc.doc
上传人:天马****23 上传时间:2024-09-10 格式:DOC 页数:35 大小:1.3MB 金币:10 举报 版权申诉
预览加载中,请您耐心等待几秒...

地下室防水堵漏施工方案【实用文档】doc.doc

地下室防水堵漏施工方案【实用文档】doc.doc

预览

免费试读已结束,剩余 25 页请下载文档后查看

10 金币

下载此文档

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

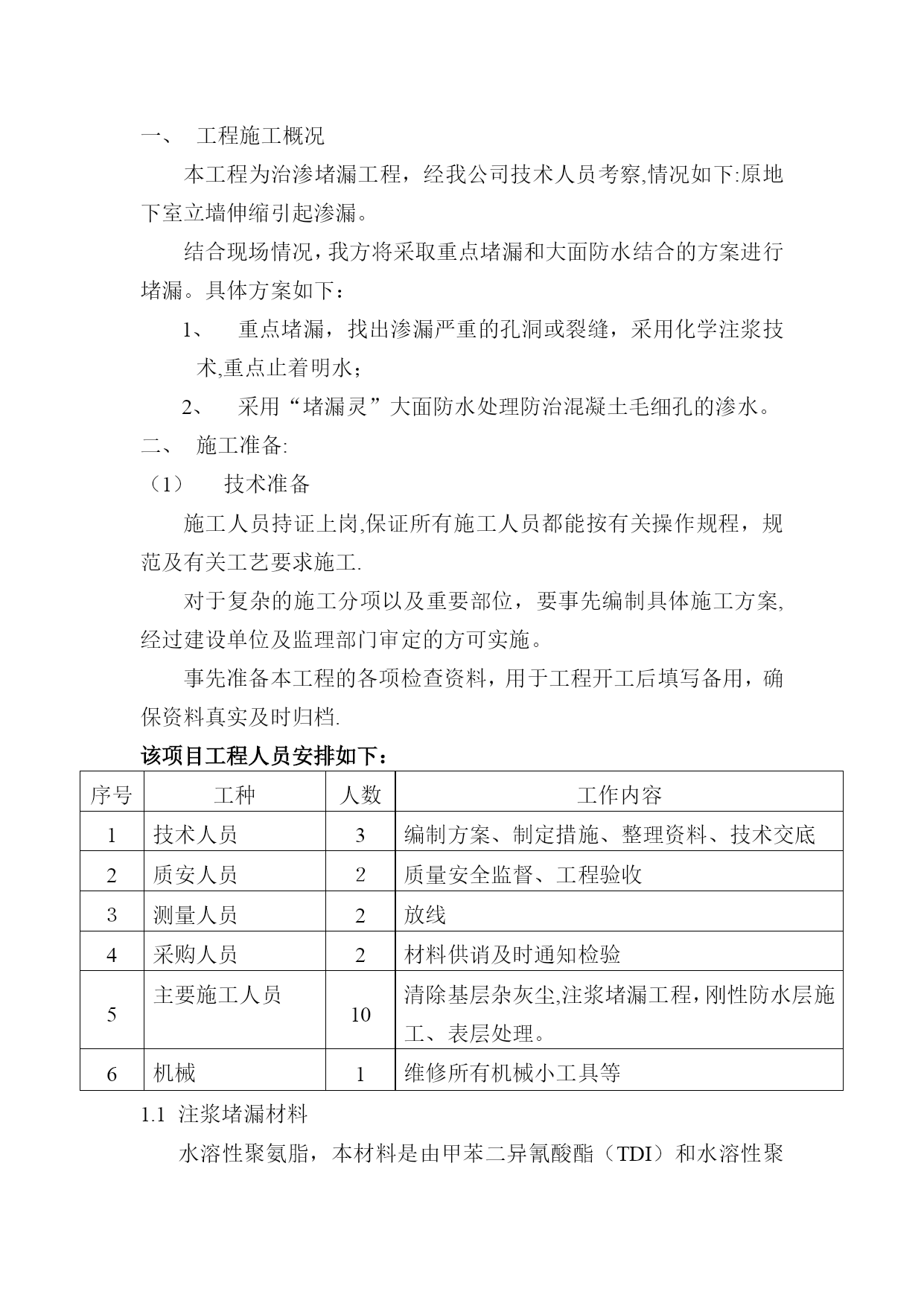

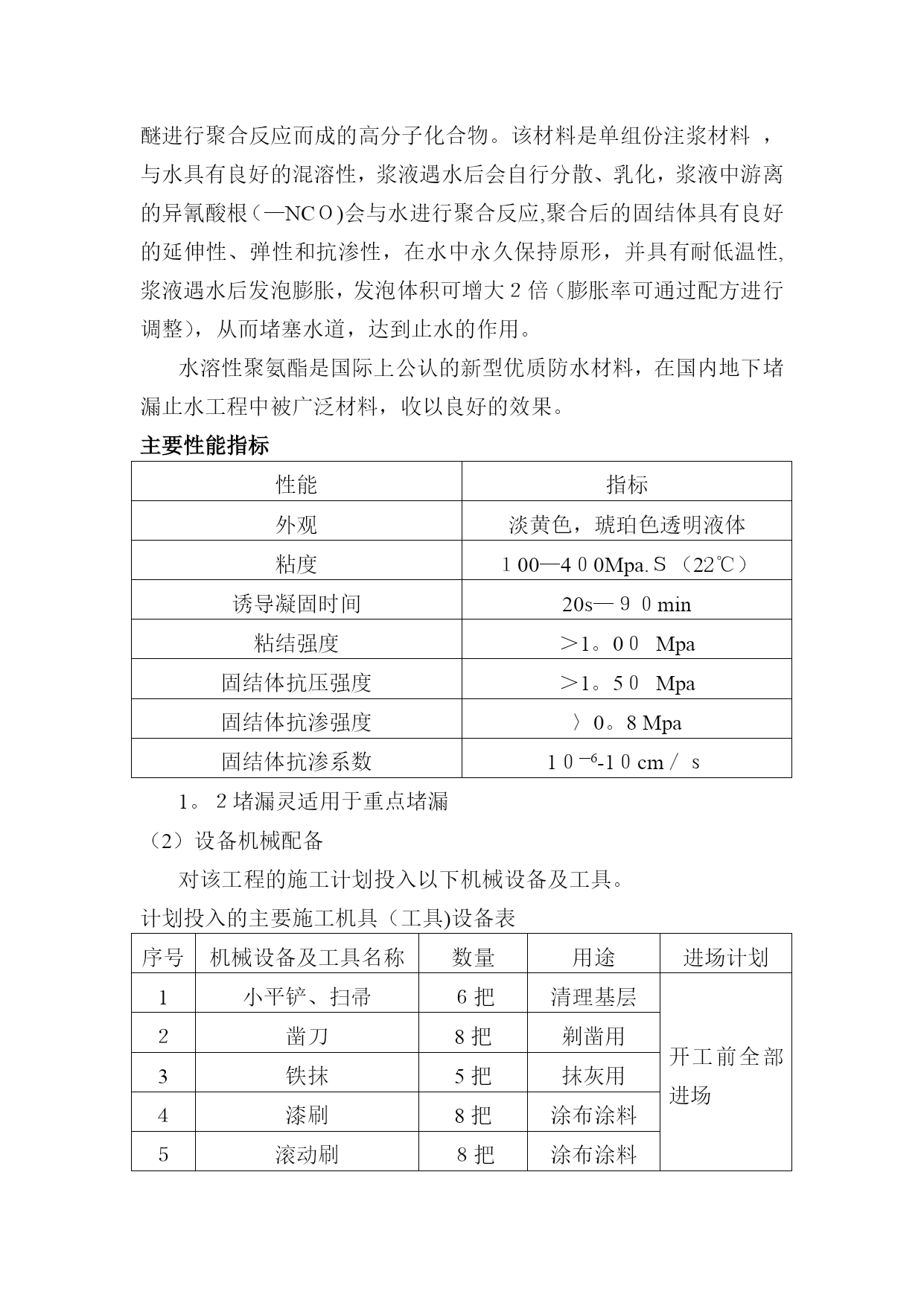

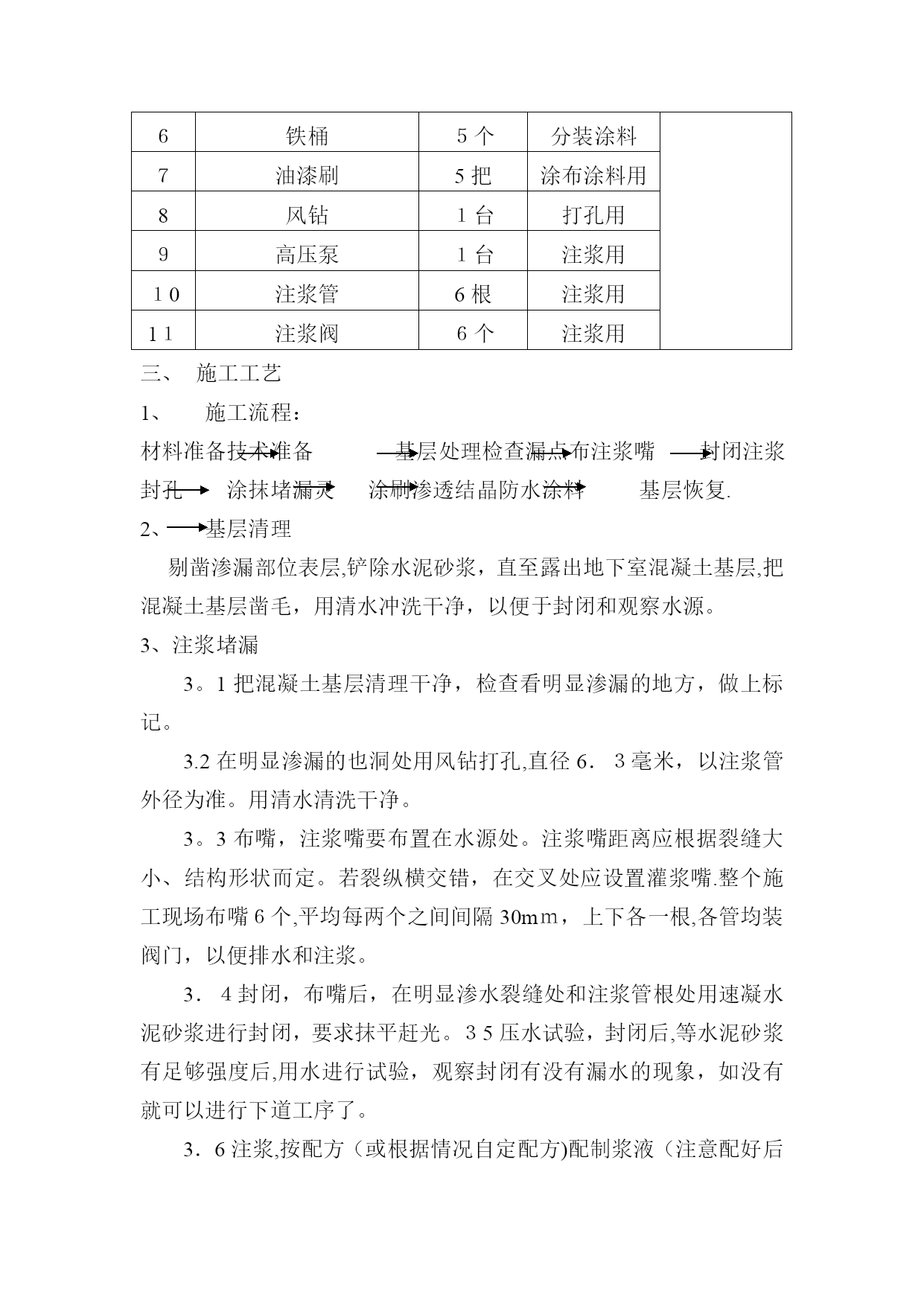

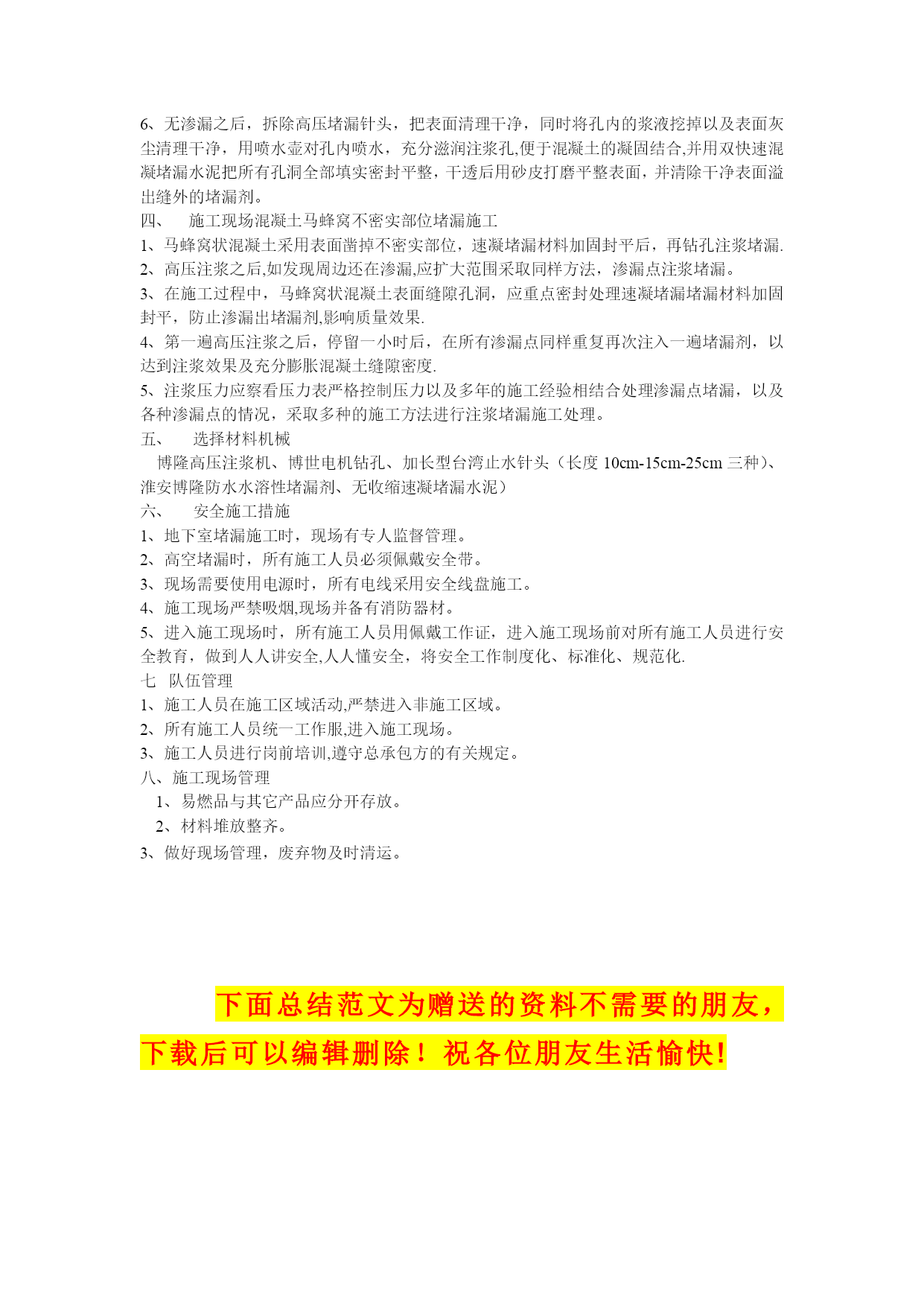

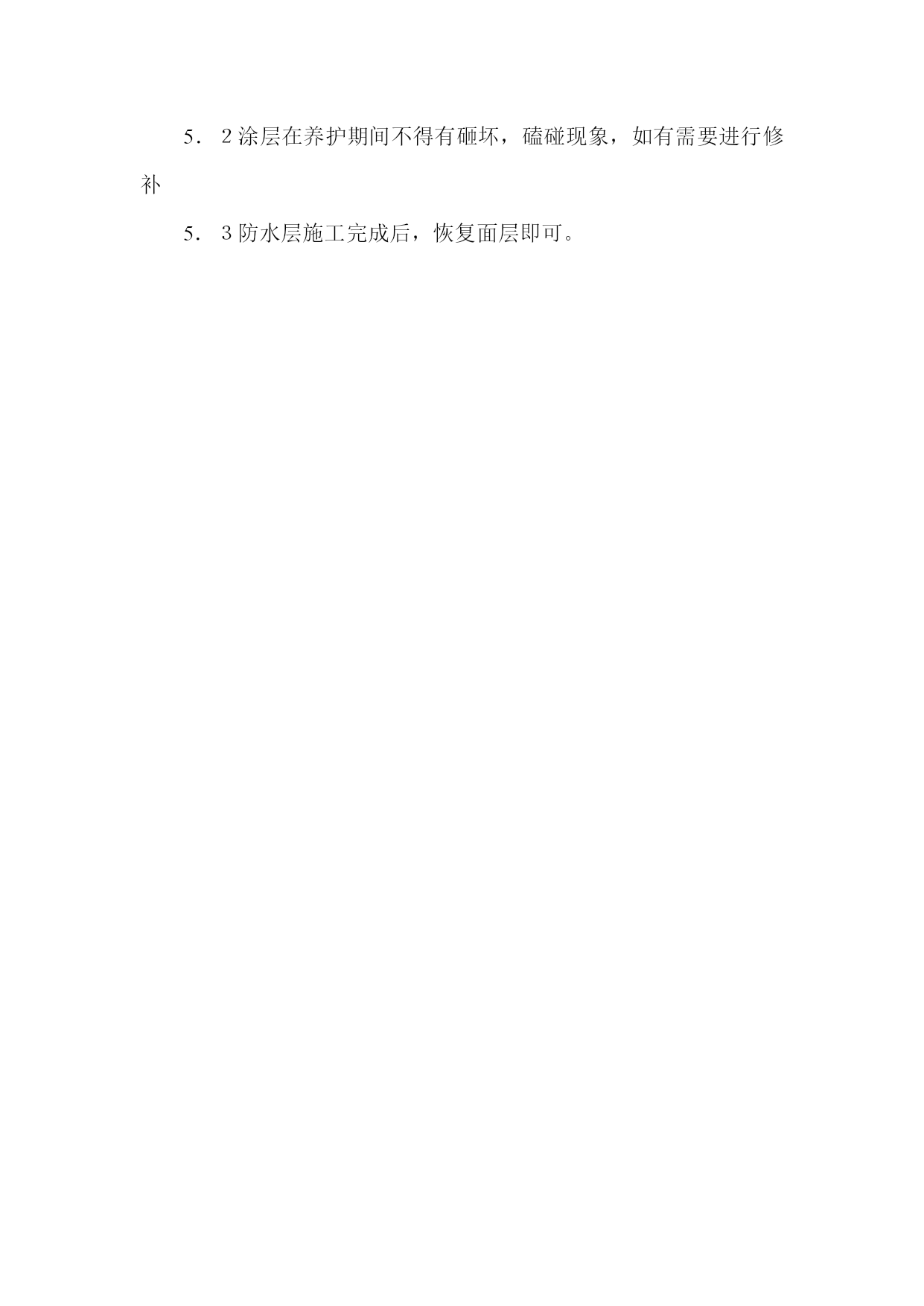

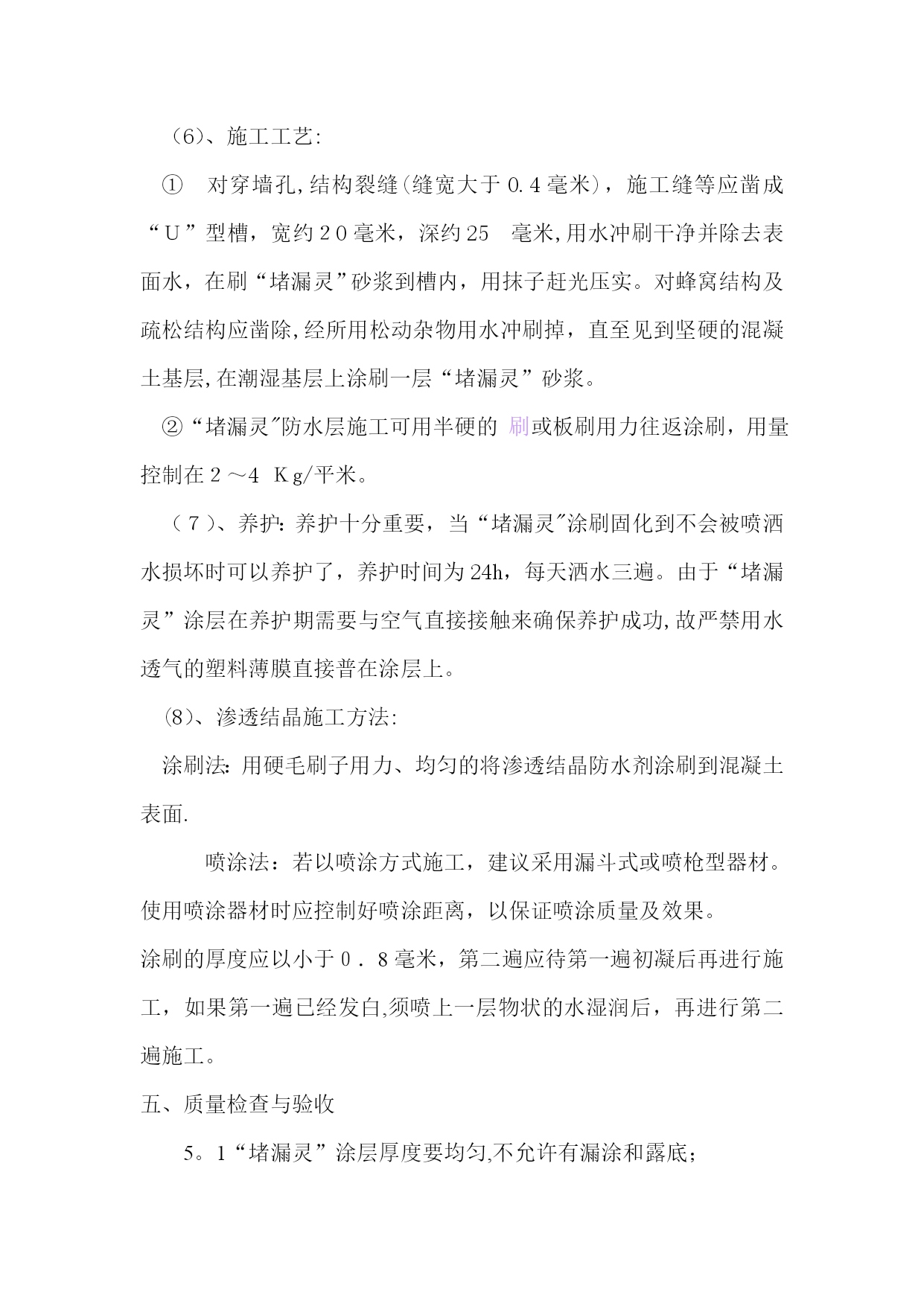

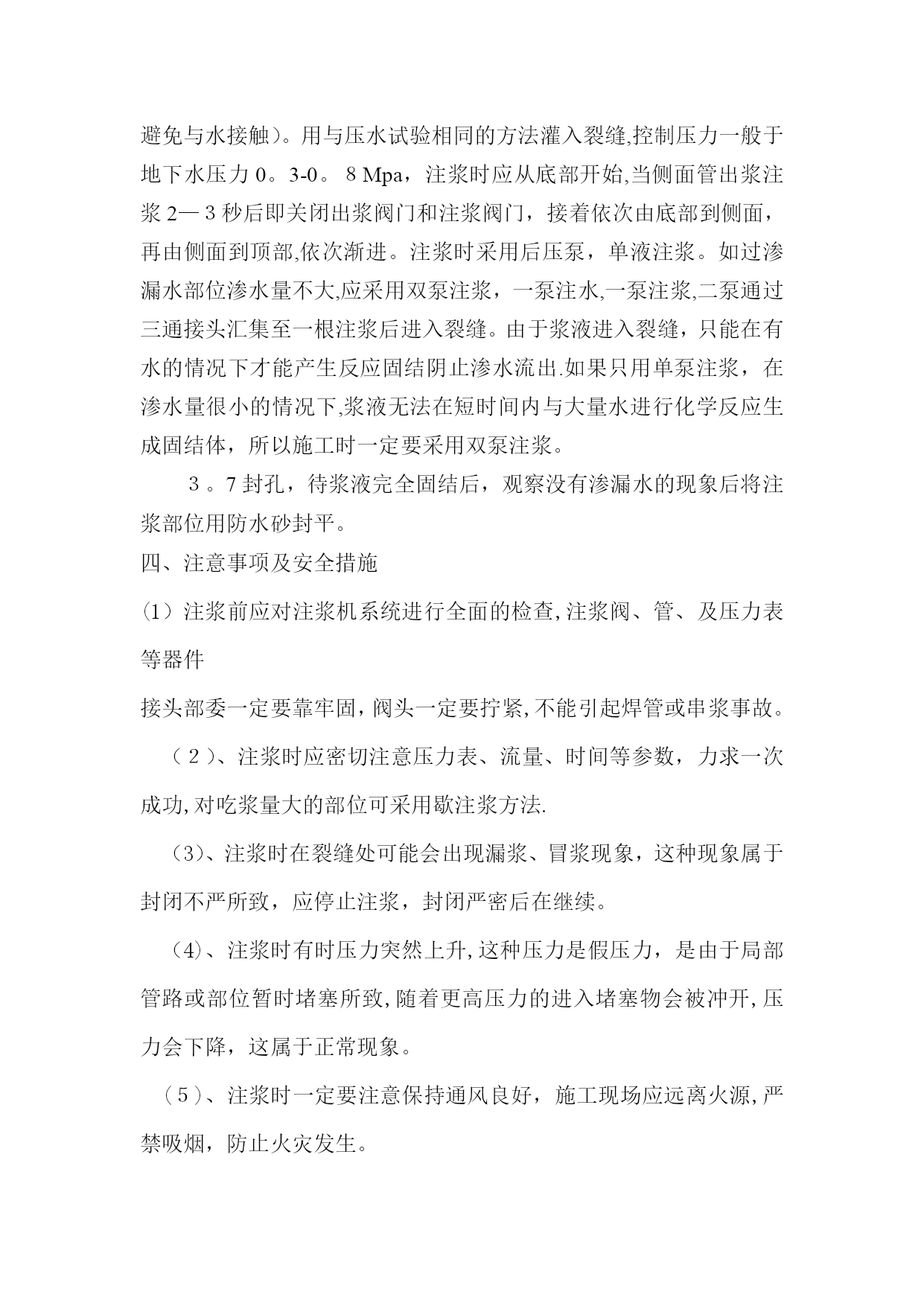

地下室防水堵漏施工方案【实用文档】doc文档可直接使用可编辑,欢迎下载地下室防水堵漏工程编制:审核:河南防腐企业集团有限公司二00八年四月二日工程施工概况本工程为治渗堵漏工程,经我公司技术人员考察,情况如下:原地下室立墙伸缩引起渗漏。结合现场情况,我方将采取重点堵漏和大面防水结合的方案进行堵漏。具体方案如下:重点堵漏,找出渗漏严重的孔洞或裂缝,采用化学注浆技术,重点止着明水;采用“堵漏灵”大面防水处理防治混凝土毛细孔的渗水。施工准备:技术准备施工人员持证上岗,保证所有施工人员都能按有关操作规程,规范及有关工艺要求施工.对于复杂的施工分项以及重要部位,要事先编制具体施工方案,经过建设单位及监理部门审定的方可实施。事先准备本工程的各项检查资料,用于工程开工后填写备用,确保资料真实及时归档.该项目工程人员安排如下:序号工种人数工作内容1技术人员3编制方案、制定措施、整理资料、技术交底2质安人员2质量安全监督、工程验收3测量人员2放线4采购人员2材料供诮及时通知检验5主要施工人员10清除基层杂灰尘,注浆堵漏工程,刚性防水层施工、表层处理。6机械1维修所有机械小工具等注浆堵漏材料水溶性聚氨脂,本材料是由甲苯二异氰酸酯(TDI)和水溶性聚醚进行聚合反应而成的高分子化合物。该材料是单组份注浆材料,与水具有良好的混溶性,浆液遇水后会自行分散、乳化,浆液中游离的异氰酸根(—NCO)会与水进行聚合反应,聚合后的固结体具有良好的延伸性、弹性和抗渗性,在水中永久保持原形,并具有耐低温性,浆液遇水后发泡膨胀,发泡体积可增大2倍(膨胀率可通过配方进行调整),从而堵塞水道,达到止水的作用。水溶性聚氨酯是国际上公认的新型优质防水材料,在国内地下堵漏止水工程中被广泛材料,收以良好的效果。主要性能指标性能指标外观淡黄色,琥珀色透明液体粘度100—400Mpa.S(22℃)诱导凝固时间20s—90min粘结强度>1。00Mpa固结体抗压强度>1。50Mpa固结体抗渗强度〉0。8Mpa固结体抗渗系数10—6-10cm/s1。2堵漏灵适用于重点堵漏(2)设备机械配备对该工程的施工计划投入以下机械设备及工具。计划投入的主要施工机具(工具)设备表序号机械设备及工具名称数量用途进场计划1小平铲、扫帚6把清理基层开工前全部进场2凿刀8把剃凿用3铁抹5把抹灰用4漆刷8把涂布涂料5滚动刷8把涂布涂料6铁桶5个分装涂料7油漆刷5把涂布涂料用8风钻1台打孔用9高压泵1台注浆用10注浆管6根注浆用11注浆阀6个注浆用施工工艺施工流程:材料准备技术准备基层处理检查漏点布注浆嘴封闭注浆封孔涂抹堵漏灵涂刷渗透结晶防水涂料基层恢复.基层清理剔凿渗漏部位表层,铲除水泥砂浆,直至露出地下室混凝土基层,把混凝土基层凿毛,用清水冲洗干净,以便于封闭和观察水源。3、注浆堵漏3。1把混凝土基层清理干净,检查看明显渗漏的地方,做上标记。3.2在明显渗漏的也洞处用风钻打孔,直径6.3毫米,以注浆管外径为准。用清水清洗干净。3。3布嘴,注浆嘴要布置在水源处。注浆嘴距离应根据裂缝大小、结构形状而定。若裂纵横交错,在交叉处应设置灌浆嘴.整个施工现场布嘴6个,平均每两个之间间隔30mm,上下各一根,各管均装阀门,以便排水和注浆。3.4封闭,布嘴后,在明显渗水裂缝处和注浆管根处用速凝水泥砂浆进行封闭,要求抹平赶光。35压水试验,封闭后,等水泥砂浆有足够强度后,用水进行试验,观察封闭有没有漏水的现象,如没有就可以进行下道工序了。3.6注浆,按配方(或根据情况自定配方)配制浆液(注意配好后避免与水接触)。用与压水试验相同的方法灌入裂缝,控制压力一般于地下水压力0。3-0。8Mpa,注浆时应从底部开始,当侧面管出浆注浆2—3秒后即关闭出浆阀门和注浆阀门,接着依次由底部到侧面,再由侧面到顶部,依次渐进。注浆时采用后压泵,单液注浆。如过渗漏水部位渗水量不大,应采用双泵注浆,一泵注水,一泵注浆,二泵通过三通接头汇集至一根注浆后进入裂缝。由于浆液进入裂缝,只能在有水的情况下才能产生反应固结阴止渗水流出.如果只用单泵注浆,在渗水量很小的情况下,浆液无法在短时间内与大量水进行化学反应生成固结体,所以施工时一定要采用双泵注浆。3。7封孔,待浆液完全固结后,观察没有渗漏水的现象后将注浆部位用防水砂封平。四、注意事项及安全措施(1)注浆前应对注浆机系统进行全面的检查,注浆阀、管、及压力表等器件接头部委一定要靠牢固,阀头一定要拧紧,不能引起焊管或串浆事故。(2)、注浆时应密切注意压力表、流量、时间等参数,力求一次成功,对吃浆量大的部位可采用歇注浆方法.(3)、注浆时在裂缝处可能会出现漏浆、冒浆现象,这种现象属于封闭不严所致,应
