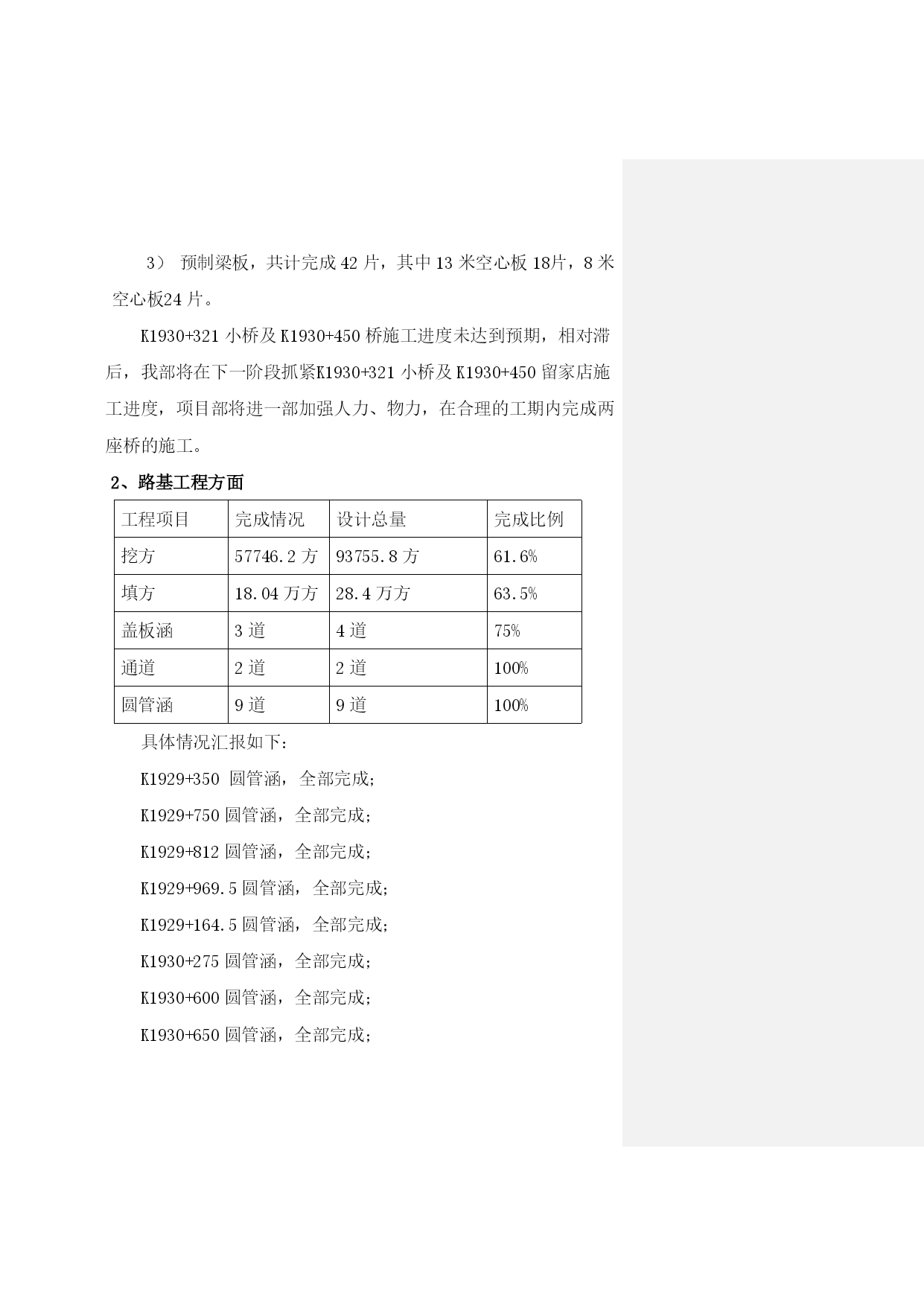

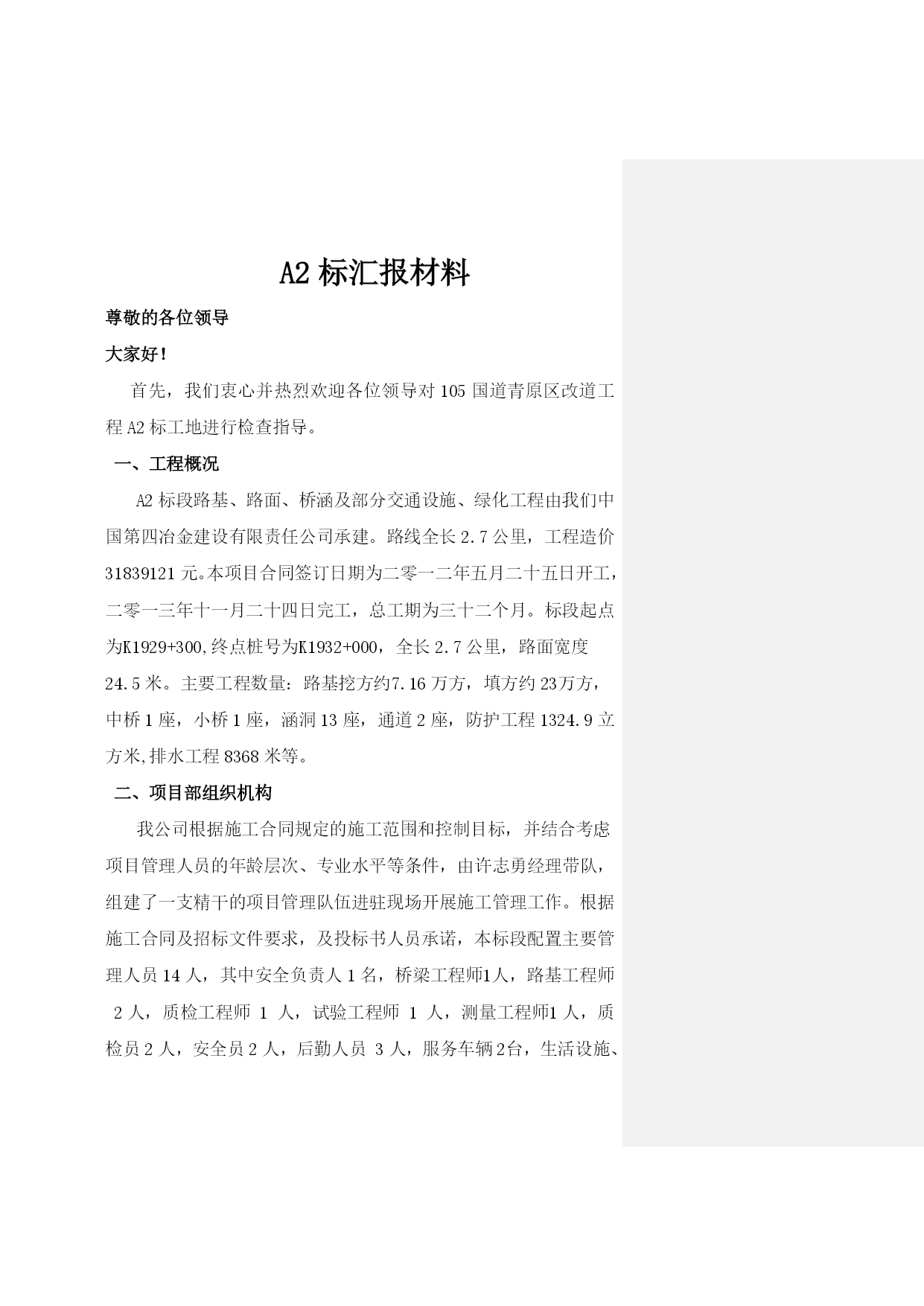

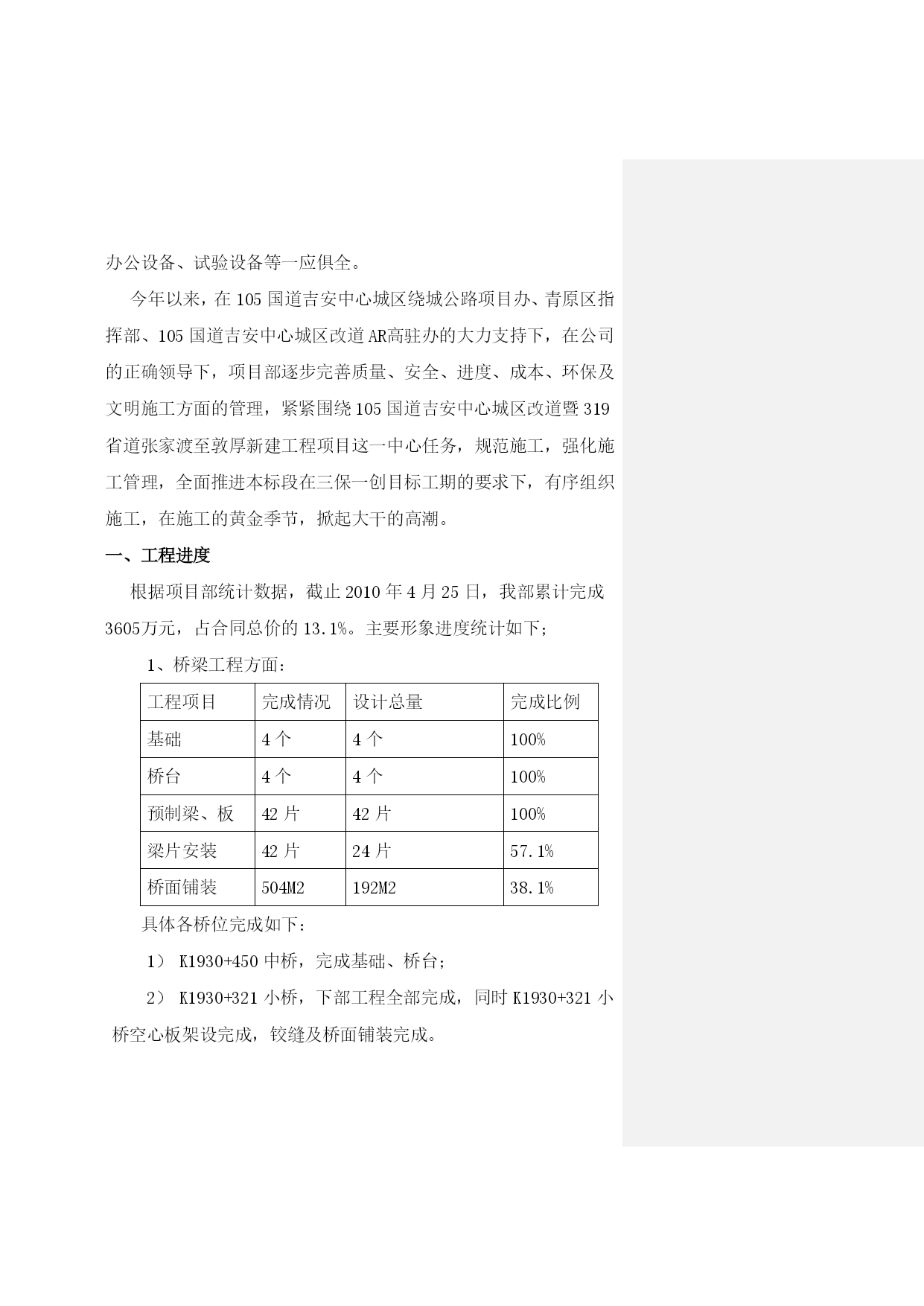

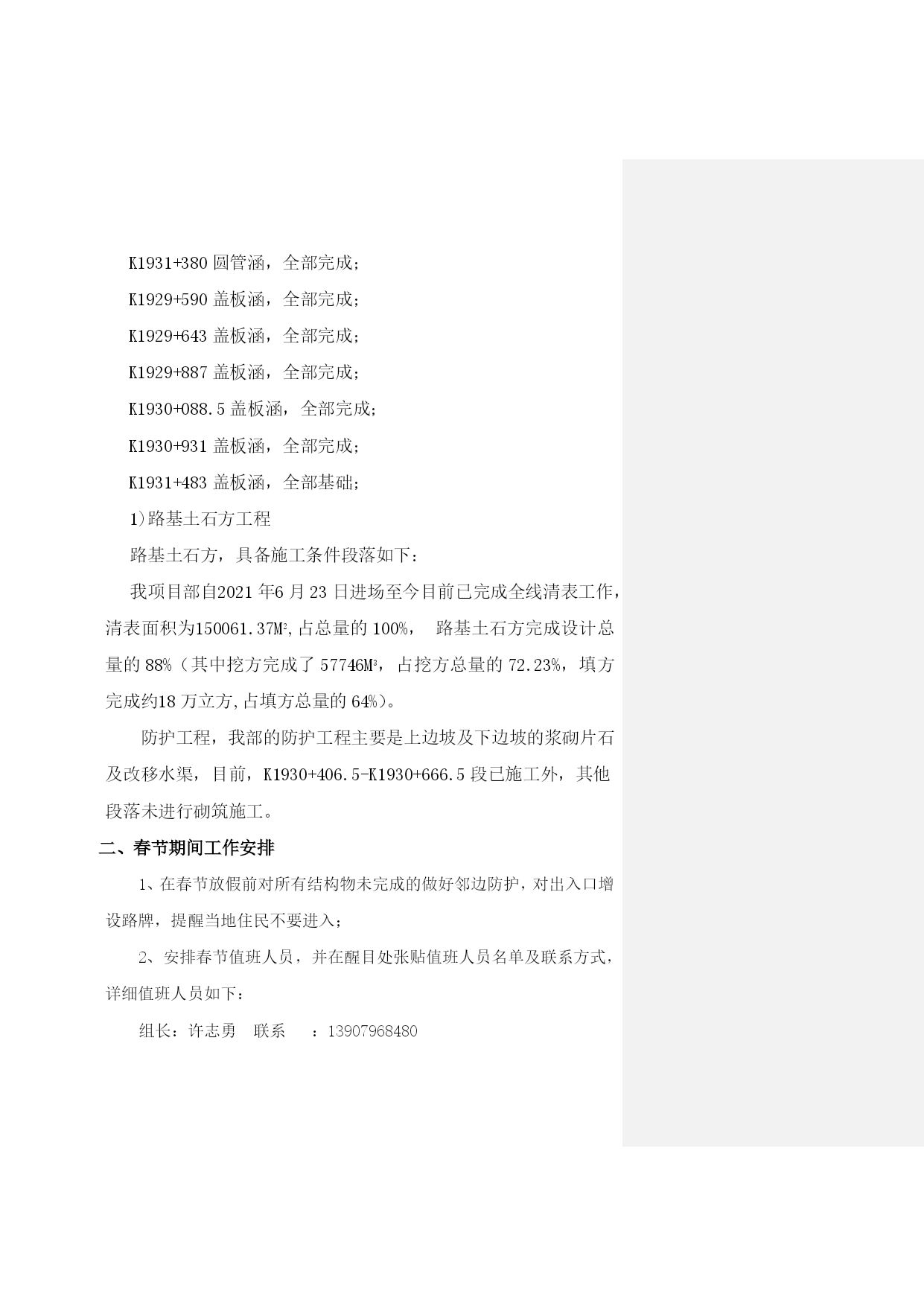

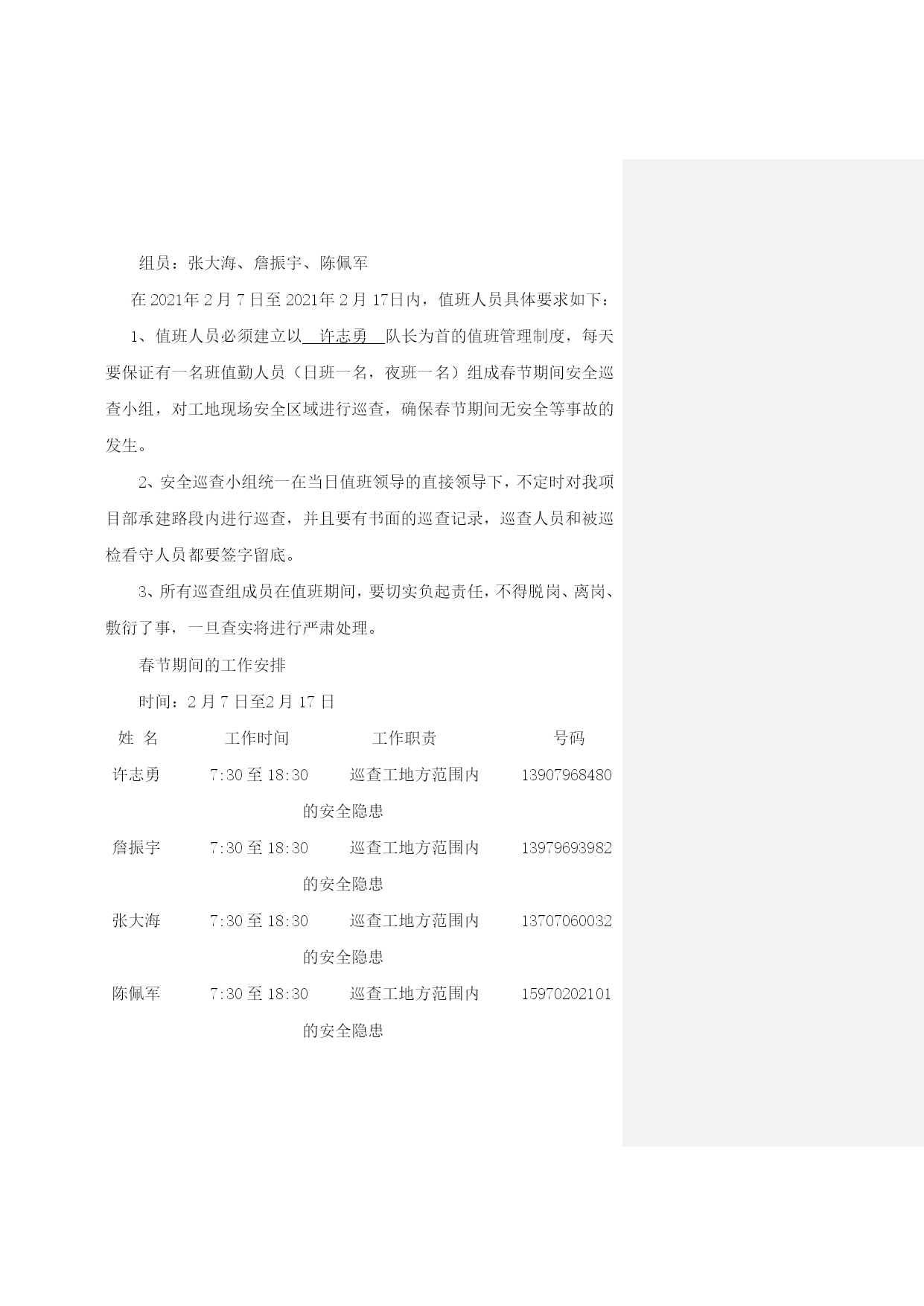

工程汇报材料2(完整版)(文档可以直接使用,也可根据实际需要修改使用,可编辑欢迎下载)105国道吉安中心城区改道暨319省道张家渡至敦厚新建工程青原区A2合同段汇报材料中国第四冶金建设工程有限责任公司2021年1月28日A2标汇报材料尊敬的各位领导大家好!首先,我们衷心并热烈欢迎各位领导对105国道青原区改道工程A2标工地进行检查指导。一、工程概况A2标段路基、路面、桥涵及部分交通设施、绿化工程由我们中国第四冶金建设有限责任公司承建。路线全长2.7公里,工程造价31839121元。本项目合同签订日期为二零一二年五月二十五日开工,二零一三年十一月二十四日完工,总工期为三十二个月。标段起点为K1929+300,终点桩号为K1932+000,全长2.7公里,路面宽度24.5米。主要工程数量:路基挖方约7.16万方,填方约23万方,中桥1座,小桥1座,涵洞13座,通道2座,防护工程1324.9立方米,排水工程8368米等。二、项目部组织机构我公司根据施工合同规定的施工范围和控制目标,并结合考虑项目管理人员的年龄层次、专业水平等条件,由许志勇经理带队,组建了一支精干的项目管理队伍进驻现场开展施工管理工作。根据施工合同及招标文件要求,及投标书人员承诺,本标段配置主要管理人员14人,其中安全负责人1名,桥梁工程师1人,路基工程师2人,质检工程师1人,试验工程师1人,测量工程师1人,质检员2人,安全员2人,后勤人员3人,服务车辆2台,生活设施、办公设备、试验设备等一应俱全。今年以来,在105国道吉安中心城区绕城公路项目办、青原区指挥部、105国道吉安中心城区改道AR高驻办的大力支持下,在公司的正确领导下,项目部逐步完善质量、安全、进度、成本、环保及文明施工方面的管理,紧紧围绕105国道吉安中心城区改道暨319省道张家渡至敦厚新建工程项目这一中心任务,规范施工,强化施工管理,全面推进本标段在三保一创目标工期的要求下,有序组织施工,在施工的黄金季节,掀起大干的高潮。一、工程进度根据项目部统计数据,截止2010年4月25日,我部累计完成3605万元,占合同总价的13.1%。主要形象进度统计如下;1、桥梁工程方面:工程项目完成情况设计总量完成比例基础4个4个100%桥台4个4个100%预制梁、板42片42片100%梁片安装42片24片57.1%桥面铺装504M2192M238.1%具体各桥位完成如下:K1930+450中桥,完成基础、桥台;K1930+321小桥,下部工程全部完成,同时K1930+321小桥空心板架设完成,铰缝及桥面铺装完成。预制梁板,共计完成42片,其中13米空心板18片,8米空心板24片。K1930+321小桥及K1930+450桥施工进度未达到预期,相对滞后,我部将在下一阶段抓紧K1930+321小桥及K1930+450留家店施工进度,项目部将进一部加强人力、物力,在合理的工期内完成两座桥的施工。2、路基工程方面工程项目完成情况设计总量完成比例挖方57746.2方93755.8方61.6%填方18.04万方28.4万方63.5%盖板涵3道4道75%通道2道2道100%圆管涵9道9道100%具体情况汇报如下:K1929+350圆管涵,全部完成;K1929+750圆管涵,全部完成;K1929+812圆管涵,全部完成;K1929+969.5圆管涵,全部完成;K1929+164.5圆管涵,全部完成;K1930+275圆管涵,全部完成;K1930+600圆管涵,全部完成;K1930+650圆管涵,全部完成;K1931+380圆管涵,全部完成;K1929+590盖板涵,全部完成;K1929+643盖板涵,全部完成;K1929+887盖板涵,全部完成;K1930+088.5盖板涵,全部完成;K1930+931盖板涵,全部完成;K1931+483盖板涵,全部基础;1)路基土石方工程路基土石方,具备施工条件段落如下:我项目部自2021年6月23日进场至今目前已完成全线清表工作,清表面积为150061.37M2,占总量的100%,路基土石方完成设计总量的88%(其中挖方完成了57746M3,占挖方总量的72.23%,填方完成约18万立方,占填方总量
